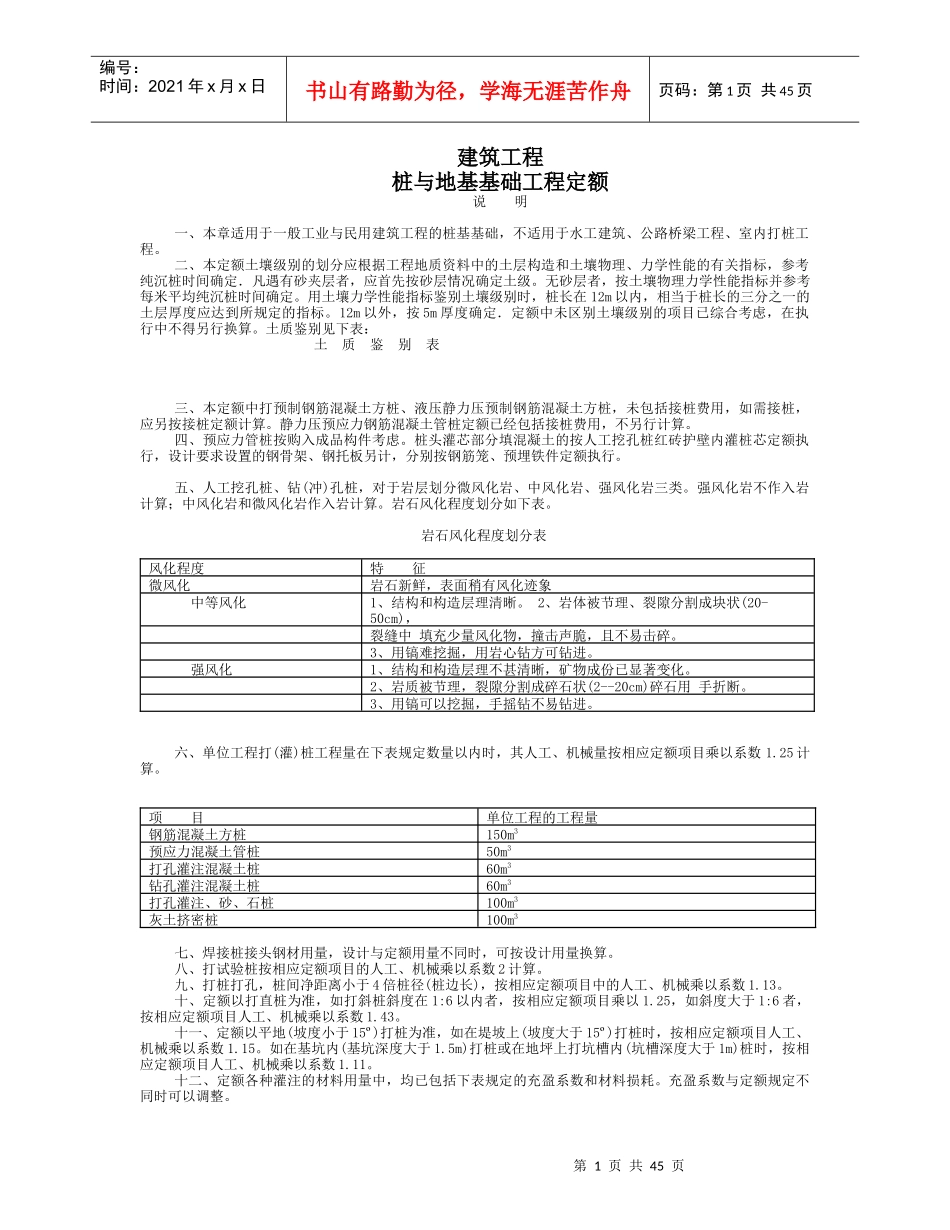

第1页共45页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共45页建筑工程桩与地基基础工程定额说明一、本章适用于一般工业与民用建筑工程的桩基基础,不适用于水工建筑、公路桥梁工程、室内打桩工程
二、本定额土壤级别的划分应根据工程地质资料中的土层构造和土壤物理、力学性能的有关指标,参考纯沉桩时间确定.凡遇有砂夹层者,应首先按砂层情况确定土级
无砂层者,按土壤物理力学性能指标并参考每米平均纯沉桩时间确定
用土壤力学性能指标鉴别土壤级别时,桩长在12m以内,相当于桩长的三分之一的土层厚度应达到所规定的指标
12m以外,按5m厚度确定.定额中未区别土壤级别的项目已综合考虑,在执行中不得另行换算
土质鉴别见下表:土质鉴别表三、本定额中打预制钢筋混凝土方桩、液压静力压预制钢筋混凝土方桩,未包括接桩费用,如需接桩,应另按接桩定额计算
静力压预应力钢筋混凝土管桩定额已经包括接桩费用,不另行计算
四、预应力管桩按购入成品构件考虑
桩头灌芯部分填混凝土的按人工挖孔桩红砖护壁内灌桩芯定额执行,设计要求设置的钢骨架、钢托板另计,分别按钢筋笼、预埋铁件定额执行
五、人工挖孔桩、钻(冲)孔桩,对于岩层划分微风化岩、中风化岩、强风化岩三类
强风化岩不作入岩计算;中风化岩和微风化岩作入岩计算
岩石风化程度划分如下表
岩石风化程度划分表风化程度特征微风化岩石新鲜,表面稍有风化迹象中等风化1、结构和构造层理清晰
2、岩体被节理、裂隙分割成块状(20-50cm),裂缝中填充少量风化物,撞击声脆,且不易击碎
3、用镐难挖掘,用岩心钻方可钻进
强风化1、结构和构造层理不甚清晰,矿物成份已显著变化
2、岩质被节理,裂隙分割成碎石状(2--20cm)碎石用手折断
3、用镐可以挖掘,手摇钻不易钻进
六、单位工程打(灌)桩工程量在下表规定数量以内时,其人工、机械量按相应定额项目乘以系数1
