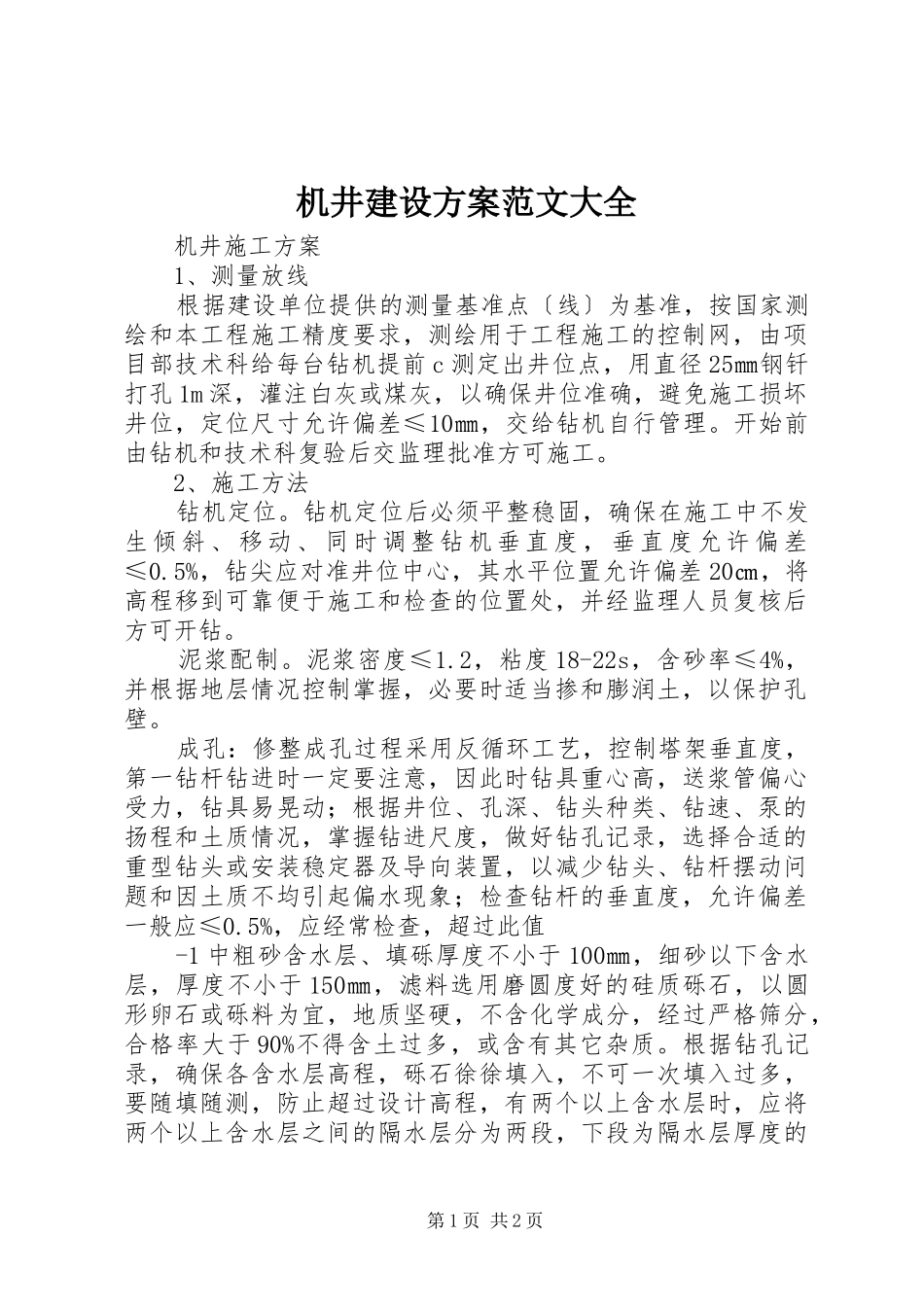

机井建设方案范文大全机井施工方案1、测量放线根据建设单位提供的测量基准点〔线〕为基准,按国家测绘和本工程施工精度要求,测绘用于工程施工的控制网,由项目部技术科给每台钻机提前c测定出井位点,用直径25㎜钢钎打孔1m深,灌注白灰或煤灰,以确保井位准确,避免施工损坏井位,定位尺寸允许偏差≤10㎜,交给钻机自行管理
开始前由钻机和技术科复验后交监理批准方可施工
2、施工方法钻机定位
钻机定位后必须平整稳固,确保在施工中不发生倾斜、移动、同时调整钻机垂直度,垂直度允许偏差≤0
5%,钻尖应对准井位中心,其水平位置允许偏差20㎝,将高程移到可靠便于施工和检查的位置处,并经监理人员复核后方可开钻
泥浆密度≤1
2,粘度18-22s,含砂率≤4%,并根据地层情况控制掌握,必要时适当掺和膨润土,以保护孔壁
成孔:修整成孔过程采用反循环工艺,控制塔架垂直度,第一钻杆钻进时一定要注意,因此时钻具重心高,送浆管偏心受力,钻具易晃动;根据井位、孔深、钻头种类、钻速、泵的扬程和土质情况,掌握钻进尺度,做好钻孔记录,选择合适的重型钻头或安装稳定器及导向装置,以减少钻头、钻杆摆动问题和因土质不均引起偏水现象;检查钻杆的垂直度,允许偏差一般应≤0
5%,应经常检查,超过此值-1中粗砂含水层、填砾厚度不小于100㎜,细砂以下含水层,厚度不小于150㎜,滤料选用磨圆度好的硅质砾石,以圆形卵石或砾料为宜,地质坚硬,不含化学成分,经过严格筛分,合格率大于90%不得含土过多,或含有其它杂质
根据钻孔记录,确保各含水层高程,砾石徐徐填入,不可一次填入过多,要随填随测,防止超过设计高程,有两个以上含水层时,应将两个以上含水层之间的隔水层分为两段,下段为隔水层厚度的第1页共2页4/5,填入与下部含水层相应的规格砾石,上段为1/5,填入上部含水层相应的规格砾石
进行井管外封闭前按照井的柱状图将所需的粘土
