外墙保温施工工艺及要求一、外墙保温材料:挤塑板聚苯板岩棉板网格布粘接砂浆锚栓外墙保温各层二、外墙保温施工条件要求1、外墙抹灰已完成并已干燥,养护时间为5~7天,并保证抹灰后的外墙面平整度和垂直度达到中级抹灰标准(4mm/2m,2米范围内误差不能超多4mm)

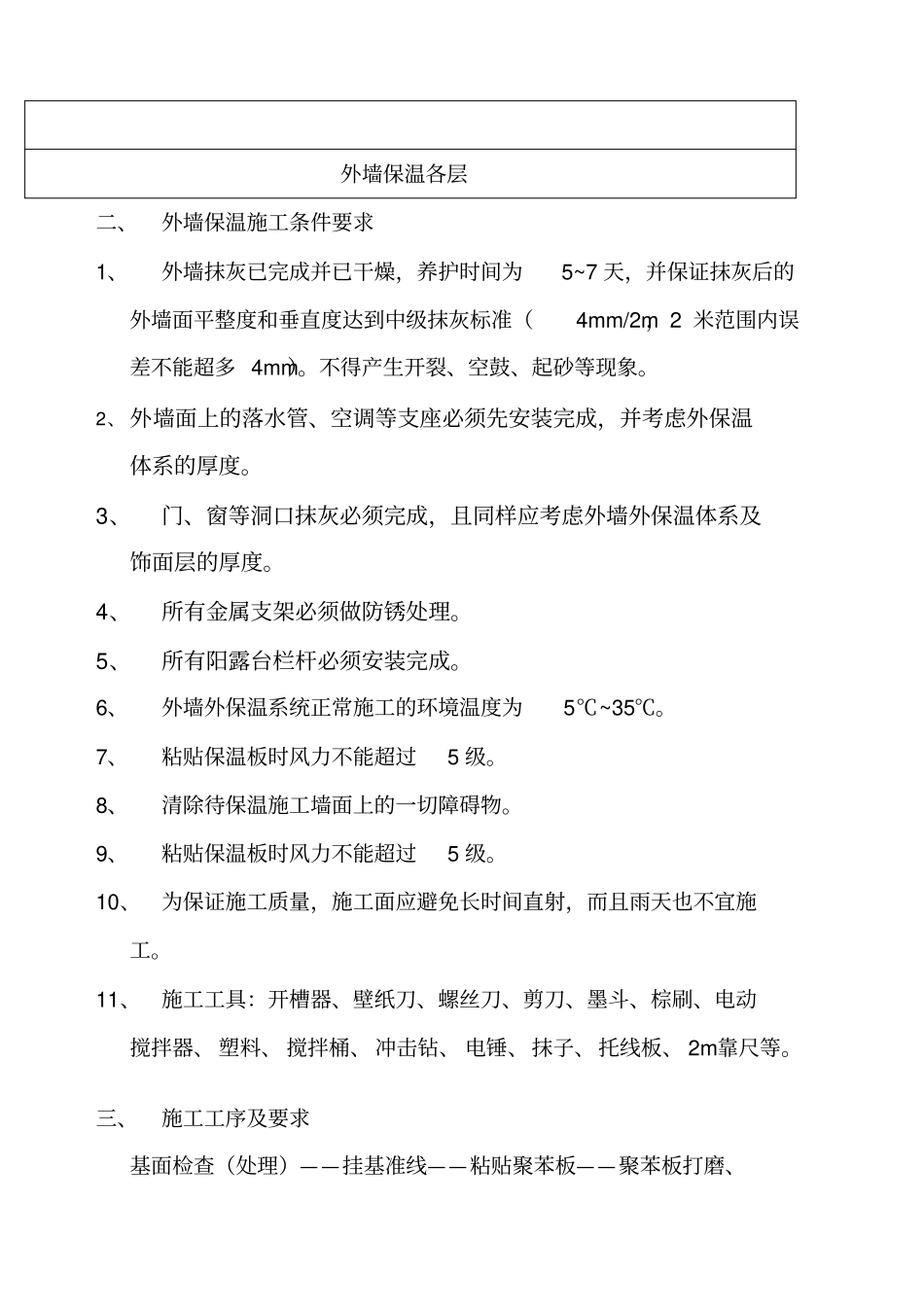

不得产生开裂、空鼓、起砂等现象
2、外墙面上的落水管、空调等支座必须先安装完成,并考虑外保温体系的厚度
3、门、窗等洞口抹灰必须完成,且同样应考虑外墙外保温体系及饰面层的厚度
4、所有金属支架必须做防锈处理
5、所有阳露台栏杆必须安装完成
6、外墙外保温系统正常施工的环境温度为5℃~35℃
7、粘贴保温板时风力不能超过5级
8、清除待保温施工墙面上的一切障碍物
9、粘贴保温板时风力不能超过5级
10、为保证施工质量,施工面应避免长时间直射,而且雨天也不宜施工
11、施工工具:开槽器、壁纸刀、螺丝刀、剪刀、墨斗、棕刷、电动搅拌器、塑料、搅拌桶、冲击钻、电锤、抹子、托线板、2m靠尺等

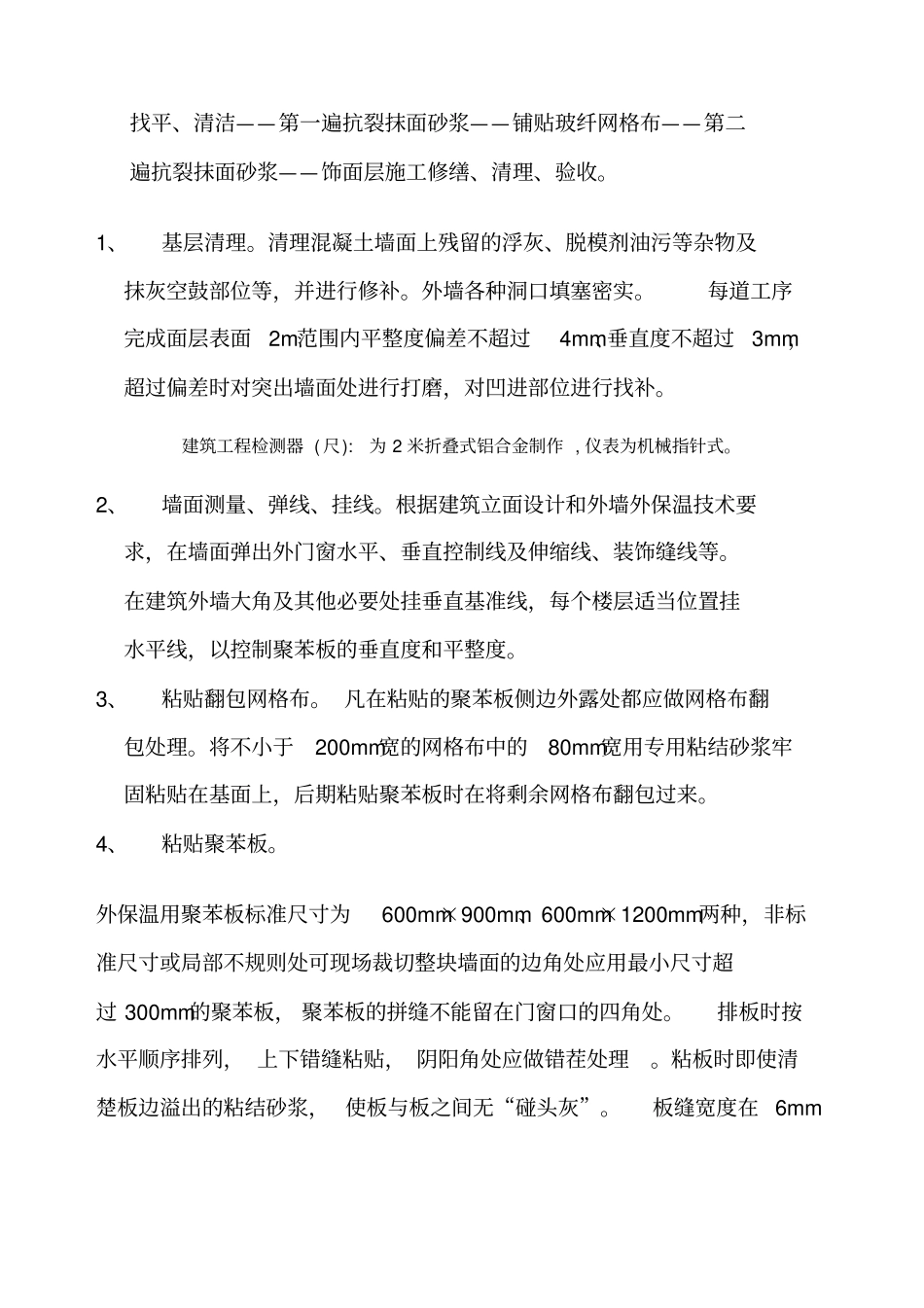

三、施工工序及要求基面检查(处理)——挂基准线——粘贴聚苯板——聚苯板打磨、找平、清洁——第一遍抗裂抹面砂浆——铺贴玻纤网格布——第二遍抗裂抹面砂浆——饰面层施工修缮、清理、验收
1、基层清理
清理混凝土墙面上残留的浮灰、脱模剂油污等杂物及抹灰空鼓部位等,并进行修补
外墙各种洞口填塞密实
每道工序完成面层表面2m范围内平整度偏差不超过4mm、垂直度不超过3mm,超过偏差时对突出墙面处进行打磨,对凹进部位进行找补
建筑工程检测器(尺):为2米折叠式铝合金制作,仪表为机械指针式
2、墙面测量、弹线、挂线
根据建筑立面设计和外墙外保温技术要求,在墙面弹出外门窗水平、垂直控制线及伸缩线、装饰缝线等
在建筑外墙大角及其他必要处挂垂直基准线,每个楼层适当位置挂水平线,以控制聚苯板的垂直度和平整度
3、粘贴翻包网格布
凡在粘贴的聚苯板侧边外露处都应做网格布翻
