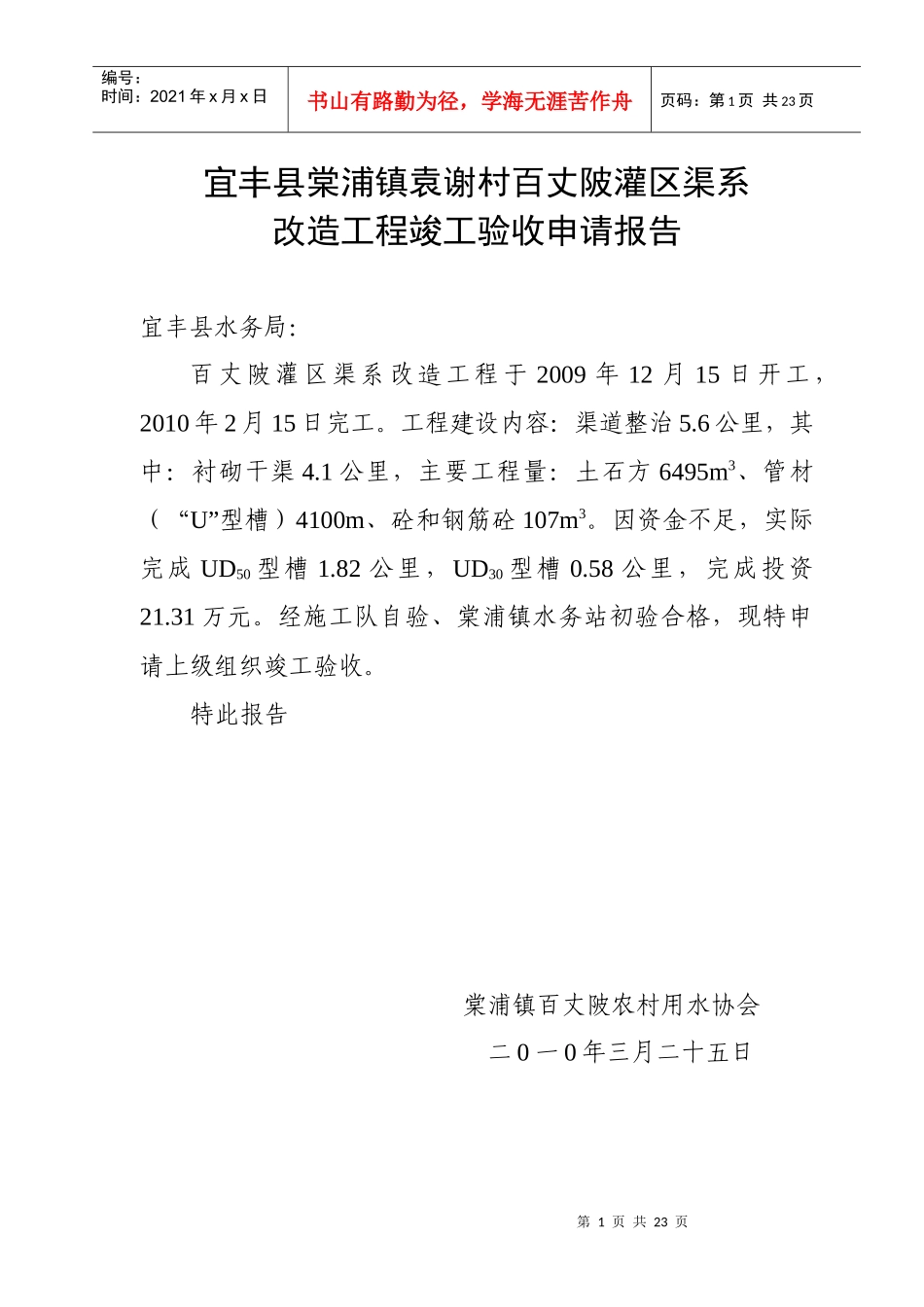

第1页共23页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共23页宜丰县棠浦镇袁谢村百丈陂灌区渠系改造工程竣工验收申请报告宜丰县水务局:百丈陂灌区渠系改造工程于2009年12月15日开工,2010年2月15日完工
工程建设内容:渠道整治5
6公里,其中:衬砌干渠4
1公里,主要工程量:土石方6495m3、管材(“U”型槽)4100m、砼和钢筋砼107m3
因资金不足,实际完成UD50型槽1
82公里,UD30型槽0
58公里,完成投资21
经施工队自验、棠浦镇水务站初验合格,现特申请上级组织竣工验收

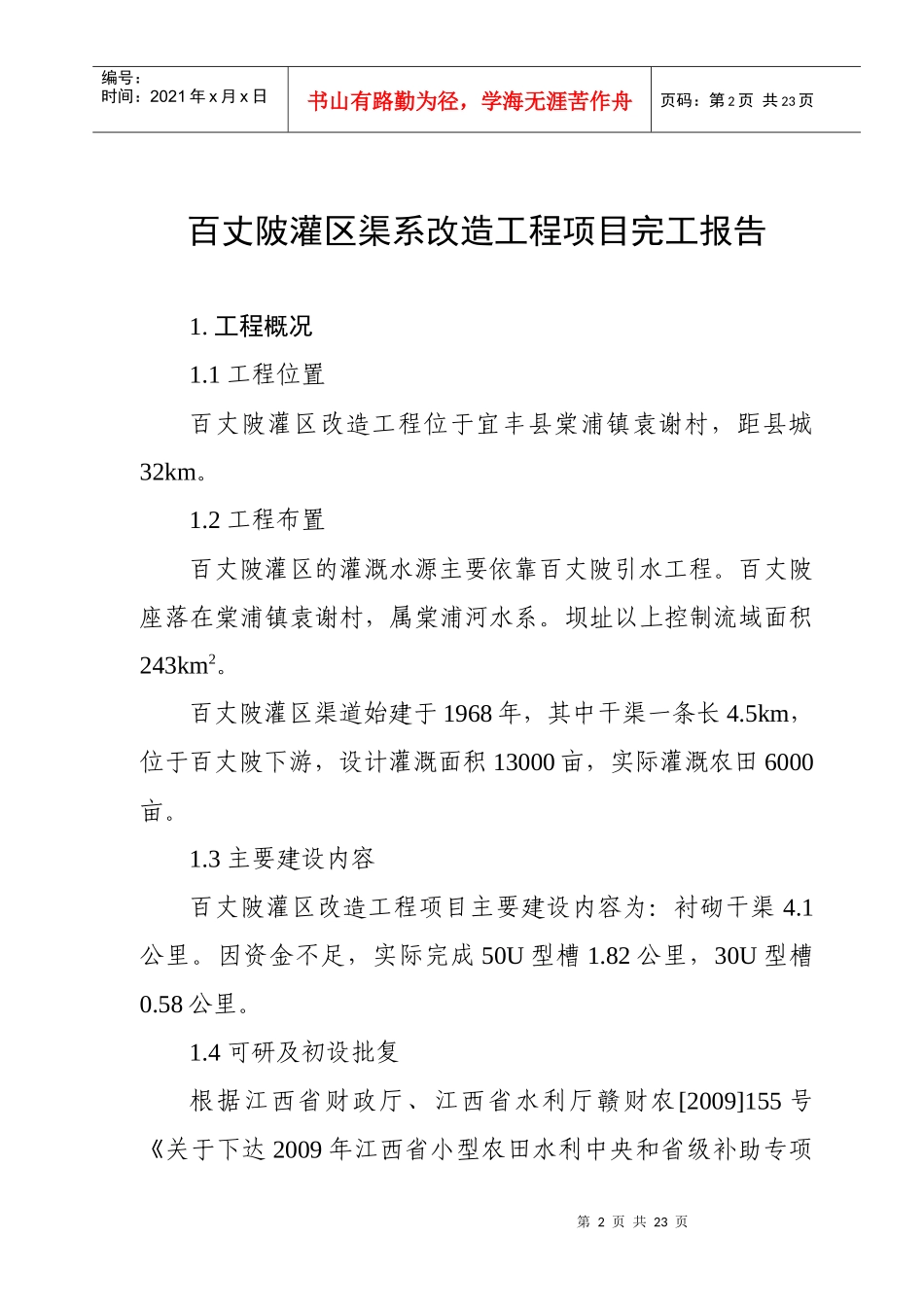

特此报告棠浦镇百丈陂农村用水协会二0一0年三月二十五日第2页共23页第1页共23页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共23页百丈陂灌区渠系改造工程项目完工报告1
1工程位置百丈陂灌区改造工程位于宜丰县棠浦镇袁谢村,距县城32km
2工程布置百丈陂灌区的灌溉水源主要依靠百丈陂引水工程
百丈陂座落在棠浦镇袁谢村,属棠浦河水系
坝址以上控制流域面积243km2
百丈陂灌区渠道始建于1968年,其中干渠一条长4
5km,位于百丈陂下游,设计灌溉面积13000亩,实际灌溉农田6000亩
3主要建设内容百丈陂灌区改造工程项目主要建设内容为:衬砌干渠4
因资金不足,实际完成50U型槽1
82公里,30U型槽0

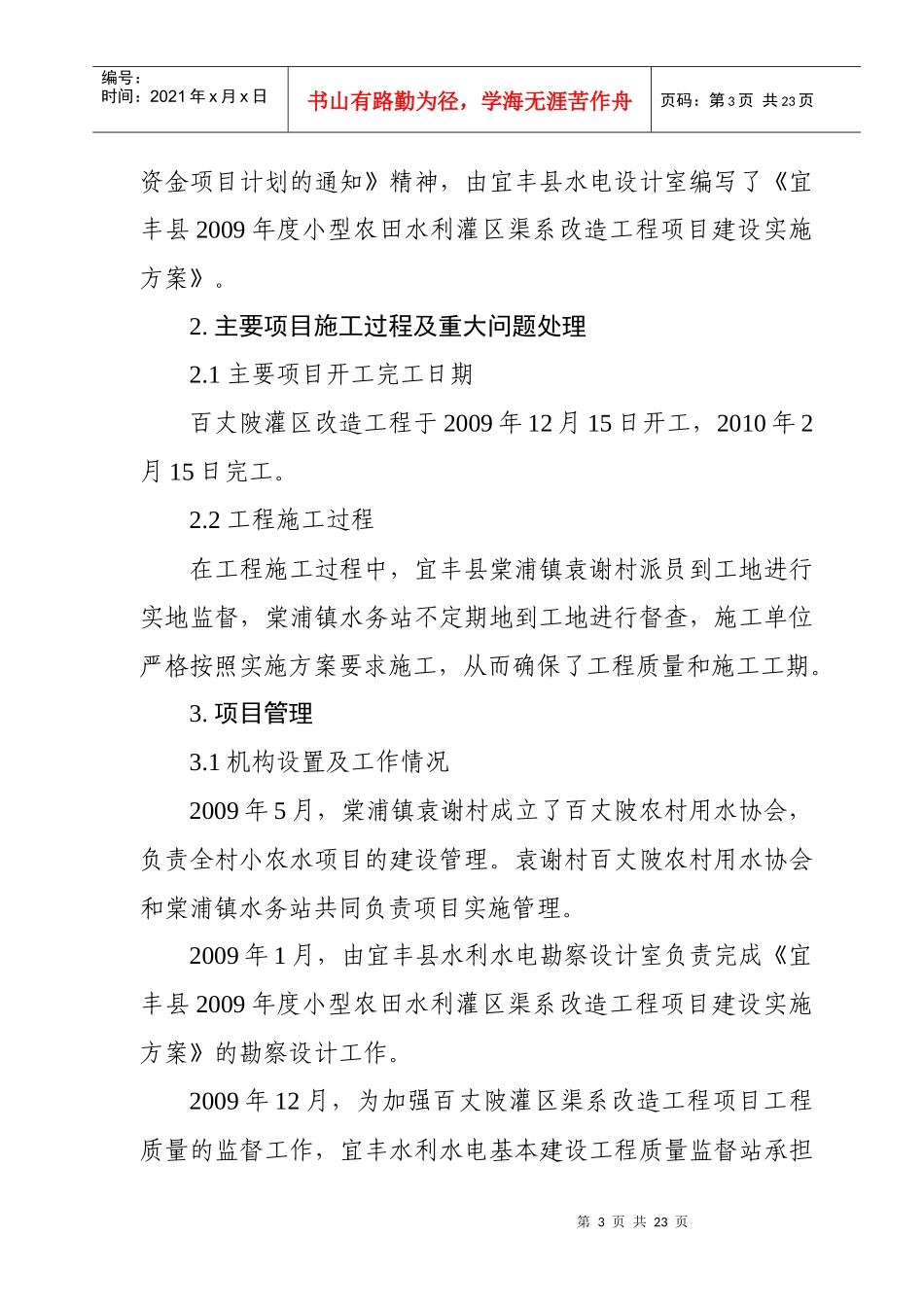

4可研及初设批复根据江西省财政厅、江西省水利厅赣财农[2009]155号《关于下达2009年江西省小型农田水利中央和省级补助专项第3页共23页第2页共23页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共23页资金项目计划的通知》精神,由宜丰县水电设计室编写了《宜丰县2009年度小型农田水利灌区渠系改造工程项目建设实施方案》
主要项目施工过
