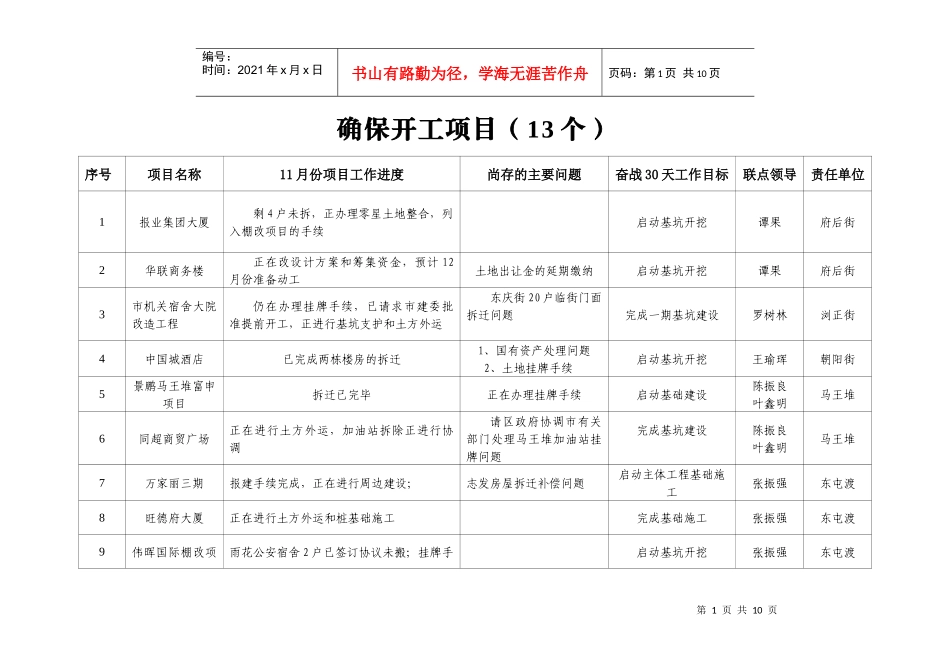

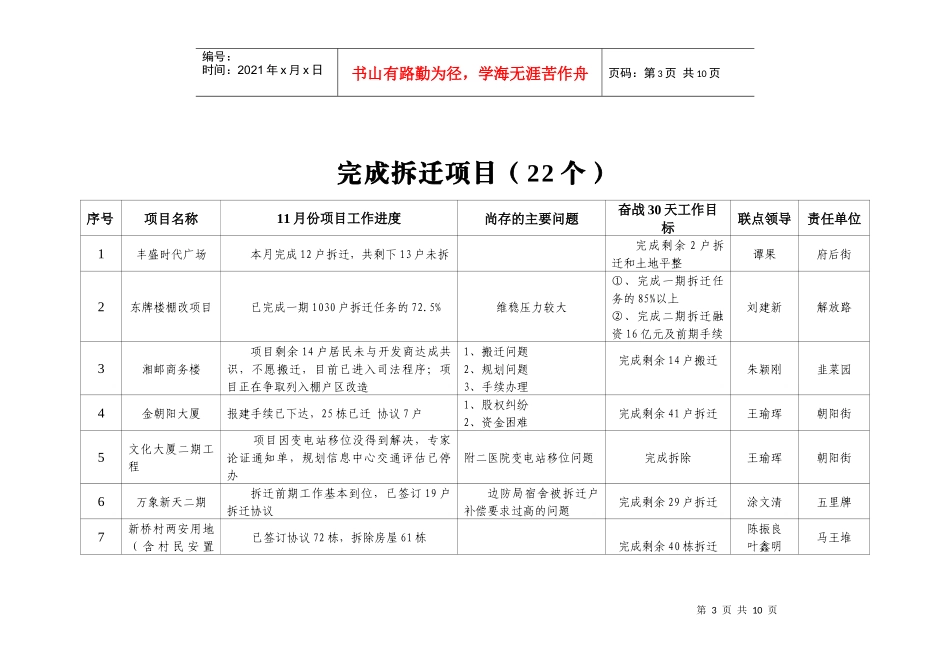

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页确保开工项目(13个)序号项目名称11月份项目工作进度尚存的主要问题奋战30天工作目标联点领导责任单位1报业集团大厦剩4户未拆,正办理零星土地整合,列入棚改项目的手续启动基坑开挖谭果府后街2华联商务楼正在改设计方案和筹集资金,预计12月份准备动工土地出让金的延期缴纳启动基坑开挖谭果府后街3市机关宿舍大院改造工程仍在办理挂牌手续,已请求市建委批准提前开工,正进行基坑支护和土方外运东庆街20户临街门面拆迁问题完成一期基坑建设罗树林浏正街4中国城酒店已完成两栋楼房的拆迁1、国有资产处理问题2、土地挂牌手续启动基坑开挖王瑜珲朝阳街5景鹏马王堆富申项目拆迁已完毕正在办理挂牌手续启动基础建设陈振良叶鑫明马王堆6同超商贸广场正在进行土方外运,加油站拆除正进行协调请区政府协调市有关部门处理马王堆加油站挂牌问题完成基坑建设陈振良叶鑫明马王堆7万家丽三期报建手续完成,正在进行周边建设;志发房屋拆迁补偿问题启动主体工程基础施工张振强东屯渡8旺德府大厦正在进行土方外运和桩基础施工完成基础施工张振强东屯渡9伟晖国际棚改项雨花公安宿舍2户已签订协议未搬;挂牌手启动基坑开挖张振强东屯渡第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页序号项目名称11月份项目工作进度尚存的主要问题奋战30天工作目标联点领导责任单位目续已批,正在公示,预计下月启动建设10芙蓉新天地项目已完成拆除,正进行施工前围档,预计12月份可启动建设启动基坑开挖彭再魁东岸乡11茶叶精深加工(金井茶业)进行规划报建和完成地质勘察报建报批手续问题启动基础建设刘林平隆平园12浏阳河风光带二期及产业带建设计划12月底启动建设;风光带初步设计已完成启动部分产业带工程建设城建投13马王堆中学体育馆综合楼已经启动招投标工作启动建设教育局第3页共10页第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共10页完成拆迁项目(22个)序号项目名称11月份项目工作进度尚存的主要问题奋战30天工作目标联点领导责任单位1丰盛时代广场本月完成12户拆迁,共剩下13户未拆完成剩余2户拆迁和土地平整谭果府后街2东牌楼棚改项目已完成一期1030户拆迁任务的72.5%维稳压力较大①、完成一期拆迁任务的85%以上②、完成二期拆迁融资16亿元及前期手续刘建新解放路3湘邮商务楼项目剩余14户居民未与开发商达成共识,不愿搬迁,目前已进入司法程序;项目正在争取列入棚户区改造1、搬迁问题2、规划问题3、手续办理完成剩余14户搬迁朱颖刚韭菜园4金朝阳大厦报建手续已下达,25栋已迁协议7户1、股权纠纷2、资金困难完成剩余41户拆迁王瑜珲朝阳街5文化大厦二期工程项目因变电站移位没得到解决,专家论证通知单,规划信息中心交通评估已停办附二医院变电站移位问题完成拆除王瑜珲朝阳街6万象新天二期拆迁前期工作基本到位,已签订19户拆迁协议边防局宿舍被拆迁户补偿要求过高的问题完成剩余29户拆迁涂文清五里牌7新桥村两安用地(含村民安置已签订协议72栋,拆除房屋61栋完成剩余40栋拆迁陈振良叶鑫明马王堆第4页共10页第3页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共10页序号项目名称11月份项目工作进度尚存的主要问题奋战30天工作目标联点领导责任单位房)8长房白沙湾与农科村拆迁资金结算问题已解决;12月10日前全部拆除剩余7户6栋房屋完成剩余7户6栋的拆迁陈振良叶鑫明马王堆9浏阳河风光产业带用地新桥村、农科村仅有4栋房屋未拆①、完成农科村2栋和新桥村2栋拆迁②、完成火炬村60栋拆迁陈振良叶鑫明马王堆10鑫科明珠正在调规协调地价问题完成拆迁4栋陈振良叶鑫明马王堆11佳天项目未启动由于土地手续未办好,强拆不能进行完成2栋拆迁陈振良叶鑫明马王堆12长邮项目项目危房拆迁已经进行公示,并做好了排危及违章拆迁前期工作遗留统建成房拆迁问题完成2户拆迁郑明火星13重建安置地重建安置地因涉及调规及高岭小学未搬迁,正在制定最终方案,待相关部门审批;仅剩3栋房屋未拆,力争年内完成拆...
