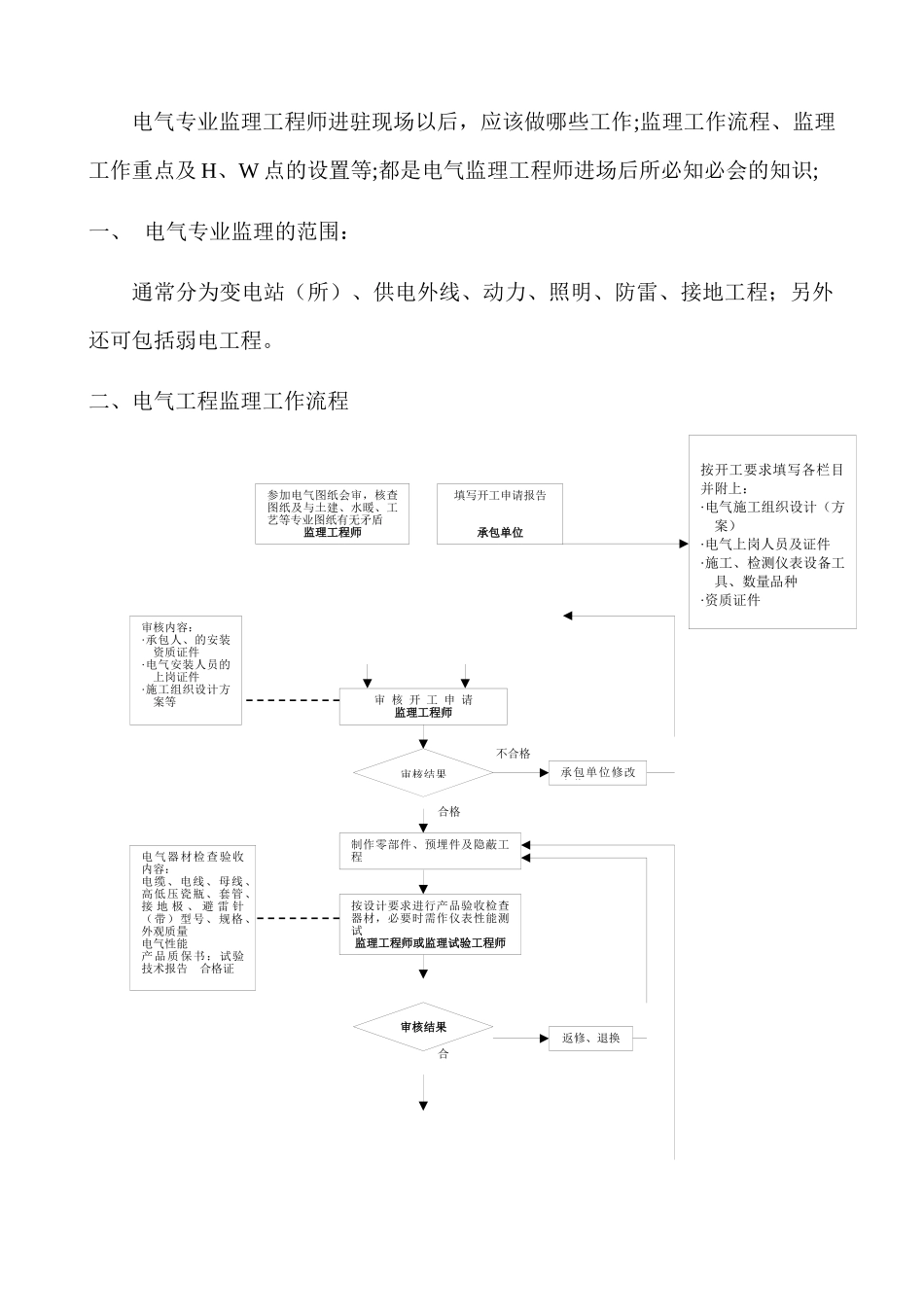

电气监理工程师工作流程及质量、安全管理(根据有关资料改编)0电气专业4不合格电气专业监理工程师进驻现场以后,应该做哪些工作;监理工作流程、监理工作重点及H、W点的设置等;都是电气监理工程师进场后所必知必会的知识;一、电气专业监理的范围:通常分为变电站(所)、供电外线、动力、照明、防雷、接地工程;另外还可包括弱电工程。二、电气工程监理工作流程合格合参加电气图纸会审,核查图纸及与土建、水暖、工艺等专业图纸有无矛盾监理工程师填写开工申请报告承包单位按开工要求填写各栏目并附上:·电气施工组织设计(方案)·电气上岗人员及证件·施工、检测仪表设备工具、数量品种·资质证件审核开工申请监理工程师审核结果承包单位修改完善制作零部件、预埋件及隐蔽工程承包单位审核内容:·承包人、的安装资质证件·电气安装人员的上岗证件·施工组织设计方案等按设计要求进行产品验收检查器材,必要时需作仪表性能测试监理工程师或监理试验工程师审核结果返修、退换电气器材检查验收内容:电缆、电线、母线、高低压瓷瓶、套管、接地极、避雷针(带)型号、规格、外观质量电气性能产品质保书:试验技术报告合格证不合格合不合格不合格合返工隐蔽验收单签证零部件制作认可监理工程师安装现场验收(土建与安装中间交接验收)承包单位监理工程师验收结果设备开箱验收业主、承包单位监理工程师验收结果通知整改验收结果供货方解决现场验收制作的零部件、预埋件及隐蔽工程监理工程师部件、设备准备安装设备开箱检查内容:·变压器、配电柜(箱)、灯具等型号规格·合格证、生产许可证、出厂试验报告、产品说明书等·零部件、电器、仪表元器件、备件是否完备·外观质量格返工不合格不合格不合格变压器高、低压开关柜配电箱防雷、接地电缆桥架照明弱电等安装承包人安装质量验收监理工程师验收结果设备安装质量中间验收签证监理工程师电气调整试验、耐压试验承包单位设备内部缺陷由供货方找生产厂解决高压电缆、高压瓷瓶、套管、母线等耐压试验,空气开关整定、高压柜过流、速断整定试验、共用天线测试、消防报警控制调试探头试验按规定进行直测(或现场监测)、抽测或审查试验报告监理工程师审核结果返修或退货电气联调试验业主、承包单位、监理工程师、设计院试验结果整改送配电调试灯具试亮与设备联调、消防报警联调、共用天线调试竣工验收、竣工交付使用业主、承包单位监理工程师设计单位及有关部门审核所有竣工资料、竣工图监理工程师审核质检资料、评定检验批、分项工程质量等级监理工程师填写检验批、分项工程质检表承包单位三、监理工作内容按照《建设工程监理规范》(GB50319-2000)中关于专业监理工程师的10条岗位职责要求以及《电气工程施工及验收规范》的相关要求和《中华人民共和国安全生产法》、《建设工程安全生产管理条例》相关规定,结合近年来电气工程的现场监理实践,归纳以下内容:三控(质量、投资、进度)、三管(安全、合同、信息)、一协调(组织协调)。质量控制、安全管理内容:(一)质量控制1、审图:了解工程特点及工程关键部位的质量要求(1)要搞清楚本专业(也包括总监安排的相关专业)承担监理业务的工作范围与内容;对照初步设计,审查施工图是否有提高标准以及扩大规模、范围的现象。(2)设计执行标准,包括设计说明中所列标准是否正确、是否为最新版本;所选用标准图是否正确、适用。(3)图面审查,作图方法是否正确、规范;图纸表达的内容是否符合规范的要求;平面图、分解图、剖面图及详图是否对应、一致;设备、材料的选择及统计是否准确;各类图样之间是否有相互碰车或遗缺;图样和说明是否相辅相成,有无不符;设计深度是否符合国家、行业标准要求;是否有漏项、漏笔、笔误及其他设计常见病。问题书面交总监统一汇总处理。52、编制项目监理细则监理细则的编制依据是监理规划、专业规范、监理规范、施工图纸等;一般由专业监理工程师根据细则范本进行修改、调整,增加适应性。3、参加由业主或项目总监组织的施工图会审;对本专业的内容,发表相关意见,重点是:(1)是否是无证设计或越级设计;图样是否加盖设计图章;设计、校对、审核...
