(此文档为word格式,下载后您可任意编辑修改
)五、施工组织设计第一章总体施工组织布置及规划第二章主要工程项目的施工方案、方法与技术措施第三章工期保证体系及保证措施第四章工程质量管理体系及保证措施第五章安全生产管理体系及保证措施第六章环境保护、水土保持保证体系及保证措施第七章文明施工、文物保护保证体系及保证措施第八章项目风险预测与防范,事故应急预案第九章支付保障措施第十章重点、难点工程专项施工技术方案第十一章其他应说明的事项附表一施工总体计划表附表二分项工程进度率计划(斜率图)附表三工程管理曲线附表四分项工程生产率和施工周期表附表五施工总平面图附表六劳动力计划表附表七临时占地计划表附表八外供电力需求计划表附表九合同用款估算表施工组织设计通过对省道308线小河西至上都段一级公路(含补充工程)土建工程施工招标文件、施工图纸、参考资料及补遗书等的认真阅读和对工程现场的详细考察,我们感到本工程施工工程量较大,施工任务较繁重
因此,若我公司有幸中标,将加大施工机械和人员的投入力度,组织精干的管理人员、熟练的专业施工队伍投入到本工程的施工,保证优质、高效、按期完成任务

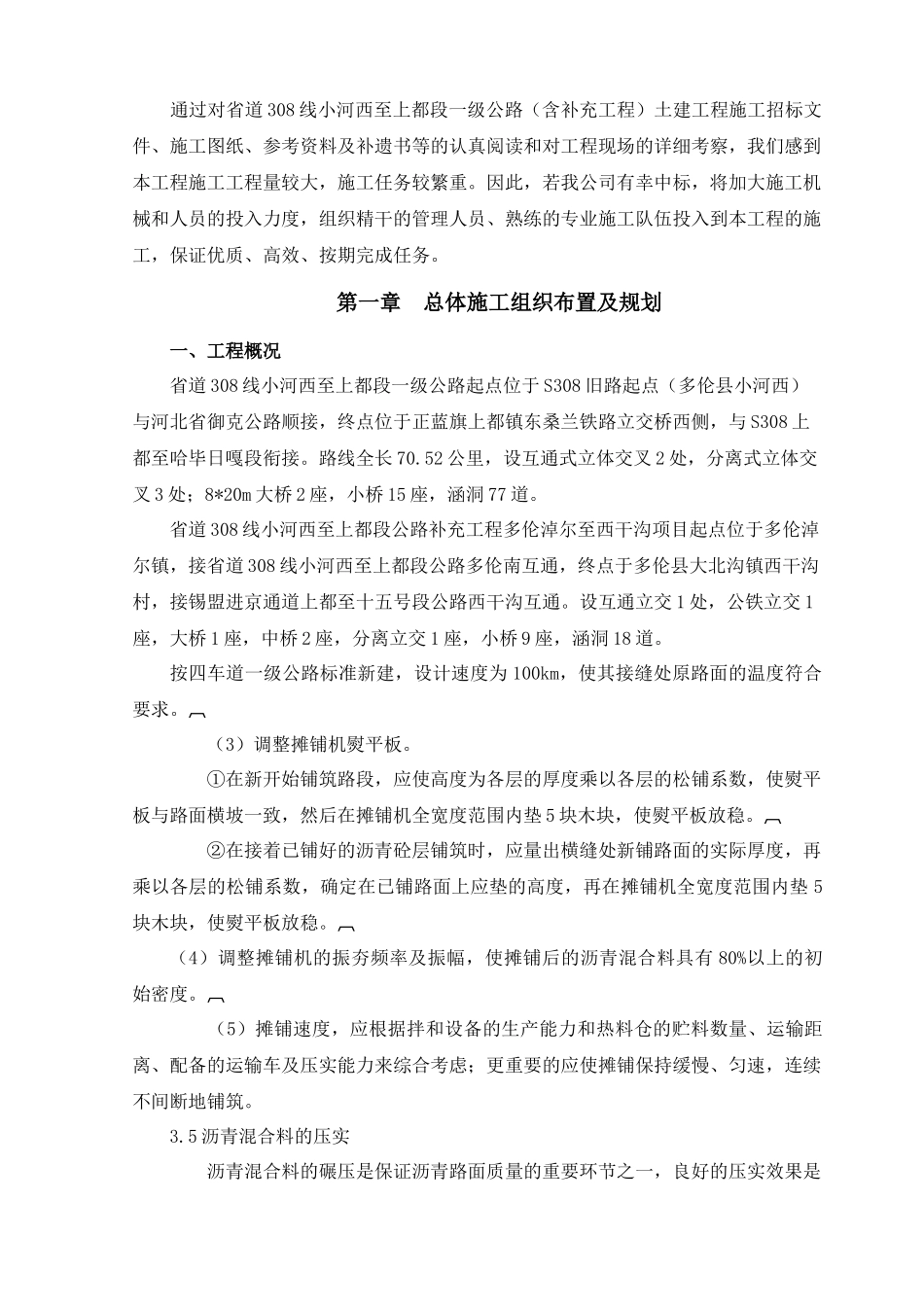

第一章总体施工组织布置及规划一、工程概况省道308线小河西至上都段一级公路起点位于S308旧路起点(多伦县小河西)与河北省御克公路顺接,终点位于正蓝旗上都镇东桑兰铁路立交桥西侧,与S308上都至哈毕日嘎段衔接
路线全长70
52公里,设互通式立体交叉2处,分离式立体交叉3处;8*20m大桥2座,小桥15座,涵洞77道
省道308线小河西至上都段公路补充工程多伦淖尔至西干沟项目起点位于多伦淖尔镇,接省道308线小河西至上都段公路多伦南互通,终点于多伦县大北沟镇西干沟村,接锡盟进京通道上都至十五号段公路西干沟互通
设互通立交1处,公铁立交1座,大桥1座,中桥2座,分离立交1座,小桥9座,涵洞18道
按四车道一级公路标准新建
