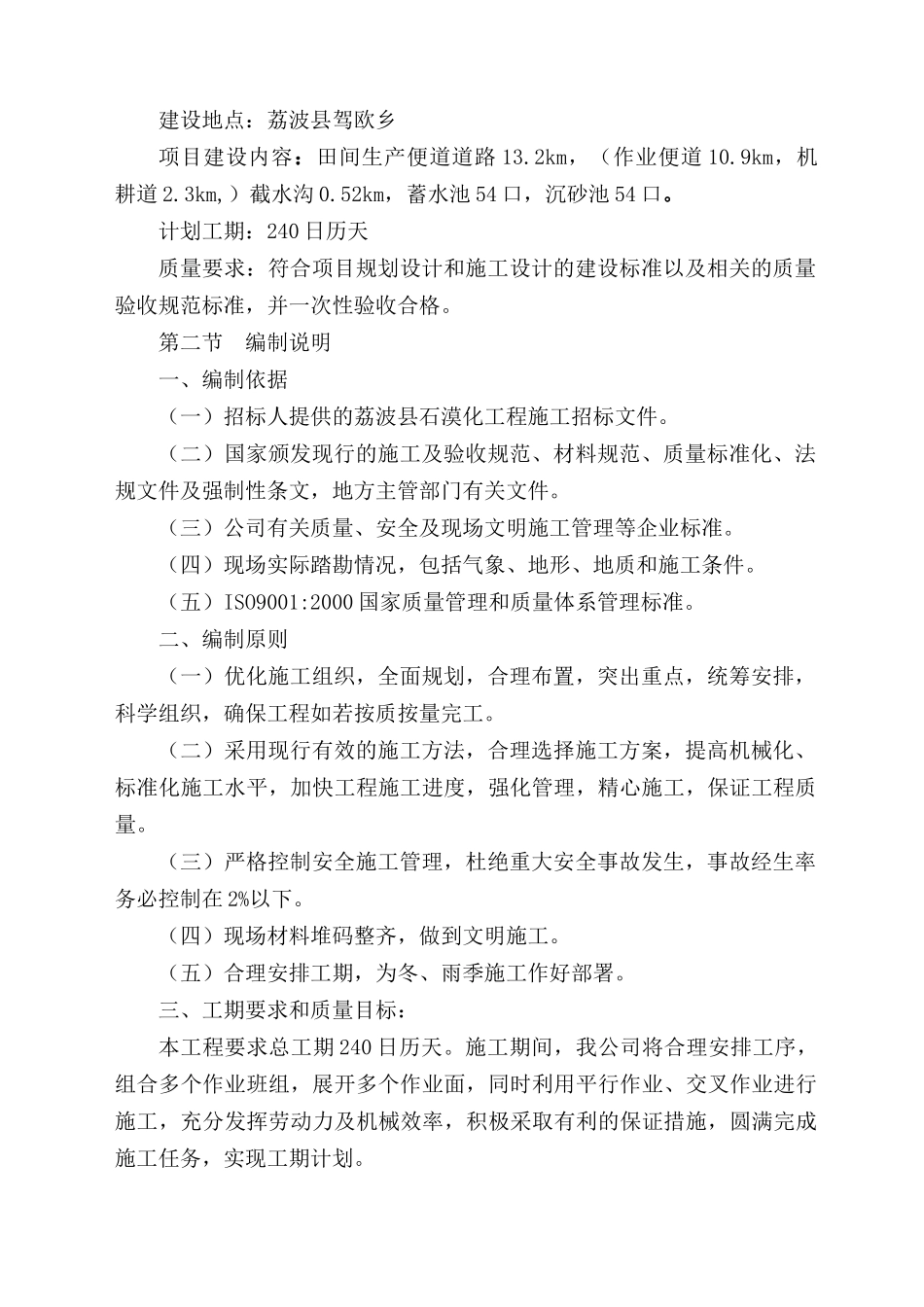

黔南州荔波县2012年岩溶地区石漠化综合治理重点工程施工组织设计贵州铜仁三江水电建筑施工有限公司目录第一章编制说明及工程概况··········2第二章施工组织机构·············4第三章施工方案与技术措施··········9第四章质量管理体系与措施··········18第五章施工总平面布置············36第六章安全文明管理体系与措施········37第一章编制说明及工程概况第一节工程概况项目名称:黔南州荔波县2012年岩溶地区石漠化治理重点工程(水利项目)项目业主:荔波县发改局建设地点:荔波县驾欧乡项目建设内容:田间生产便道道路13
2km,(作业便道10
9km,机耕道2
3km,)截水沟0
52km,蓄水池54口,沉砂池54口
计划工期:240日历天质量要求:符合项目规划设计和施工设计的建设标准以及相关的质量验收规范标准,并一次性验收合格
第二节编制说明一、编制依据(一)招标人提供的荔波县石漠化工程施工招标文件
(二)国家颁发现行的施工及验收规范、材料规范、质量标准化、法规文件及强制性条文,地方主管部门有关文件
(三)公司有关质量、安全及现场文明施工管理等企业标准
(四)现场实际踏勘情况,包括气象、地形、地质和施工条件
(五)ISO9001:2000国家质量管理和质量体系管理标准
二、编制原则(一)优化施工组织,全面规划,合理布置,突出重点,统筹安排,科学组织,确保工程如若按质按量完工
(二)采用现行有效的施工方法,合理选择施工方案,提高机械化、标准化施工水平,加快工程施工进度,强化管理,精心施工,保证工程质量
(三)严格控制安全施工管理,杜绝重大安全事故发生,事故经生率务必控制在2%以下
(四)现场材料堆码整齐,做到文明施工
(五)合理安排工期,为冬、雨季施工作好部署
三、工期要求和质量目标:本工程要求总工期240日历天
施工期间,我公司
