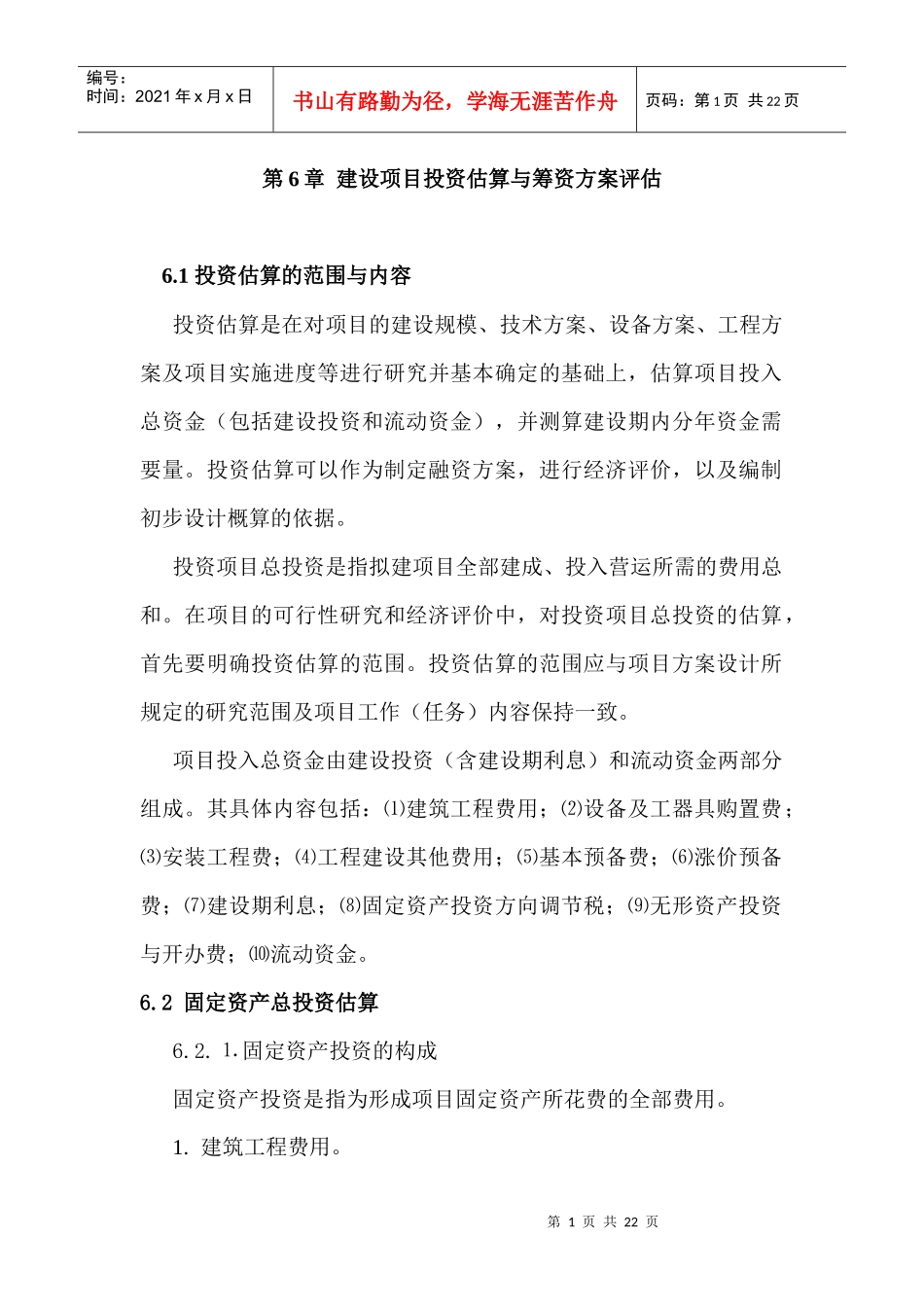

第1页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共22页第6章建设项目投资估算与筹资方案评估6
1投资估算的范围与内容投资估算是在对项目的建设规模、技术方案、设备方案、工程方案及项目实施进度等进行研究并基本确定的基础上,估算项目投入总资金(包括建设投资和流动资金),并测算建设期内分年资金需要量
投资估算可以作为制定融资方案,进行经济评价,以及编制初步设计概算的依据
投资项目总投资是指拟建项目全部建成、投入营运所需的费用总和
在项目的可行性研究和经济评价中,对投资项目总投资的估算,首先要明确投资估算的范围
投资估算的范围应与项目方案设计所规定的研究范围及项目工作(任务)内容保持一致
项目投入总资金由建设投资(含建设期利息)和流动资金两部分组成
其具体内容包括:⑴建筑工程费用;⑵设备及工器具购置费;⑶安装工程费;⑷工程建设其他费用;⑸基本预备费;⑹涨价预备费;⑺建设期利息;⑻固定资产投资方向调节税;⑼无形资产投资与开办费;⑽流动资金
2固定资产总投资估算6
⒈固定资产投资的构成固定资产投资是指为形成项目固定资产所花费的全部费用
建筑工程费用
第2页共22页第1页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共22页2

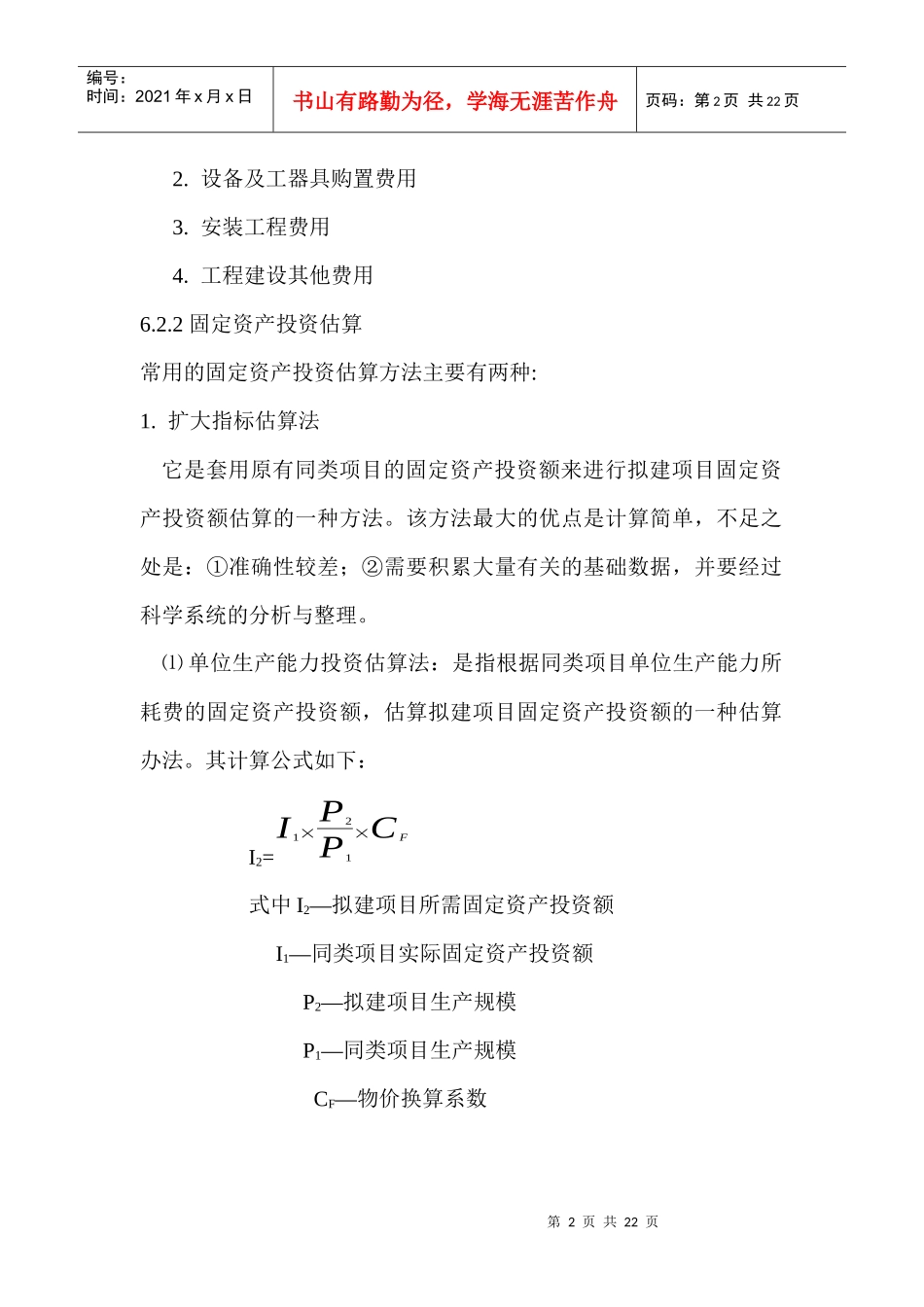

设备及工器具购置费用3
安装工程费用4
工程建设其他费用6
2固定资产投资估算常用的固定资产投资估算方法主要有两种:1
扩大指标估算法它是套用原有同类项目的固定资产投资额来进行拟建项目固定资产投资额估算的一种方法
该方法最大的优点是计算简单,不足之处是:①准确性较差;②需要积累大量有关的基础数据,并要经过科学系统的分析与整理

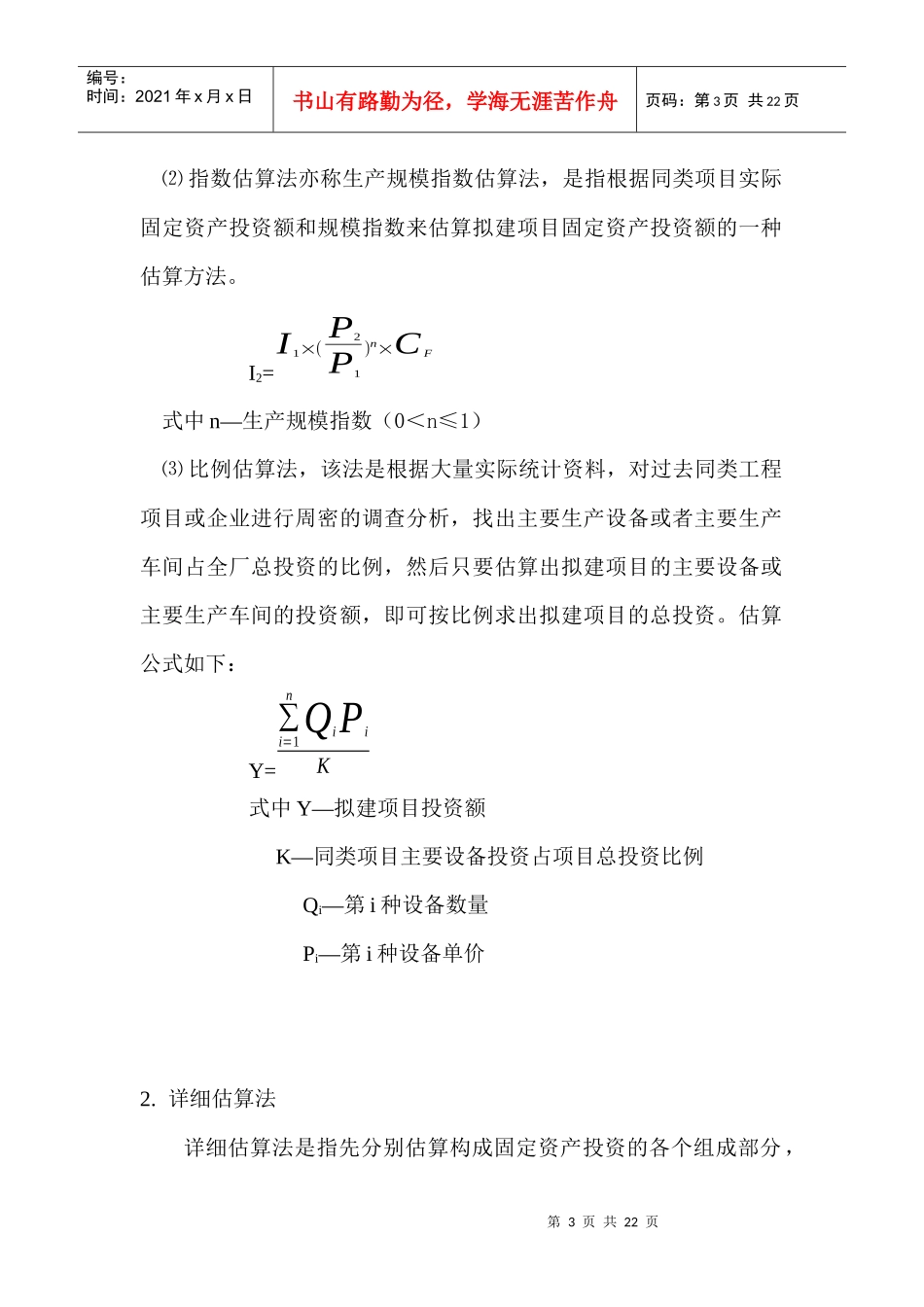

⑴单位生产能力投资估算法:是指根据同类项目单位生产能力所耗费的固定资产投资额,估算拟建项目固定资产投资额的一种估算办法
其计算公式如下:I2=I1×P2P
