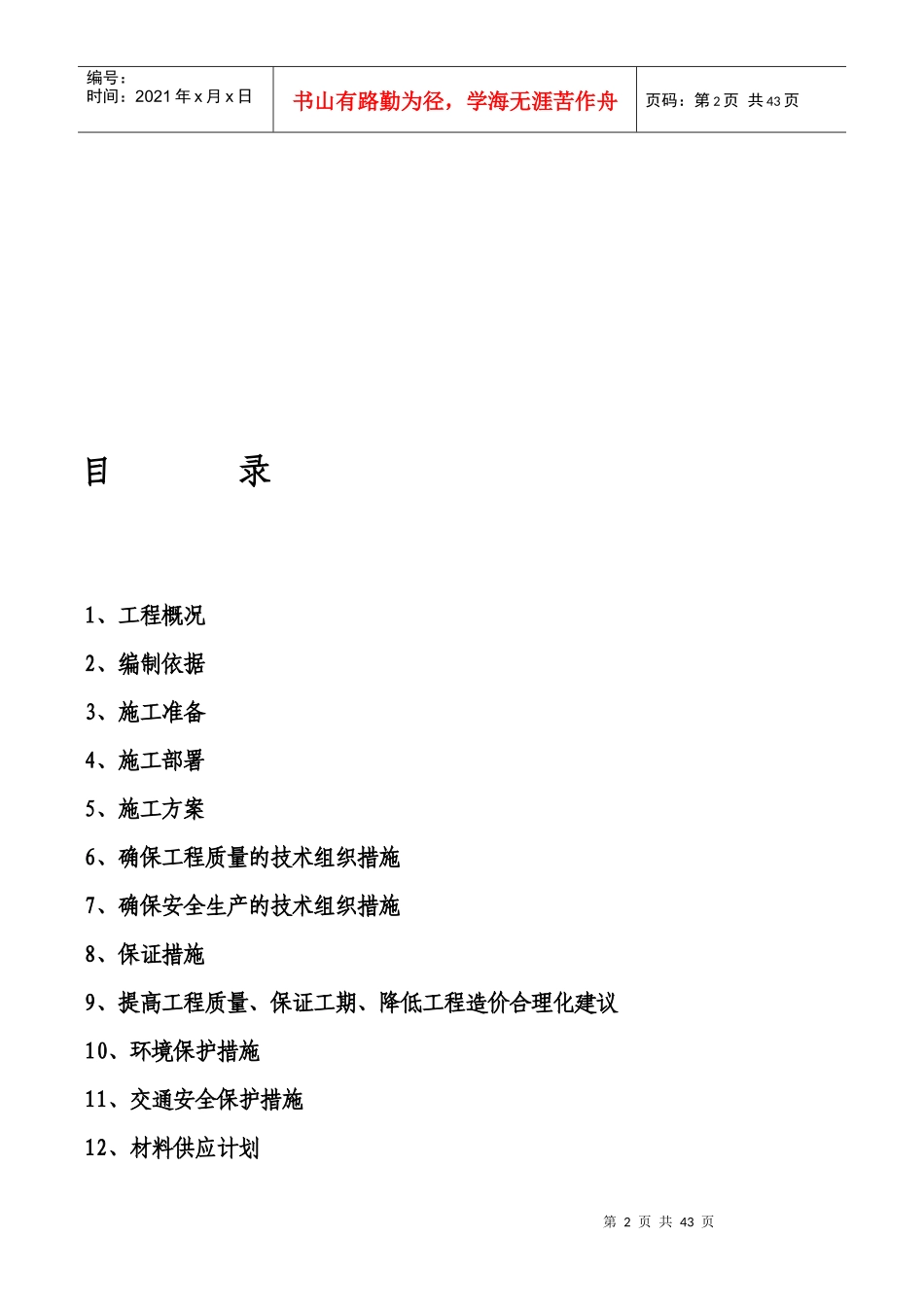

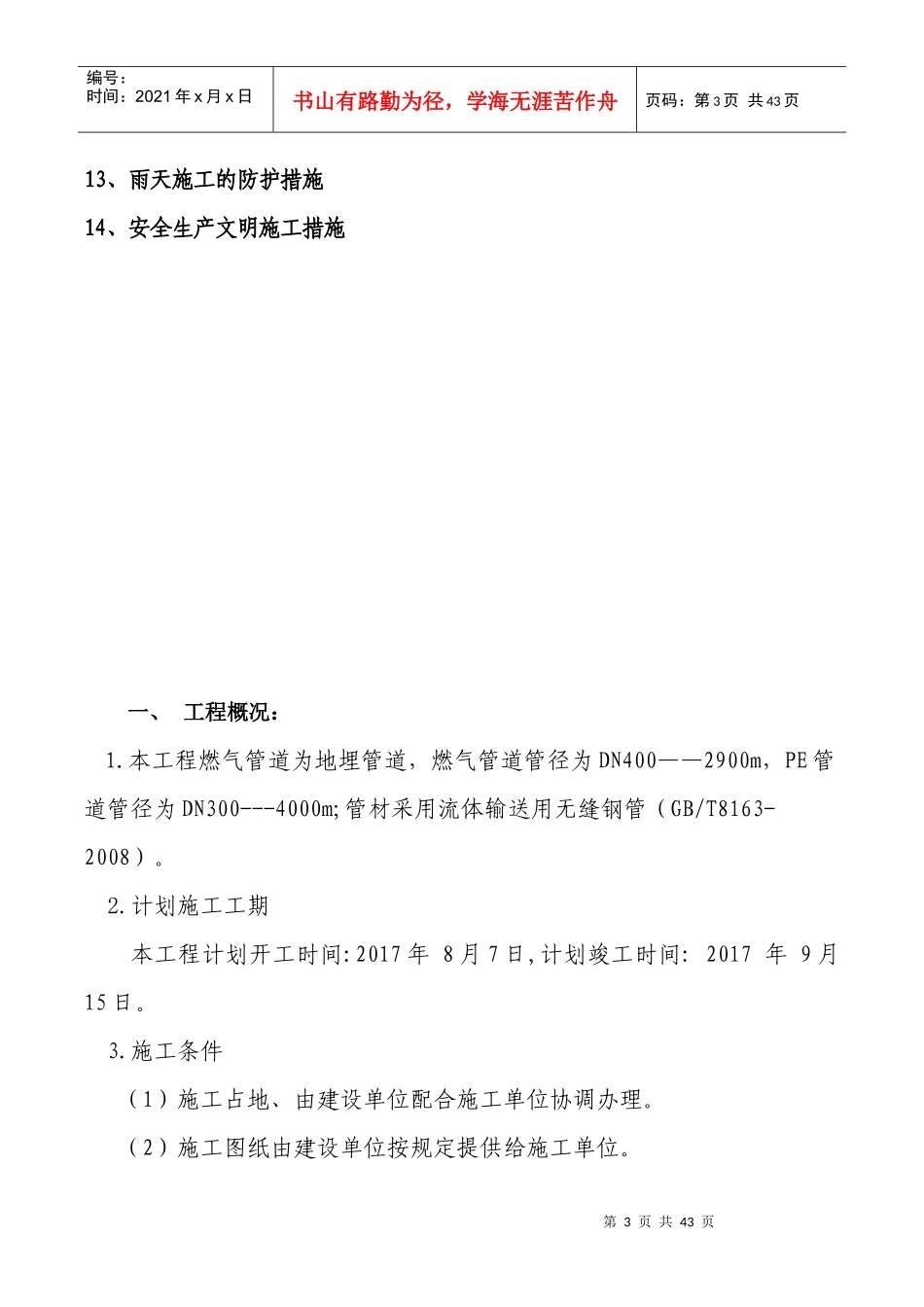

第1页共43页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共43页施工组织设计第2页共43页第1页共43页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共43页目录1、工程概况2、编制依据3、施工准备4、施工部署5、施工方案6、确保工程质量的技术组织措施7、确保安全生产的技术组织措施8、保证措施9、提高工程质量、保证工期、降低工程造价合理化建议10、环境保护措施11、交通安全保护措施12、材料供应计划第3页共43页第2页共43页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共43页13、雨天施工的防护措施14、安全生产文明施工措施一、工程概况:1
本工程燃气管道为地埋管道,燃气管道管径为DN400——2900m,PE管道管径为DN300---4000m;管材采用流体输送用无缝钢管(GB/T8163-2008)
计划施工工期本工程计划开工时间:2017年8月7日,计划竣工时间:2017年9月15日
施工条件(1)施工占地、由建设单位配合施工单位协调办理
(2)施工图纸由建设单位按规定提供给施工单位
第4页共43页第3页共43页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共43页二、编制依据本施工组织设计主要依照以下文件、图纸、施工及验收规范等材料进行编制1
1业主提供的资料:施工图1
2施工现场踏勘资料1
3国家和行业标准规范1
1国家有关法律、法规1
2管道线路部分标准规范1
3环境及安全部分的标准规范1
4管道线路部分标准规范1)《原油和天然气工程设计防火规范》GB50183-20042)《输气管道工程设计规范》GB50251-20033)《油气长输管道工程施工及验收规范》GB50369-20064)《石油天然气工业输送钢管交货技术条件第2部分:
