第1页共4页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共4页作业题1、结合你所了解的工程项目,说明它的施工程序和施工准备工作
2、以你最熟悉的工程项目为例,对其进行项目划分,并说明其建设程序
3、根据表中逻辑关系,绘制双代号网络图
工作ABCDEF紧前工作___A、BBC、D、E4、根据表中逻辑关系,绘制双代号网络图
工作ABCDEF紧前工作-AAAB、C、DD5、根据表中逻辑关系,绘制双代号网络图,计算时间参数,找出关键线路
工作ABCDEF紧前工作-AABB、CD、E时间2534856、根据表中逻辑关系,绘制双代号网络图,计算时间参数,找出关键线路

工作ABCDEFGH第2页共4页第1页共4页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共4页紧前工作-ABBBC、DC、EF、G时间131624217、根据下面的双代号网络图,绘制其时标网络图
8、简述施工组织设计的分类及基本原则
9、简述单位工程进度计划的编制方法
10、简述施工总布置的内容和步骤
11、关于工期延误造成人工费损失的索赔确定
背景资料:某校教学楼工程,合同规定该工程全部完工需要127960工日

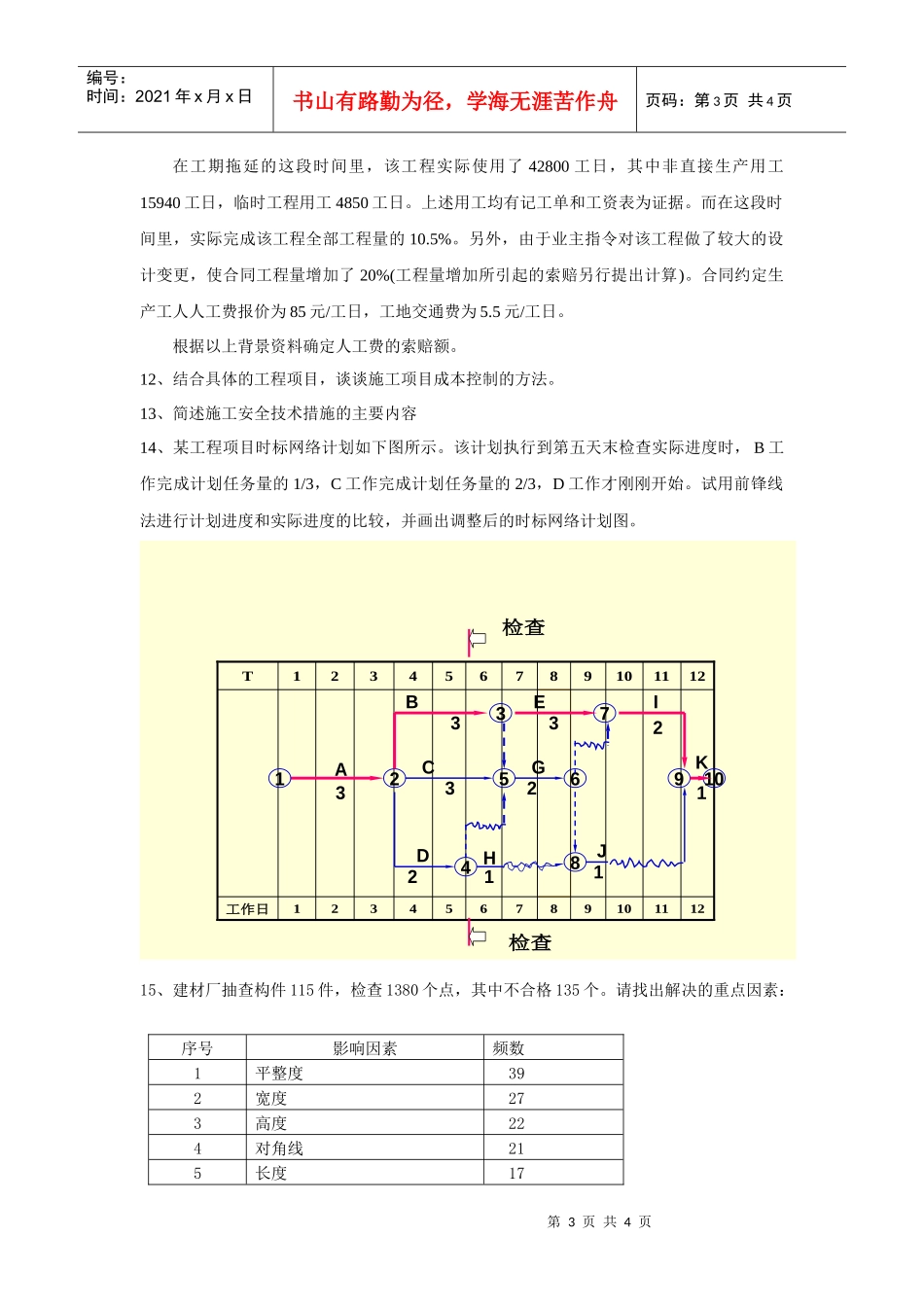

开工后,由于业主没有及时提供设计资料而造成工期拖延6
设计资料供应不及时,可能产生降效问题
一般来说,主要是产生窝工问题,对此承包商应对现场劳动力做适当调整,如减少现场施工人数或安排做其他工作,因此承包商要索赔最多也只能是窝工的人工费损失
窝工人工费=工日单价×0
75×窝工工日(工期延长引起的其他损失另计)第3页共4页第2页共4页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共4页在工期拖延的这段时间里,该工程实际使用了42800工日,其中非直接生产用工15940工日,临时工程用工4850工日
上述用工均有记工单和工资表为
