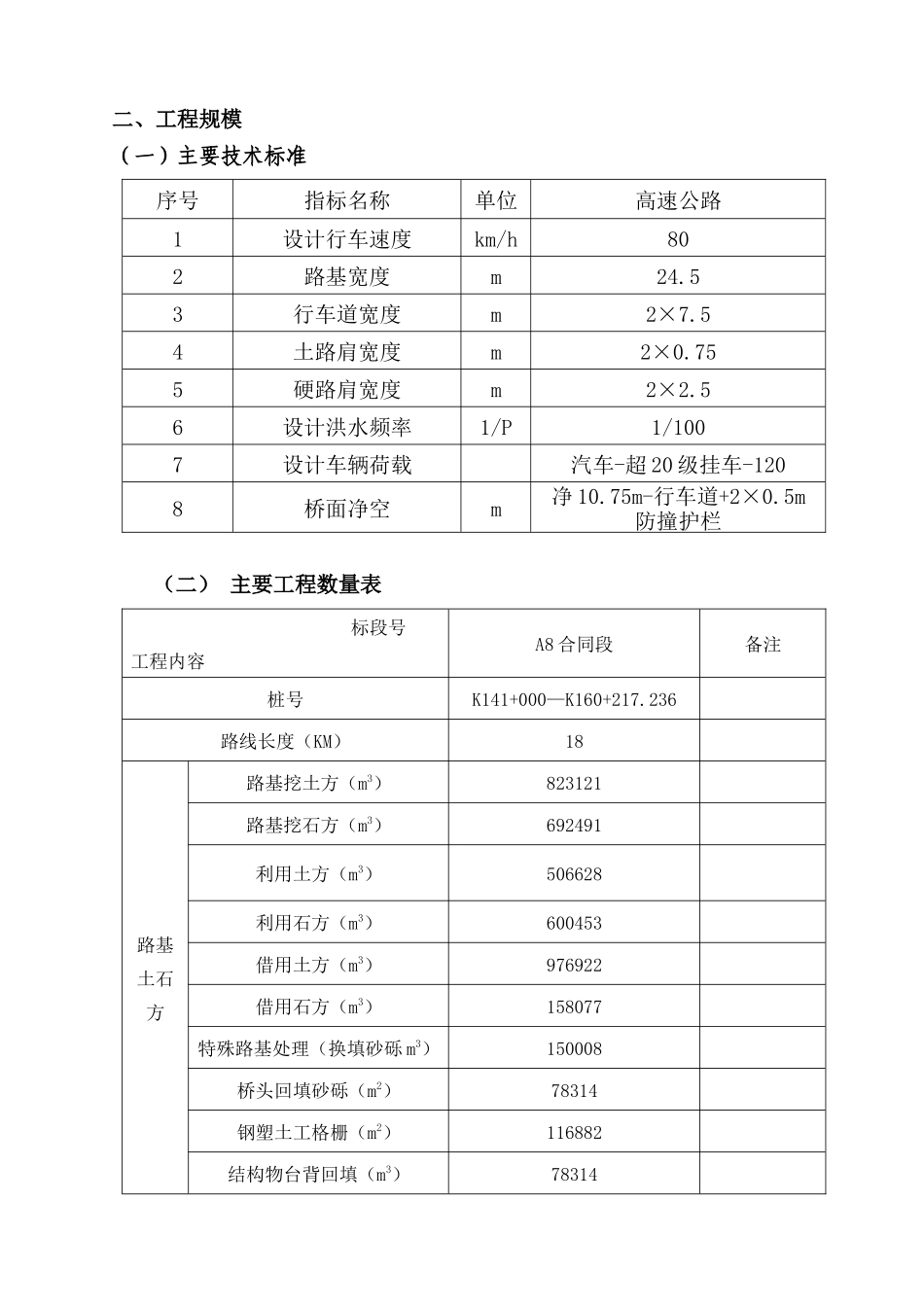

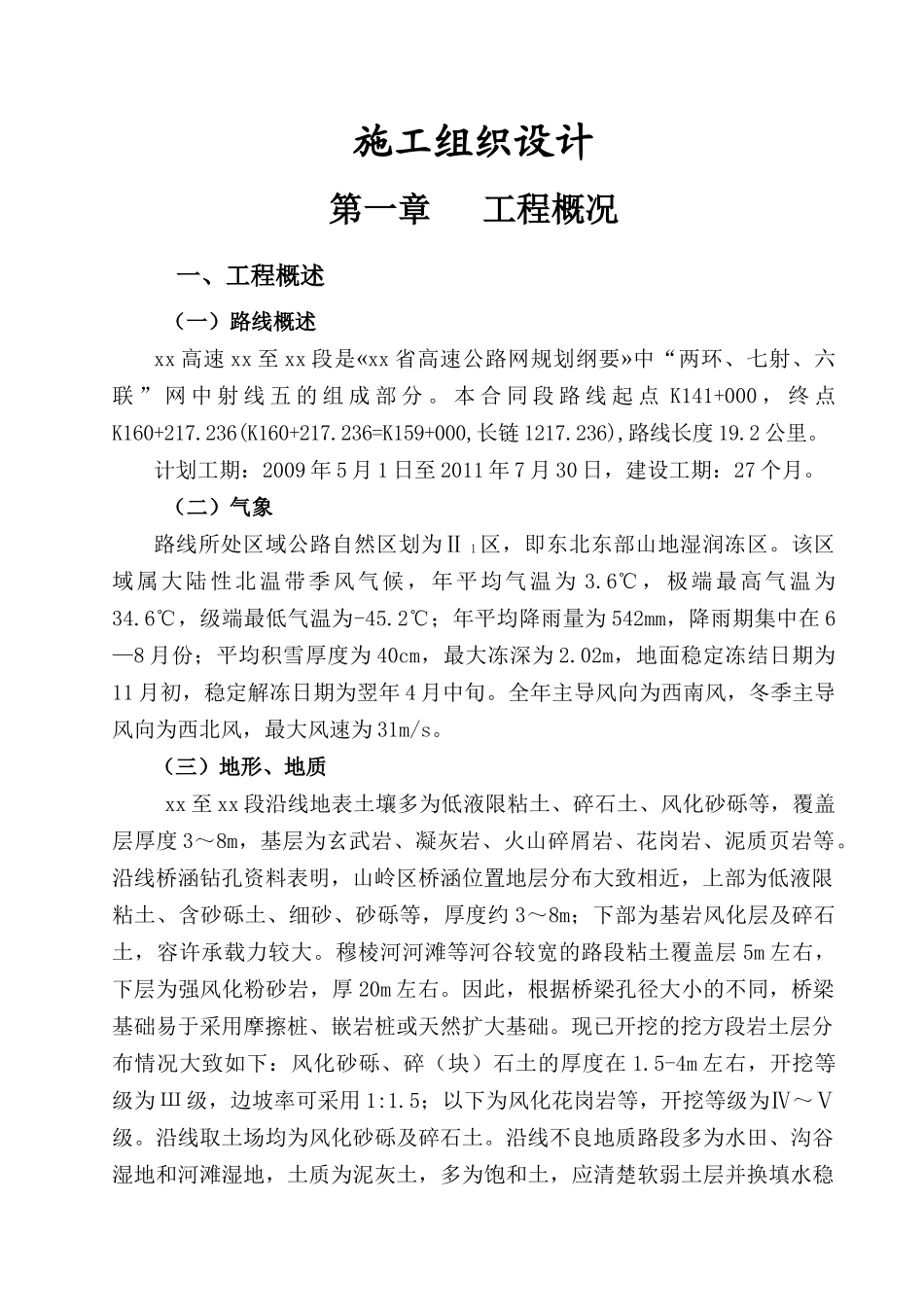

施工组织设计第一章工程概况一、工程概述(一)路线概述xx高速xx至xx段是«xx省高速公路网规划纲要»中“两环、七射、六联”网中射线五的组成部分
本合同段路线起点K141+000,终点K160+217
236(K160+217
236=K159+000,长链1217
236),路线长度19
计划工期:2009年5月1日至2011年7月30日,建设工期:27个月
(二)气象路线所处区域公路自然区划为Ⅱ1区,即东北东部山地湿润冻区
该区域属大陆性北温带季风气候,年平均气温为3
6℃,极端最高气温为34
6℃,级端最低气温为-45
2℃;年平均降雨量为542mm,降雨期集中在6—8月份;平均积雪厚度为40cm,最大冻深为2
02m,地面稳定冻结日期为11月初,稳定解冻日期为翌年4月中旬
全年主导风向为西南风,冬季主导风向为西北风,最大风速为31m/s
(三)地形、地质xx至xx段沿线地表土壤多为低液限粘土、碎石土、风化砂砾等,覆盖层厚度3~8m,基层为玄武岩、凝灰岩、火山碎屑岩、花岗岩、泥质页岩等
沿线桥涵钻孔资料表明,山岭区桥涵位置地层分布大致相近,上部为低液限粘土、含砂砾土、细砂、砂砾等,厚度约3~8m;下部为基岩风化层及碎石土,容许承载力较大
穆棱河河滩等河谷较宽的路段粘土覆盖层5m左右,下层为强风化粉砂岩,厚20m左右
因此,根据桥梁孔径大小的不同,桥梁基础易于采用摩擦桩、嵌岩桩或天然扩大基础
现已开挖的挖方段岩土层分布情况大致如下:风化砂砾、碎(块)石土的厚度在1
5-4m左右,开挖等级为Ш级,边坡率可采用1:1
5;以下为风化花岗岩等,开挖等级为Ⅳ~Ⅴ级
沿线取土场均为风化砂砾及碎石土
沿线不良地质路段多为水田、沟谷湿地和河滩湿地,土质为泥灰土,多为饱和土,应清楚软弱土层并换填水稳定性好的天然砂砾

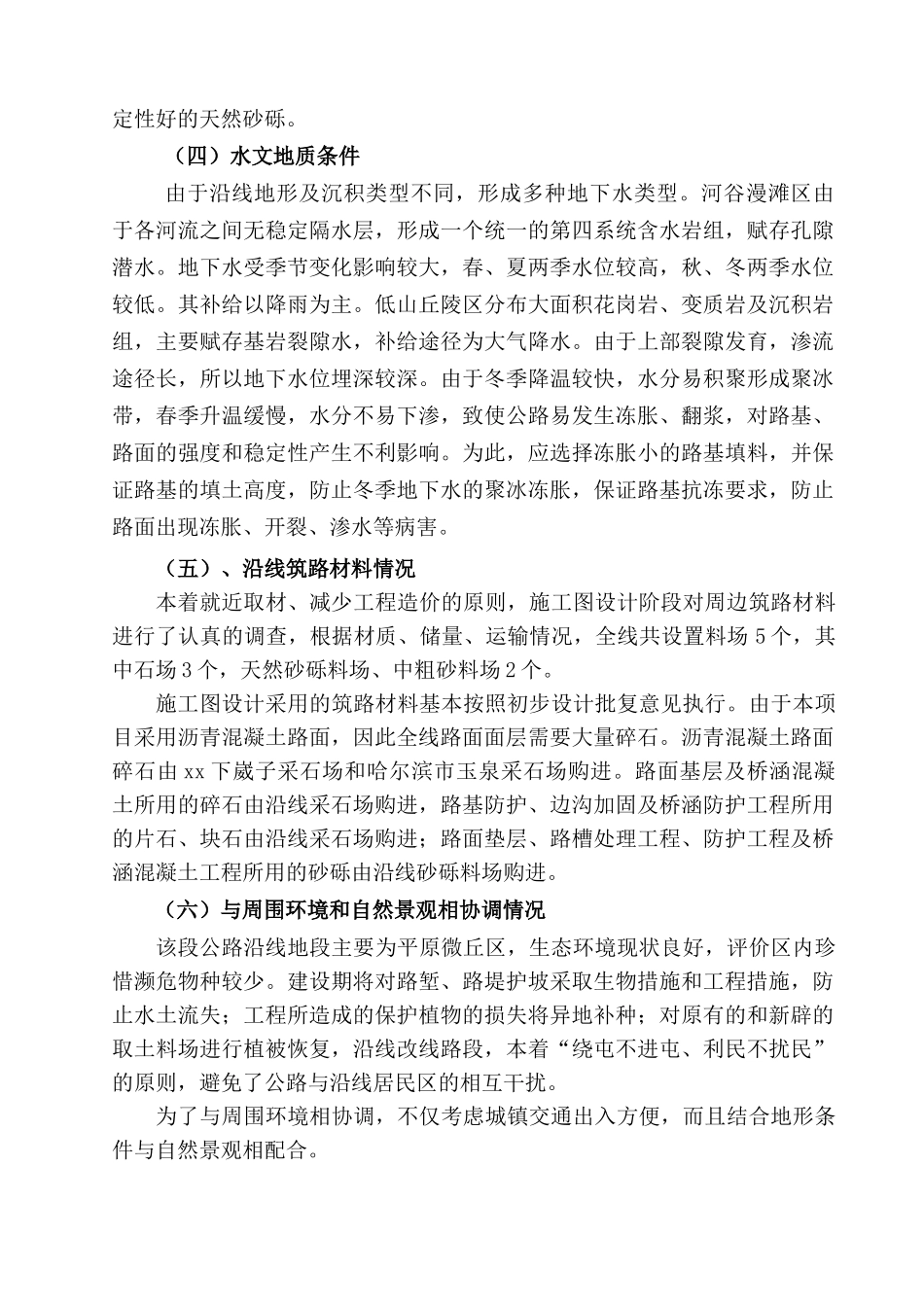

(四)水文地质条件由于沿线地形及沉积类型不同,形成多种地下水类
