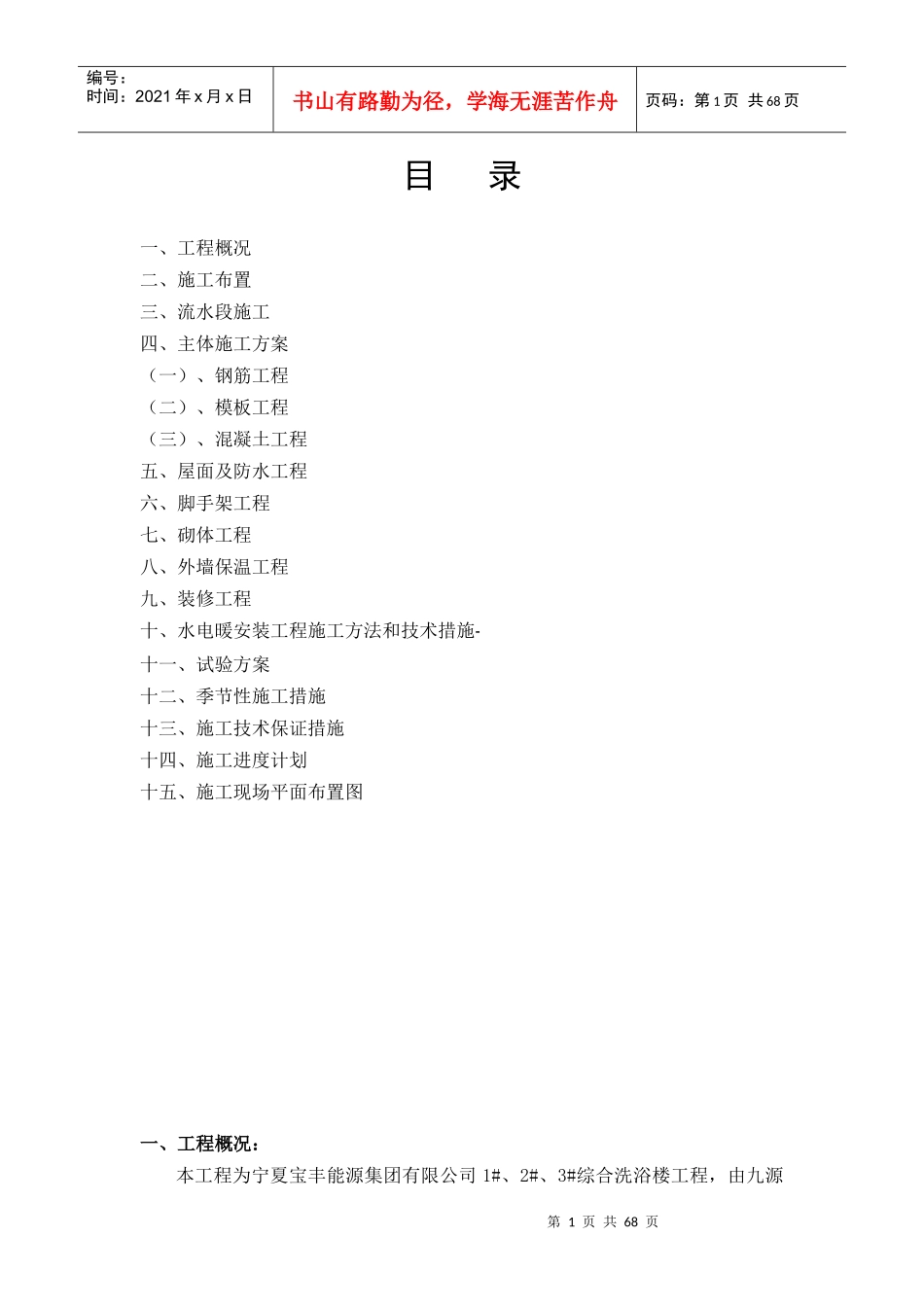

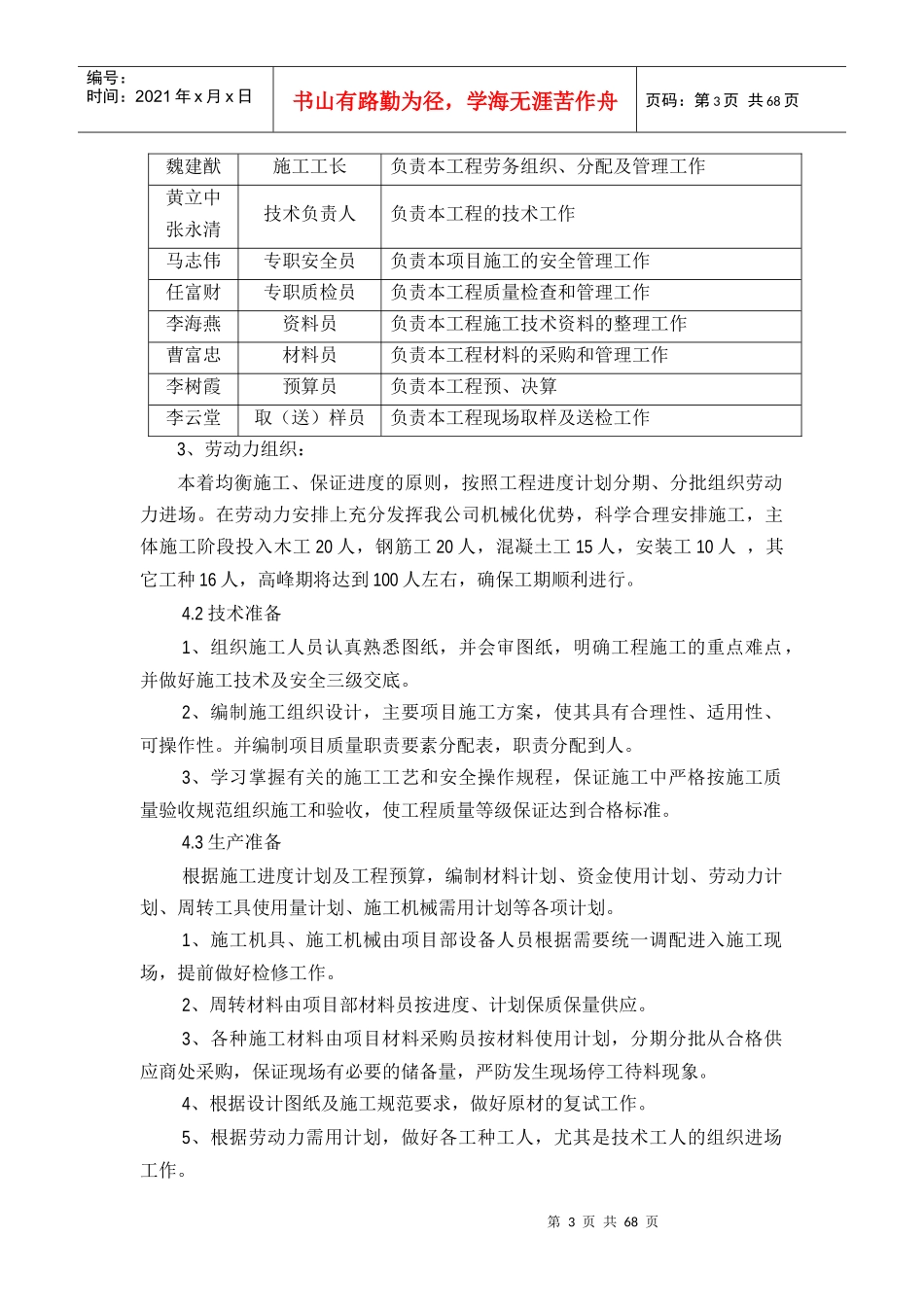

第1页共68页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共68页目录一、工程概况二、施工布置三、流水段施工四、主体施工方案(一)、钢筋工程(二)、模板工程(三)、混凝土工程五、屋面及防水工程六、脚手架工程七、砌体工程八、外墙保温工程九、装修工程十、水电暖安装工程施工方法和技术措施-十一、试验方案十二、季节性施工措施十三、施工技术保证措施十四、施工进度计划十五、施工现场平面布置图一、工程概况:本工程为宁夏宝丰能源集团有限公司1#、2#、3#综合洗浴楼工程,由九源第2页共68页第1页共68页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共68页(北京)国际建筑顾问有限公司设计、勘察:宁夏地质工程勘察院,建设单位:宁夏宝丰能源集团有限公司,监理单位:天津辰达工程监理有限公司,施工单位:宁夏科强建筑安装有限公司;1、1#洗浴楼建筑面积:3333m2,框架结构二层,建筑高度10.1米,位于生活区活动中心旁;2、2#洗浴楼建筑面积:1827m2,框架结构二层;建筑高度10.1米,位于焦化办公楼东边;3、3#洗浴楼建筑面积:1288m2,框架结构二层,建筑高度10.1米,位于供应公司库房大门口;4、职工食堂建筑面积:7257.6m2,框架结构三层,建筑高度15.2m,位于保卫消防部东边;采用灰土挤密桩地基,承载力特征值150kpa。外墙装饰采用外墙漆饰面;内墙为涂料饰面;铝合金推拉窗;室内均采用木门,卫生间内墙贴瓷砖,地面贴防滑地砖。基础采用独立基础。混凝土等级分别为:垫层为C20,基础为C30,梁柱板混凝土强度等级C30,构造柱及小型构件的混凝土等级均为C20。砌体部分:±0.000标高以下采用M10水泥砂浆砌筑,普通粘土砖;实心砌块强度等级不宜低于MU2.5,空心砌块强度等级不宜低于MU3.5,各类砌筑砂浆强度等级不应低于M5.0或Mb5.0。屋面:本工程屋面防水等级Ⅱ级,防水层合理使用年限15年,SBS改性沥青防水卷材一道;楼、地面:卫生间防水层均为SBC复合防水卷材,墙面上翻500,变电所、消防控制室等房间的楼地面、墙面均设置防水层,防水层为SBC复合防水卷材。二、施工组织:1、管理目标:1.1质量目标:合格工程1.2工期目标:合同工270天1.3安全目标:杜绝重大伤亡事故发生,轻伤负伤率控制在3‰以内。2、组织准备根据本工程规模和特点,组建以项目经理孙成杰为总负责的项目部承担本工程的施工管理工作。本工程的施工管理按项目法执行,实行项目经理负责制,实行精细化管理,全面履行与业主的合同项目经理部组织机构框架图见附表。项目部的具体组成如下:姓名职务分管工作孙成杰项目经理负责本工程全过程管理工作第3页共68页第2页共68页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共68页魏建猷施工工长负责本工程劳务组织、分配及管理工作黄立中张永清技术负责人负责本工程的技术工作马志伟专职安全员负责本项目施工的安全管理工作任富财专职质检员负责本工程质量检查和管理工作李海燕资料员负责本工程施工技术资料的整理工作曹富忠材料员负责本工程材料的采购和管理工作李树霞预算员负责本工程预、决算李云堂取(送)样员负责本工程现场取样及送检工作3、劳动力组织:本着均衡施工、保证进度的原则,按照工程进度计划分期、分批组织劳动力进场。在劳动力安排上充分发挥我公司机械化优势,科学合理安排施工,主体施工阶段投入木工20人,钢筋工20人,混凝土工15人,安装工10人,其它工种16人,高峰期将达到100人左右,确保工期顺利进行。4.2技术准备1、组织施工人员认真熟悉图纸,并会审图纸,明确工程施工的重点难点,并做好施工技术及安全三级交底。2、编制施工组织设计,主要项目施工方案,使其具有合理性、适用性、可操作性。并编制项目质量职责要素分配表,职责分配到人。3、学习掌握有关的施工工艺和安全操作规程,保证施工中严格按施工质量验收规范组织施工和验收,使工程质量等级保证达到合格标准。4.3生产准备根据施工进度计划及工程预算,编制材料计划、资金使用计划、劳动力计划、周转工具使用量计划、施工机械需用计划等各项计划。1、施工机具、施工机械由项目部设备人员根据需要统一...
