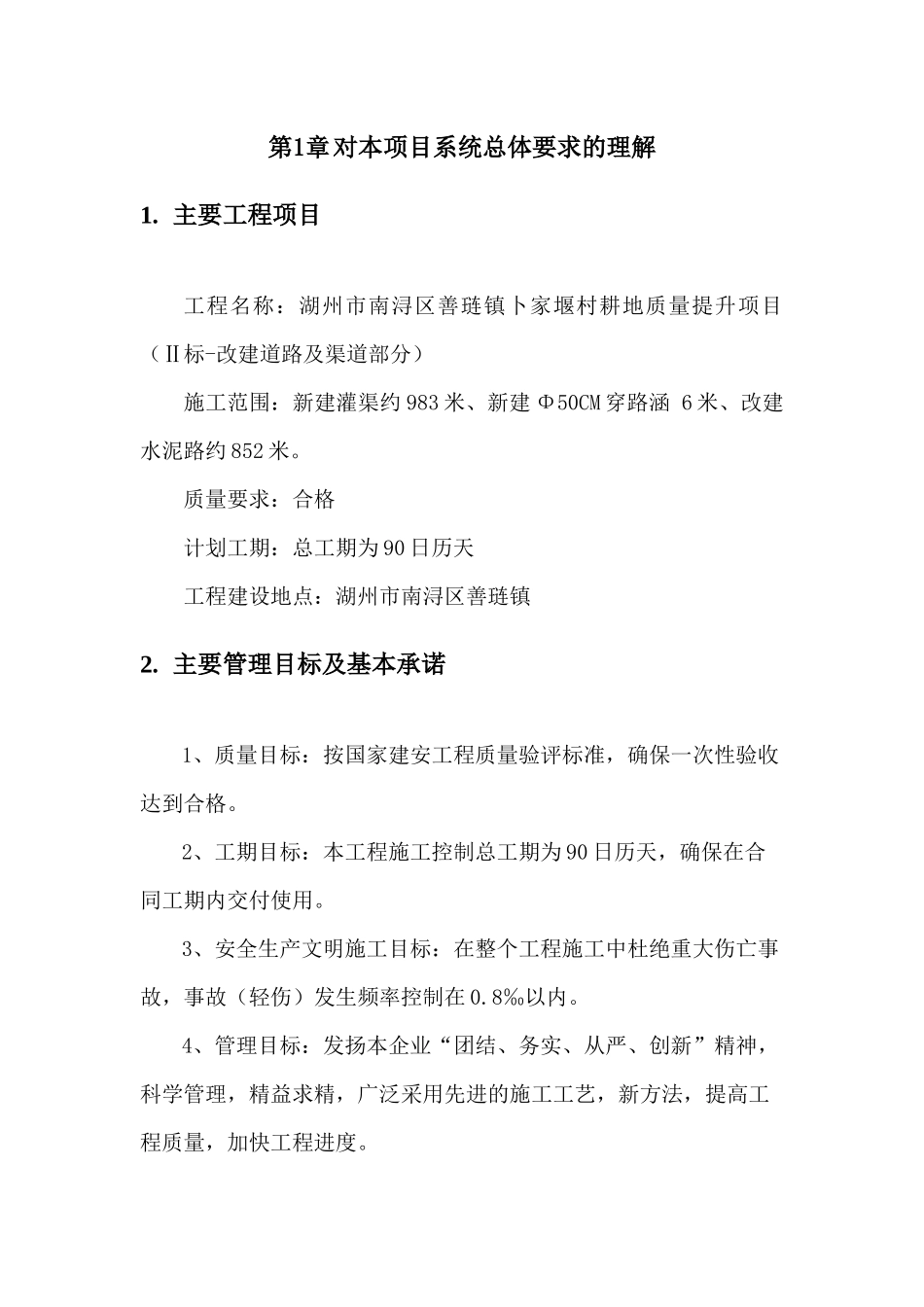

第1章对本项目系统总体要求的理解1
主要工程项目工程名称:湖州市南浔区善琏镇卜家堰村耕地质量提升项目(Ⅱ标-改建道路及渠道部分)施工范围:新建灌渠约983米、新建Φ50CM穿路涵6米、改建水泥路约852米
质量要求:合格计划工期:总工期为90日历天工程建设地点:湖州市南浔区善琏镇2
主要管理目标及基本承诺1、质量目标:按国家建安工程质量验评标准,确保一次性验收达到合格
2、工期目标:本工程施工控制总工期为90日历天,确保在合同工期内交付使用
3、安全生产文明施工目标:在整个工程施工中杜绝重大伤亡事故,事故(轻伤)发生频率控制在0
4、管理目标:发扬本企业“团结、务实、从严、创新”精神,科学管理,精益求精,广泛采用先进的施工工艺,新方法,提高工程质量,加快工程进度

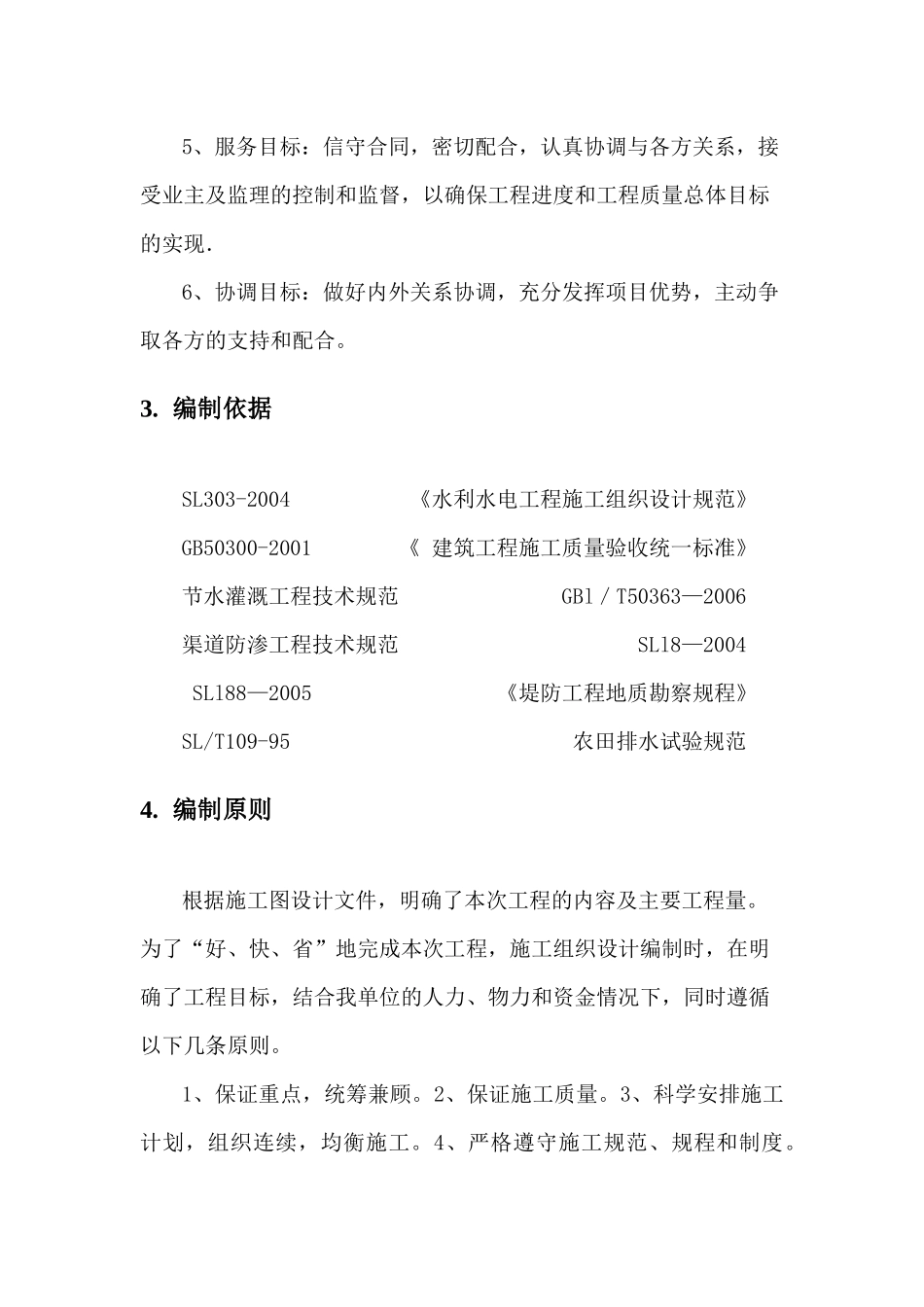

5、服务目标:信守合同,密切配合,认真协调与各方关系,接受业主及监理的控制和监督,以确保工程进度和工程质量总体目标的实现.6、协调目标:做好内外关系协调,充分发挥项目优势,主动争取各方的支持和配合
编制依据SL303-2004《水利水电工程施工组织设计规范》GB50300-2001《建筑工程施工质量验收统一标准》节水灌溉工程技术规范GBl/T50363—2006渠道防渗工程技术规范SLl8—2004SLl88—2005《堤防工程地质勘察规程》SL/T109-95农田排水试验规范4
编制原则根据施工图设计文件,明确了本次工程的内容及主要工程量
为了“好、快、省”地完成本次工程,施工组织设计编制时,在明确了工程目标,结合我单位的人力、物力和资金情况下,同时遵循以下几条原则
1、保证重点,统筹兼顾
2、保证施工质量
3、科学安排施工计划,组织连续,均衡施工
4、严格遵守施工规范、规程和制度
5、因地制宜,扬长避短

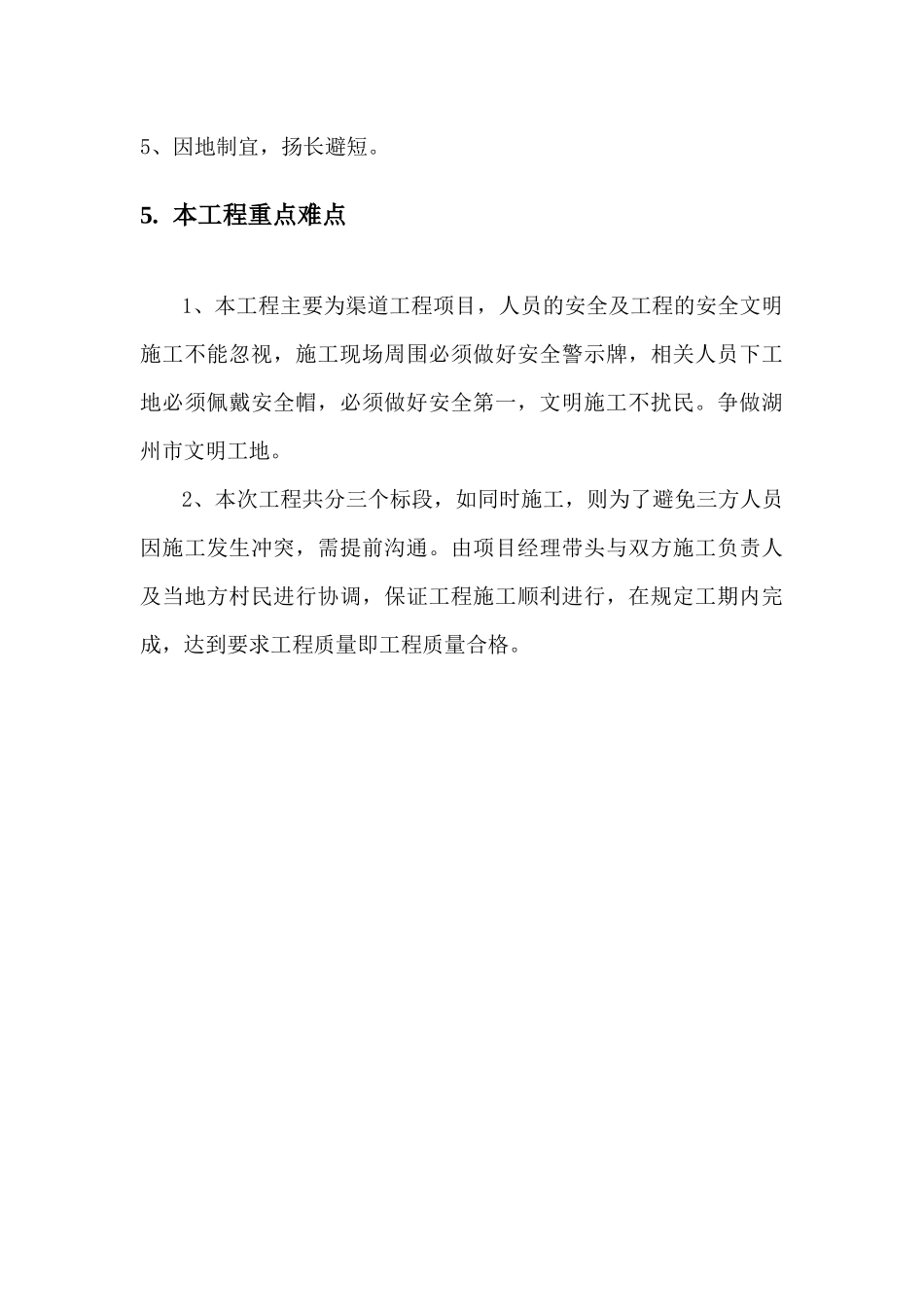

本工程重点难点1、本工程主要为渠道工程项目,人员的安全及工程的安全文明施工不能忽视,施工现
