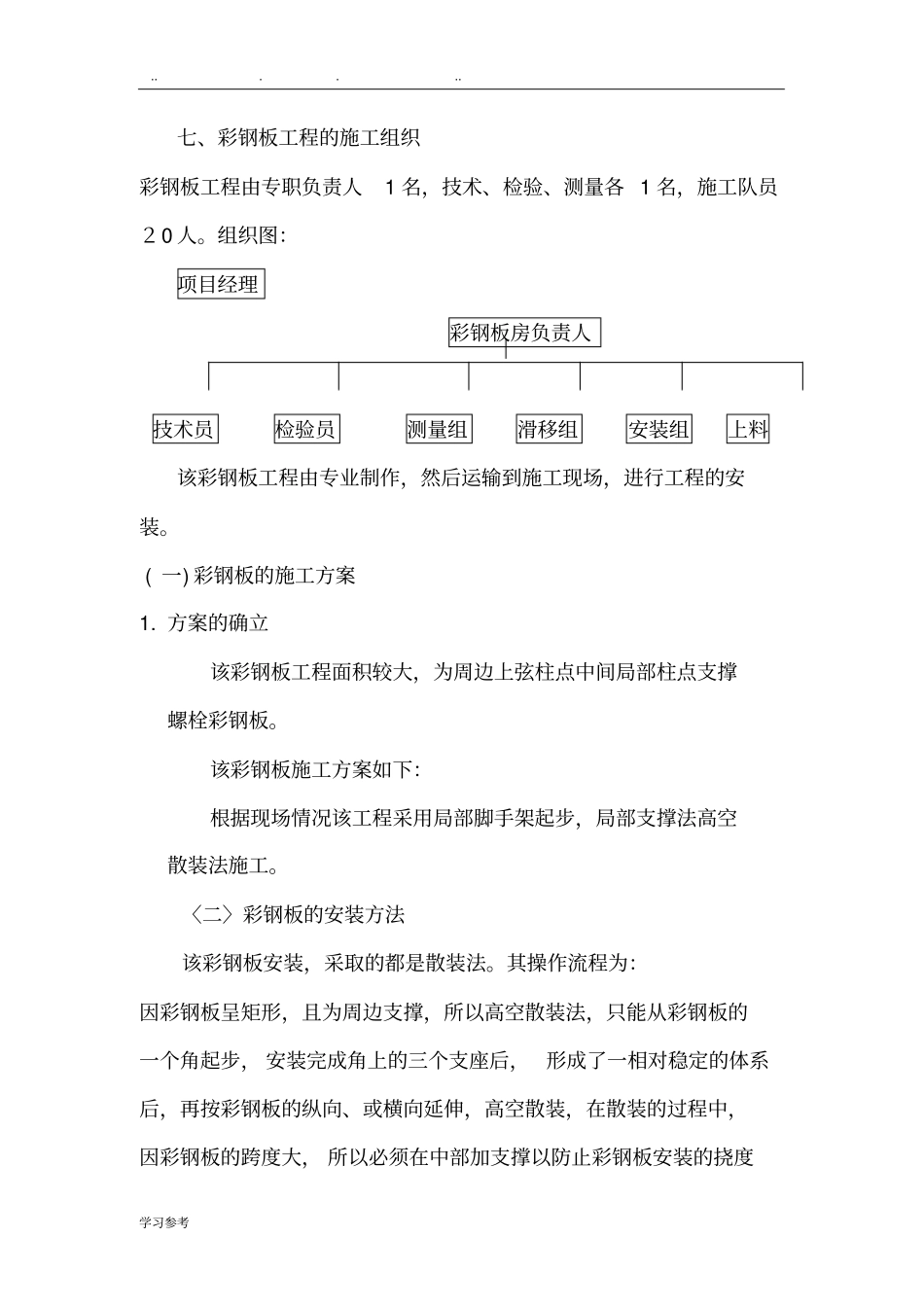

学习参考七、彩钢板工程的施工组织彩钢板工程由专职负责人1名,技术、检验、测量各1名,施工队员20人
组织图:项目经理彩钢板房负责人技术员检验员测量组滑移组安装组上料该彩钢板工程由专业制作,然后运输到施工现场,进行工程的安装
(一)彩钢板的施工方案1
方案的确立该彩钢板工程面积较大,为周边上弦柱点中间局部柱点支撑螺栓彩钢板
该彩钢板施工方案如下:根据现场情况该工程采用局部脚手架起步,局部支撑法高空散装法施工
〈二〉彩钢板的安装方法该彩钢板安装,采取的都是散装法
其操作流程为:因彩钢板呈矩形,且为周边支撑,所以高空散装法,只能从彩钢板的一个角起步,安装完成角上的三个支座后,形成了一相对稳定的体系后,再按彩钢板的纵向、或横向延伸,高空散装,在散装的过程中,因彩钢板的跨度大,所以必须在中部加支撑以防止彩钢板安装的挠度

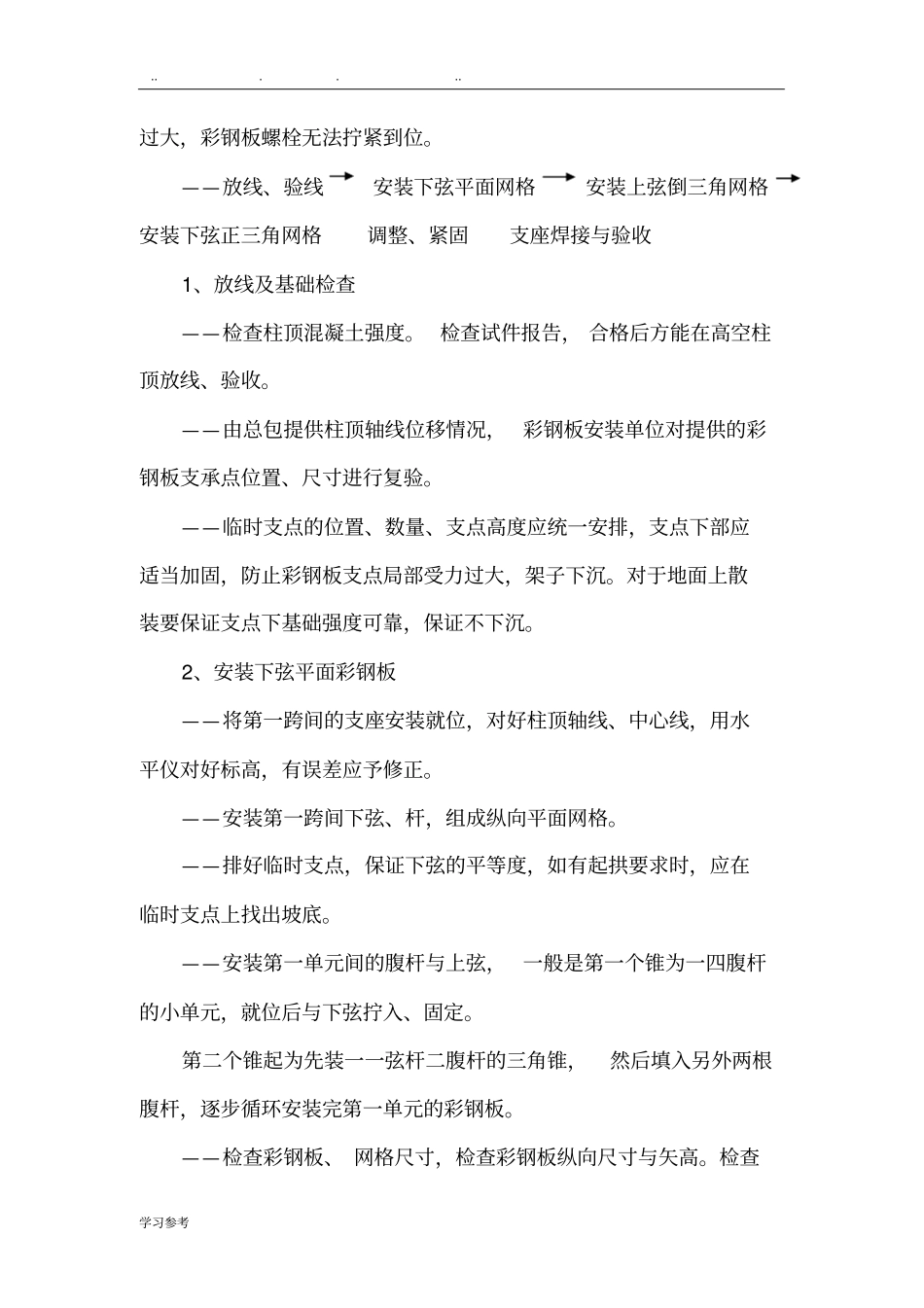

学习参考过大,彩钢板螺栓无法拧紧到位
——放线、验线安装下弦平面网格安装上弦倒三角网格安装下弦正三角网格调整、紧固支座焊接与验收1、放线及基础检查——检查柱顶混凝土强度
检查试件报告,合格后方能在高空柱顶放线、验收
——由总包提供柱顶轴线位移情况,彩钢板安装单位对提供的彩钢板支承点位置、尺寸进行复验
——临时支点的位置、数量、支点高度应统一安排,支点下部应适当加固,防止彩钢板支点局部受力过大,架子下沉
对于地面上散装要保证支点下基础强度可靠,保证不下沉
2、安装下弦平面彩钢板——将第一跨间的支座安装就位,对好柱顶轴线、中心线,用水平仪对好标高,有误差应予修正
——安装第一跨间下弦、杆,组成纵向平面网格
——排好临时支点,保证下弦的平等度,如有起拱要求时,应在临时支点上找出坡底
——安装第一单元间的腹杆与上弦,一般是第一个锥为一四腹杆的小单元,就位后与下弦拧入、固定
第二个锥起为先装一一弦杆二腹杆的三角锥,然后填入另外两根腹杆,逐步循环安装完第一单
