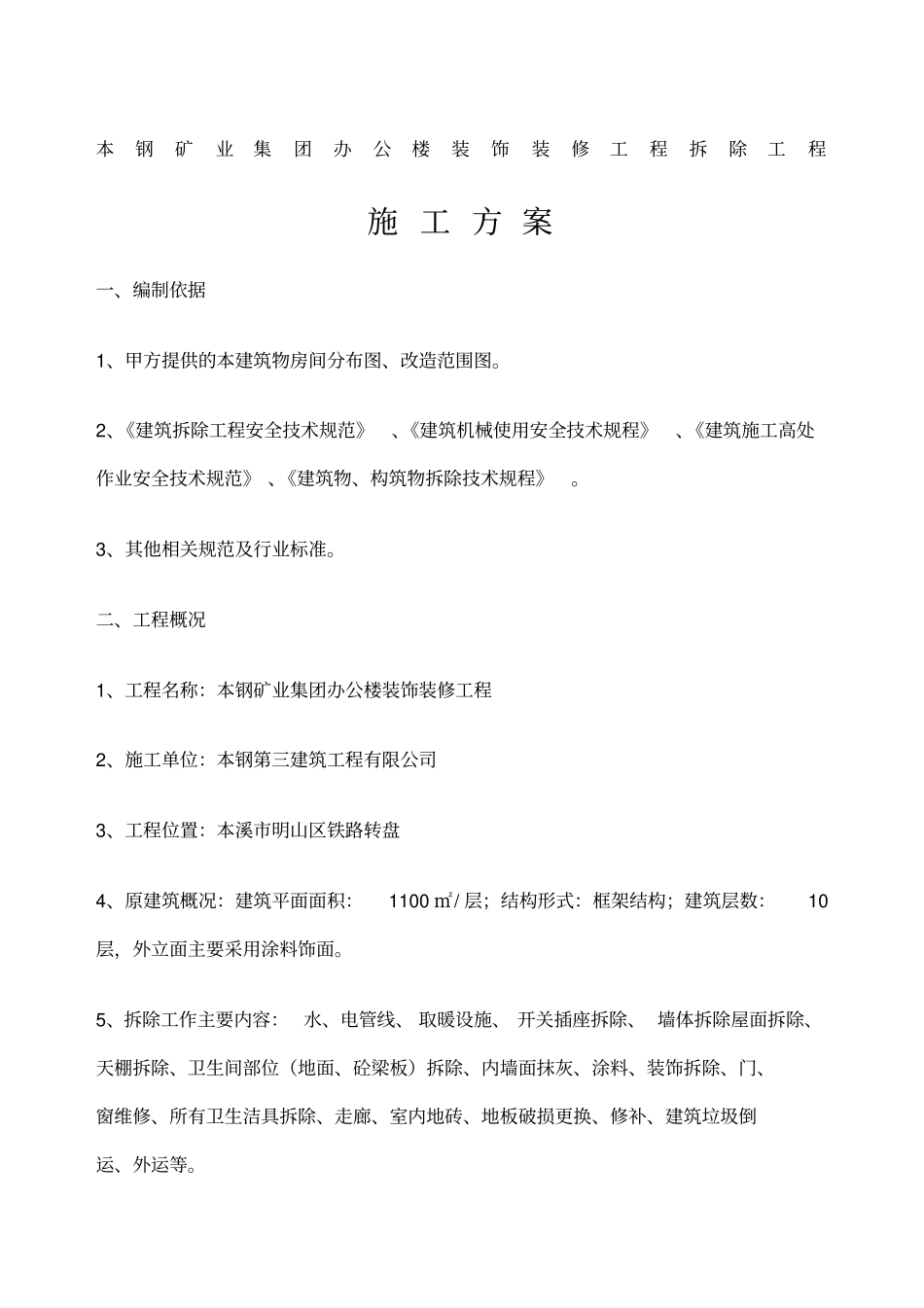

本钢矿业集团办公楼装饰装修工程拆除工程施工方案一、编制依据1、甲方提供的本建筑物房间分布图、改造范围图
2、《建筑拆除工程安全技术规范》、《建筑机械使用安全技术规程》、《建筑施工高处作业安全技术规范》、《建筑物、构筑物拆除技术规程》
3、其他相关规范及行业标准
二、工程概况1、工程名称:本钢矿业集团办公楼装饰装修工程2、施工单位:本钢第三建筑工程有限公司3、工程位置:本溪市明山区铁路转盘4、原建筑概况:建筑平面面积:1100㎡/层;结构形式:框架结构;建筑层数:10层,外立面主要采用涂料饰面
5、拆除工作主要内容:水、电管线、取暖设施、开关插座拆除、墙体拆除屋面拆除、天棚拆除、卫生间部位(地面、砼梁板)拆除、内墙面抹灰、涂料、装饰拆除、门、窗维修、所有卫生洁具拆除、走廊、室内地砖、地板破损更换、修补、建筑垃圾倒运、外运等

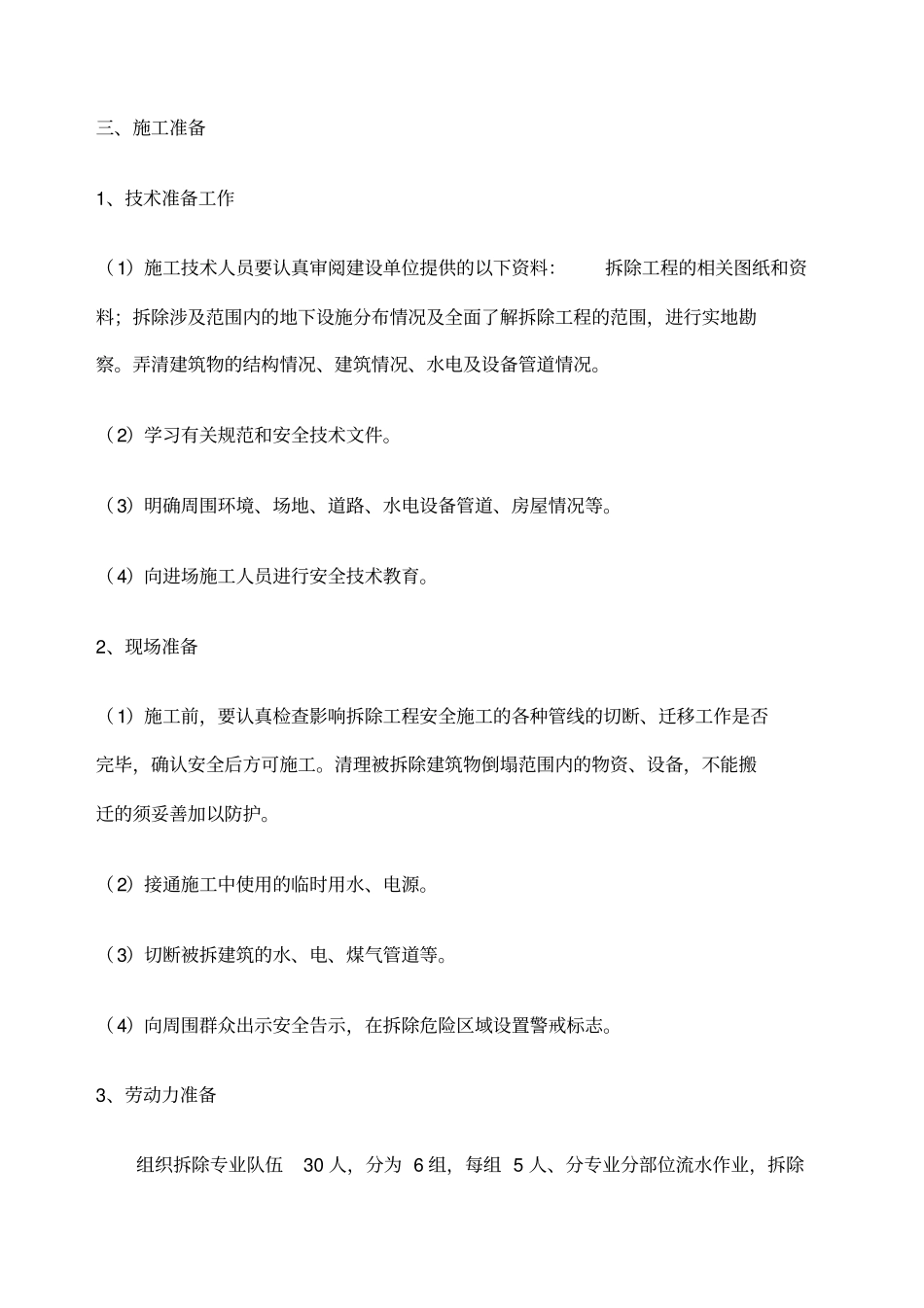

三、施工准备1、技术准备工作(1)施工技术人员要认真审阅建设单位提供的以下资料:拆除工程的相关图纸和资料;拆除涉及范围内的地下设施分布情况及全面了解拆除工程的范围,进行实地勘察
弄清建筑物的结构情况、建筑情况、水电及设备管道情况
(2)学习有关规范和安全技术文件
(3)明确周围环境、场地、道路、水电设备管道、房屋情况等
(4)向进场施工人员进行安全技术教育
2、现场准备(1)施工前,要认真检查影响拆除工程安全施工的各种管线的切断、迁移工作是否完毕,确认安全后方可施工
清理被拆除建筑物倒塌范围内的物资、设备,不能搬迁的须妥善加以防护
(2)接通施工中使用的临时用水、电源
(3)切断被拆建筑的水、电、煤气管道等
(4)向周围群众出示安全告示,在拆除危险区域设置警戒标志
3、劳动力准备组织拆除专业队伍30人,分为6组,每组5人、分专业分部位流水作业,拆除队拆除完本项工作后立即投入到下一项工作中,有些拆除工序可以适当合并、避免窝工,在24个工作日内完成拆除工作,并
