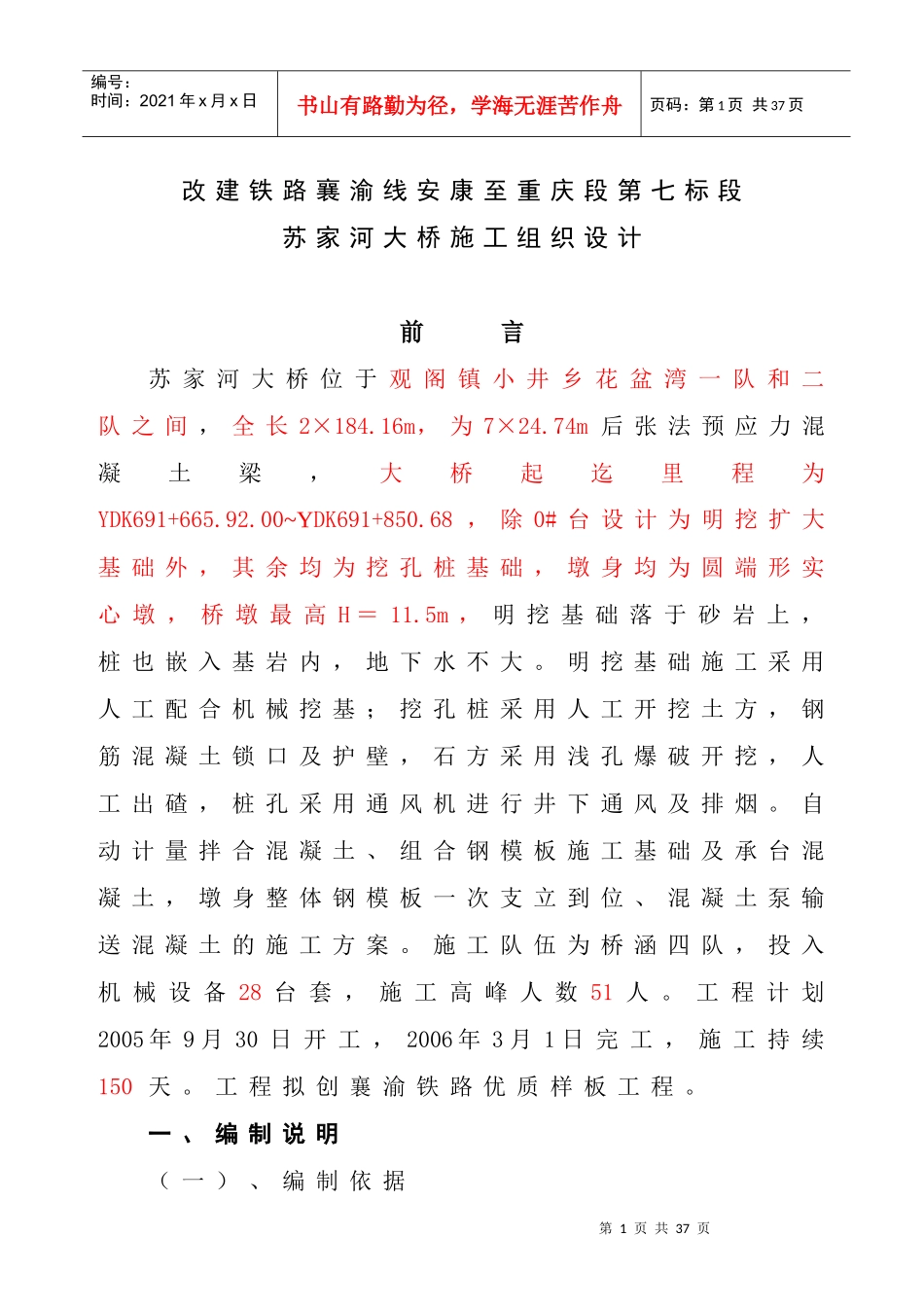

第1页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共37页改建铁路襄渝线安康至重庆段第七标段苏家河大桥施工组织设计前言苏家河大桥位于观阁镇小井乡花盆湾一队和二队之间,全长2×184

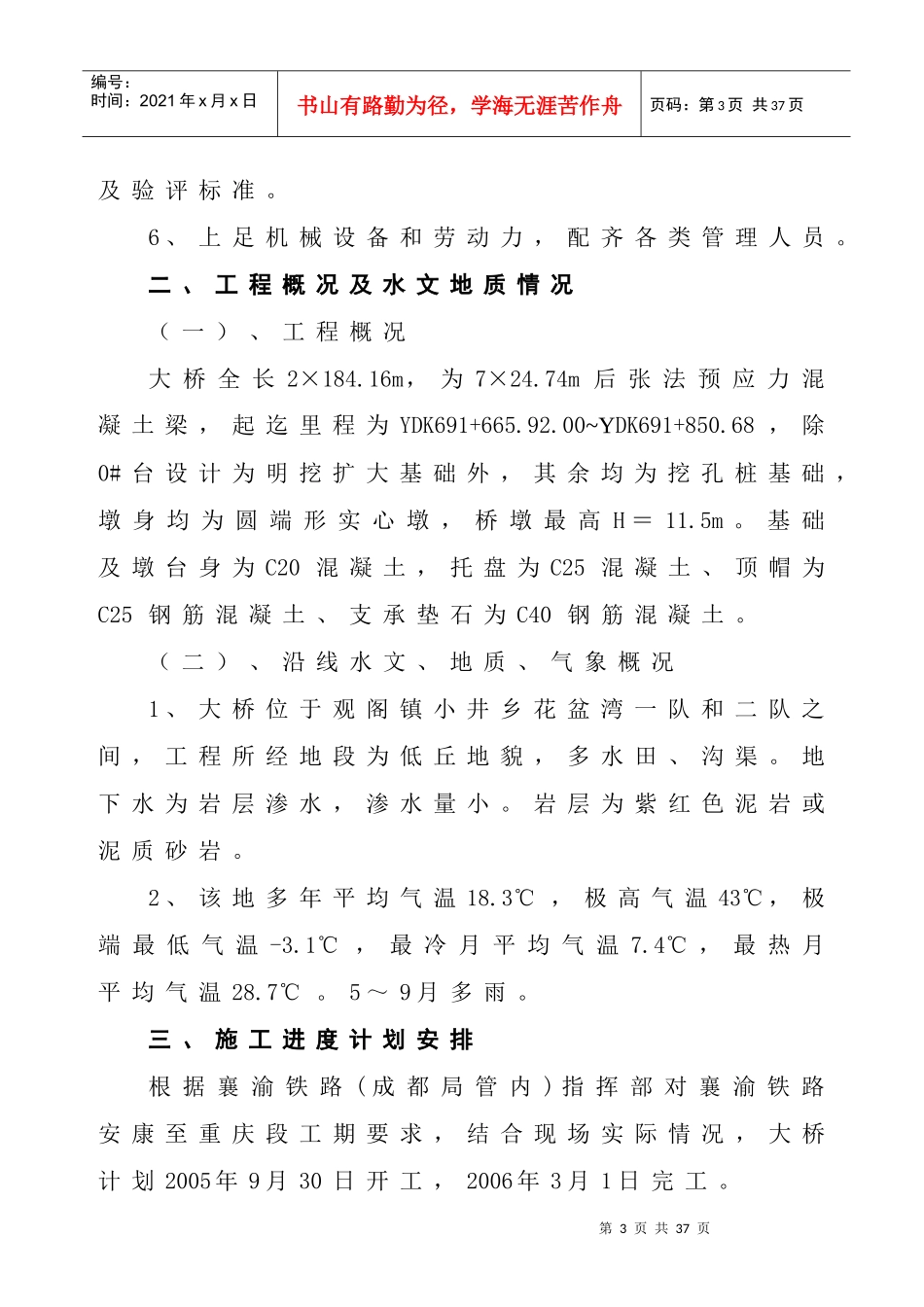

16m,为7×24
74m后张法预应力混凝土梁,大桥起迄里程为YDK691+665
00~YDK691+850
68,除0#台设计为明挖扩大基础外,其余均为挖孔桩基础,墩身均为圆端形实心墩,桥墩最高H=11
5m,明挖基础落于砂岩上,桩也嵌入基岩内,地下水不大
明挖基础施工采用人工配合机械挖基;挖孔桩采用人工开挖土方,钢筋混凝土锁口及护壁,石方采用浅孔爆破开挖,人工出碴,桩孔采用通风机进行井下通风及排烟
自动计量拌合混凝土、组合钢模板施工基础及承台混凝土,墩身整体钢模板一次支立到位、混凝土泵输送混凝土的施工方案
施工队伍为桥涵四队,投入机械设备28台套,施工高峰人数51人
工程计划2005年9月30日开工,2006年3月1日完工,施工持续150天
工程拟创襄渝铁路优质样板工程

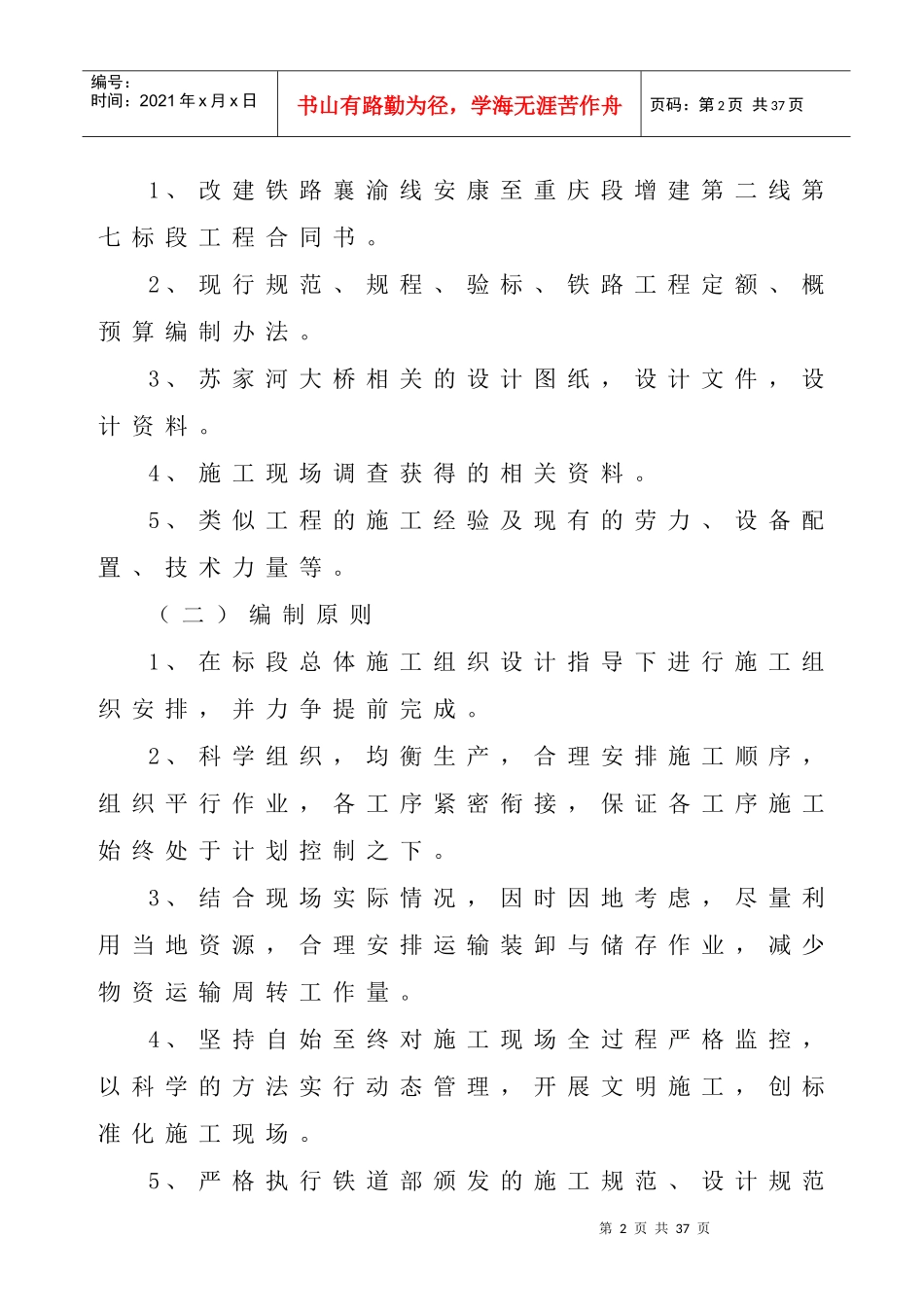

一、编制说明(一)、编制依据第2页共37页第1页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共37页1、改建铁路襄渝线安康至重庆段增建第二线第七标段工程合同书
2、现行规范、规程、验标、铁路工程定额、概预算编制办法
3、苏家河大桥相关的设计图纸,设计文件,设计资料
4、施工现场调查获得的相关资料
5、类似工程的施工经验及现有的劳力、设备配置、技术力量等
(二)编制原则1、在标段总体施工组织设计指导下进行施工组织安排,并力争提前完成
2、科学组织,均衡生产,合理安排施工顺序,组织平行作业,各工序紧密衔接,保证各工序施工始终处于计划控制之下
3、结合现场实际情况,因时因地考虑,尽量利用当地资源,合理安排运输装卸与储存作业,减少物资运输周转工作量
