第1页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共36页表7针对招标人特殊要求的技术措施表本工程为学校类建筑工程,是拱墅区桃源新区的一部分
总建筑面积28395
49㎡,其中地下室面积10695㎡(包括公共停车场6700㎡)
具体包括:行政楼3869
28㎡,教学楼、图书馆、看台面积7573㎡,科技报告厅3610
4㎡,食堂体艺楼2599
11㎡,传达室48
主体为钢筋混凝土框架结构,设计使用年限为50年,抗震设防烈度为7级
本工程为市区项目,周围存在较多的已建小区,人员相对密集,且要求在440个日历天内完成包括:地下室、上部结构、机电安装、装修工程、钢结构工程等,各分项工程的施工配合衔接,施工顺序,场地布置,劳动力调配等要考虑周到
同时要做好安民抚民措施,需要24小时连续作业的提前办理夜间施工许可证,并及时通知附近居民,得到他们的理解和支持

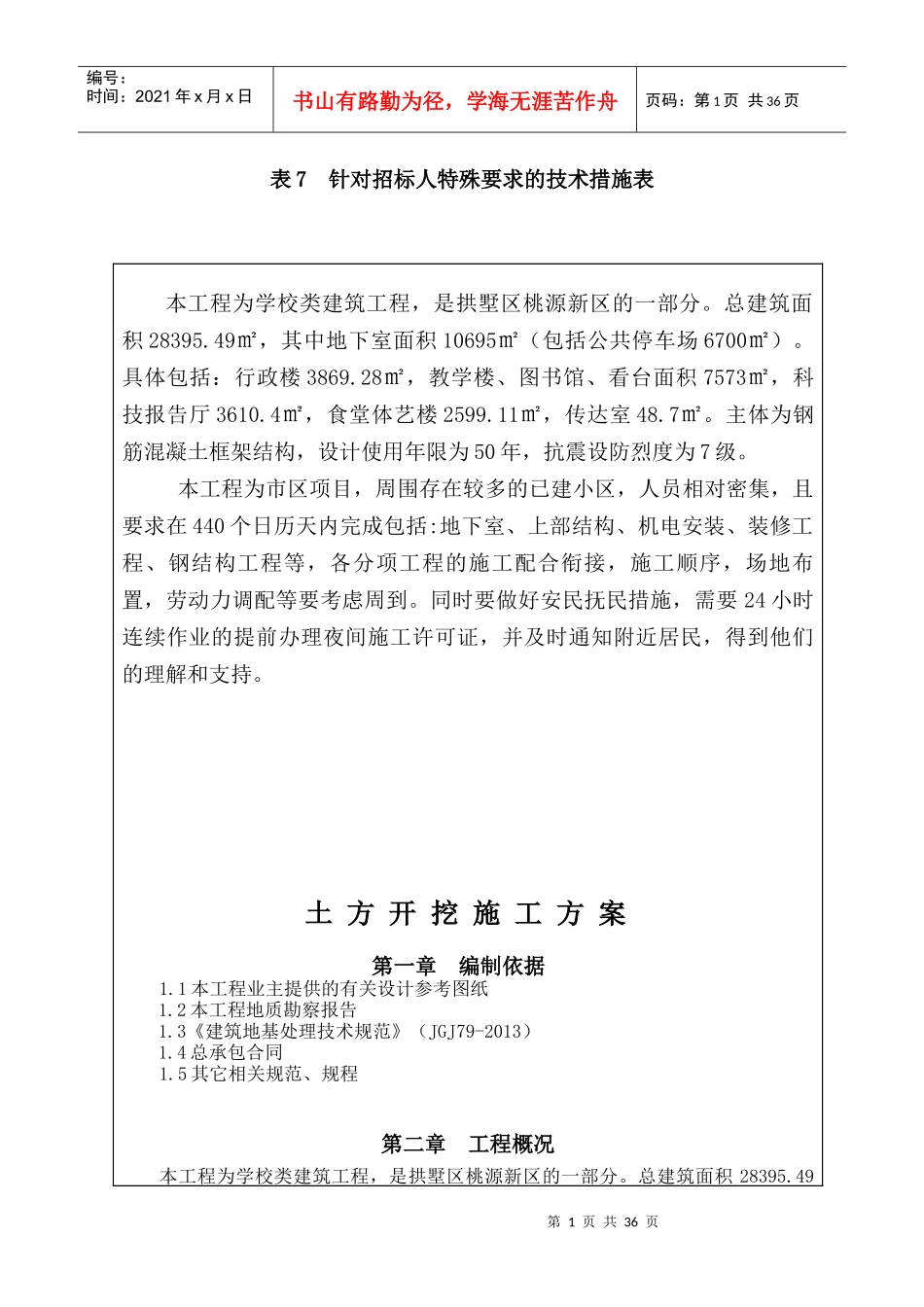

土方开挖施工方案第一章编制依据1
1本工程业主提供的有关设计参考图纸1
2本工程地质勘察报告1
3《建筑地基处理技术规范》(JGJ79-2013)1
4总承包合同1
5其它相关规范、规程第二章工程概况本工程为学校类建筑工程,是拱墅区桃源新区的一部分
总建筑面积28395
49第2页共36页第1页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共36页㎡,其中地下室面积10695㎡(包括公共停车场6700㎡)
具体包括:行政楼3869
28㎡,教学楼、图书馆、看台面积7573㎡,科技报告厅3610
4㎡,食堂体艺楼2599
11㎡,传达室48
主体为钢筋混凝土框架结构,设计使用年限为50年,抗震设防烈度为7级
第三章施工部署一、土方开挖总体施工安排桃源小学基础采用预应力管桩,围护桩为灌注桩和水泥搅拌桩
采用土钉墙和钢筋混凝土支撑围护
土方工程施工采用分层分
