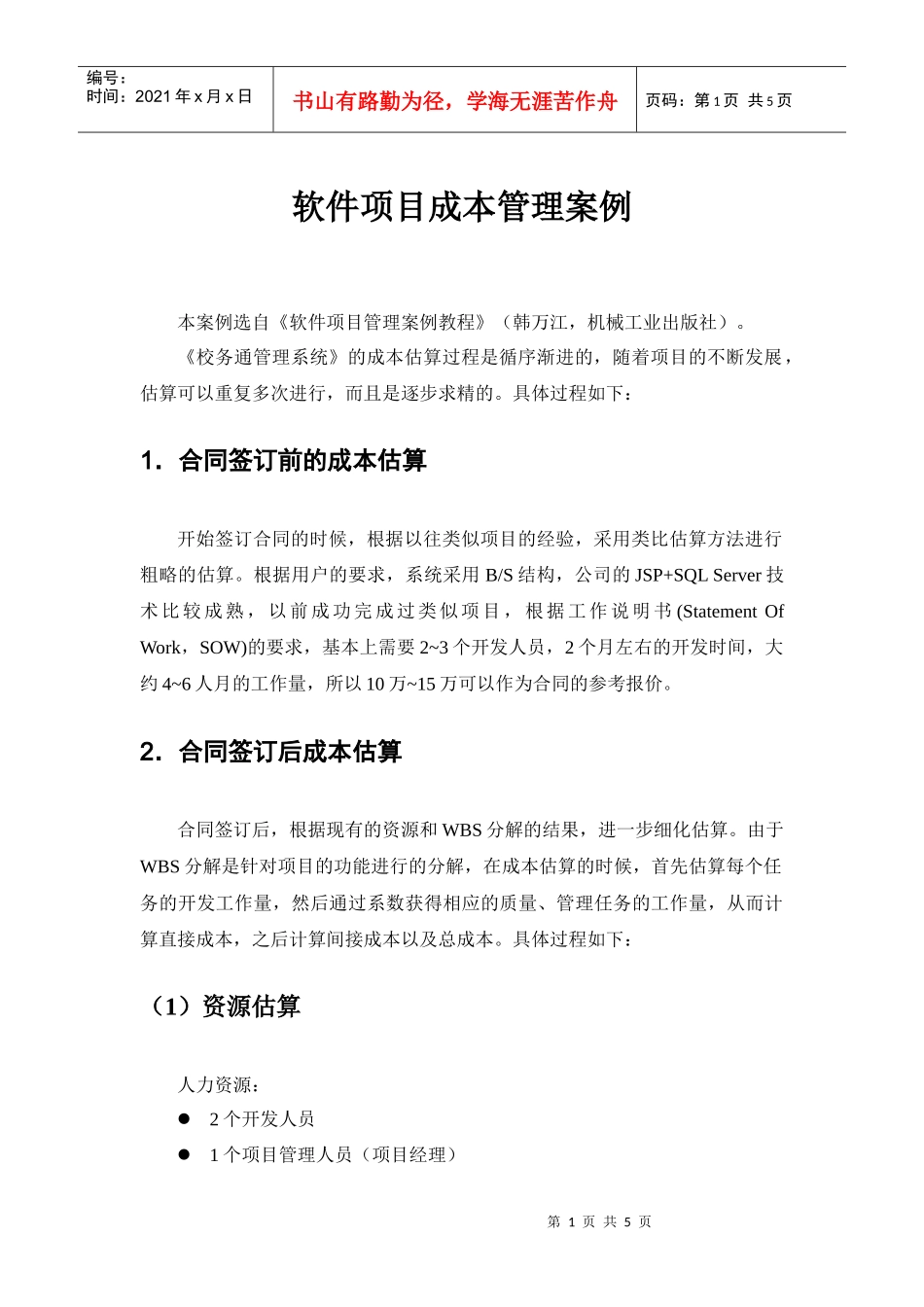

第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共5页软件项目成本管理案例本案例选自《软件项目管理案例教程》(韩万江,机械工业出版社)
《校务通管理系统》的成本估算过程是循序渐进的,随着项目的不断发展,估算可以重复多次进行,而且是逐步求精的
具体过程如下:1.合同签订前的成本估算开始签订合同的时候,根据以往类似项目的经验,采用类比估算方法进行粗略的估算
根据用户的要求,系统采用B/S结构,公司的JSP+SQLServer技术比较成熟,以前成功完成过类似项目,根据工作说明书(StatementOfWork,SOW)的要求,基本上需要2~3个开发人员,2个月左右的开发时间,大约4~6人月的工作量,所以10万~15万可以作为合同的参考报价
2.合同签订后成本估算合同签订后,根据现有的资源和WBS分解的结果,进一步细化估算
由于WBS分解是针对项目的功能进行的分解,在成本估算的时候,首先估算每个任务的开发工作量,然后通过系数获得相应的质量、管理任务的工作量,从而计算直接成本,之后计算间接成本以及总成本

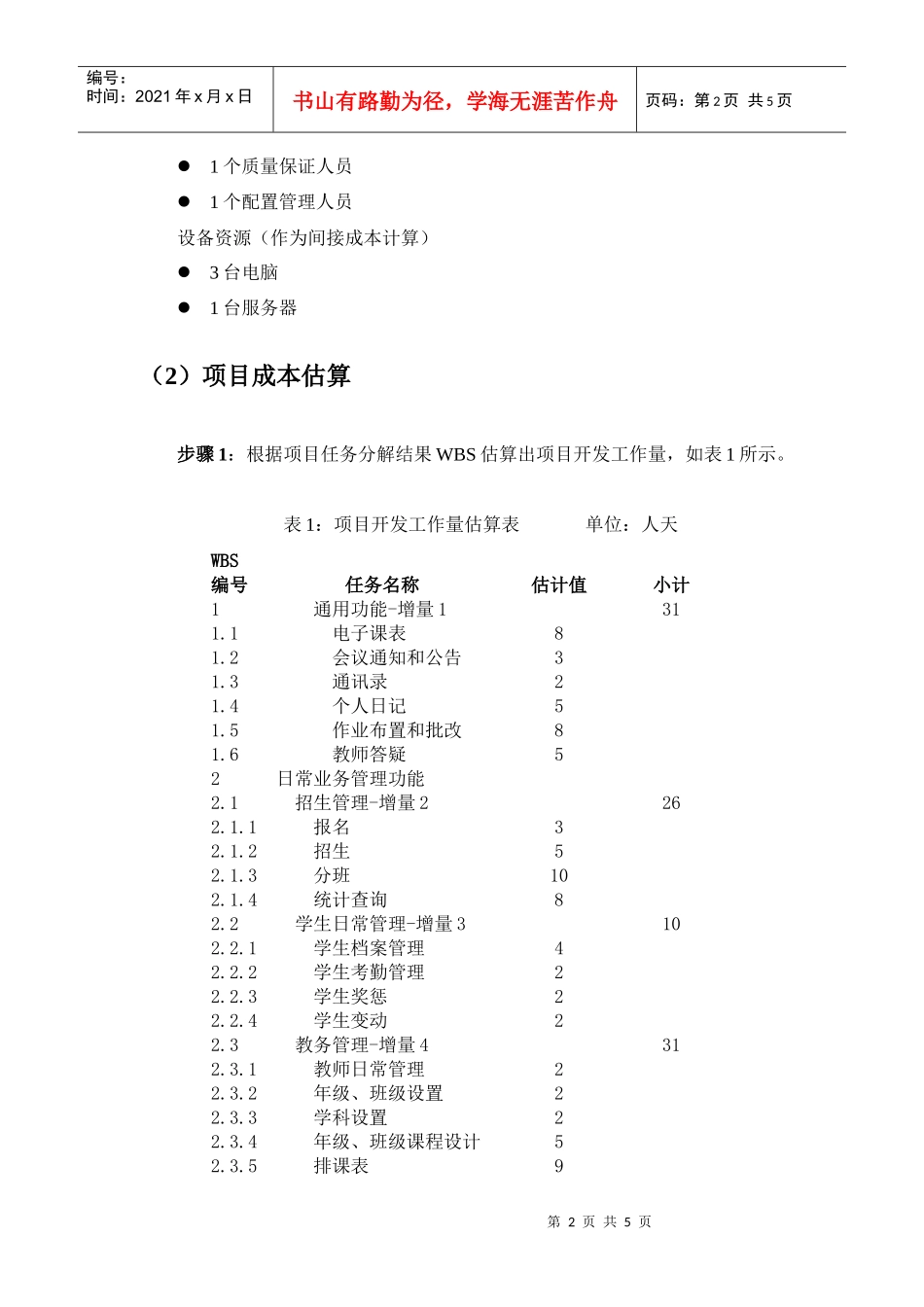

具体过程如下:(1)资源估算人力资源:2个开发人员1个项目管理人员(项目经理)第2页共5页第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共5页1个质量保证人员1个配置管理人员设备资源(作为间接成本计算)3台电脑1台服务器(2)项目成本估算步骤1:根据项目任务分解结果WBS估算出项目开发工作量,如表1所示
表1:项目开发工作量估算表单位:人天WBS编号任务名称估计值小计1通用功能-增量1311
1电子课表81
2会议通知和公告31
3通讯录21
4个人日记51
5作业布置和批改81

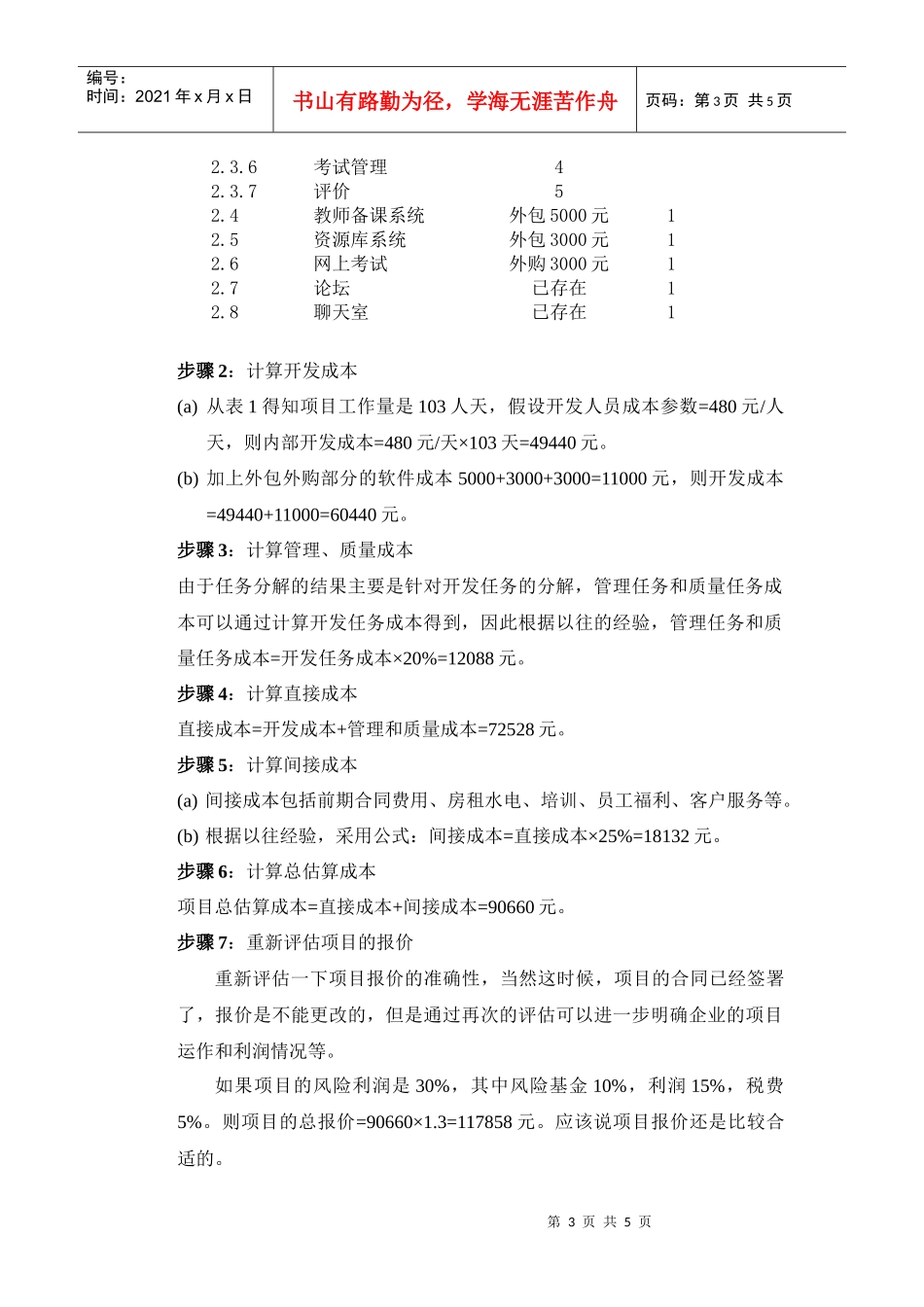

6教师答疑52日常业务管理功能2
1招生管理-增量2262
3分班102
