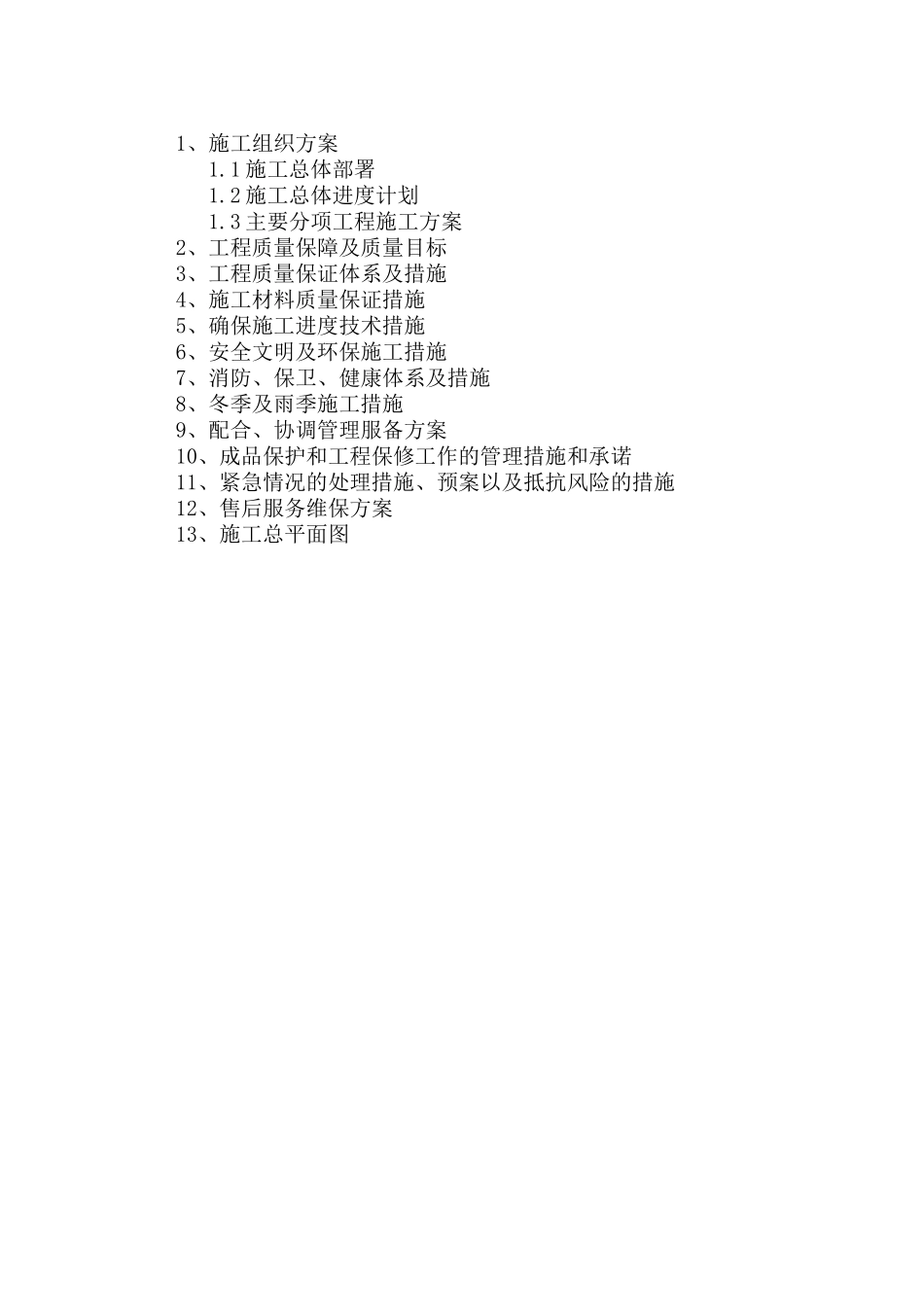

1、施工组织方案1
1施工总体部署1
2施工总体进度计划1
3主要分项工程施工方案2、工程质量保障及质量目标3、工程质量保证体系及措施4、施工材料质量保证措施5、确保施工进度技术措施6、安全文明及环保施工措施7、消防、保卫、健康体系及措施8、冬季及雨季施工措施9、配合、协调管理服备方案10、成品保护和工程保修工作的管理措施和承诺11、紧急情况的处理措施、预案以及抵抗风险的措施12、售后服务维保方案13、施工总平面图1、施工组织方案一、工程概况1
工程编号:BJJF-2012-2
工程名称:北校区篮球场地改造工程3
建设地点:北京市望京中环南路5号4
招标单位:北京经济管理职业学院5
招标内容:篮球场设施采购
计划开工日期:2012年4月28日计划竣工日期:2012年5月27日二、工程施工目标1、质量目标本包工程质量目标为:合格2、工期目标本工程工期目标:30日历天3、安全生产文明施工目标按市文明安全工地标准进行布置和管理,争创“文明安全工地”,争做市样板工程

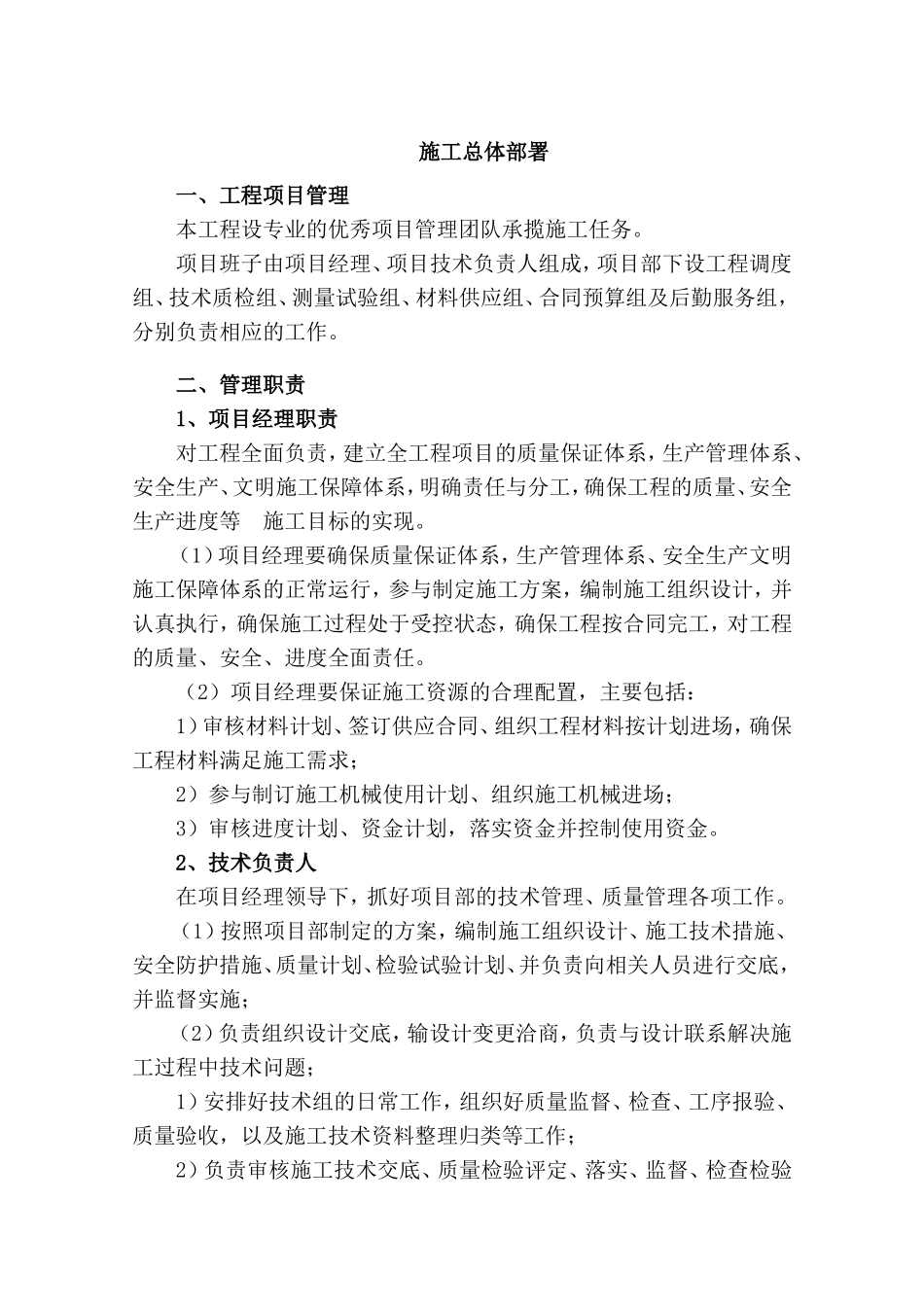

施工总体部署一、工程项目管理本工程设专业的优秀项目管理团队承揽施工任务
项目班子由项目经理、项目技术负责人组成,项目部下设工程调度组、技术质检组、测量试验组、材料供应组、合同预算组及后勤服务组,分别负责相应的工作
二、管理职责1、项目经理职责对工程全面负责,建立全工程项目的质量保证体系,生产管理体系、安全生产、文明施工保障体系,明确责任与分工,确保工程的质量、安全生产进度等施工目标的实现
(1)项目经理要确保质量保证体系,生产管理体系、安全生产文明施工保障体系的正常运行,参与制定施工方案,编制施工组织设计,并认真执行,确保施工过程处于受控状态,确保工程按合同完工,对工程的质量、安全、进度全面责任
(2)项目经理要保证施工资源的合理配置,主要包括:1)审核材料计划、签订供应合同、组织工程材料按计划进场,确保工程材料满
