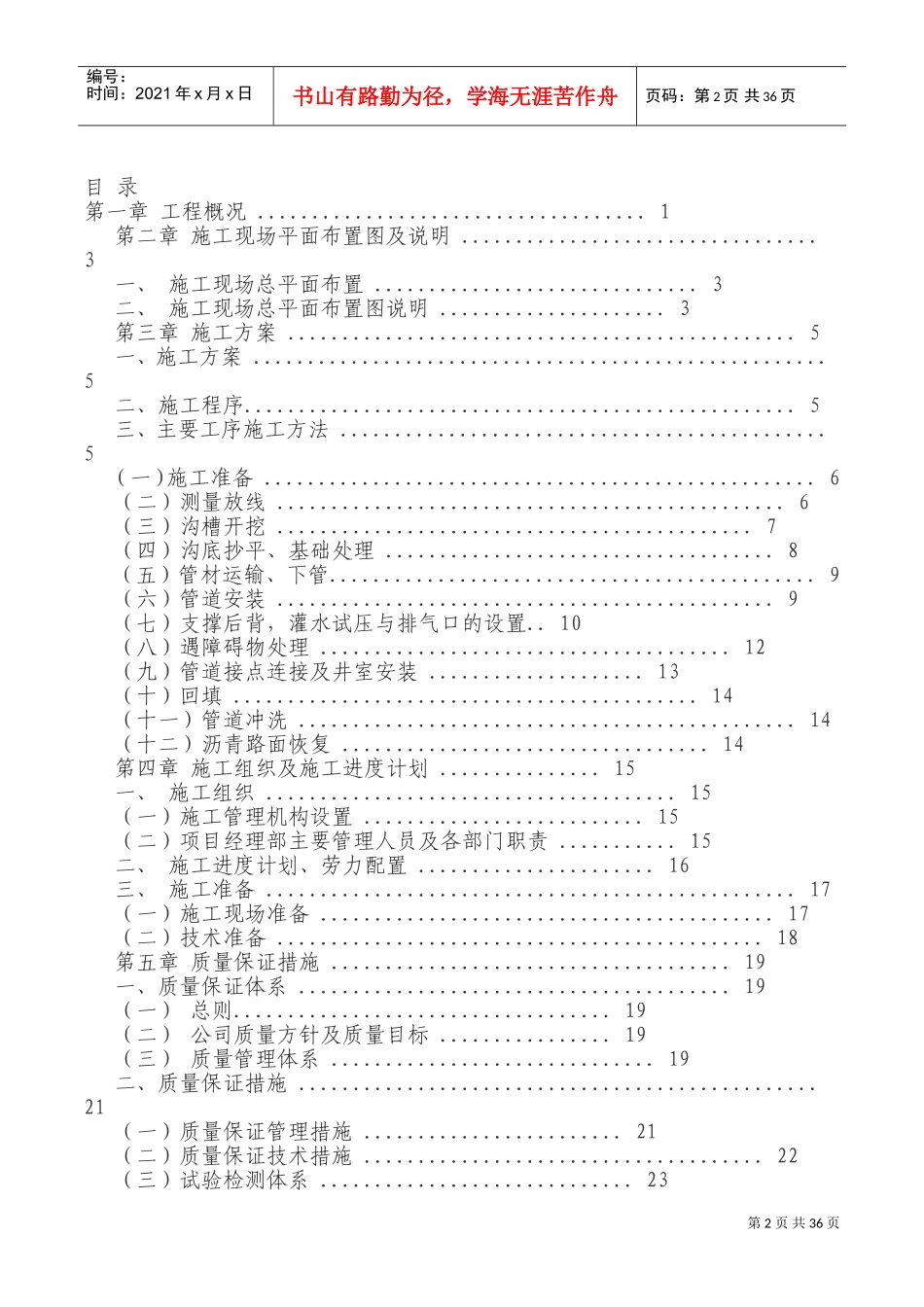

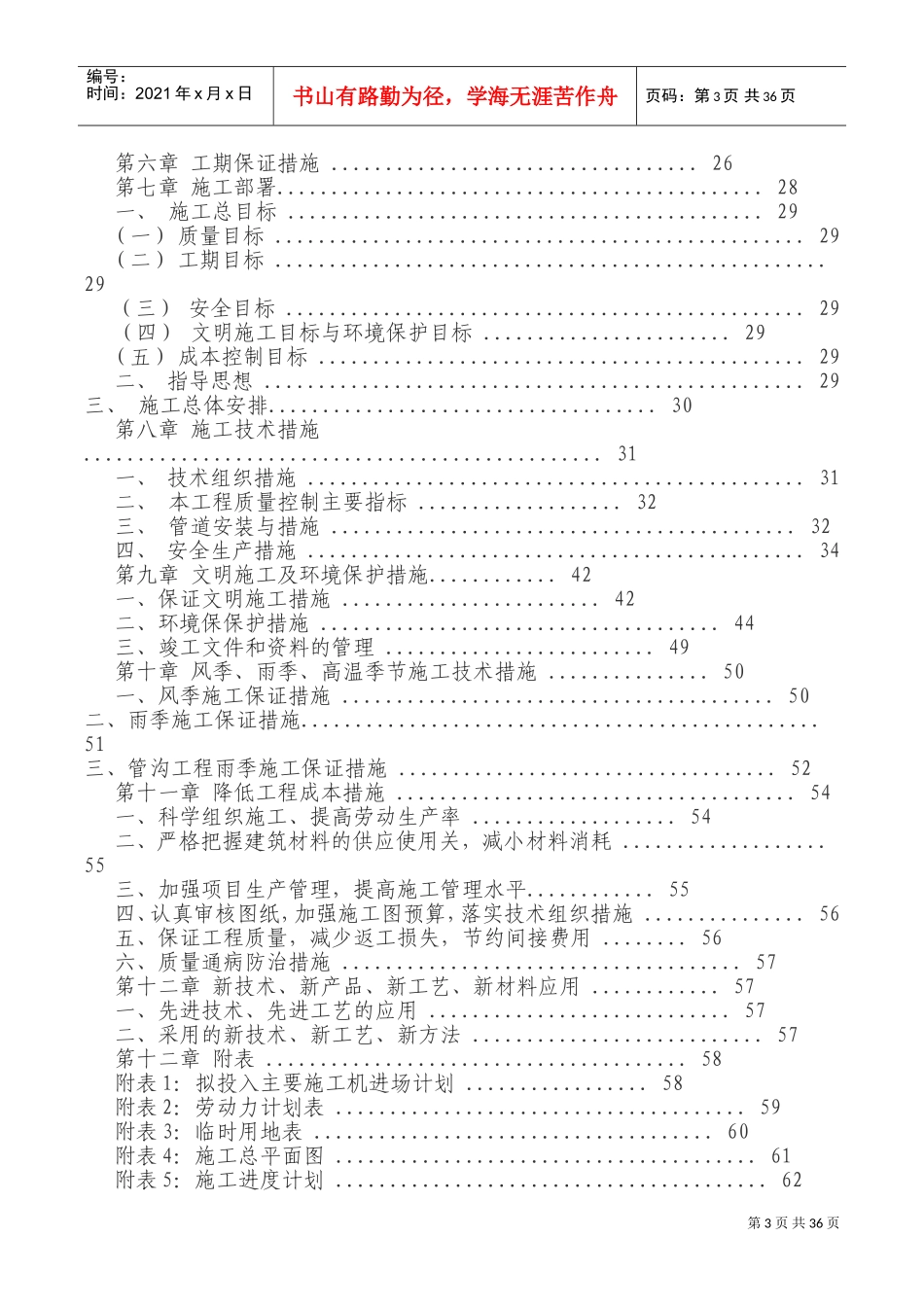

第1页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共36页牡丹江市“三溪”及“六湖”引调水工程——第一标段施工组织设计编制单位:黑龙江省中北建设工程有限公司编制日期:2013年1月14日第2页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共36页目录第一章工程概况....................................1第二章施工现场平面布置图及说明.................................3一、施工现场总平面布置..............................3二、施工现场总平面布置图说明.....................3第三章施工方案...............................................5一、施工方案.....................................................5二、施工程序...................................................5三、主要工序施工方法.............................................5(一)施工准备...................................................6(二)测量放线...............................................6(三)沟槽开挖............................................7(四)沟底抄平、基础处理....................................8(五)管材运输、下管.............................................9(六)管道安装..............................................9(七)支撑后背,灌水试压与排气口的设置..10(八)遇障碍物处理......................................12(九)管道接点连接及井室安装....................13(十)回填...........................................14(十一)管道冲洗..............................................14(十二)沥青路面恢复..................................14第四章施工组织及施工进度计划...............15一、施工组织......................................15(一)施工管理机构设置..........................15(二)项目经理部主要管理人员及各部门职责...........15二、施工进度计划、劳力配置......................16三、施工准备.................................................17(一)施工现场准备..........................................17(二)技术准备.............................................18第五章质量保证措施.....................................19一、质量保证体系........................................19(一)总则...................................19(二)公司质量方针及质量目标................19(三)质量管理体系..............................19二、质量保证措施................................................21(一)质量保证管理措施........................21(二)质量保证技术措施.....................................22(三)试验检测体系.............................23第3页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共36页第六章工期保证措施..................................26第七章施工部署.............................................28一、施工总目标............................................29(一)质量目标.................................................29(二)工期目标...................................................29(三)安全目标................................................29(四)文明施工目标与环境保护目标.......................29(五)成本控制目标.............................................29二、指导思想..................................................29三、施工总体安排....................................30第八章施工技术措施................................................31一、技术组织措施..............................................31二、本工程质量控制主要指标...................32三、管道安装与措施...........................................32四、安全生产...
