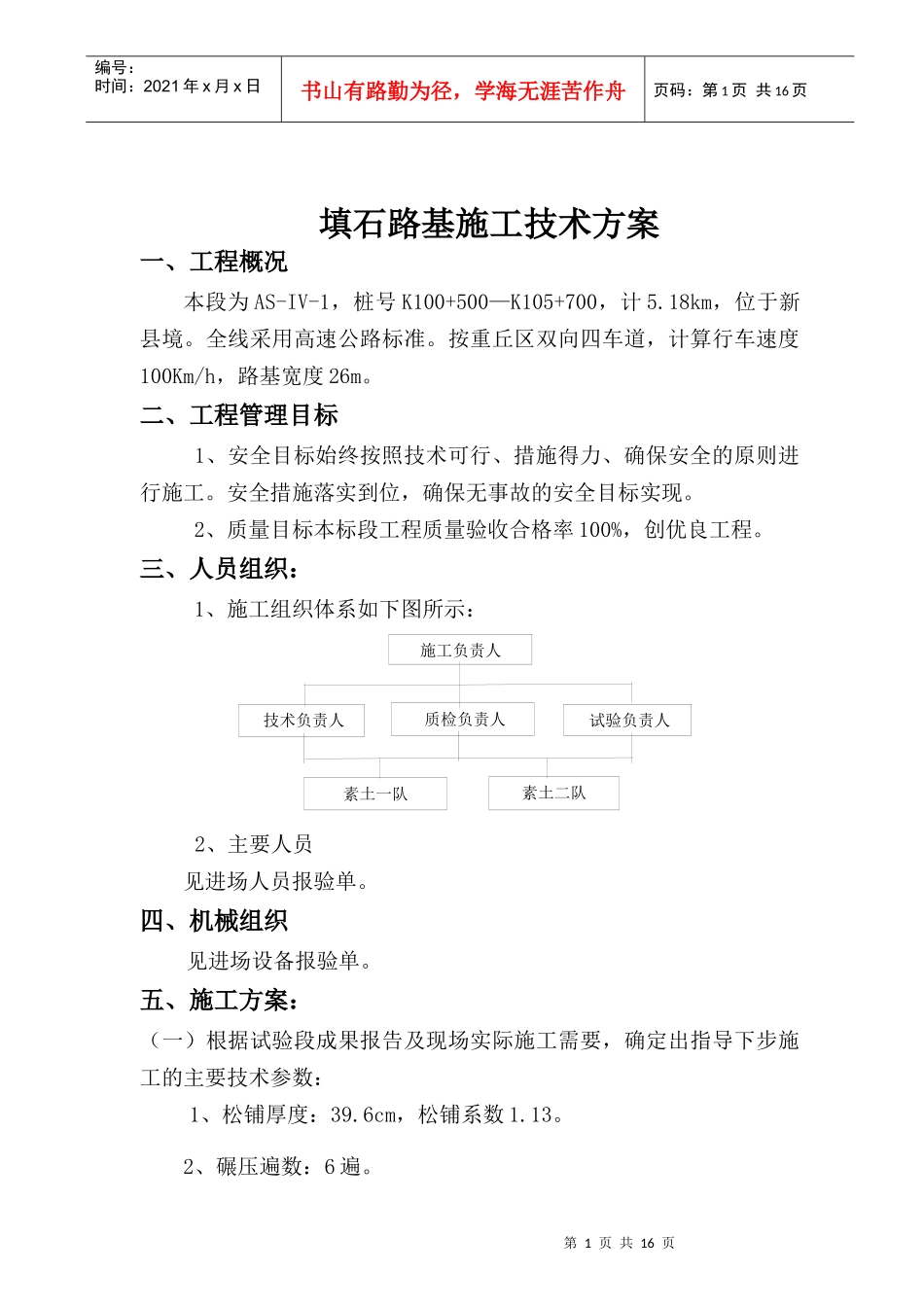

第1页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共16页填石路基施工技术方案一、工程概况本段为AS-IV-1,桩号K100+500—K105+700,计5
18km,位于新县境
全线采用高速公路标准
按重丘区双向四车道,计算行车速度100Km/h,路基宽度26m
二、工程管理目标1、安全目标始终按照技术可行、措施得力、确保安全的原则进行施工
安全措施落实到位,确保无事故的安全目标实现
2、质量目标本标段工程质量验收合格率100%,创优良工程
三、人员组织:1、施工组织体系如下图所示:2、主要人员见进场人员报验单
四、机械组织见进场设备报验单
五、施工方案:(一)根据试验段成果报告及现场实际施工需要,确定出指导下步施工的主要技术参数:1、松铺厚度:39
6cm,松铺系数1
2、碾压遍数:6遍

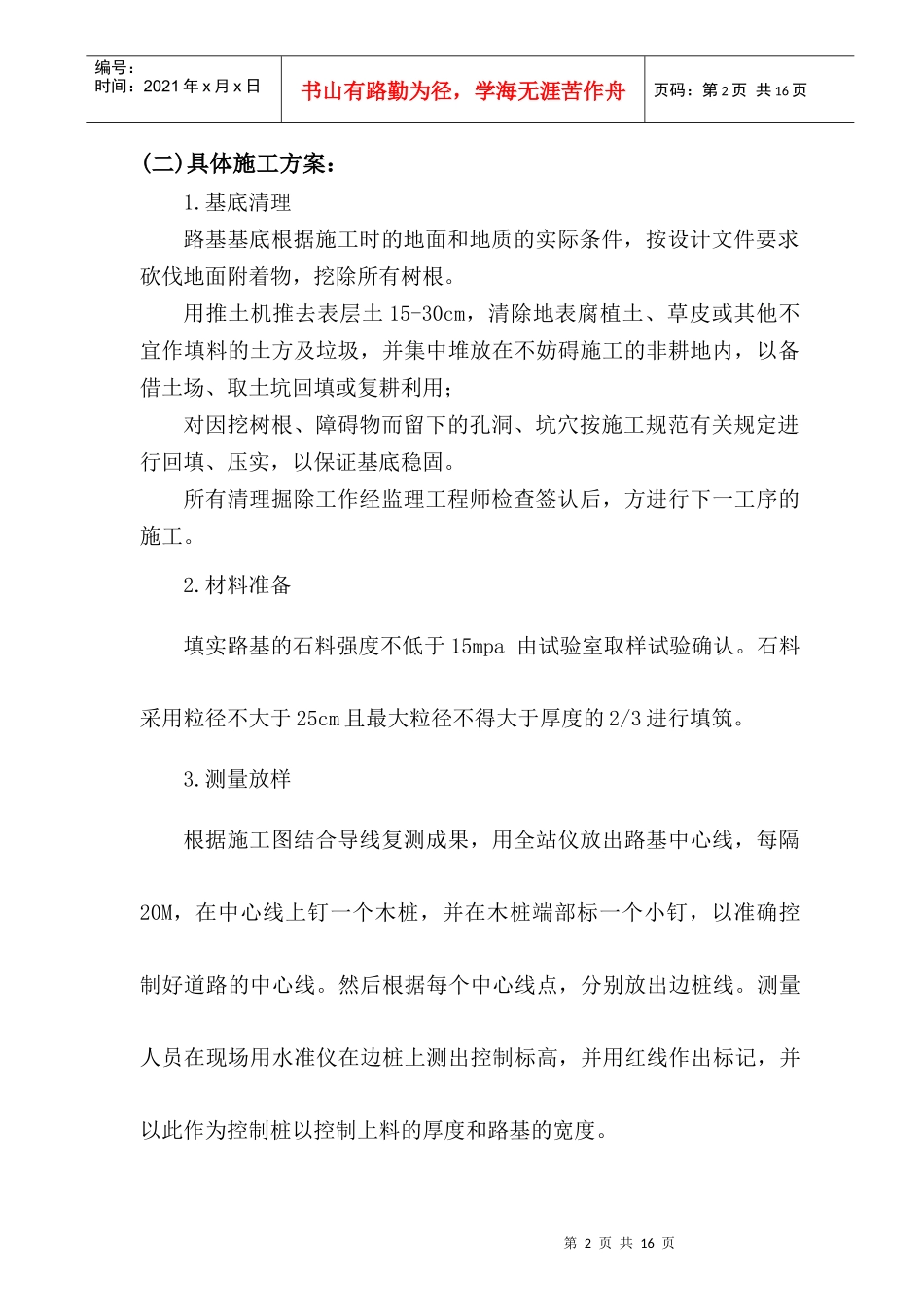

施工负责人试验负责人质检负责人技术负责人素土二队素土一队第2页共16页第1页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共16页(二)具体施工方案:1
基底清理路基基底根据施工时的地面和地质的实际条件,按设计文件要求砍伐地面附着物,挖除所有树根
用推土机推去表层土15-30cm,清除地表腐植土、草皮或其他不宜作填料的土方及垃圾,并集中堆放在不妨碍施工的非耕地内,以备借土场、取土坑回填或复耕利用;对因挖树根、障碍物而留下的孔洞、坑穴按施工规范有关规定进行回填、压实,以保证基底稳固
所有清理掘除工作经监理工程师检查签认后,方进行下一工序的施工
材料准备填实路基的石料强度不低于15mpa由试验室取样试验确认
石料采用粒径不大于25cm且最大粒径不得大于厚度的2/3进行填筑
测量放样根据施工图结合导线复测成果,用全站仪放出路基中心线,每隔20M,在中心线上钉一个木桩,并在木桩端部标一个小钉,以准确控制好道路的
