范围本流程适用于光泰所有生产原材料、辅助材料、包装材料以及办公劳保用品、设备工具等采购工作的控制
控制目标/指标控制目标:规范采购申请、评审、订单变更及采购入库过程
关键指标:来料检验批次合格率≥95%(抽检合格批数/来料抽检总批数)采购计划的完成率≥95%(采购计划实际完成数/采购计划总数)材料准时交付率≥95%(材料准时交付批次/材料订购批次)库存周转率≥80%(当月库存物料领用资金/当月库存总物料资金)流程周期:见第7点流程涉及的记录
主要涉及部门/岗位3
1各分厂/生产计划科/采购部3
2销售部/仓库3
主要控制点(避免的失误和异常处理)4
1采购员应对采购申请单同类物料进行合并和汇总,做好需求计划,尽可能大批量采购;4
2选取合适的供应商;4
3检验合格后的物料方可办理入库;第2页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共5页5

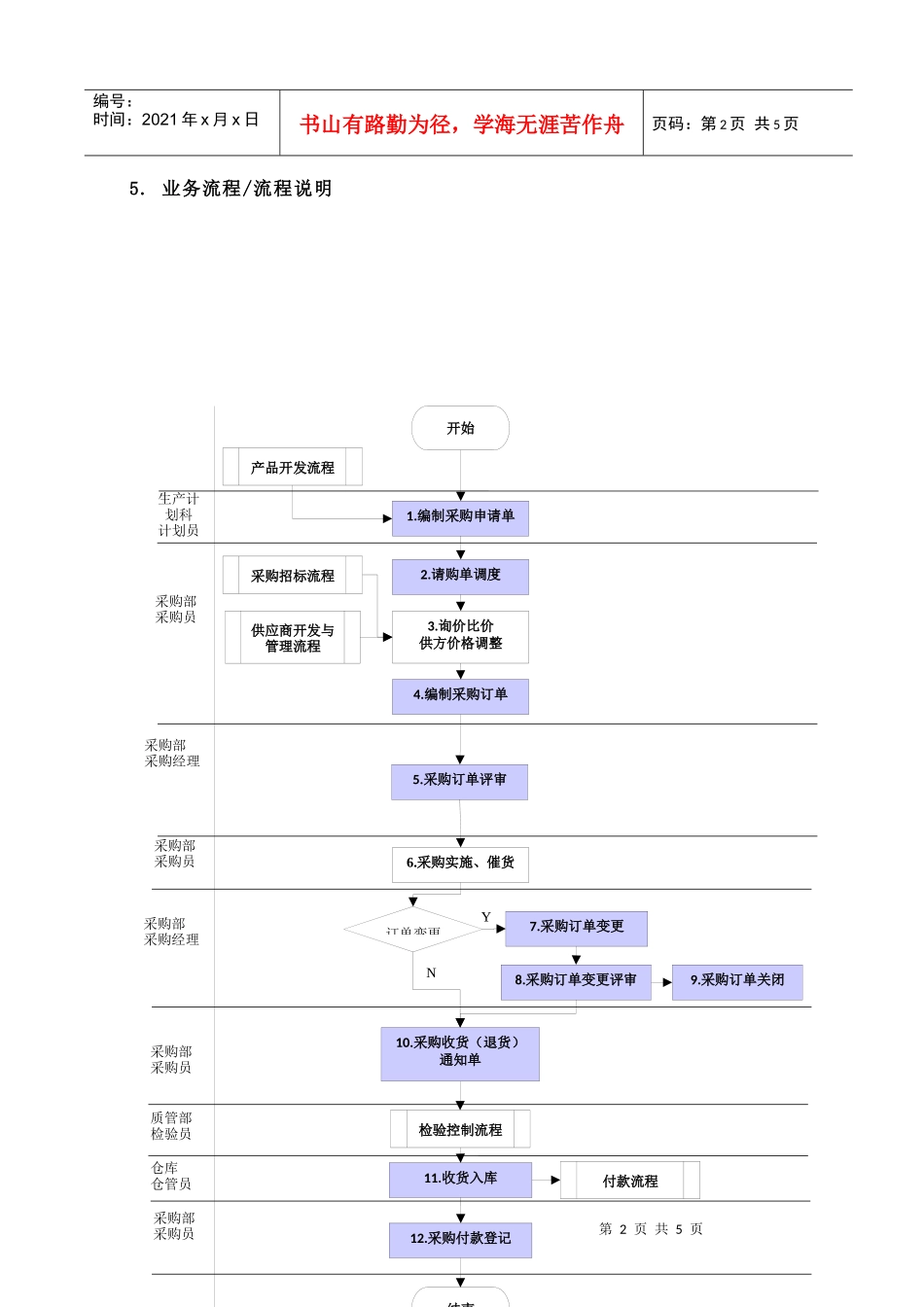

业务流程/流程说明开始2
请购单调度3
询价比价供方价格调整结束采购部采购员采购部采购员5
采购订单评审采购部采购经理生产计划科计划员4
编制采购订单6
采购实施、催货11
收货入库采购部采购员1
编制采购申请单8
采购订单变更评审7
采购订单变更9
采购订单关闭12
采购付款登记采购部采购员采购部采购经理订单变更10
采购收货(退货)通知单YN检验控制流程仓库仓管员质管部检验员付款流程产品开发流程供应商开发与管理流程采购招标流程第3页共5页第2页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共5页步骤说明输出内容文件、表单信息化系统接口1

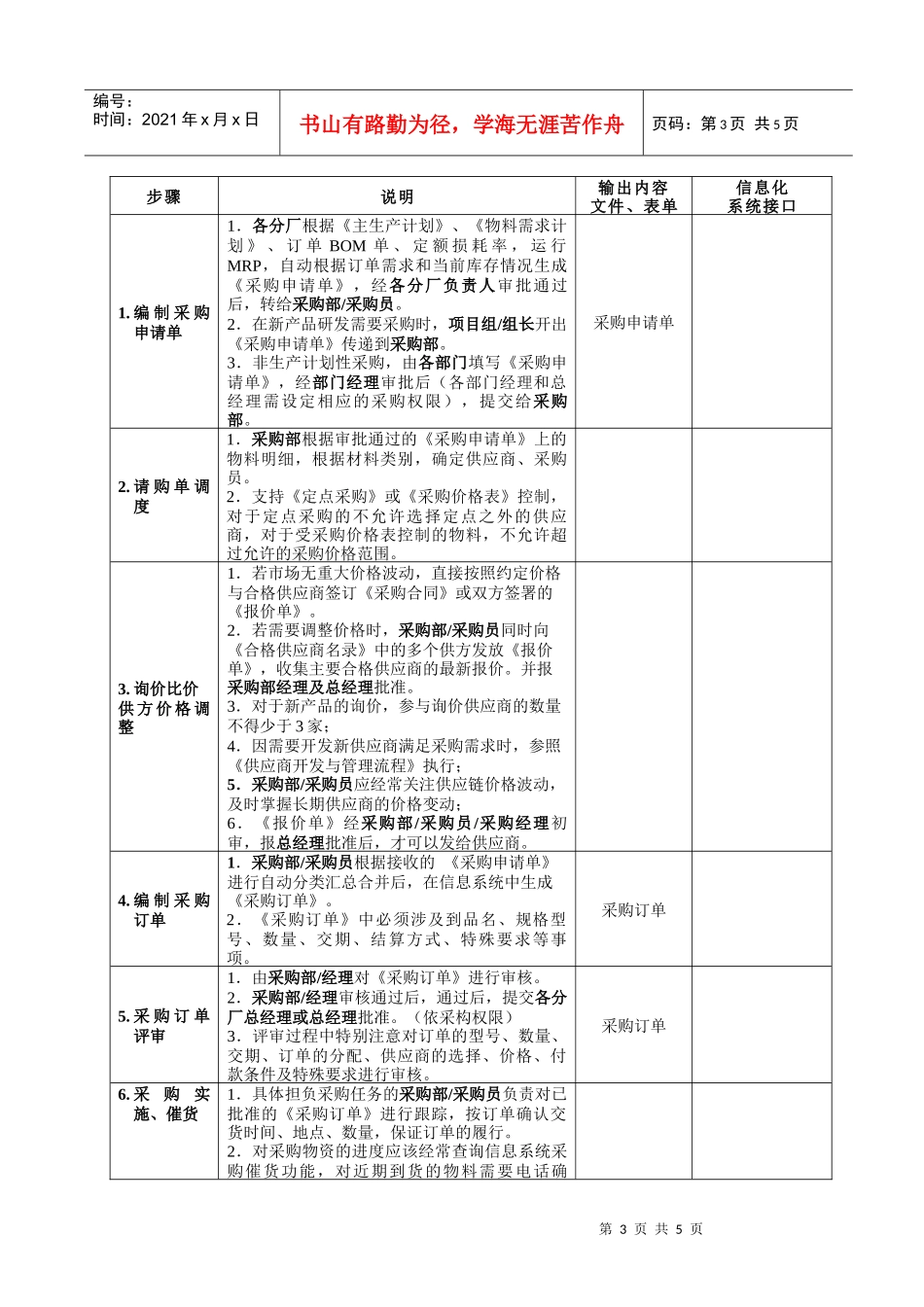

编制采购申请单1.各分厂根据《主生产计划》、《物料需求计划》、订单BOM单、定额损耗率,运行MRP,自动根据订单需求和当前库存情况生成《采购申请单》,经各分厂负责人审批通过后,转给采购部/采购员
