浙江LNG项目接收站项目道路、厂区地坪及平场施工方案CNF-ZJLNG/PM-FA-CV-001中国核工业第五建设有限公司管理体系文件编号:CNF-ZJLNG/PM-FACV-004文件类型文件页数附件页数版次修订说明受控编号密级FA第一版无浙江LNG项目接收站项目道路、厂区地坪及场平工程施工方案第一版版次发布日期实施日期编制校核审核批准版权声明:本文件属于公司内部管理文件,未经许可,不得复制
浙江LNG项目接收站项目道路、厂区地坪及平场施工方案CNF-ZJLNG/PM-FA-CV-001中国核工业第五建设有限公司目录1、工程概况………………………………………………………32、编制依据………………………………………………………33、施工准备………………………………………………………44、主要施工方法及措施…………………………………………45、施工进度计划及保证措施……………………………………86、质量控制与控制措施…………………………………………97、安全生产保证措施……………………………………………118、附表……………………………………………………………122/15浙江LNG项目接收站项目道路、厂区地坪及平场施工方案CNF-ZJLNG/PM-FA-CV-001道路、厂区地坪及平场工程施工方案1

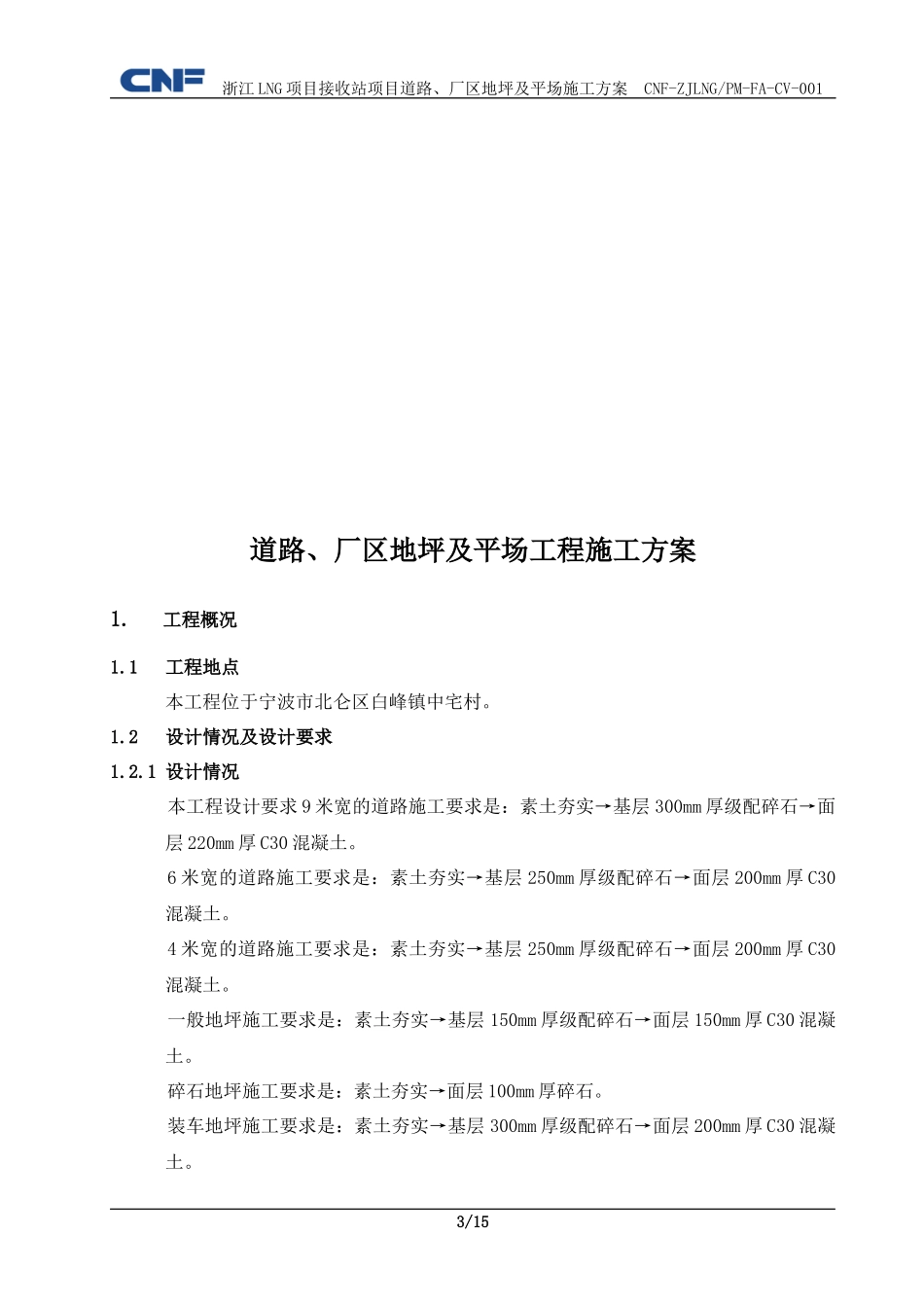

1工程地点本工程位于宁波市北仑区白峰镇中宅村
2设计情况及设计要求1
1设计情况本工程设计要求9米宽的道路施工要求是:素土夯实→基层300mm厚级配碎石→面层220mm厚C30混凝土
6米宽的道路施工要求是:素土夯实→基层250mm厚级配碎石→面层200mm厚C30混凝土
4米宽的道路施工要求是:素土夯实→基层250mm厚级配碎石→面层200mm厚C30混凝土
一般地坪施工要求是:素土夯实→基层150mm厚级配碎石→面层150mm厚C30混凝土
碎石地坪施工要
