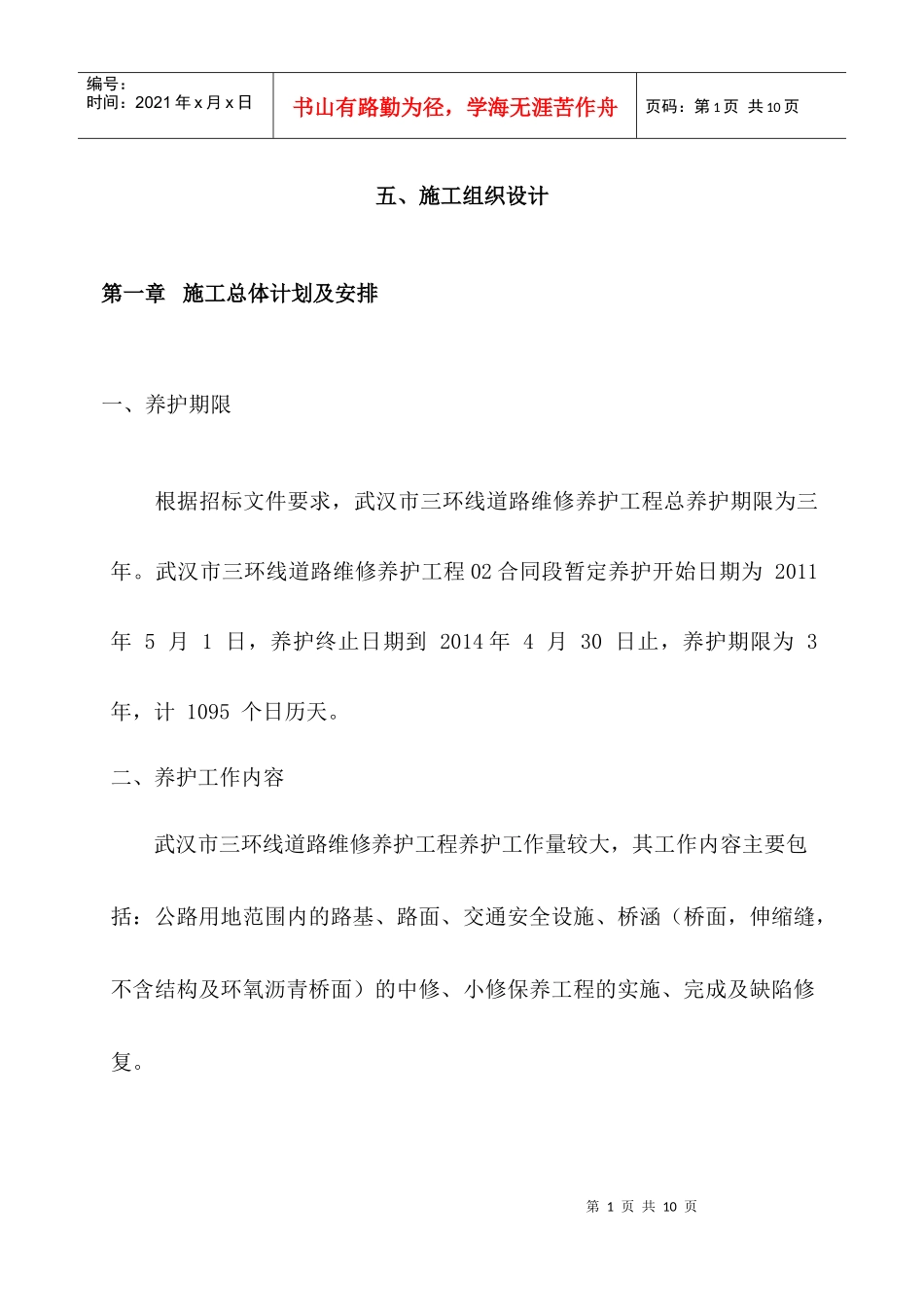

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页五、施工组织设计第一章施工总体计划及安排一、养护期限根据招标文件要求,武汉市三环线道路维修养护工程总养护期限为三年
武汉市三环线道路维修养护工程02合同段暂定养护开始日期为2011年5月1日,养护终止日期到2014年4月30日止,养护期限为3年,计1095个日历天

二、养护工作内容武汉市三环线道路维修养护工程养护工作量较大,其工作内容主要包括:公路用地范围内的路基、路面、交通安全设施、桥涵(桥面,伸缩缝,不含结构及环氧沥青桥面)的中修、小修保养工程的实施、完成及缺陷修复

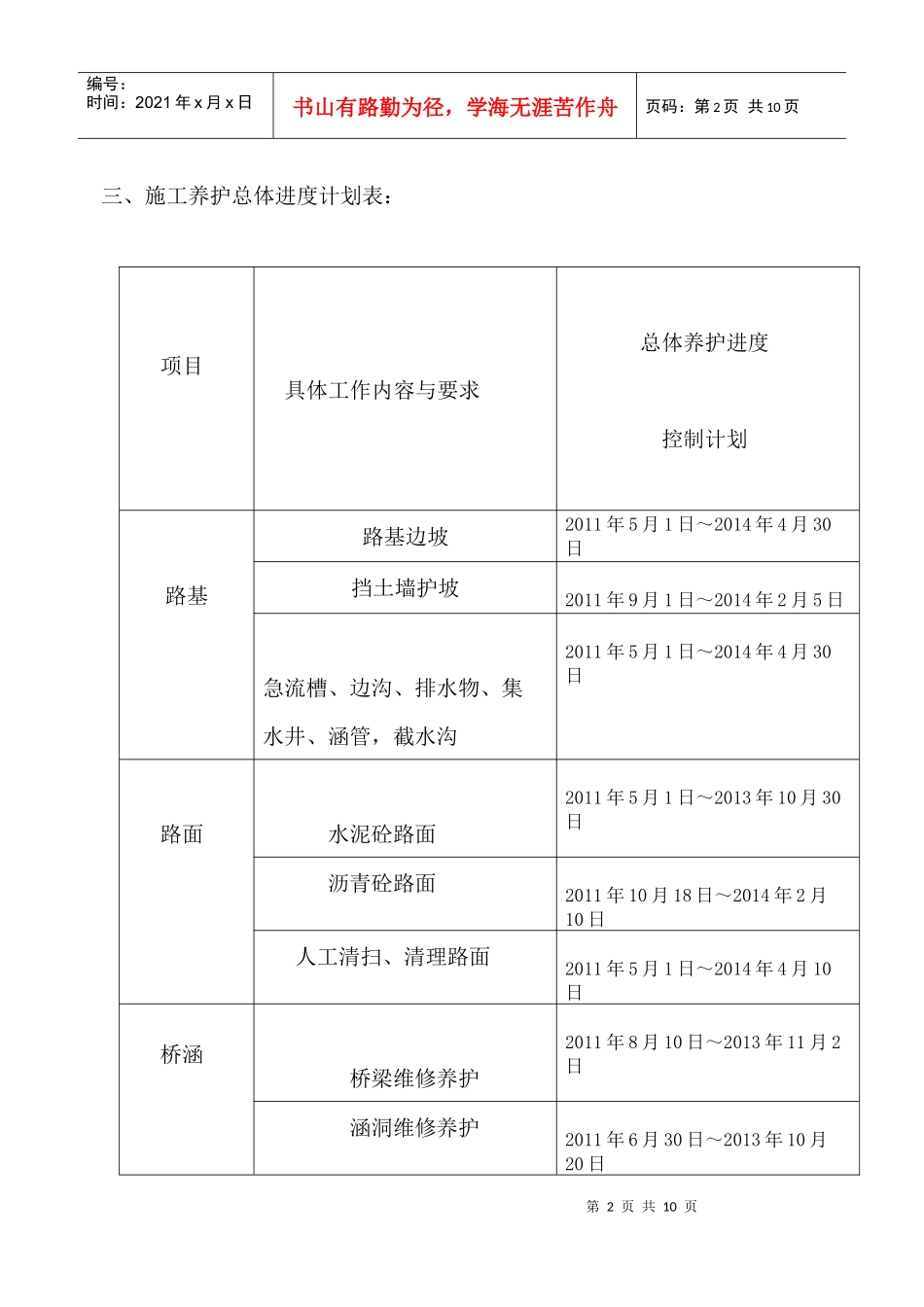

第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页三、施工养护总体进度计划表:项目具体工作内容与要求总体养护进度控制计划路基路基边坡2011年5月1日~2014年4月30日挡土墙护坡2011年9月1日~2014年2月5日急流槽、边沟、排水物、集水井、涵管,截水沟2011年5月1日~2014年4月30日路面水泥砼路面2011年5月1日~2013年10月30日沥青砼路面2011年10月18日~2014年2月10日人工清扫、清理路面2011年5月1日~2014年4月10日桥涵桥梁维修养护2011年8月10日~2013年11月2日涵洞维修养护2011年6月30日~2013年10月20日第3页共10页第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共10页交通安全设施2011年5月1日~2014年4月30日日常巡视、定期调查第二章对本项目重点、难点工程的理解2
1养护路线长,施工调度是工作重点本标段为2合同段,合同段范围为和平立交(K51+322)至鹦鹉立交(K3+886)(顺时针含白沙洲大桥),养护路线长,养护期间,人、材、机等
