第1页共23页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共23页路面沥青混凝土施工方案、工程概况本工程—省道线峨边至金口河段路面改建工程,全长公里,起于峨边玉林桥,止于金口河大渡河大桥,该段全线路面铺筑厚中粒式沥青混凝土40mm-16F层和改性沥青混合料厚40mm沥青砼-13F层
、施工准备.技术准备工作在进行沥青混凝土面层施工之前,进一步的对我部技术人员进行了业务的熟悉和相关的设计文件
以便与指导我部现场实际施工工艺的全面开展
对已经铺筑好的水稳层顶面进行高程、平整度、横坡等检测,各项技术指标均为合格
组织机构建立本项目实行项目经理总负责,前、后场责任制,技术总工:王君林;前后场技术负责人:张俸名,技术人员:朱从林,质检工程师:陈浪;,后场技术员:熊杰;机械组和运输组负责人:任开国

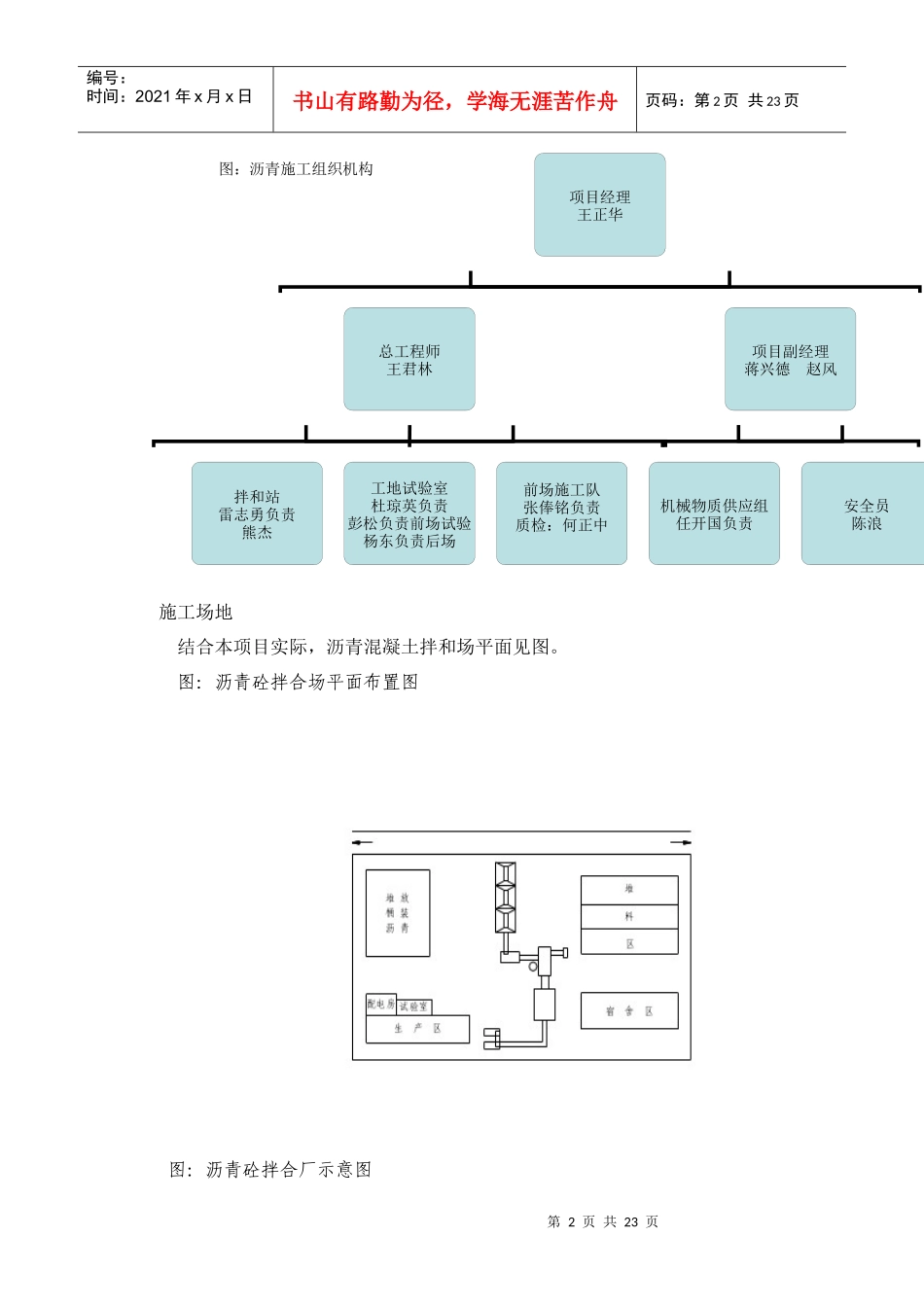

工地试验室试验总负责人:杜琼英,前场试验员:彭松、王云,后场试验员:杨东,责任落实到每人,对原材料和成品检测完全按照国家行业标准进行抽样检测,沥青混凝土施工组织机构见下图(图)第2页共23页第1页共23页项目经理王正华总工程师王君林项目副经理蒋兴德赵风拌和站雷志勇负责熊杰工地试验室杜琼英负责彭松负责前场试验杨东负责后场机械物质供应组任开国负责安全员陈浪前场施工队张俸铭负责质检:何正中图:沥青施工组织机构编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共23页施工场地结合本项目实际,沥青混凝土拌和场平面见图

图:沥青砼拌合场平面布置图图:沥青砼拌合厂示意图第3页共23页第2页共23页沥青混合料搅拌设备简图、冷矿料储存及配料装置;、冷矿料输送机;、冷矿料烘干、加热系统;、热矿料提升机;、热矿料筛分及储料装置;、热矿料计量装置;、自卸车;、沥青供给系统;、搅拌器;、成品料储存仓;、集尘装置编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作
