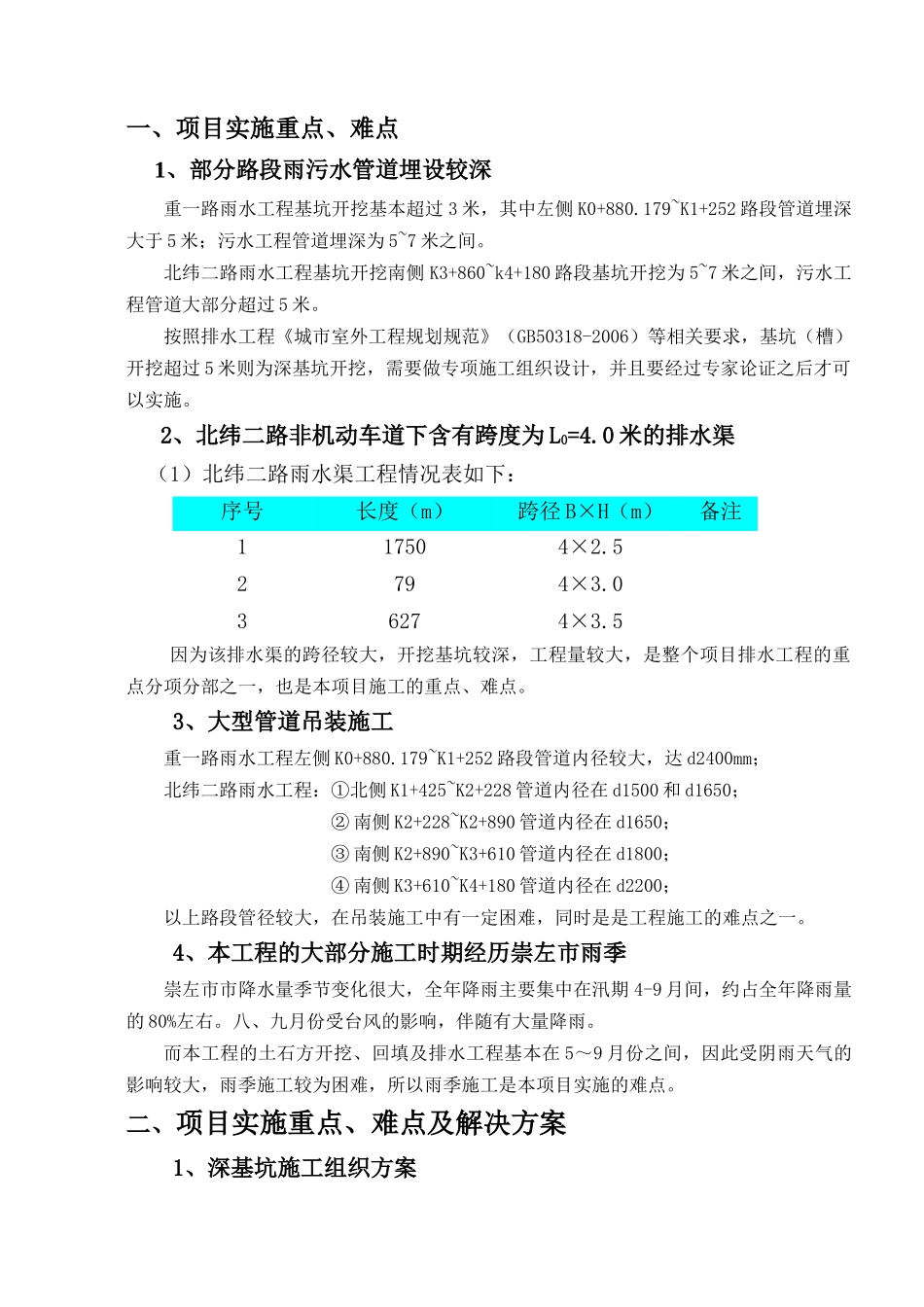

一、项目实施重点、难点1、部分路段雨污水管道埋设较深重一路雨水工程基坑开挖基本超过3米,其中左侧K0+880
179~K1+252路段管道埋深大于5米;污水工程管道埋深为5~7米之间
北纬二路雨水工程基坑开挖南侧K3+860~k4+180路段基坑开挖为5~7米之间,污水工程管道大部分超过5米
按照排水工程《城市室外工程规划规范》(GB50318-2006)等相关要求,基坑(槽)开挖超过5米则为深基坑开挖,需要做专项施工组织设计,并且要经过专家论证之后才可以实施
2、北纬二路非机动车道下含有跨度为L0=4
0米的排水渠(1)北纬二路雨水渠工程情况表如下:序号长度(m)跨径B×H(m)备注117504×2
52794×3
036274×3
5因为该排水渠的跨径较大,开挖基坑较深,工程量较大,是整个项目排水工程的重点分项分部之一,也是本项目施工的重点、难点
3、大型管道吊装施工重一路雨水工程左侧K0+880
179~K1+252路段管道内径较大,达d2400mm;北纬二路雨水工程:①北侧K1+425~K2+228管道内径在d1500和d1650;②南侧K2+228~K2+890管道内径在d1650;③南侧K2+890~K3+610管道内径在d1800;④南侧K3+610~K4+180管道内径在d2200;以上路段管径较大,在吊装施工中有一定困难,同时是是工程施工的难点之一
4、本工程的大部分施工时期经历崇左市雨季崇左市市降水量季节变化很大,全年降雨主要集中在汛期4-9月间,约占全年降雨量的80%左右
八、九月份受台风的影响,伴随有大量降雨
而本工程的土石方开挖、回填及排水工程基本在5~9月份之间,因此受阴雨天气的影响较大,雨季施工较为困难,所以雨季施工是本项目实施的难点

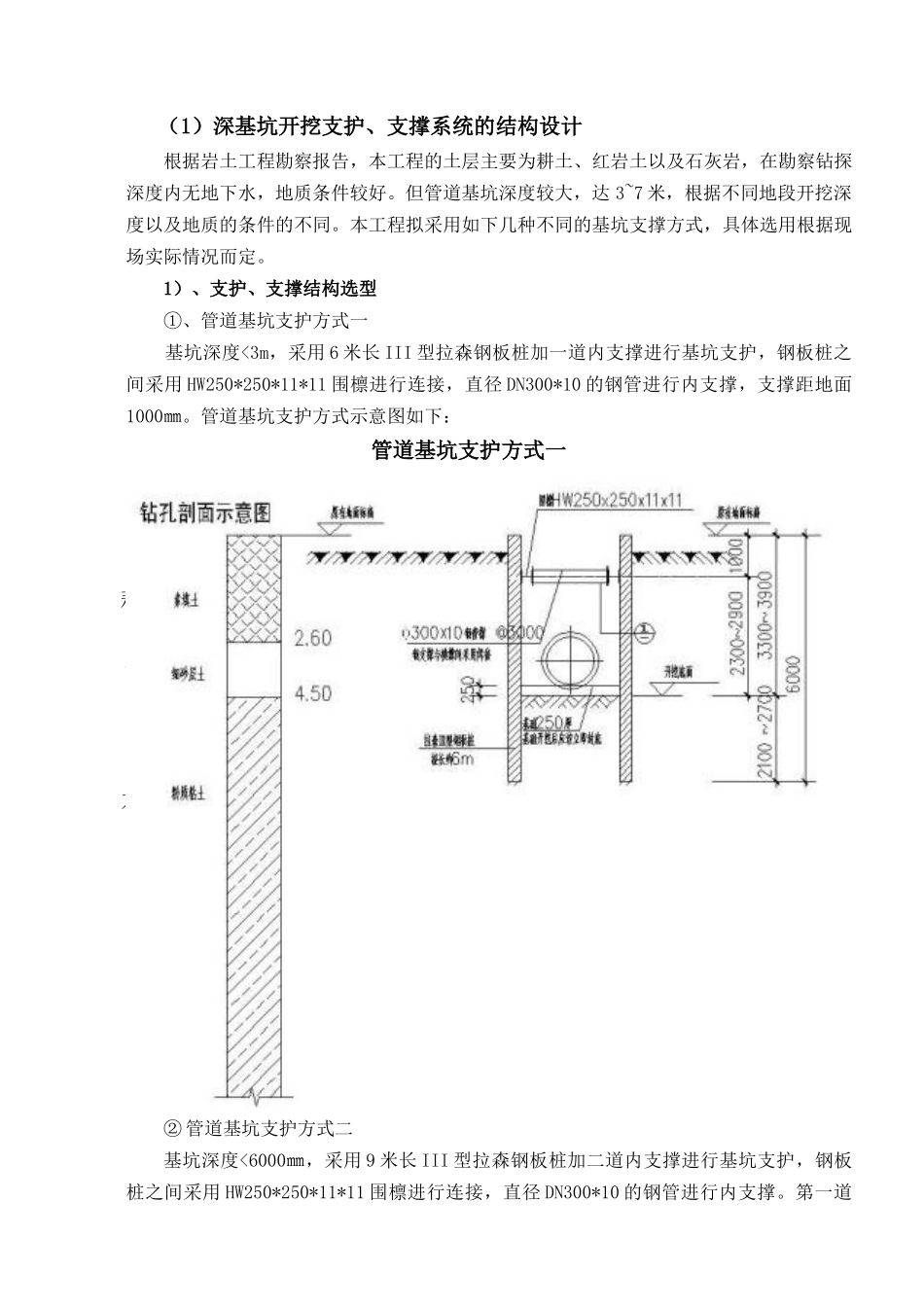

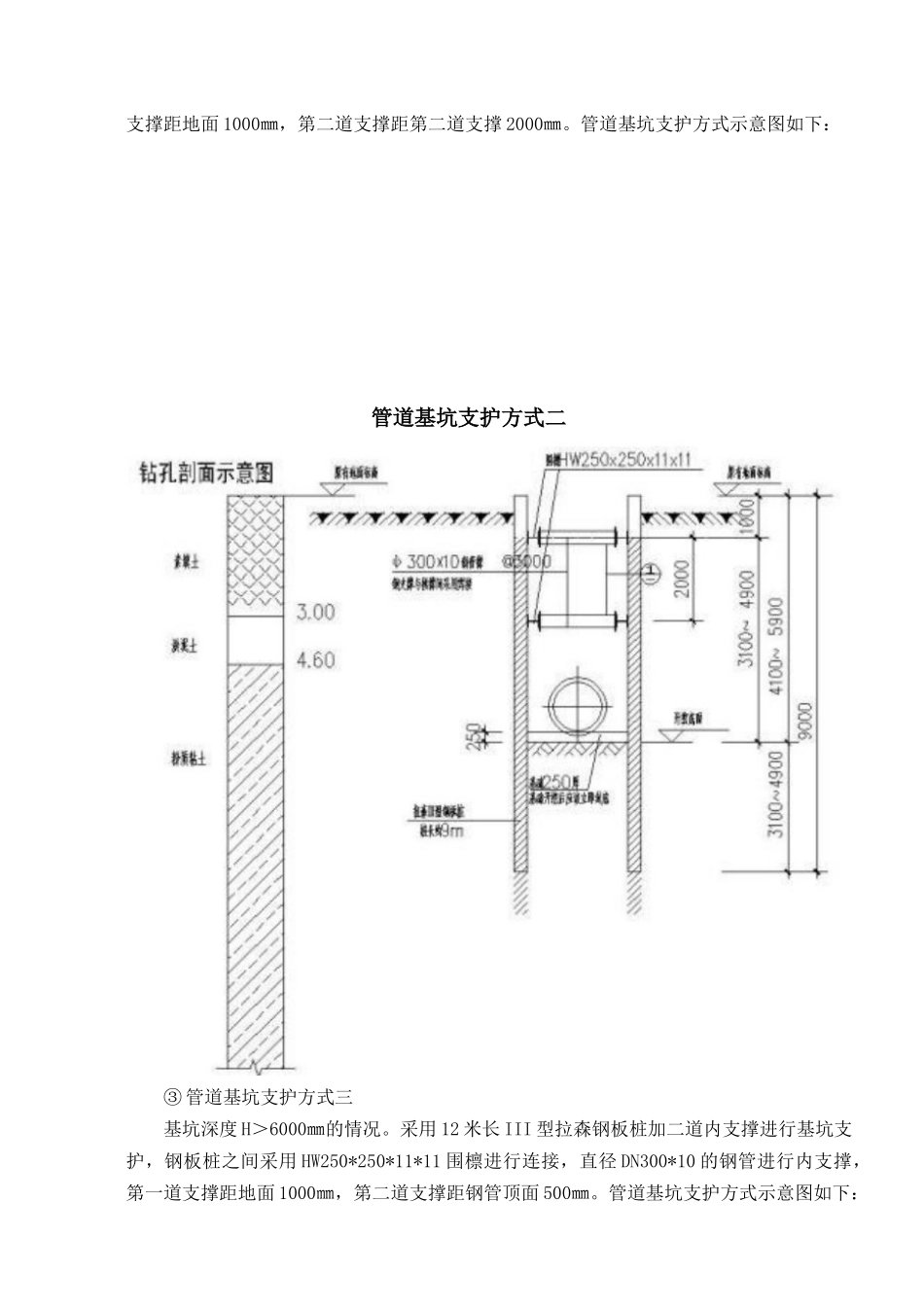

二、项目实施重点、难点及解决方案1、深基坑施工组织方案(1)深基坑开挖支护、支撑系统的结构设计根据岩土工程勘察
