第1页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共24页济矿鲁能阳城电厂主厂房钻孔灌注桩桩基工程施工方案编制人:审核人:批准人:滕州市华东建设工程有限责任公司阳城电厂项目部2008年04月02日目录第2页共24页第1页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共24页前言1、工程概况1

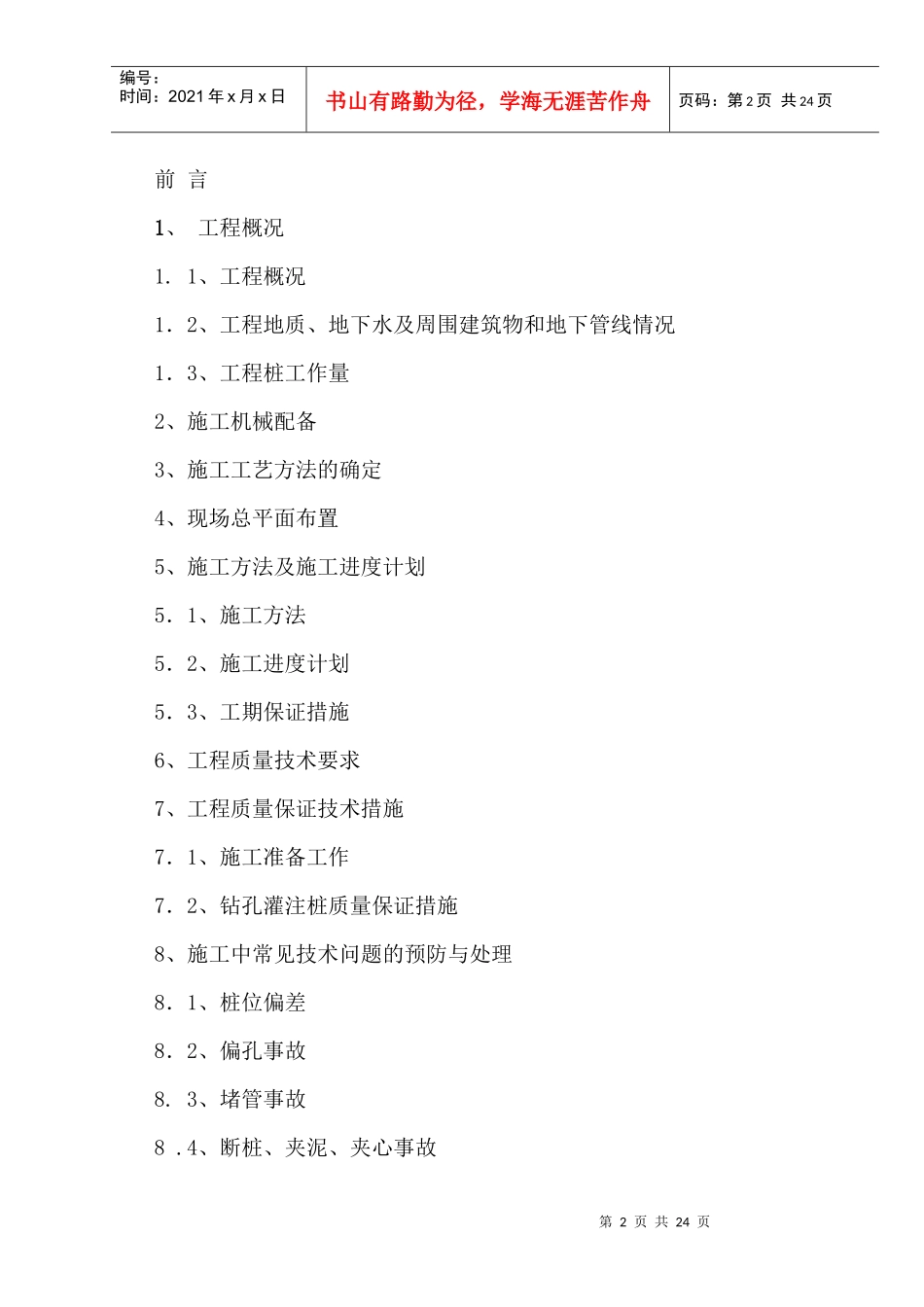

1、工程概况1.2、工程地质、地下水及周围建筑物和地下管线情况1.3、工程桩工作量2、施工机械配备3、施工工艺方法的确定4、现场总平面布置5、施工方法及施工进度计划5.1、施工方法5.2、施工进度计划5.3、工期保证措施6、工程质量技术要求7、工程质量保证技术措施7.1、施工准备工作7.2、钻孔灌注桩质量保证措施8、施工中常见技术问题的预防与处理8.1、桩位偏差8.2、偏孔事故8
3、堵管事故8

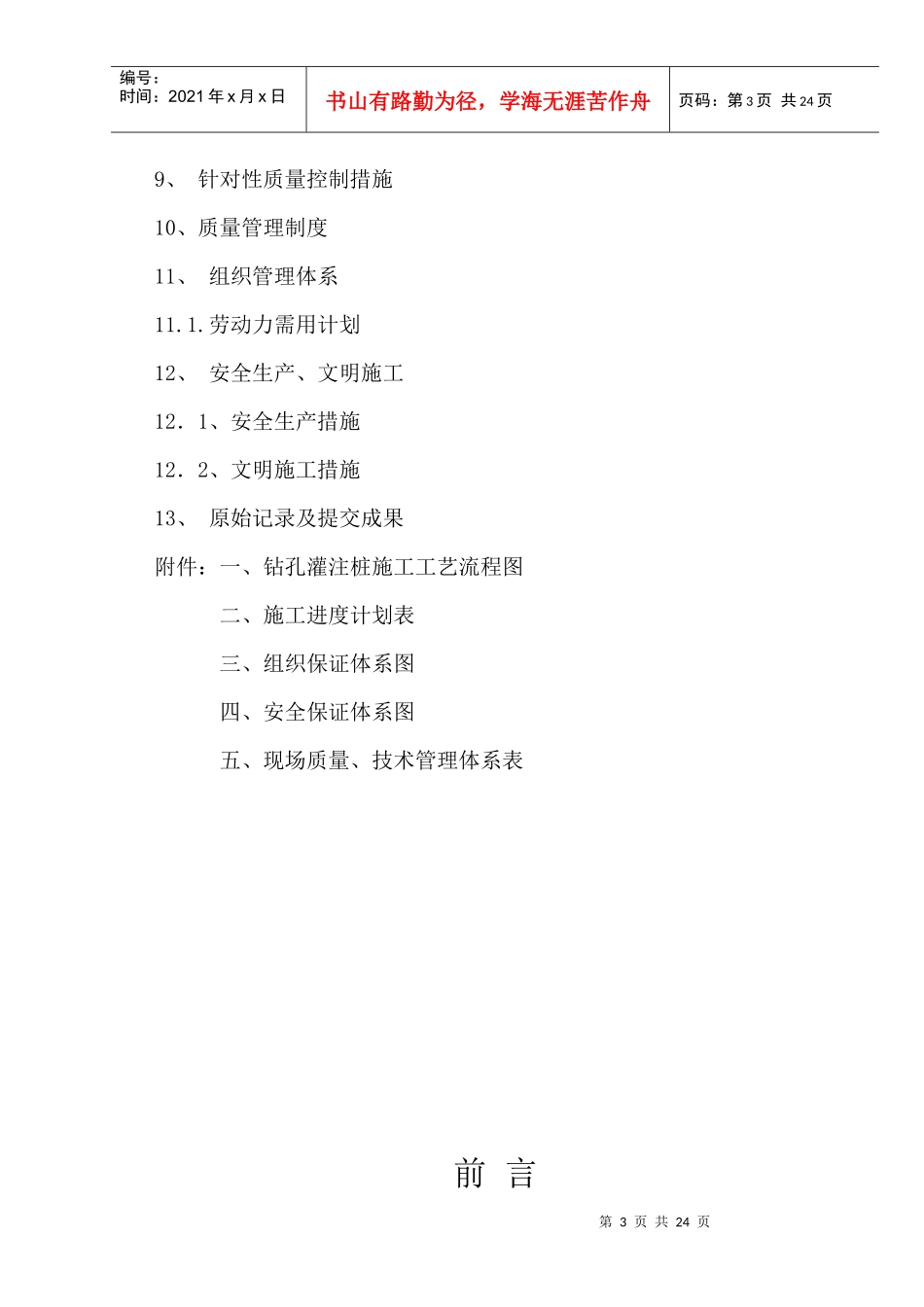

4、断桩、夹泥、夹心事故第3页共24页第2页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共24页9、针对性质量控制措施10、质量管理制度11、组织管理体系11
劳动力需用计划12、安全生产、文明施工12.1、安全生产措施12.2、文明施工措施13、原始记录及提交成果附件:一、钻孔灌注桩施工工艺流程图二、施工进度计划表三、组织保证体系图四、安全保证体系图五、现场质量、技术管理体系表前言第4页共24页第3页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共24页拟建的阳城电厂主厂房,其桩基础工程采用钻孔灌注桩
我公司为确保桩基的施工质量及进度,满足建设方、设计方、监理方的要求,做到“优质、高效、安全、低耗、文明”地完成本项目,特编制本施工方案
本施工方案根据下列依据编制而成:1)阳城电厂主厂房桩基工程图纸;2)《钻孔灌注桩施工规程》(DBJ08—202—92
