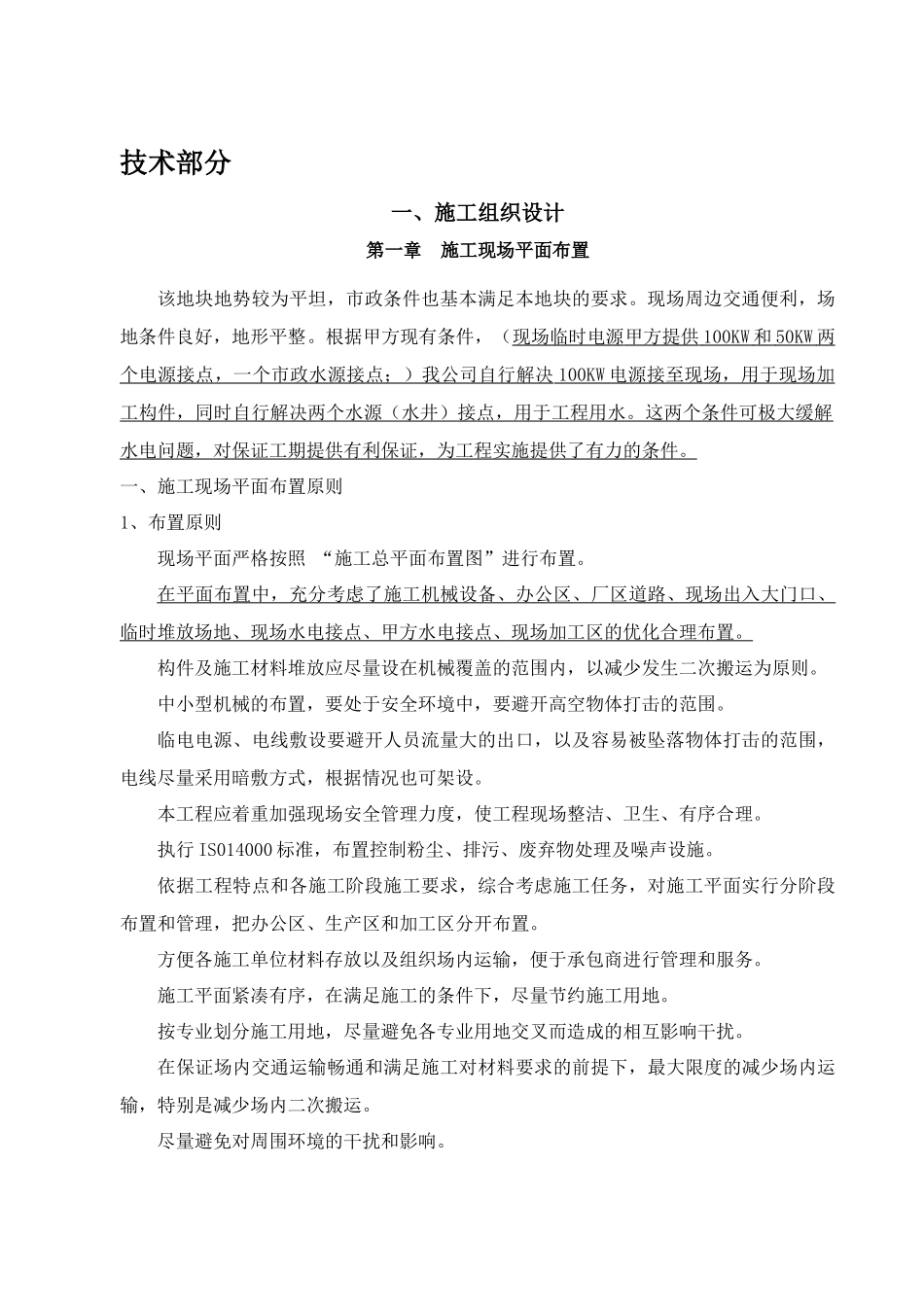

技术部分一、施工组织设计第一章施工现场平面布置该地块地势较为平坦,市政条件也基本满足本地块的要求
现场周边交通便利,场地条件良好,地形平整
根据甲方现有条件,(现场临时电源甲方提供100KW和50KW两个电源接点,一个市政水源接点;)我公司自行解决100KW电源接至现场,用于现场加工构件,同时自行解决两个水源(水井)接点,用于工程用水
这两个条件可极大缓解水电问题,对保证工期提供有利保证,为工程实施提供了有力的条件
一、施工现场平面布置原则1、布置原则现场平面严格按照“施工总平面布置图”进行布置
在平面布置中,充分考虑了施工机械设备、办公区、厂区道路、现场出入大门口、临时堆放场地、现场水电接点、甲方水电接点、现场加工区的优化合理布置
构件及施工材料堆放应尽量设在机械覆盖的范围内,以减少发生二次搬运为原则
中小型机械的布置,要处于安全环境中,要避开高空物体打击的范围
临电电源、电线敷设要避开人员流量大的出口,以及容易被坠落物体打击的范围,电线尽量采用暗敷方式,根据情况也可架设
本工程应着重加强现场安全管理力度,使工程现场整洁、卫生、有序合理
执行IS014000标准,布置控制粉尘、排污、废弃物处理及噪声设施
依据工程特点和各施工阶段施工要求,综合考虑施工任务,对施工平面实行分阶段布置和管理,把办公区、生产区和加工区分开布置
方便各施工单位材料存放以及组织场内运输,便于承包商进行管理和服务
施工平面紧凑有序,在满足施工的条件下,尽量节约施工用地
按专业划分施工用地,尽量避免各专业用地交叉而造成的相互影响干扰
在保证场内交通运输畅通和满足施工对材料要求的前提下,最大限度的减少场内运输,特别是减少场内二次搬运
尽量避免对周围环境的干扰和影响

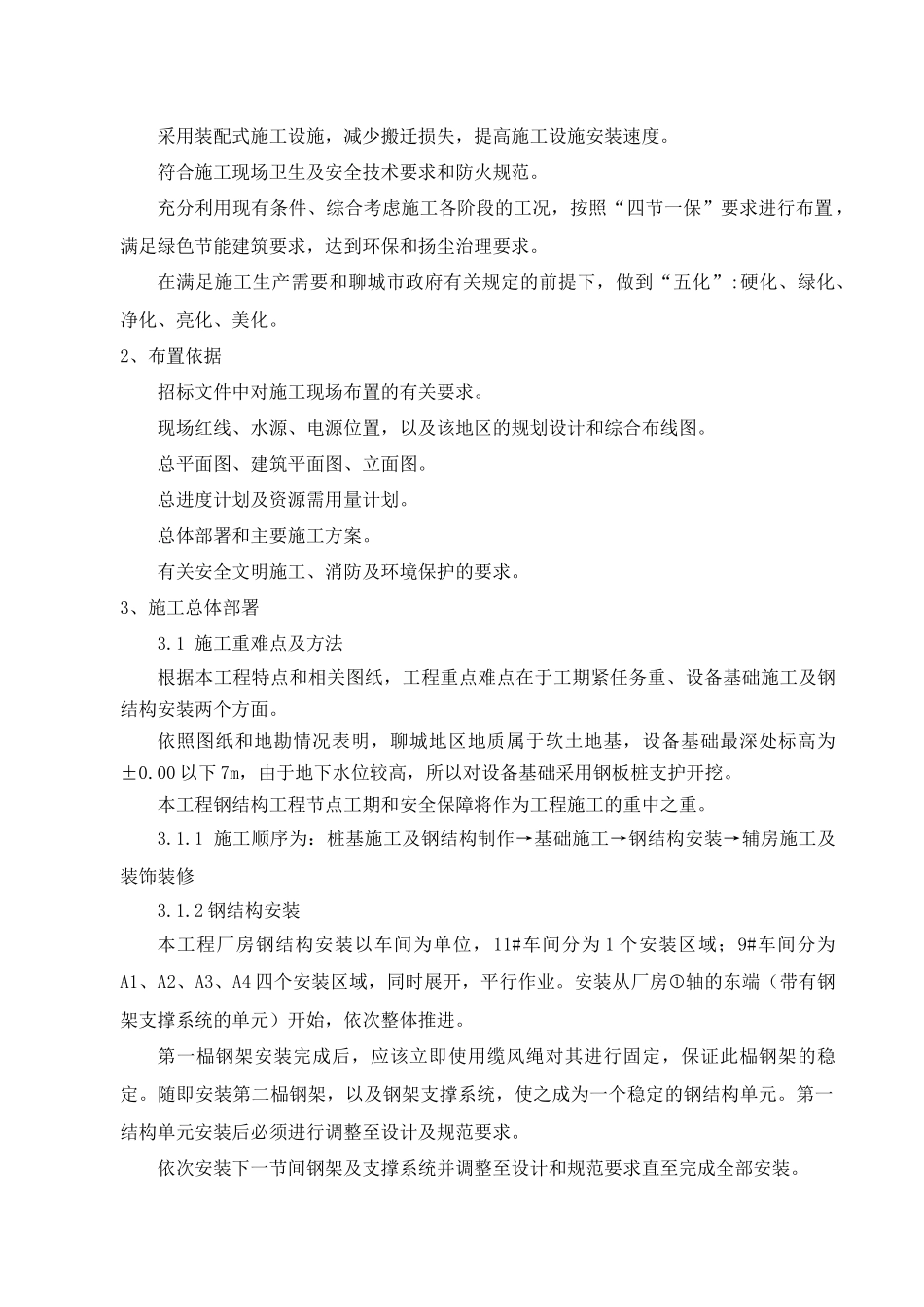

采用装配式施工设施,减少搬迁损失,提高施工设施安装速度
符合施工现场卫生及安全技术要求和防火规范
充分利用现有条件、综合考虑施工各阶段的工况,
