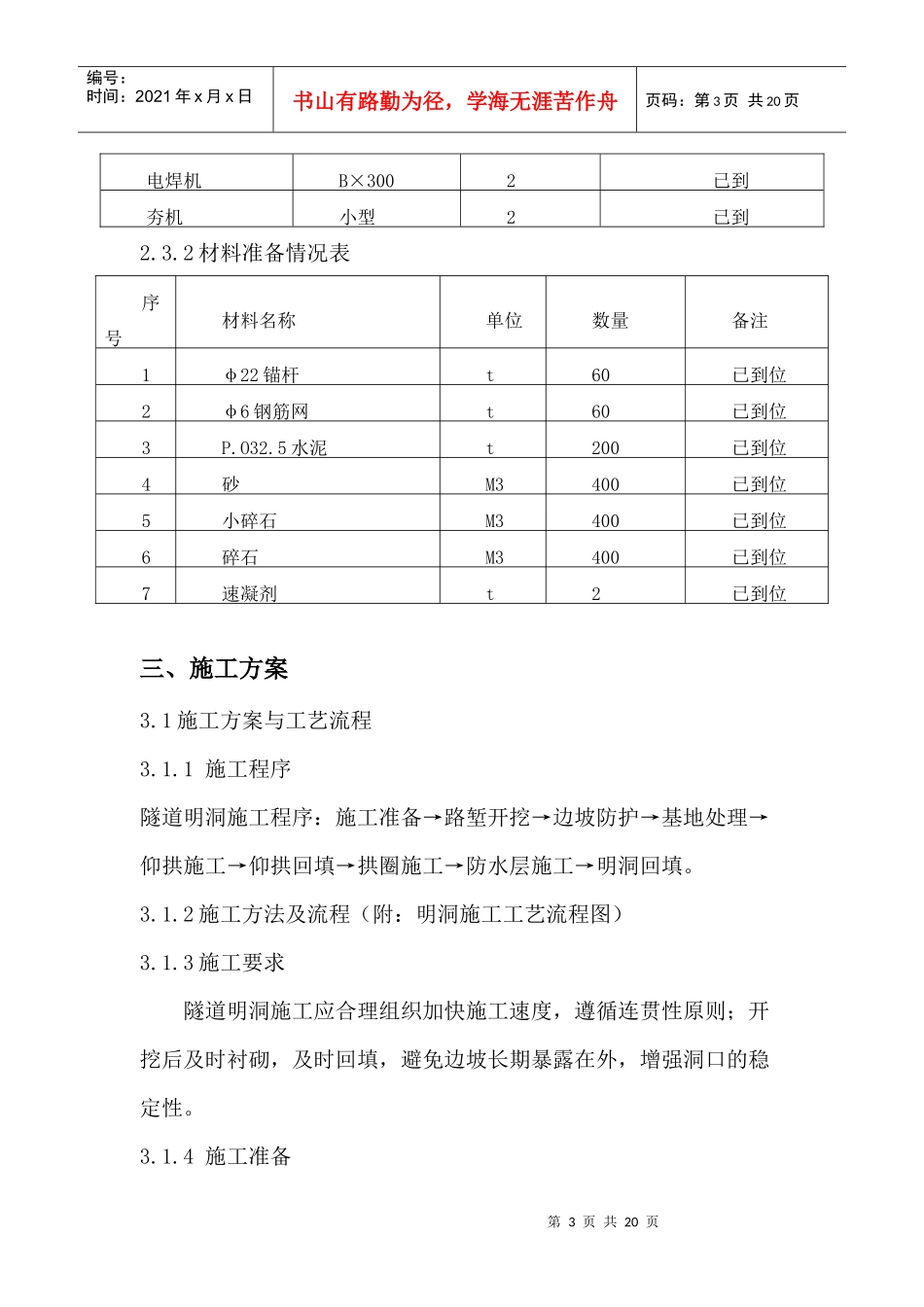

第1页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共20页龙子康隧道明洞施工技术方案一、工程概况龙子康位于凤凰县吉信镇锡坪村内,是一座上、下行合建的四车道连拱高速公路隧道。隧道的中心桩号为K19+862.5,隧道长475m,洞轴线呈约206度方向展布,最大埋深54米,隧道净空:2х10.75х5.0米,隧道平面位于半径为1600米右偏圆曲线上。隧道纵坡为2.5%和-0.3%的人字坡。其中Ⅲ级围岩段长度为180m,Ⅳ级围岩段长度为220m,Ⅴ级围岩段长度为75m。隧道进口采用削竹式洞门,出口采用端墙式洞门。洞口段回填面以下临时开挖边、仰坡采用锚喷防护,隧道明洞回填面防护采用方格网植草,回填面以上永久边、仰坡采用锚杆框架植草防护。明洞采用60cm厚C25钢筋防水混凝土,衬砌采用EVA防水板作为防水层,在防水板外铺一层300g/m2无防土工布再用2cmM20水泥砂浆做保护层。回填土至洞门顶截水沟。其中主要工程量:EVA防水板及300g/m2无防土工布各1700m2.φ10EVA透水管60m.HPB235钢筋网2608kg,M7.5浆砌片石437m3,回填土3283m3。二、施工进度计划及人力、机械使用计划;2.1本工程计划于2011年3月20日开工,2011年5月10日完工。序号工作项目工期(日)施工时间1进口段252011.3.20-2011.4.152出口段252011.4.16-2011.5.10第2页共20页第1页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共20页2.2管理人员名单:技术负责人:夏颂军现场负责人:于会滨现场技术负责人:葛立辉、徐星兰志忠测量负责人:曾伟胜质检负责人:张干安全负责人:张英才试验负责人:李顺堂材料负责人:李金兰后勤负责人:颜赛丰2.3作业人员、机械及材料进场情况龙子康隧道明洞施工共投入8个作业组,共计投入作业人员50人。人员名称单位数量备注立模板组名10分2组混凝土组名10分2组钢筋组名10分2组普工组(砌筑)名20分2组2.3.1施工机械进场计划表机械名称型号数量(台)备注搅拌站JS75001安装完毕砼罐车8m32已到输送泵60型1已到二衬台车成都1已到挖掘机SK200-61已到装载机ZLC501已到电动空压机20m33已到内燃空压机3m32已到发电机组200KW1已到钢筋切断机CQ401已到第3页共20页第2页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共20页电焊机B×3002已到夯机小型2已到2.3.2材料准备情况表序号材料名称单位数量备注1φ22锚杆t60已到位2φ6钢筋网t60已到位3P.O32.5水泥t200已到位4砂M3400已到位5小碎石M3400已到位6碎石M3400已到位7速凝剂t2已到位三、施工方案3.1施工方案与工艺流程3.1.1施工程序隧道明洞施工程序:施工准备→路堑开挖→边坡防护→基地处理→仰拱施工→仰拱回填→拱圈施工→防水层施工→明洞回填。3.1.2施工方法及流程(附:明洞施工工艺流程图)3.1.3施工要求隧道明洞施工应合理组织加快施工速度,遵循连贯性原则;开挖后及时衬砌,及时回填,避免边坡长期暴露在外,增强洞口的稳定性。3.1.4施工准备第4页共20页第3页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共20页3.1.4.1明洞开工前应按照设计做好洞门截水天沟,避免雨水对明洞边坡的冲刷。3.1.4.2开挖前准确对明洞路堑开口线进行放样,以避免边坡超欠挖造成的浪费。放样的同时测绘明洞实际开挖横断面,计算施工土石方量与设计方量核对。明洞施工工艺流程图第5页共20页第4页共20页结束不合格模板检查合格处理钢筋绑扎施作防水层、连接排水管道立设外模板浇筑衬砌混凝土拱顶回填编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共20页第6页共20页第5页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共20页3.1.5明洞路堑开挖3.1.5.1明洞路堑开挖与路基挖方相同,采取分层开挖,分层高度2-3米。施工中严格按照设计开挖,尤其是开挖尺寸和边坡坡度。3.1.5.2土质挖方采用挖掘机开挖,自卸汽车运输。开挖过程中及时检查开挖尺寸和边坡坡度,及时修整边坡,做到开挖一层边坡修整完成一层。3.1.5.3石质挖方采用钻机打眼爆破,挖掘机和装载机装车,自卸汽车运输。石方爆破采用松动爆破,靠近路基边坡...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

隧道工程-明洞施工开工报告

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
