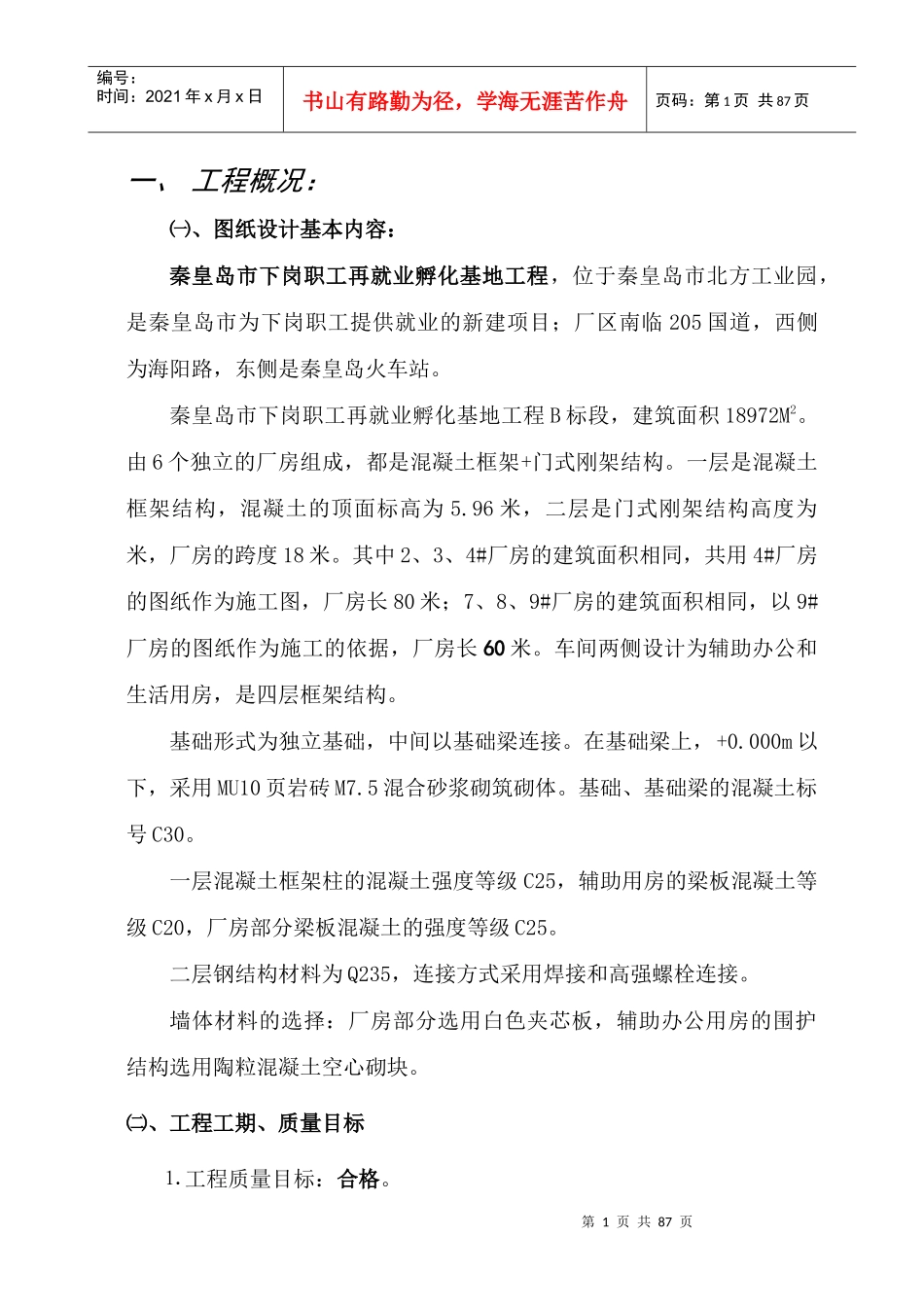

第1页共87页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共87页一、工程概况:㈠、图纸设计基本内容:秦皇岛市下岗职工再就业孵化基地工程,位于秦皇岛市北方工业园,是秦皇岛市为下岗职工提供就业的新建项目;厂区南临205国道,西侧为海阳路,东侧是秦皇岛火车站
秦皇岛市下岗职工再就业孵化基地工程B标段,建筑面积18972M2
由6个独立的厂房组成,都是混凝土框架+门式刚架结构
一层是混凝土框架结构,混凝土的顶面标高为5
96米,二层是门式刚架结构高度为米,厂房的跨度18米
其中2、3、4#厂房的建筑面积相同,共用4#厂房的图纸作为施工图,厂房长80米;7、8、9#厂房的建筑面积相同,以9#厂房的图纸作为施工的依据,厂房长60米
车间两侧设计为辅助办公和生活用房,是四层框架结构
基础形式为独立基础,中间以基础梁连接
在基础梁上,+0
000m以下,采用MU10页岩砖M7
5混合砂浆砌筑砌体
基础、基础梁的混凝土标号C30
一层混凝土框架柱的混凝土强度等级C25,辅助用房的梁板混凝土等级C20,厂房部分梁板混凝土的强度等级C25
二层钢结构材料为Q235,连接方式采用焊接和高强螺栓连接
墙体材料的选择:厂房部分选用白色夹芯板,辅助办公用房的围护结构选用陶粒混凝土空心砌块
㈡、工程工期、质量目标⒈工程质量目标:合格

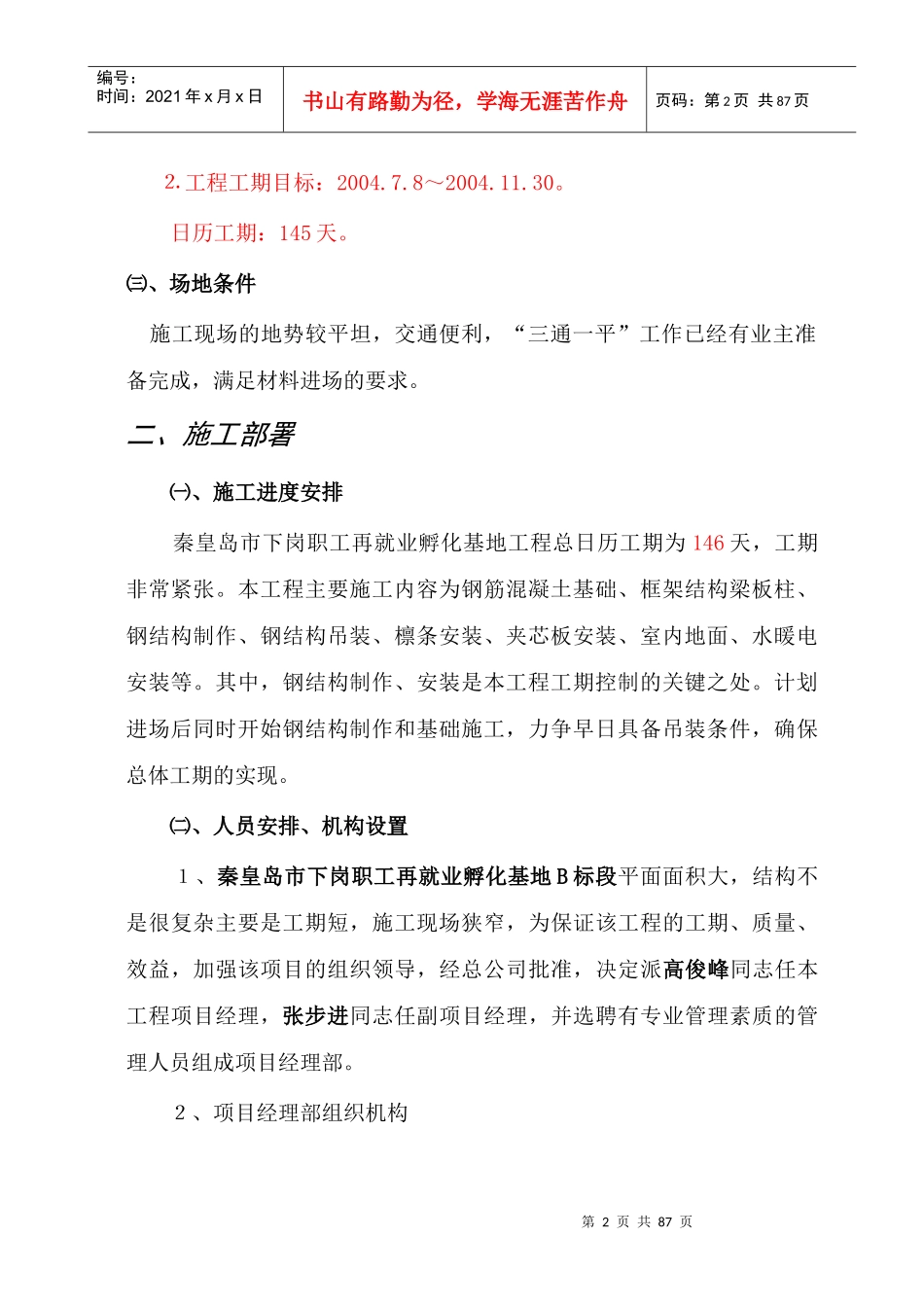

第2页共87页第1页共87页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共87页⒉工程工期目标:2004
8~2004
日历工期:145天
㈢、场地条件施工现场的地势较平坦,交通便利,“三通一平”工作已经有业主准备完成,满足材料进场的要求
二、施工部署㈠、施工进度安排秦皇岛市下岗职工再就业孵化基地工程总日历工期为146天,工期非常紧张

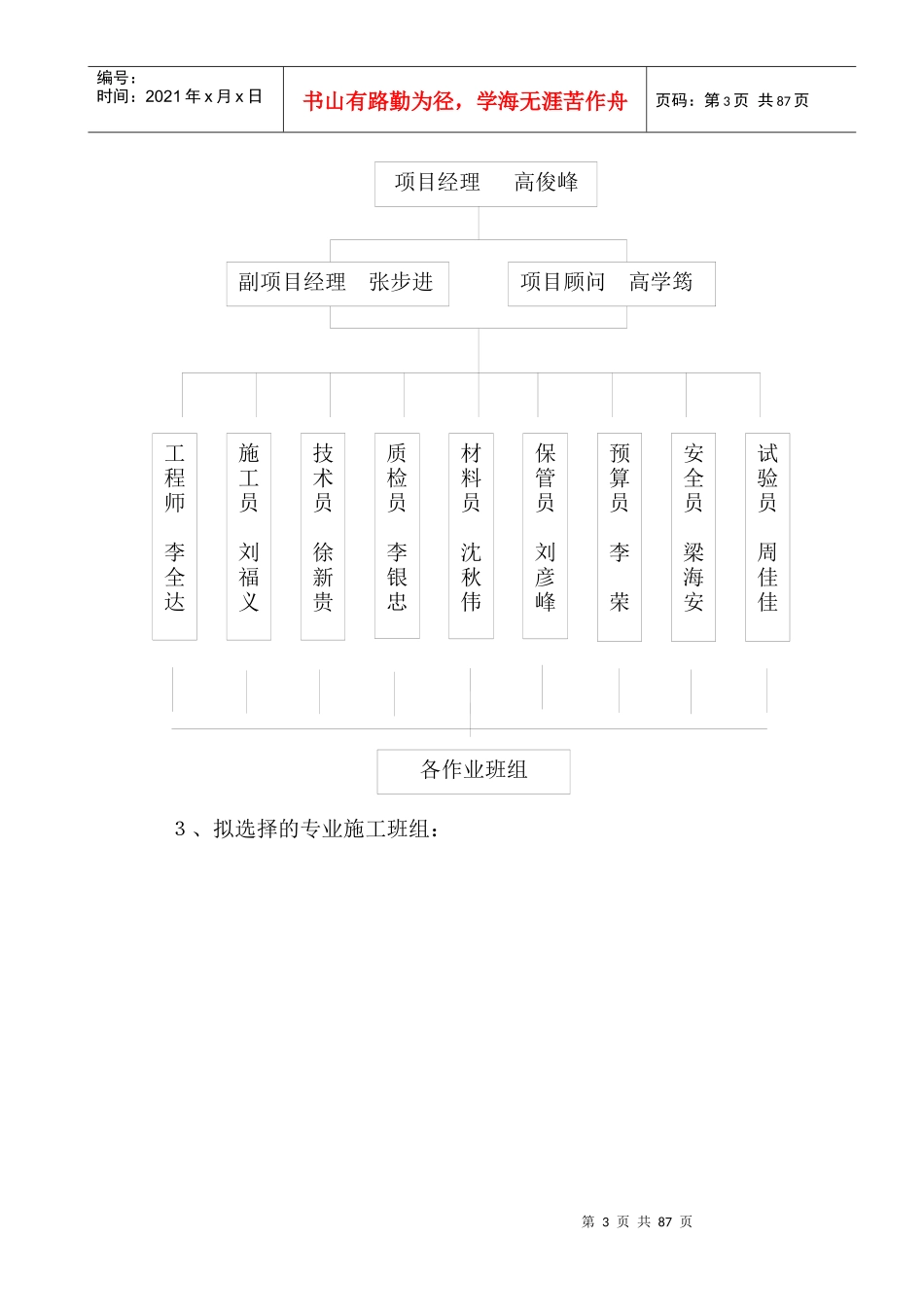

本工程主要施工内容为钢筋混凝土基础、框架结构梁板柱、钢结构制作、钢结
