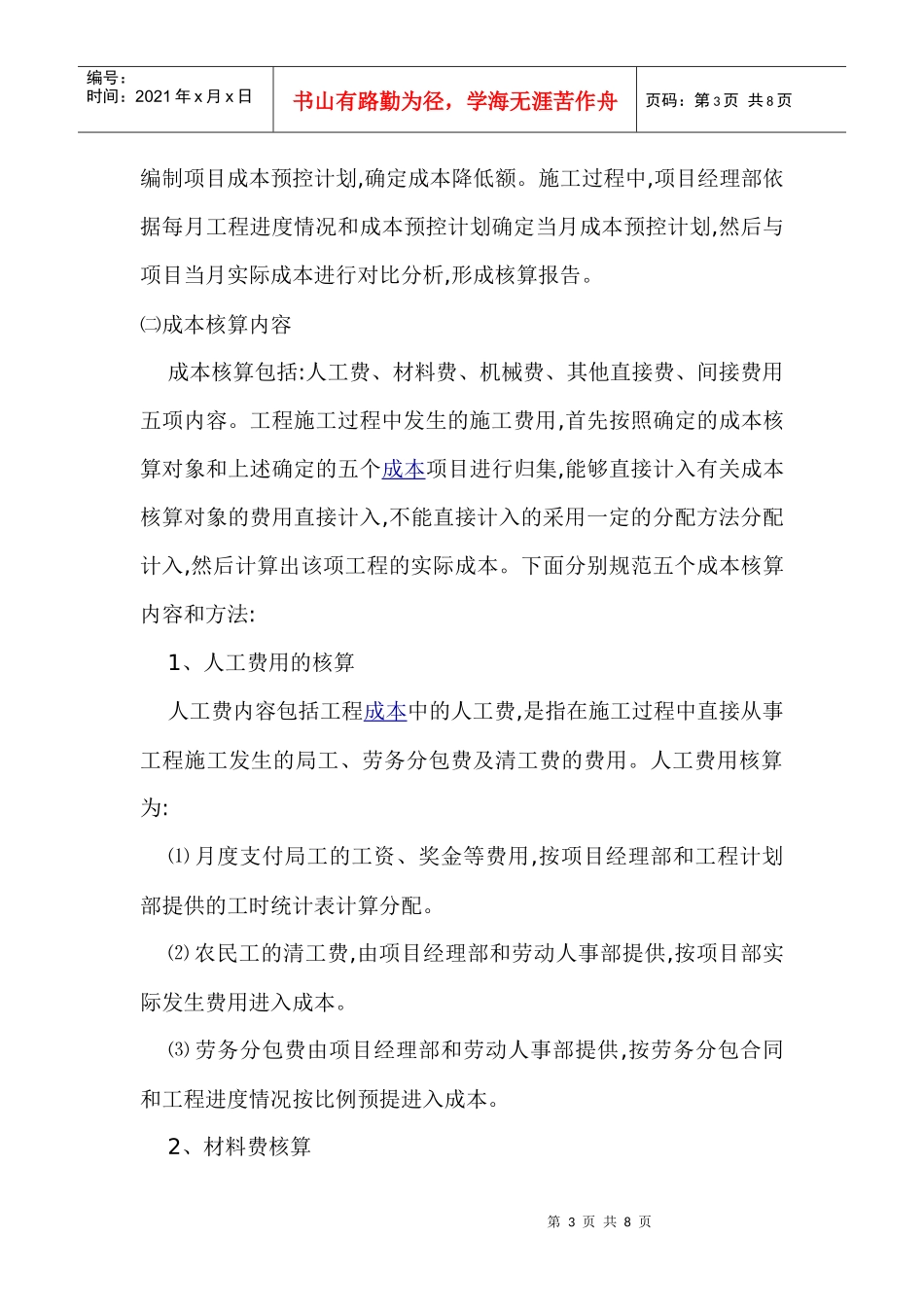

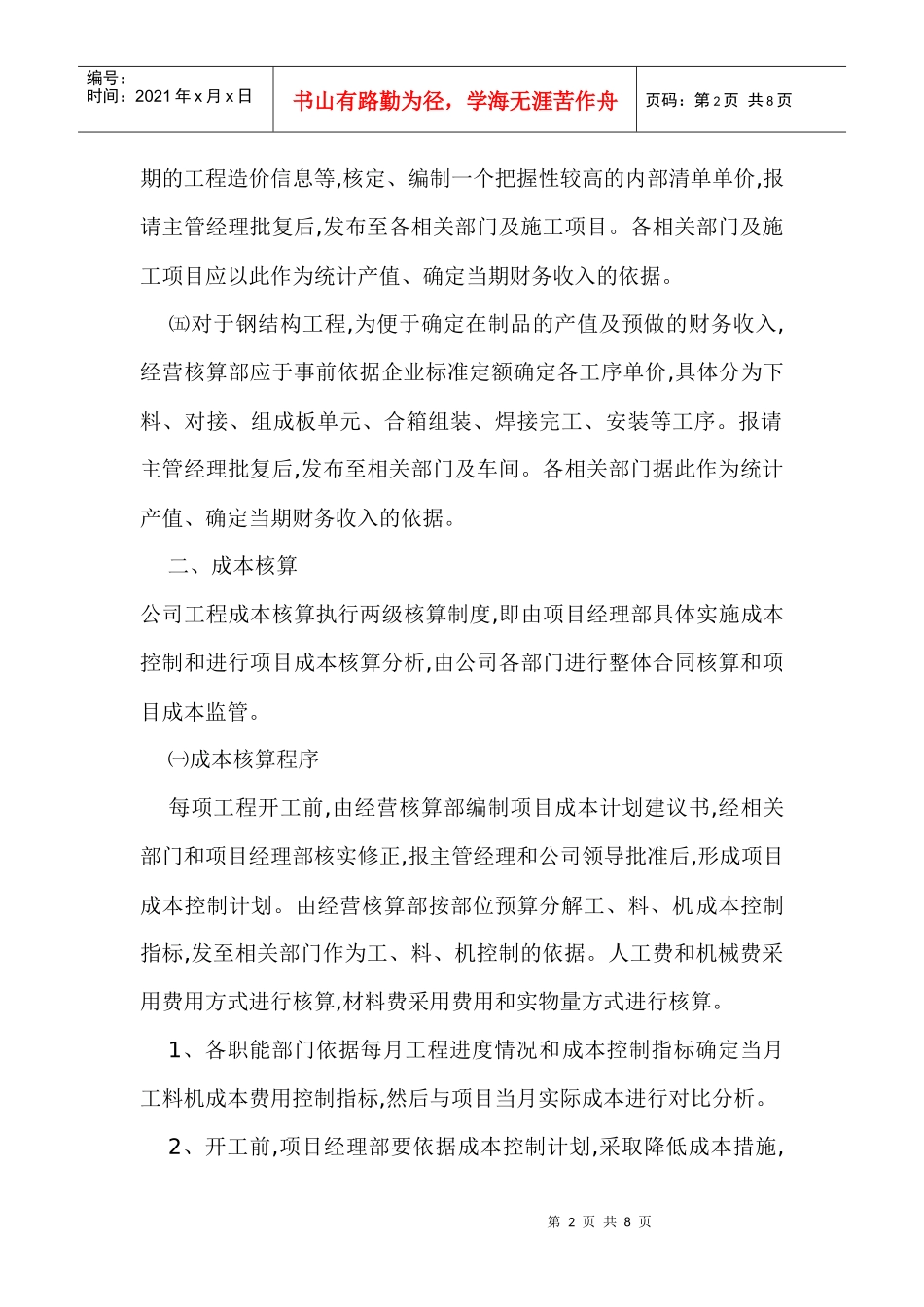

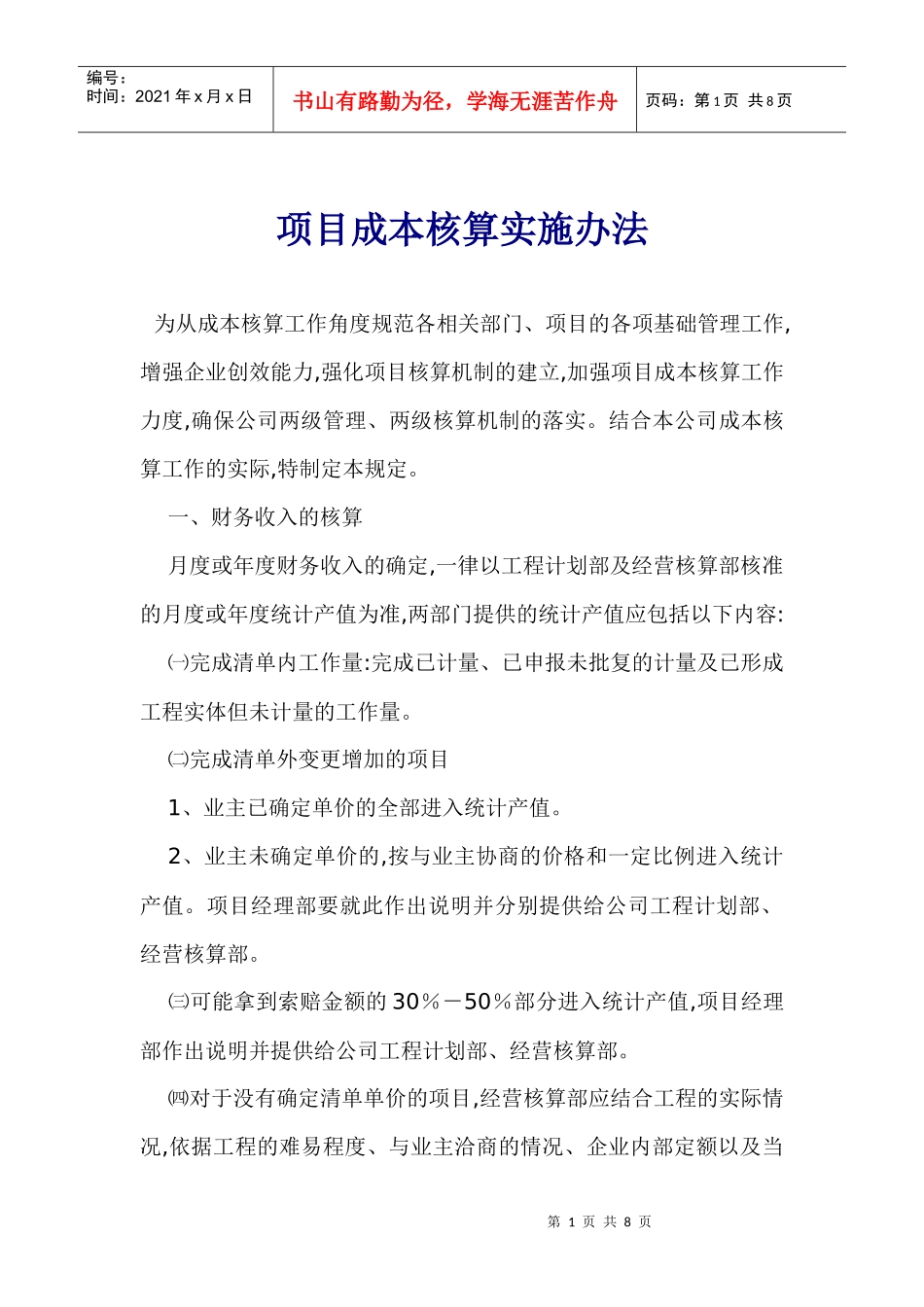

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页项目成本核算实施办法为从成本核算工作角度规范各相关部门、项目的各项基础管理工作,增强企业创效能力,强化项目核算机制的建立,加强项目成本核算工作力度,确保公司两级管理、两级核算机制的落实
结合本公司成本核算工作的实际,特制定本规定
一、财务收入的核算月度或年度财务收入的确定,一律以工程计划部及经营核算部核准的月度或年度统计产值为准,两部门提供的统计产值应包括以下内容:㈠完成清单内工作量:完成已计量、已申报未批复的计量及已形成工程实体但未计量的工作量
㈡完成清单外变更增加的项目1、业主已确定单价的全部进入统计产值
2、业主未确定单价的,按与业主协商的价格和一定比例进入统计产值
项目经理部要就此作出说明并分别提供给公司工程计划部、经营核算部
㈢可能拿到索赔金额的30%-50%部分进入统计产值,项目经理部作出说明并提供给公司工程计划部、经营核算部
㈣对于没有确定清单单价的项目,经营核算部应结合工程的实际情况,依据工程的难易程度、与业主洽商的情况、企业内部定额以及当第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页期的工程造价信息等,核定、编制一个把握性较高的内部清单单价,报请主管经理批复后,发布至各相关部门及施工项目
各相关部门及施工项目应以此作为统计产值、确定当期财务收入的依据
㈤对于钢结构工程,为便于确定在制品的产值及预做的财务收入,经营核算部应于事前依据企业标准定额确定各工序单价,具体分为下料、对接、组成板单元、合箱组装、焊接完工、安装等工序
报请主管经理批复后,发布至相关部门及车间
各相关部门据此作为统计产值、确定当期财务收入的依据
二、成本核算公司工程成本核算执行两级核算制度,即由项目经理部具体实施成本控制和进行项目成本核算分析,由
