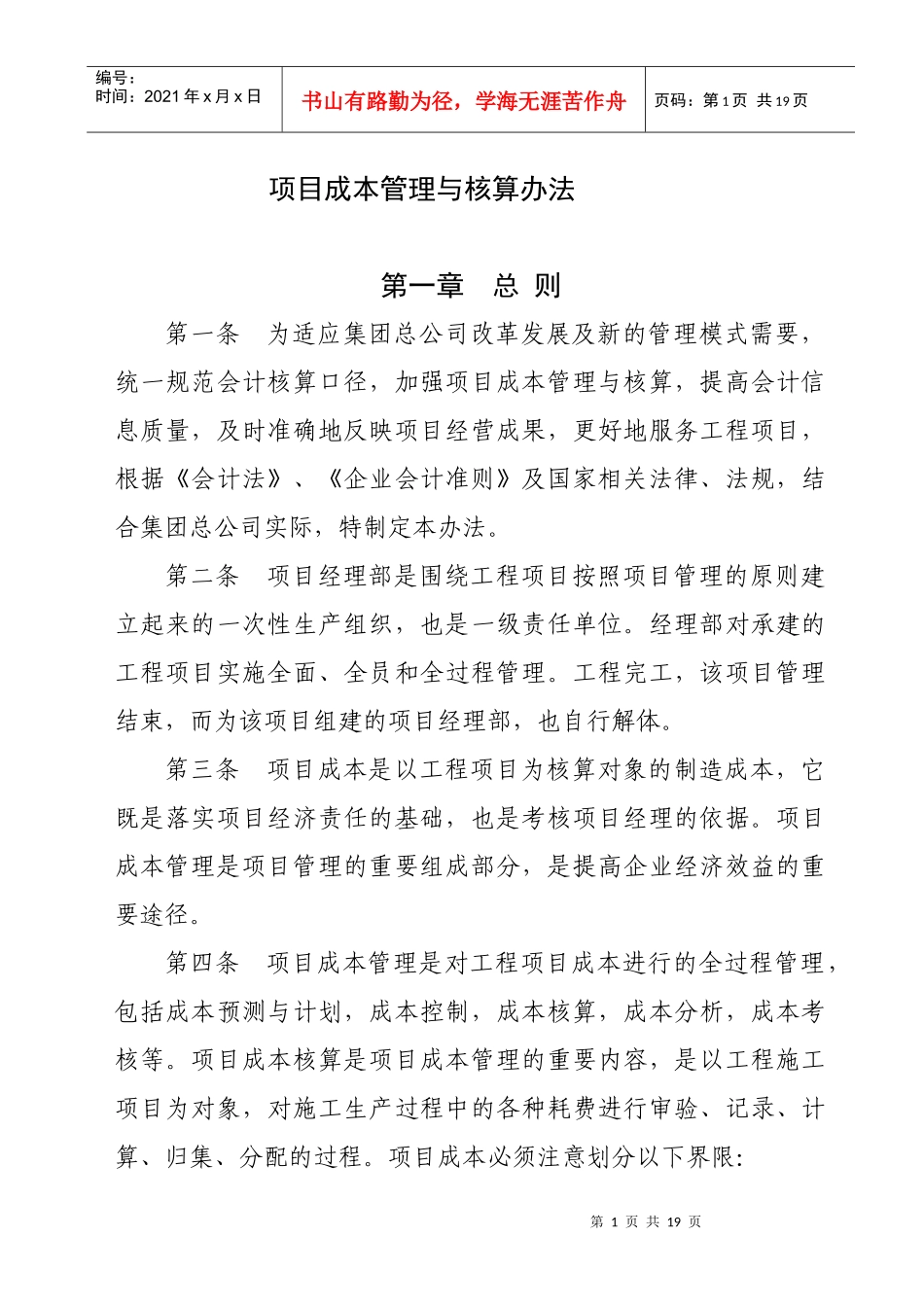

第1页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共19页项目成本管理与核算办法第一章总则第一条为适应集团总公司改革发展及新的管理模式需要,统一规范会计核算口径,加强项目成本管理与核算,提高会计信息质量,及时准确地反映项目经营成果,更好地服务工程项目,根据《会计法》、《企业会计准则》及国家相关法律、法规,结合集团总公司实际,特制定本办法
第二条项目经理部是围绕工程项目按照项目管理的原则建立起来的一次性生产组织,也是一级责任单位
经理部对承建的工程项目实施全面、全员和全过程管理
工程完工,该项目管理结束,而为该项目组建的项目经理部,也自行解体
第三条项目成本是以工程项目为核算对象的制造成本,它既是落实项目经济责任的基础,也是考核项目经理的依据
项目成本管理是项目管理的重要组成部分,是提高企业经济效益的重要途径
第四条项目成本管理是对工程项目成本进行的全过程管理,包括成本预测与计划,成本控制,成本核算,成本分析,成本考核等
项目成本核算是项目成本管理的重要内容,是以工程施工项目为对象,对施工生产过程中的各种耗费进行审验、记录、计算、归集、分配的过程

项目成本必须注意划分以下界限:第2页共19页第1页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共19页一、本期成本和下期成本的界限
项目成本核算必须按照权责发生制的原则确定成本的开支
二、根据费用的性质及确认条件,划分项目工程成本之间的界限
凡能分清受益对象的成本费用直接进入受益对象,与若干个工程项目有关,且不易划清的成本费用,应采用合理的分配标准,分配计入有关工程项目
第五条办法中的自营项目指由企业自行承接、自行施工的工程项目
分包项目指企业将所承接工程中的分部分项工程或劳务分包给具备相应专业承包资质或劳务分包资质的其它建筑企业施工的项目
合作项目指企业与具备
