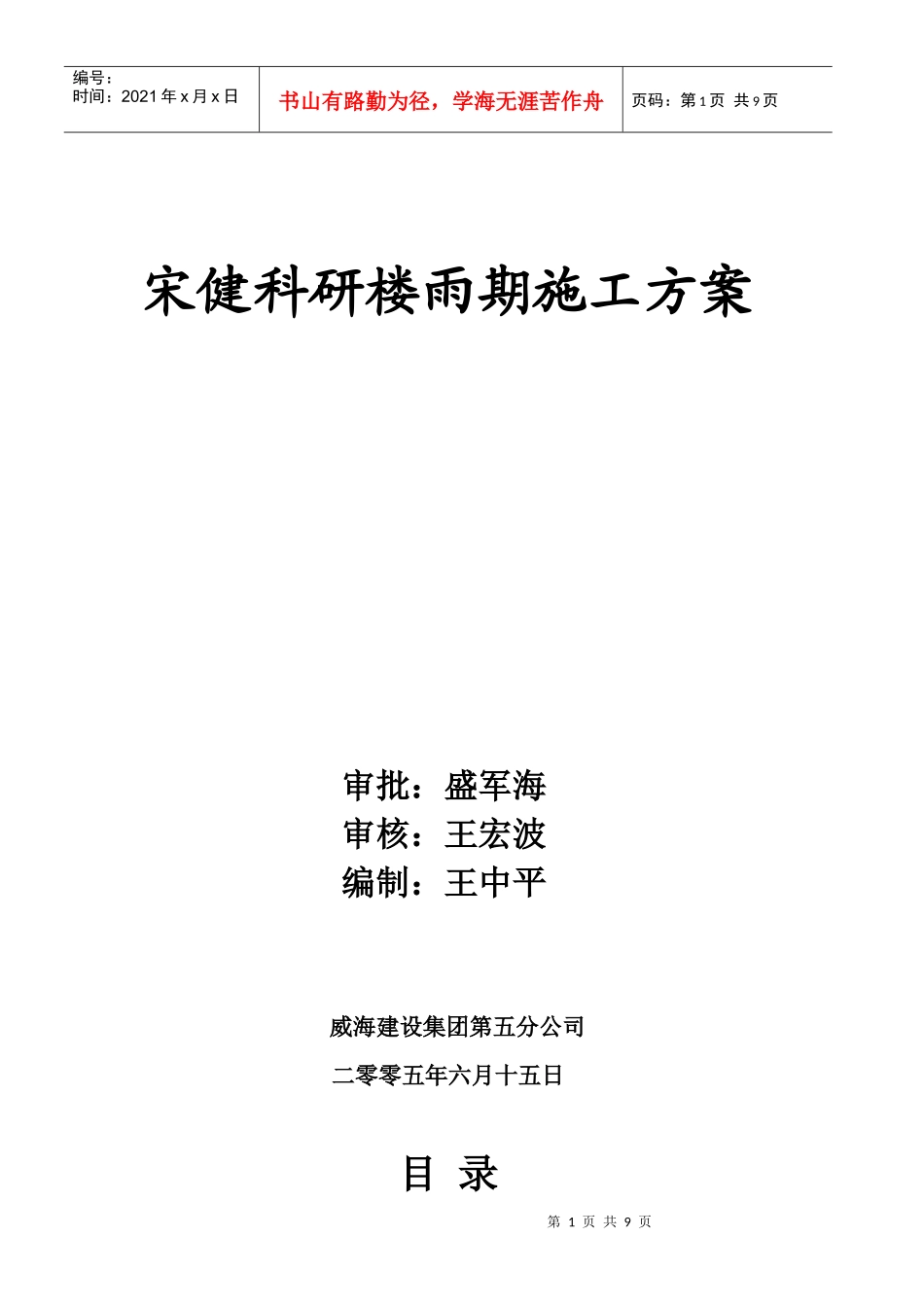

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页宋健科研楼雨期施工方案审批:盛军海审核:王宏波编制:王中平威海建设集团第五分公司二零零五年六月十五日目录第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页一、工程概况二、施工雨季时间的规定三、施工准备四、雨施进度计划及主要工程量五、雨期施工主要项目技术管理六、雨期施工物资及设备管理七、雨期施工安全技术措施一、工程概况该工程1#楼由哈尔滨工业大学建筑设计院设计,威海建设集团第五分公司承建、集科研办公为一体的工程,位于哈尔滨工业大学(威海)第3页共9页第2页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共9页校园内,总建筑面积约54000平方米,地下一层,地上九层,结构形式为框架剪力墙结构
二、施工雨季时间的规定1、依据威海市气象统计资料,定于6月底至9月初为雨季施工季节
同时根据集团及公司关于雨期施工文件求,为保证雨期工程施工质量和施工进度,特制定本雨期施工方案,雨期施工把材料和成品作为施工保护重点
2、坚持贯彻疏导堵挡、抽排相结合的施工原则,结合施工现场地形和施工要求,全面考虑,做好切实可行的雨期施工方案
整个施工现场周边设有市政排水管,将雨水引出施工现场接入就近市政管路
各施工单位通力配合,确保工程项目质量、安全和施工生产按计划高标准完成
三、施工准备(一)、组织管理1、成立防汛领导小组:施工现场成立以项目经理为首的防汛领导小组,直接领导雨期抢险队的工作
防汛领导小组组长:鞠成军副组长:姜毅、王宏波组员:丁学龙、杨学楠、王治国2、成立雨期抢险队:该抢险队专门选定有防汛抢险能力和经验的工人20人,在防汛期间直属防汛领导小组指挥
第4页共9页第3页共9页编号:时间:2021年x月x日书山有路勤为径,学海无
