1工程概况兴山县马家河一级电站于1998年投产发电,由于电站运行多年引水隧洞损坏严重,并且过水断面偏小,影响正常过流,故进行引水洞维修改造
维修改造项目主要为原主洞扩挖、新增主洞洞挖、隧洞喷锚支护及溢流堰施工等
主洞扩挖自马家河大坝(桩号K0+000)—马家河隧洞与毛家河隧洞交汇处(桩号K3+521
30),全长3521米,扩挖工程量约24000m3;新增引水洞开挖480米(自桩号K3+490
70—毛家河二级电站前池处),洞挖工程量约5000m3,按无压流设计,设计引水流量10m3/S

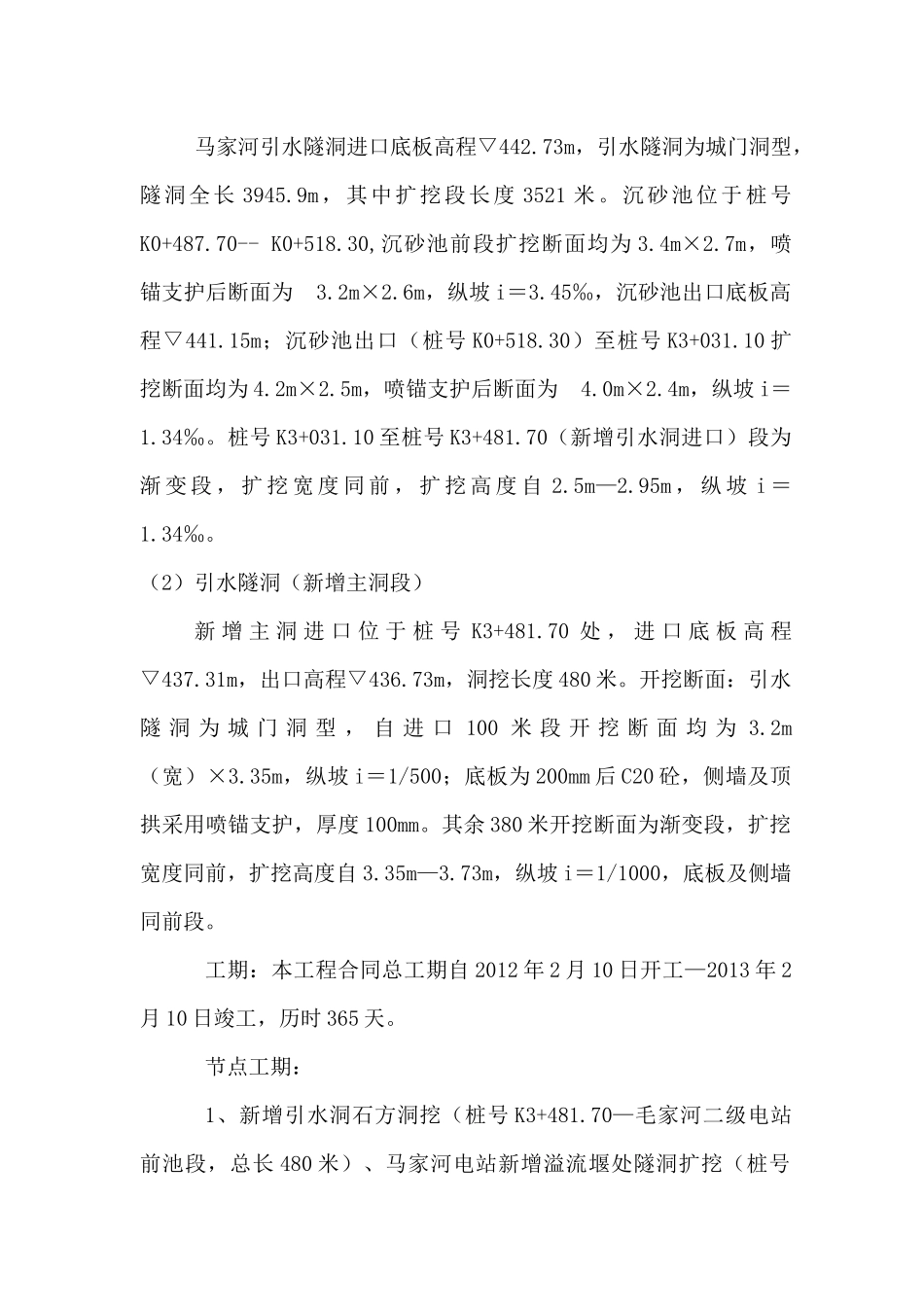

(l)引水隧洞(扩挖段)马家河引水隧洞进口底板高程▽442
73m,引水隧洞为城门洞型,隧洞全长3945
9m,其中扩挖段长度3521米
沉砂池位于桩号K0+487
70--K0+518
30,沉砂池前段扩挖断面均为3
7m,喷锚支护后断面为3
6m,纵坡i=3
45‰,沉砂池出口底板高程▽441
15m;沉砂池出口(桩号K0+518
30)至桩号K3+031
10扩挖断面均为4
5m,喷锚支护后断面为4
4m,纵坡i=1
桩号K3+031
10至桩号K3+481
70(新增引水洞进口)段为渐变段,扩挖宽度同前,扩挖高度自2
