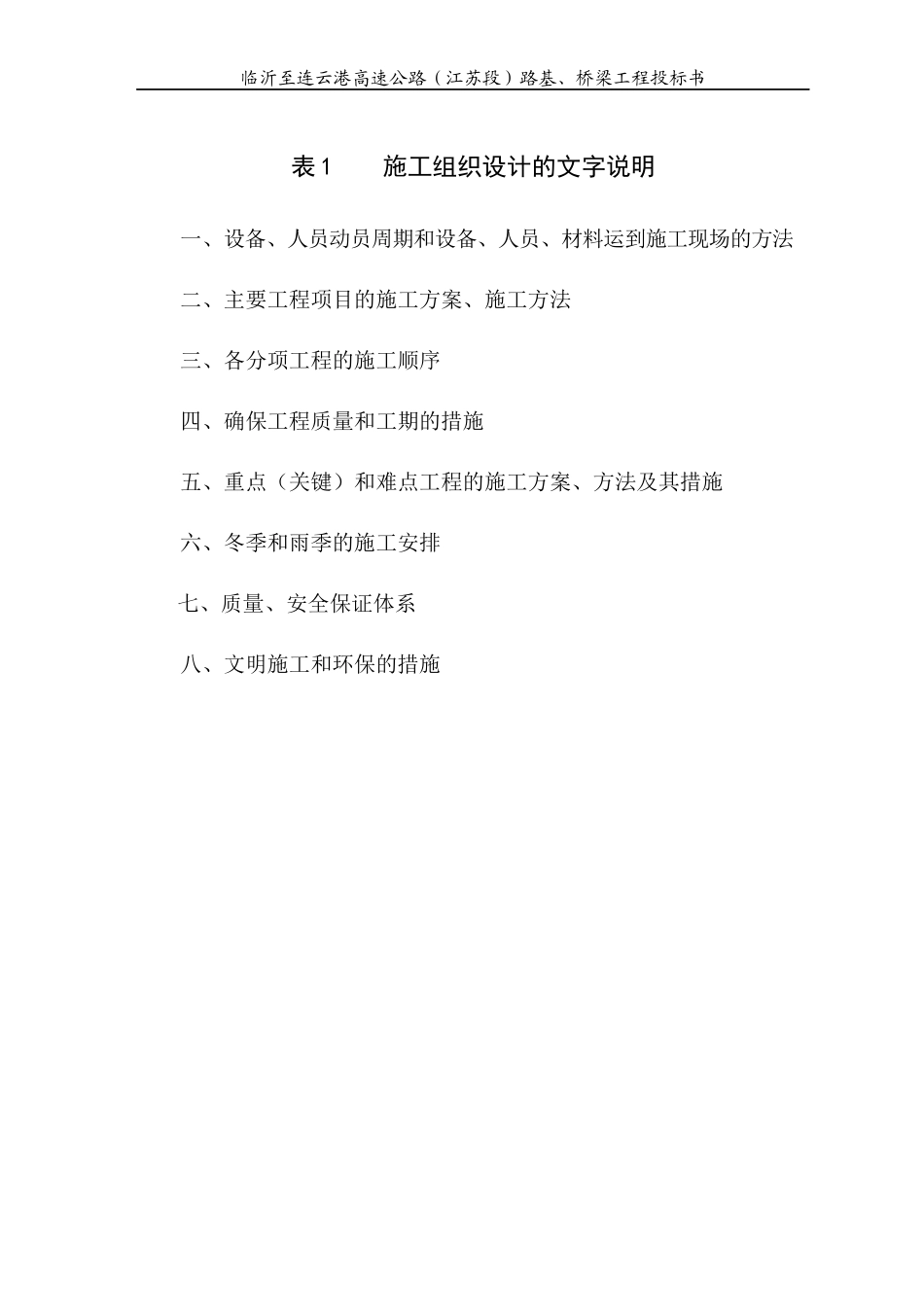

临沂至连云港高速公路(江苏段)路基、桥梁工程投标书表1施工组织设计的文字说明一、设备、人员动员周期和设备、人员、材料运到施工现场的方法二、主要工程项目的施工方案、施工方法三、各分项工程的施工顺序四、确保工程质量和工期的措施五、重点(关键)和难点工程的施工方案、方法及其措施六、冬季和雨季的施工安排七、质量、安全保证体系八、文明施工和环保的措施临沂至连云港高速公路(江苏段)路基、桥梁工程投标书一、设备、人员动员周期和设备、人员、材料到场的方法本项目拟投入的设备、参与的人员已经确定,动员周期为一个星期,即一旦中标,项目部人员立即进驻现场,各施工队主要人员和先期设备在10天内到达施工现场
能满足先期施工要求
其余必要设备人员将在一个月内全部进场
为了尽早能贯通全线便道、便桥,形成全线开工的局面,项目经理部与各个施工队同时进场落实驻地,项目经理部拟设在K29+250城南枢纽主线路基左侧附近,准备搭设彩钢板简易房
各施工队都可以利用当地地方道路进场,在一个月内完成驻地建设和临时设施的布置,15天内先期主要设备都能到位,并能开始清理场地和进行施工便道的铺设
施工用材料主要采取陆路运送,部分材料也可通过水运至工地附近码头,再通过短驳运至施工点

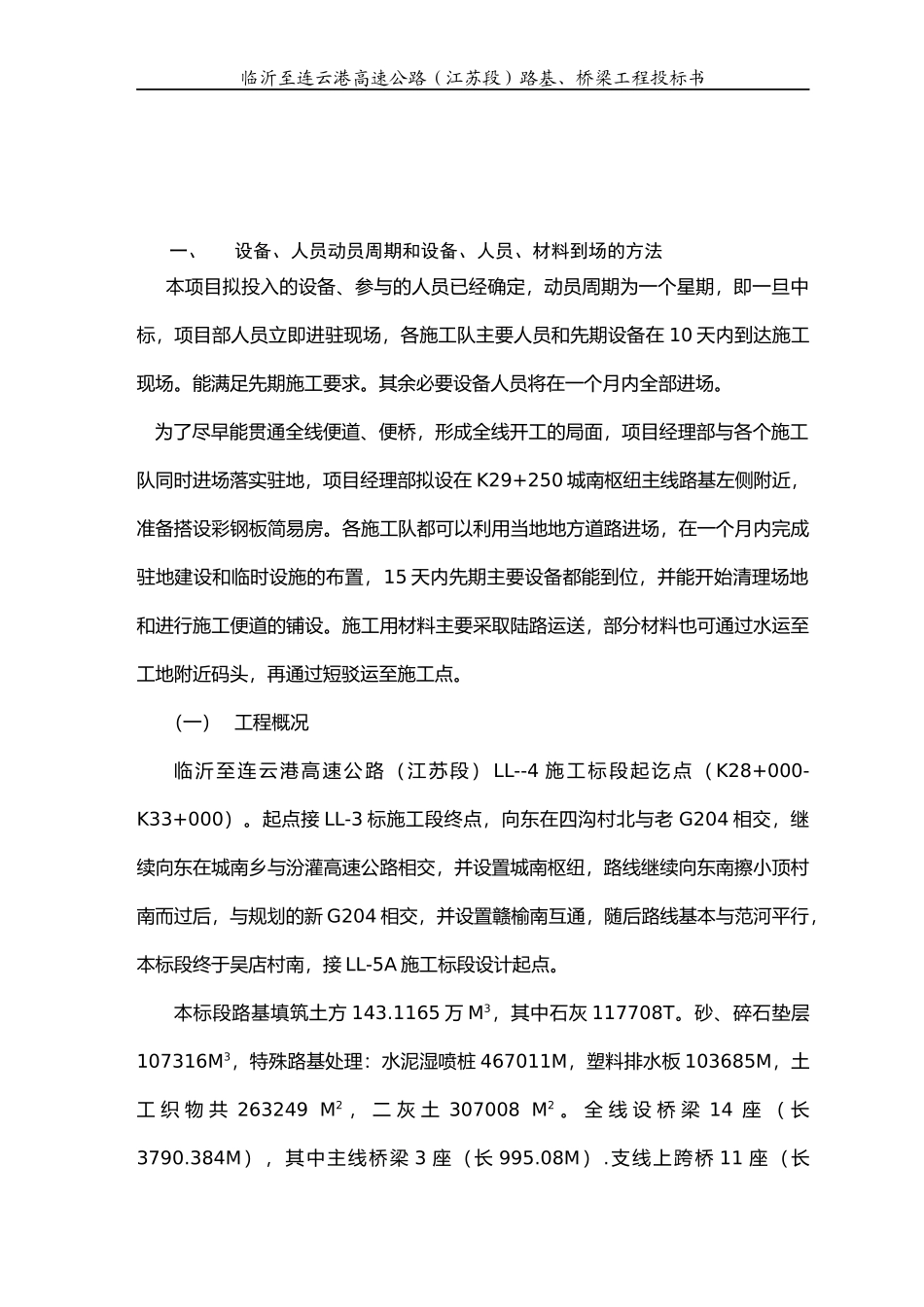

(一)工程概况临沂至连云港高速公路(江苏段)LL--4施工标段起讫点(K28+000-K33+000)
起点接LL-3标施工段终点,向东在四沟村北与老G204相交,继续向东在城南乡与汾灌高速公路相交,并设置城南枢纽,路线继续向东南擦小顶村南而过后,与规划的新G204相交,并设置赣榆南互通,随后路线基本与范河平行,本标段终于吴店村南,接LL-5A施工标段设计起点

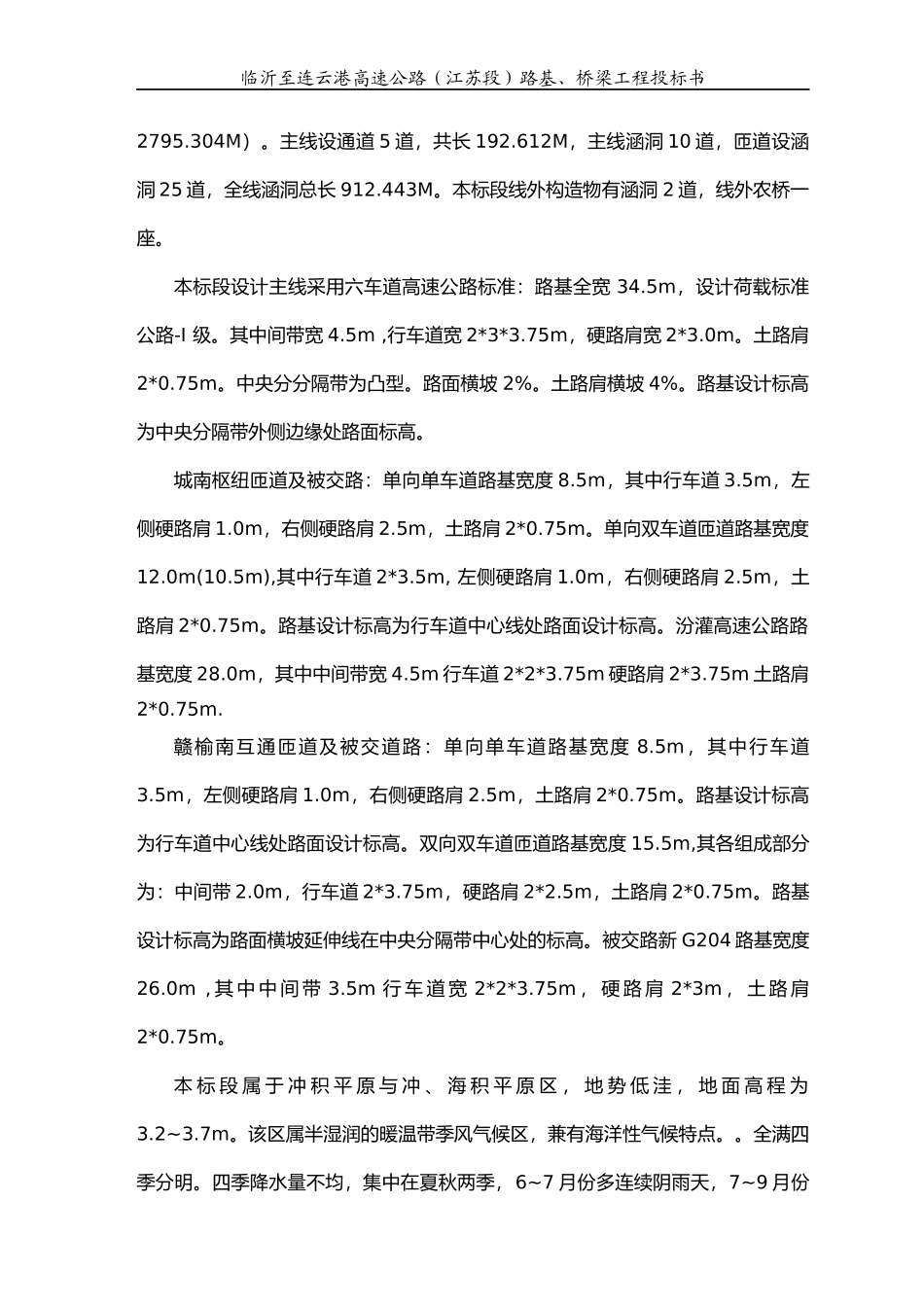

本标段路基填筑土方143
1165万M3,其中石灰117708T
砂、碎石垫层107316M3,特殊路基处理:水泥湿喷桩467011M,塑料排水板103685M,土工织物共263249M2,二
