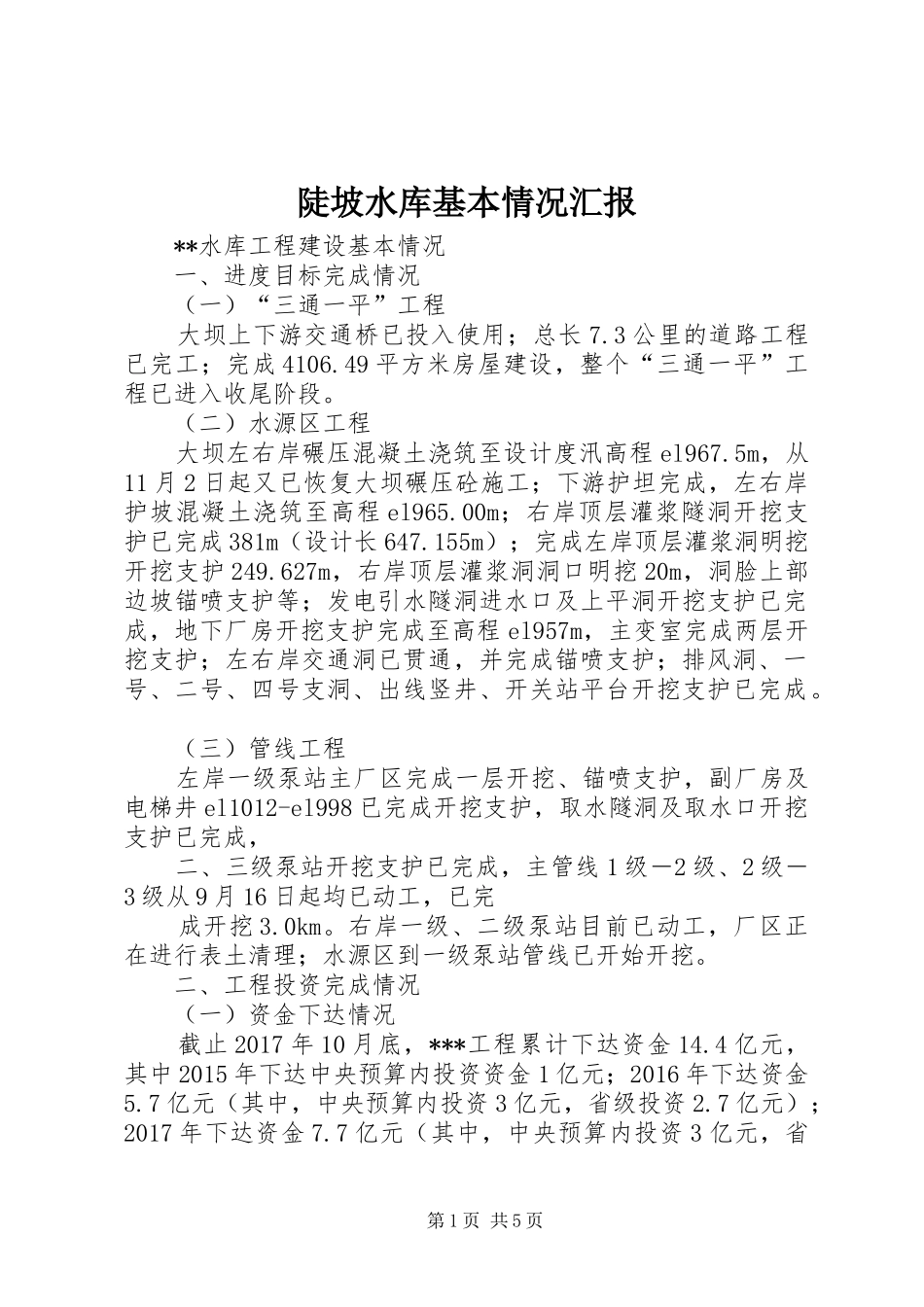

陡坡水库基本情况汇报**水库工程建设基本情况一、进度目标完成情况(一)“三通一平”工程大坝上下游交通桥已投入使用;总长7
3公里的道路工程已完工;完成4106
49平方米房屋建设,整个“三通一平”工程已进入收尾阶段
(二)水源区工程大坝左右岸碾压混凝土浇筑至设计度汛高程el967
5m,从11月2日起又已恢复大坝碾压砼施工;下游护坦完成,左右岸护坡混凝土浇筑至高程el965
00m;右岸顶层灌浆隧洞开挖支护已完成381m(设计长647
155m);完成左岸顶层灌浆洞明挖开挖支护249
627m,右岸顶层灌浆洞洞口明挖20m,洞脸上部边坡锚喷支护等;发电引水隧洞进水口及上平洞开挖支护已完成,地下厂房开挖支护完成至高程el957m,主变室完成两层开挖支护;左右岸交通洞已贯通,并完成锚喷支护;排风洞、一号、二号、四号支洞、出线竖井、开关站平台开挖支护已完成
(三)管线工程左岸一级泵站主厂区完成一层开挖、锚喷支护,副厂房及电梯井el1012-el998已完成开挖支护,取水隧洞及取水口开挖支护已完成,二、三级泵站开挖支护已完成,主管线1级-2级、2级-3级从9月16日起均已动工,已完成开挖3
右岸一级、二级泵站目前已动工,厂区正在进行表土清理;水源区到一级泵站管线已开始开挖

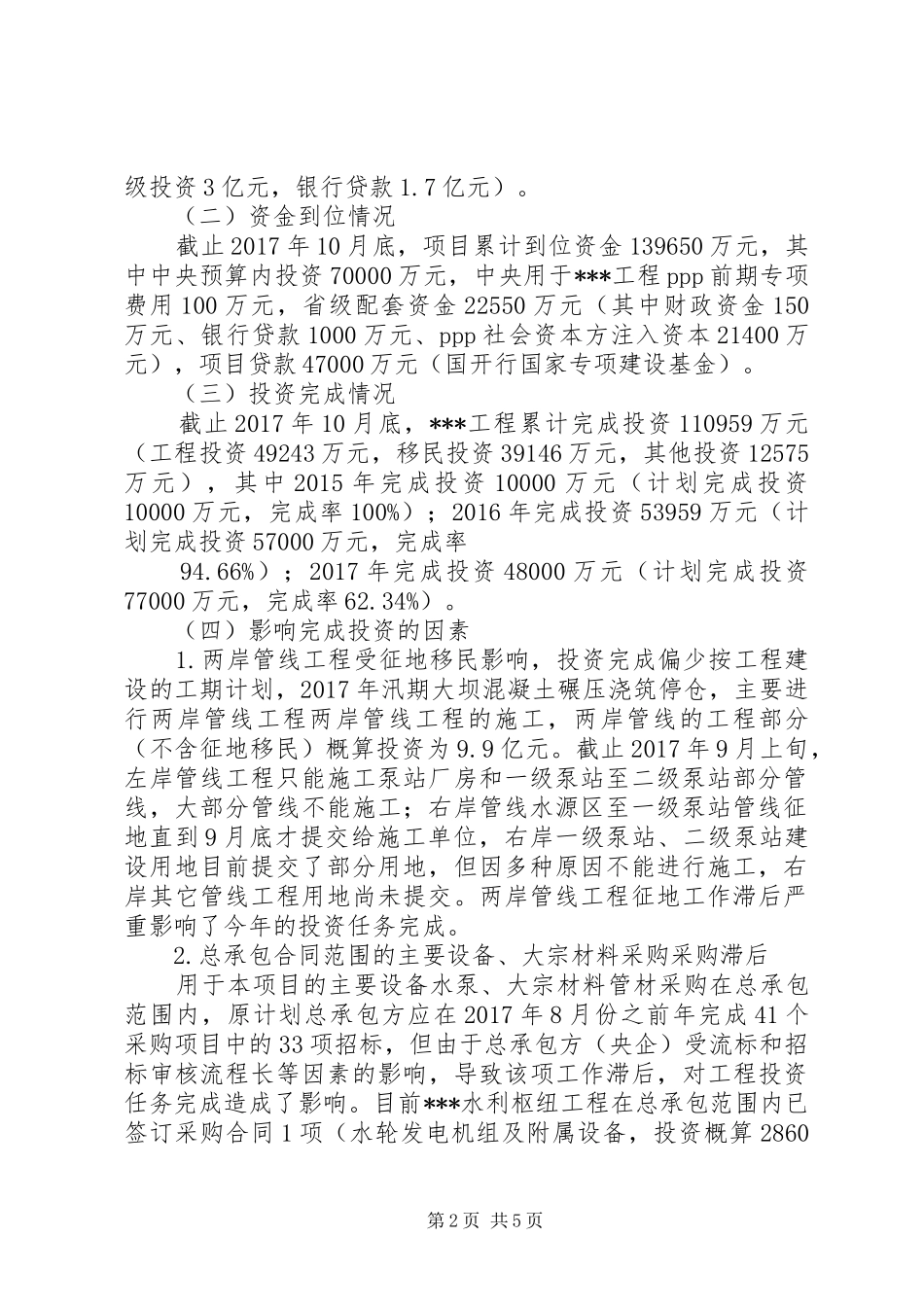

二、工程投资完成情况(一)资金下达情况截止2017年10月底,***工程累计下达资金14
4亿元,其中2015年下达中央预算内投资资金1亿元;2016年下达资金5
7亿元(其中,中央预算内投资3亿元,省级投资2
7亿元);2017年下达资金7
7亿元(其中,中央预算内投资3亿元,省第1页共5页级投资3亿元,银行贷款1
(二)资金到位情况截止2017年10月底,项目累计到位资金139650万元,其中中央预算内投资70000万元,中央用于***工程ppp前期专项费用100万元,省级配套资金22550
