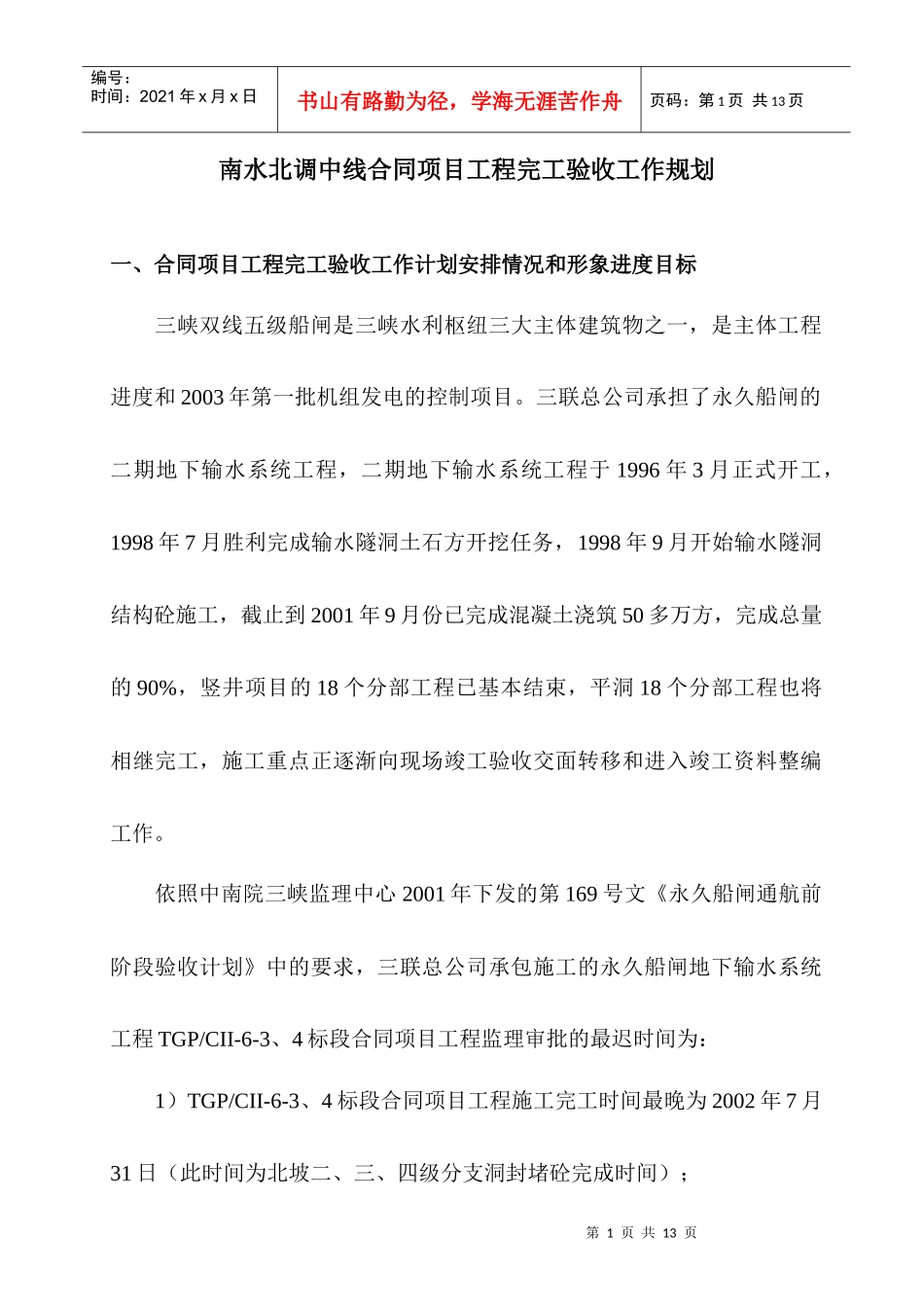

第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共13页南水北调中线合同项目工程完工验收工作规划一、合同项目工程完工验收工作计划安排情况和形象进度目标三峡双线五级船闸是三峡水利枢纽三大主体建筑物之一,是主体工程进度和2003年第一批机组发电的控制项目
三联总公司承担了永久船闸的二期地下输水系统工程,二期地下输水系统工程于1996年3月正式开工,1998年7月胜利完成输水隧洞土石方开挖任务,1998年9月开始输水隧洞结构砼施工,截止到2001年9月份已完成混凝土浇筑50多万方,完成总量的90%,竖井项目的18个分部工程已基本结束,平洞18个分部工程也将相继完工,施工重点正逐渐向现场竣工验收交面转移和进入竣工资料整编工作

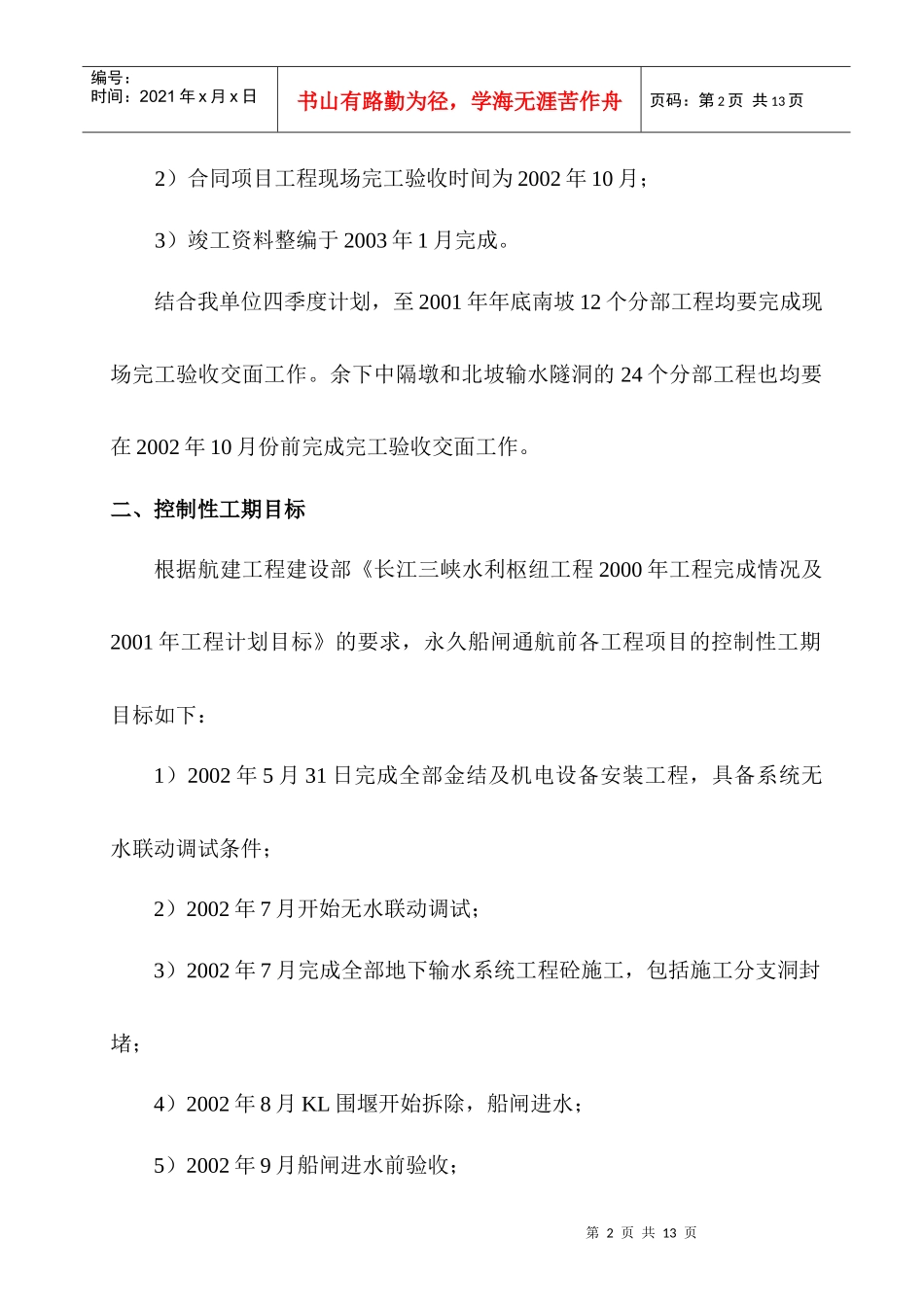

依照中南院三峡监理中心2001年下发的第169号文《永久船闸通航前阶段验收计划》中的要求,三联总公司承包施工的永久船闸地下输水系统工程TGP/CII-6-3、4标段合同项目工程监理审批的最迟时间为:1)TGP/CII-6-3、4标段合同项目工程施工完工时间最晚为2002年7月31日(此时间为北坡二、三、四级分支洞封堵砼完成时间);第2页共13页第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共13页2)合同项目工程现场完工验收时间为2002年10月;3)竣工资料整编于2003年1月完成
结合我单位四季度计划,至2001年年底南坡12个分部工程均要完成现场完工验收交面工作
余下中隔墩和北坡输水隧洞的24个分部工程也均要在2002年10月份前完成完工验收交面工作

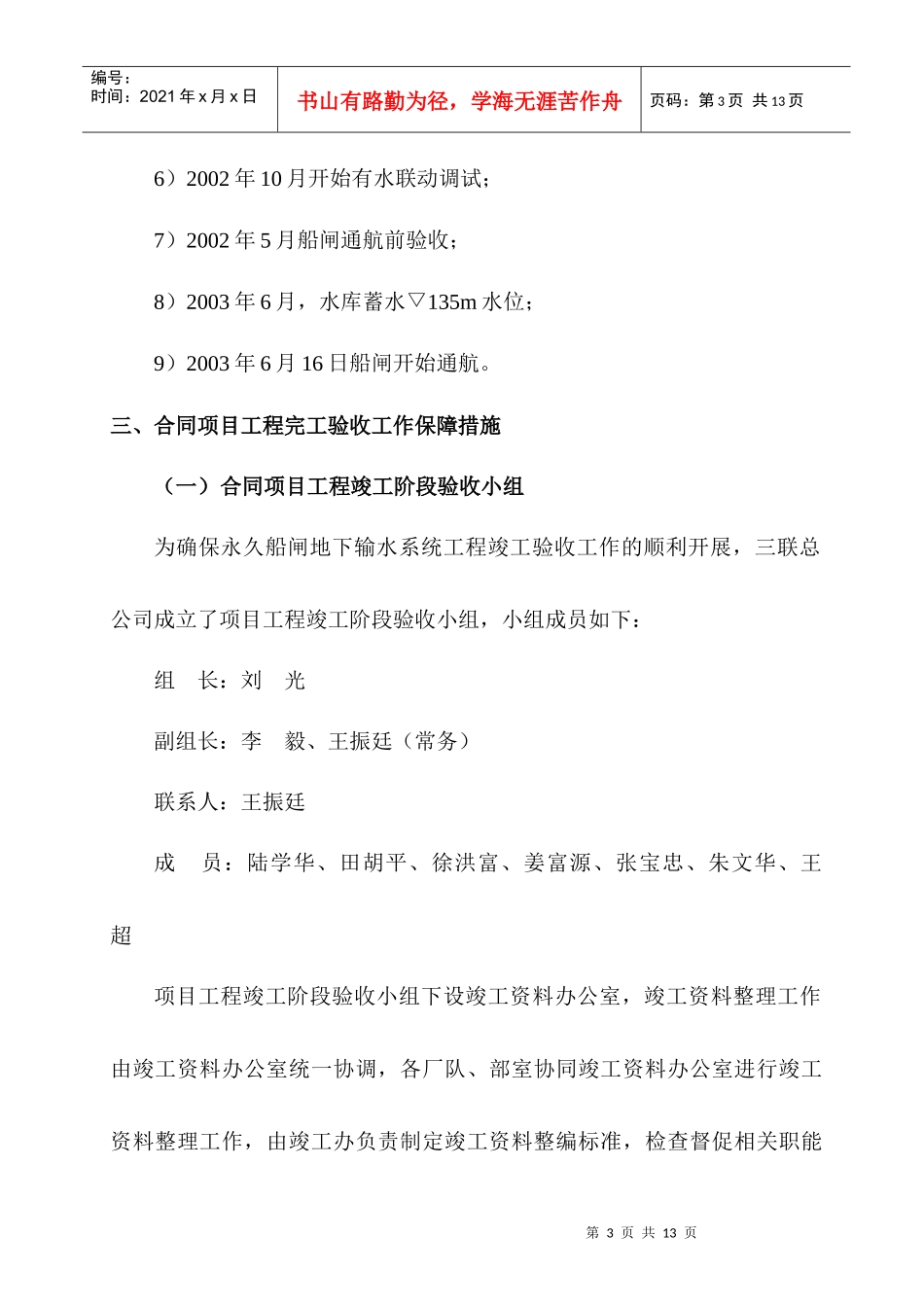

二、控制性工期目标根据航建工程建设部《长江三峡水利枢纽工程2000年工程完成情况及2001年工程计划目标》的要求,永久船闸通航前各工程项目的控制性工期目标如下:1)2002年5月31日完成全部金结及机电设备安装工程,具备系统无水联
