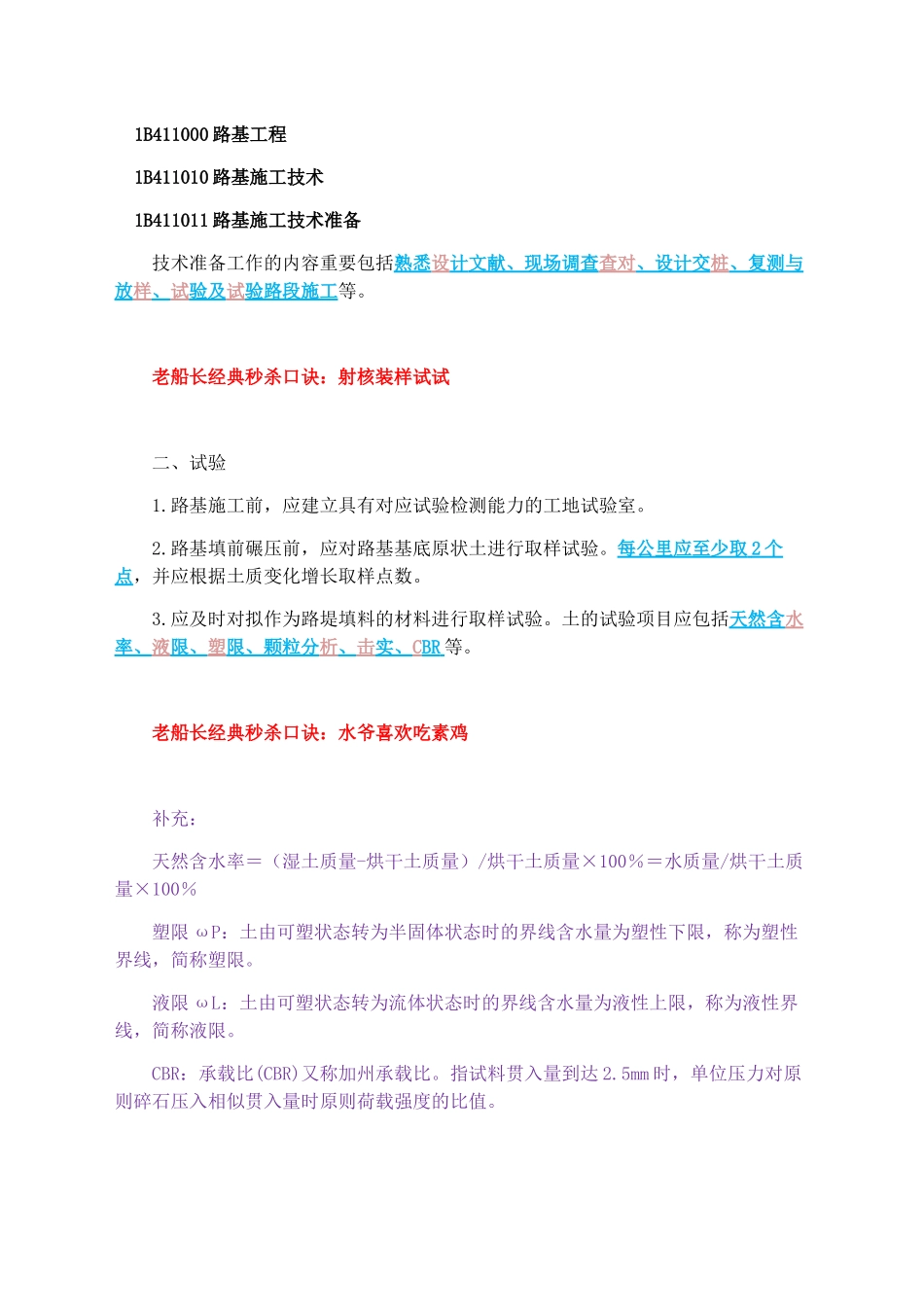

1B411000路基工程1B411010路基施工技术1B411011路基施工技术准备技术准备工作的内容重要包括熟悉设计文献、现场调查查对、设计交桩、复测与放样、试验及试验路段施工等
老船长经典秒杀口诀:射核装样试试二、试验1
路基施工前,应建立具有对应试验检测能力的工地试验室
路基填前碾压前,应对路基基底原状土进行取样试验
每公里应至少取2个点,并应根据土质变化增长取样点数
应及时对拟作为路堤填料的材料进行取样试验
土的试验项目应包括天然含水率、液限、塑限、颗粒分析、击实、CBR等
老船长经典秒杀口诀:水爷喜欢吃素鸡补充:天然含水率=(湿土质量-烘干土质量)/烘干土质量×100%=水质量/烘干土质量×100%塑限ωP:土由可塑状态转为半固体状态时的界线含水量为塑性下限,称为塑性界线,简称塑限
液限ωL:土由可塑状态转为流体状态时的界线含水量为液性上限,称为液性界线,简称液限
CBR:承载比(CBR)又称加州承载比
指试料贯入量到达2
5mm时,单位压力对原则碎石压入相似贯入量时原则荷载强度的比值

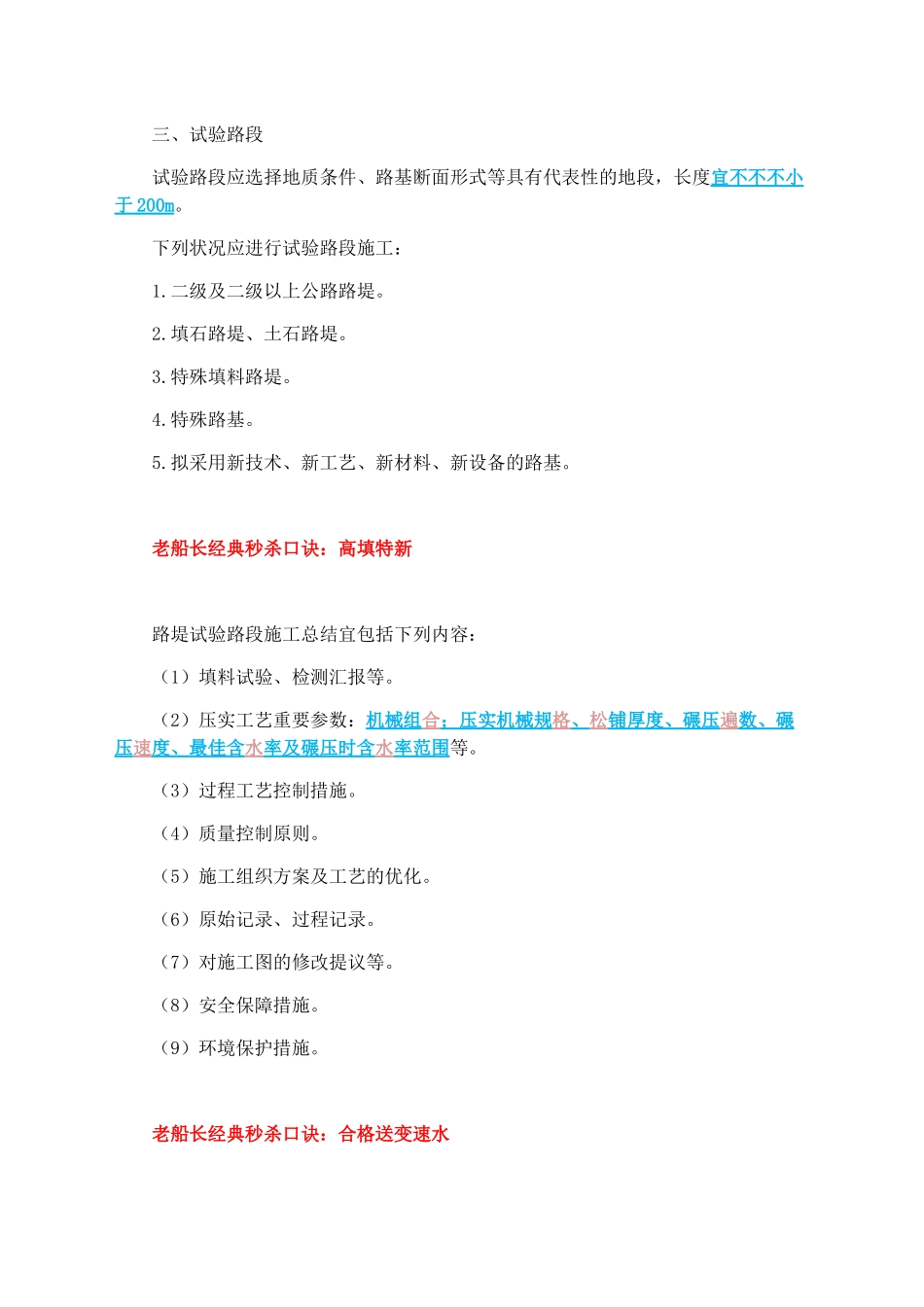

三、试验路段试验路段应选择地质条件、路基断面形式等具有代表性的地段,长度宜不不不小于200m
下列状况应进行试验路段施工:1
二级及二级以上公路路堤
填石路堤、土石路堤
特殊填料路堤
拟采用新技术、新工艺、新材料、新设备的路基
老船长经典秒杀口诀:高填特新路堤试验路段施工总结宜包括下列内容:(1)填料试验、检测汇报等
(2)压实工艺重要参数:机械组合;压实机械规格、松铺厚度、碾压遍数、碾压速度、最佳含水率及碾压时含水率范围等
(3)过程工艺控制措施
(4)质量控制原则
(5)施工组织方案及工艺的优化
(6)原始记录、过程记录
(7)对施工图的修改提议等
(8)安全保障措施
(9)环境保护措施

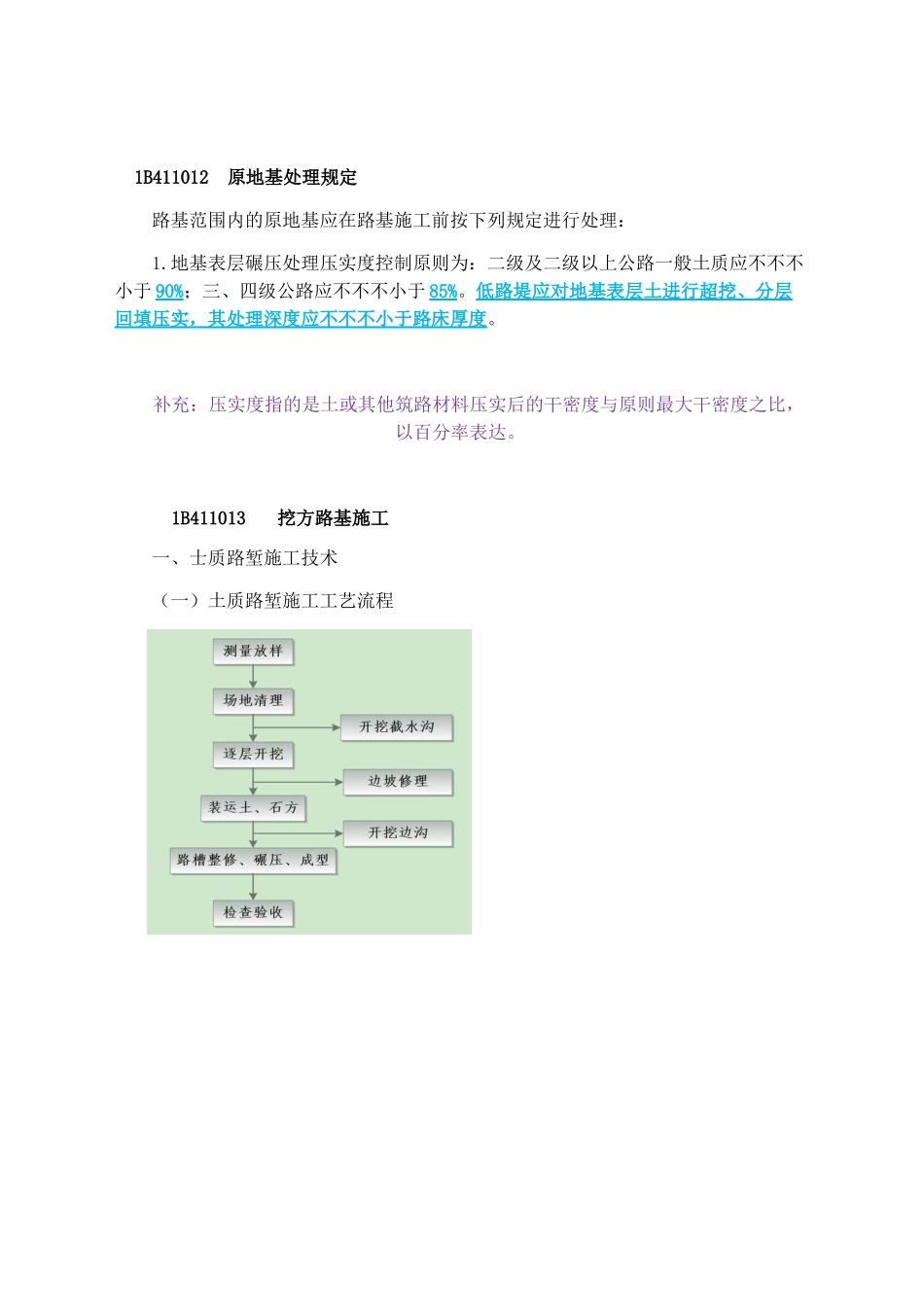

老船长经典秒杀口诀:合格送变速水1B411012原地基处
