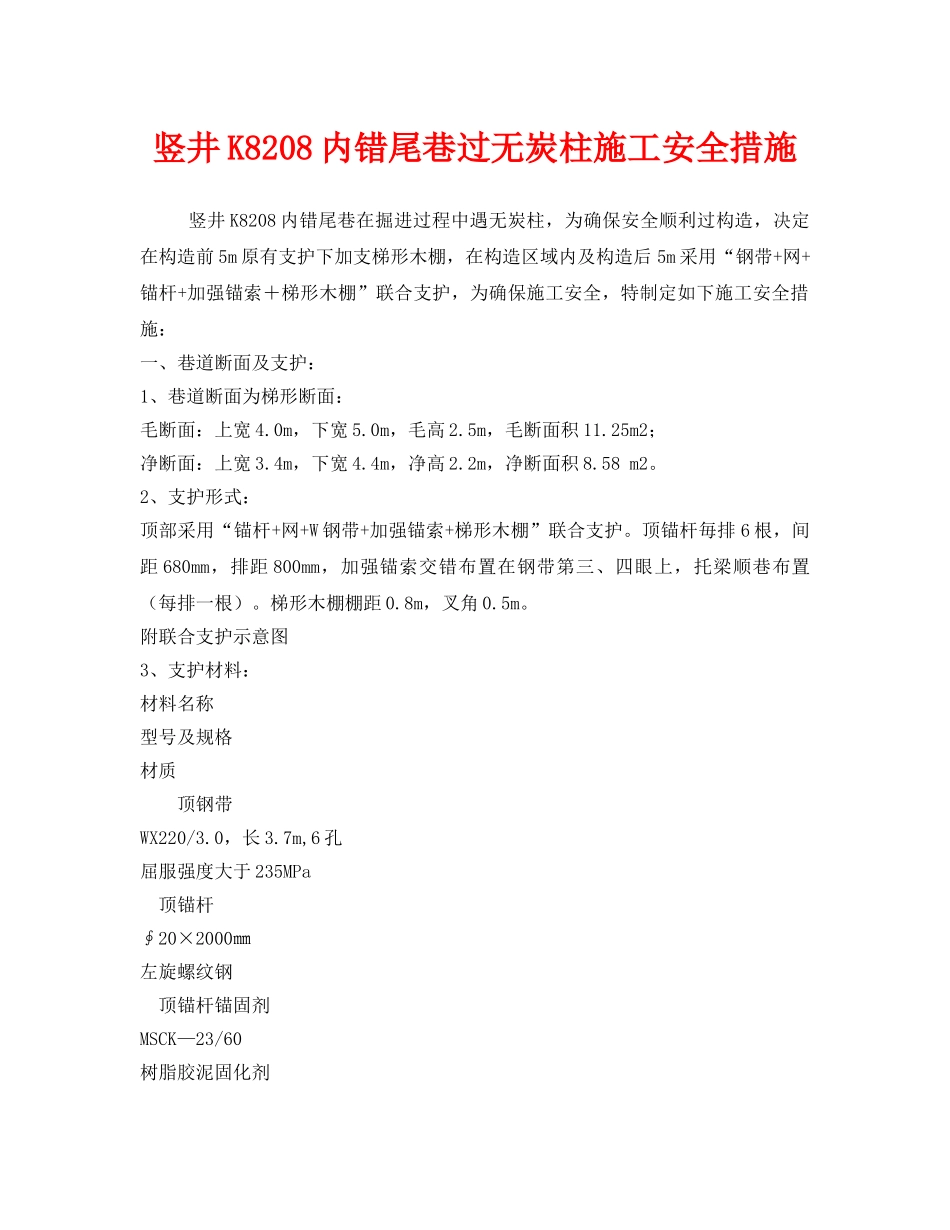

竖井K8208内错尾巷过无炭柱施工安全措施竖井K8208内错尾巷在掘进过程中遇无炭柱,为确保安全顺利过构造,决定在构造前5m原有支护下加支梯形木棚,在构造区域内及构造后5m采用“钢带+网+锚杆+加强锚索+梯形木棚”联合支护,为确保施工安全,特制定如下施工安全措施:一、巷道断面及支护:1、巷道断面为梯形断面:毛断面:上宽4
0m,下宽5
0m,毛高2
5m,毛断面积11
25m2;净断面:上宽3
4m,下宽4
4m,净高2
2m,净断面积8
2、支护形式:顶部采用“锚杆+网+W钢带+加强锚索+梯形木棚”联合支护
顶锚杆毎排6根,间距680mm,排距800mm,加强锚索交错布置在钢带第三、四眼上,托梁顺巷布置(每排一根)
梯形木棚棚距0
8m,叉角0
附联合支护示意图3、支护材料:材料名称型号及规格材质顶钢带WX220/3

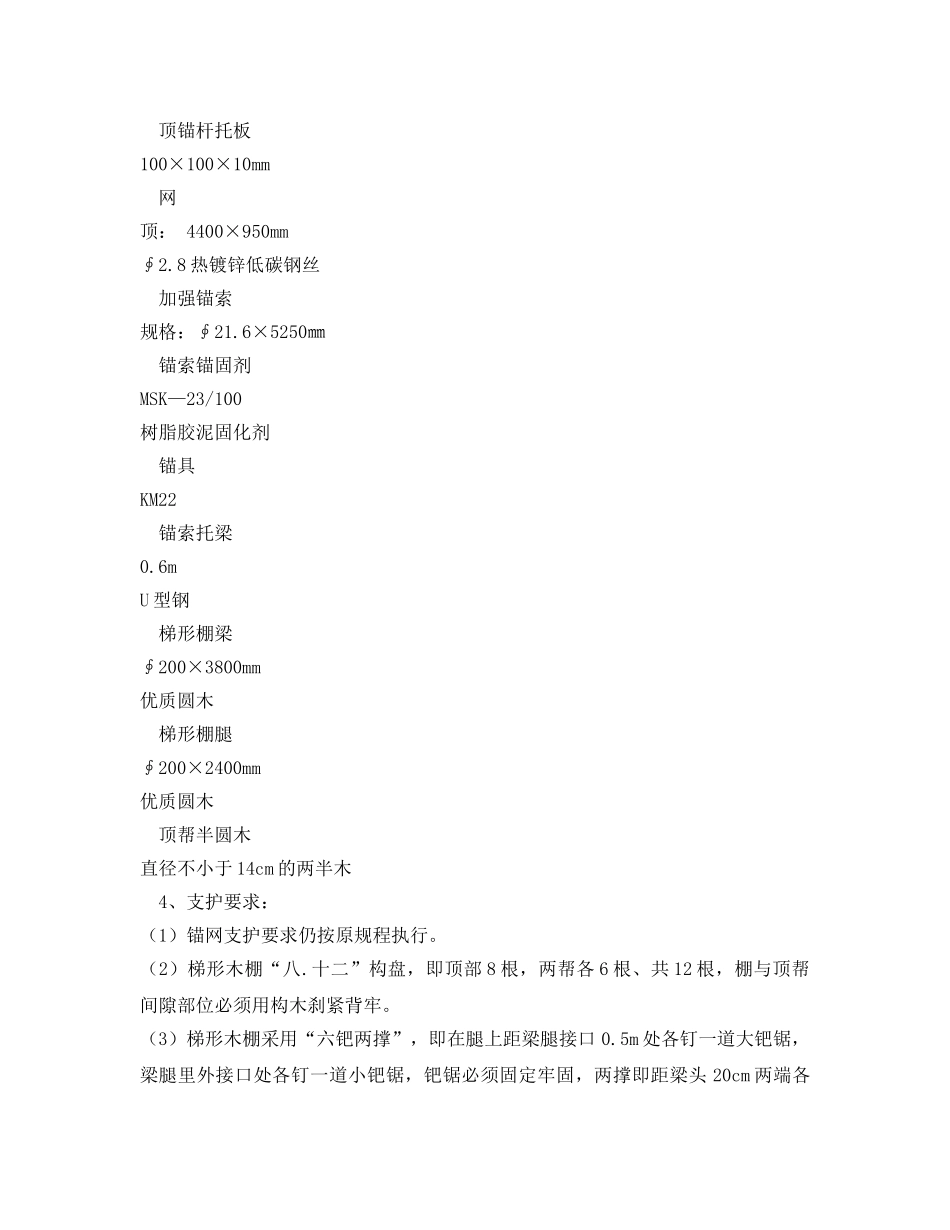

7m,6孔屈服强度大于235MPa顶锚杆∮20×2000㎜左旋螺纹钢顶锚杆锚固剂MSCK—23/60树脂胶泥固化剂顶锚杆托板100×100×10mm网顶:4400×950mm∮2
8热镀锌低碳钢丝加强锚索规格:∮21
6×5250㎜锚索锚固剂MSK—23/100树脂胶泥固化剂锚具KM22锚索托梁0
6mU型钢梯形棚梁∮200×3800mm优质圆木梯形棚腿∮200×2400mm优质圆木顶帮半圆木直径不小于14cm的两半木4、支护要求:(1)锚网支护要求仍按原规程执行
(2)梯形木棚“八
十二”构盘,即顶部8根,两帮各6根、共12根,棚与顶帮间隙部位必须用构木刹紧背牢
(3)梯形木棚采用“六钯两撑”,即在腿上距梁腿接口0
5m处各钉一道大钯锯,梁腿里外接口处各钉一道小钯锯,钯锯必须固定牢固,两撑即距梁头20cm两端各上一根标准撑木,即60×60mm以上方木或∮80mm以上圆木

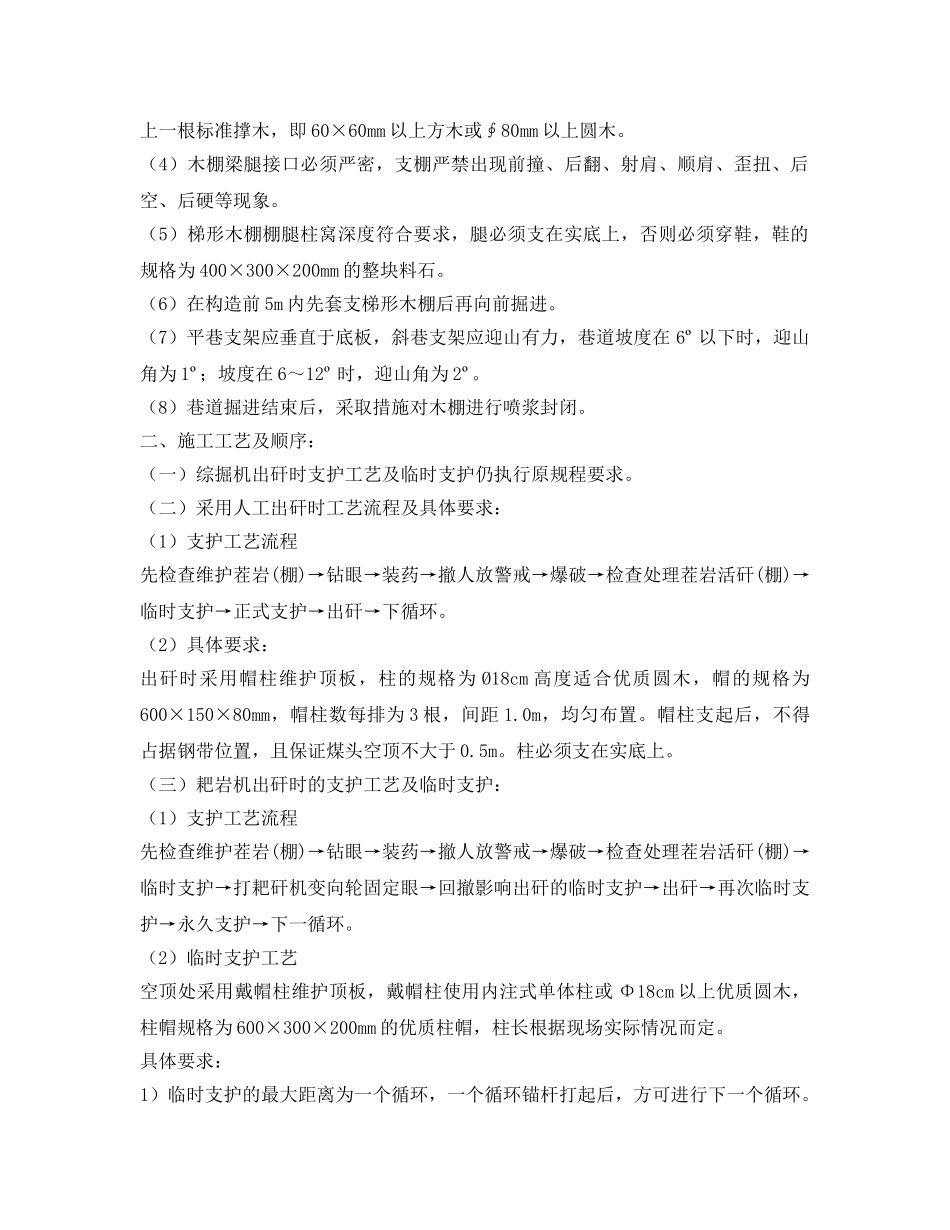

(4)木棚梁腿接口必须严密,支棚严禁出现前撞、后翻、射肩、顺
