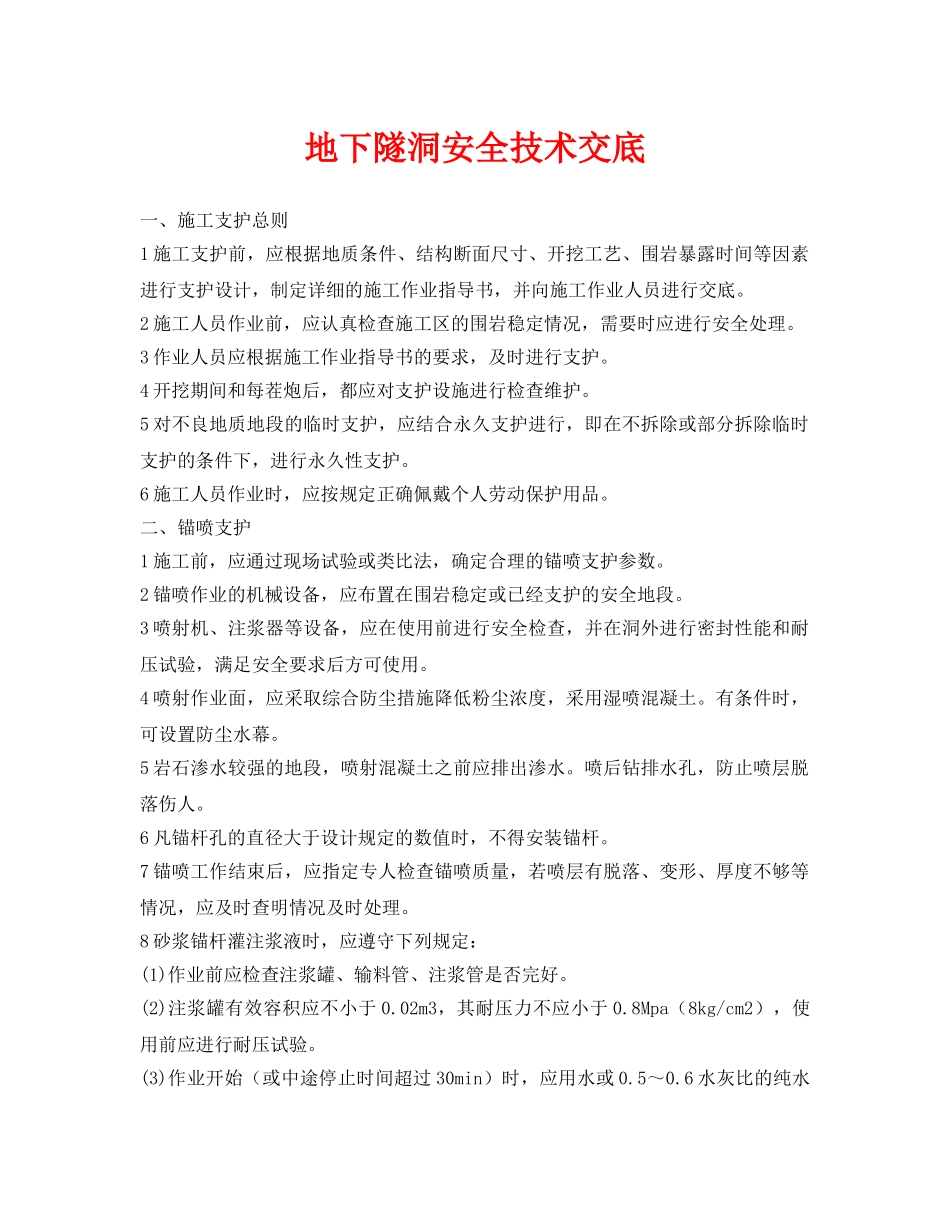

地下隧洞安全技术交底一、施工支护总则1施工支护前,应根据地质条件、结构断面尺寸、开挖工艺、围岩暴露时间等因素进行支护设计,制定详细的施工作业指导书,并向施工作业人员进行交底
2施工人员作业前,应认真检查施工区的围岩稳定情况,需要时应进行安全处理
3作业人员应根据施工作业指导书的要求,及时进行支护
4开挖期间和每茬炮后,都应对支护设施进行检查维护
5对不良地质地段的临时支护,应结合永久支护进行,即在不拆除或部分拆除临时支护的条件下,进行永久性支护
6施工人员作业时,应按规定正确佩戴个人劳动保护用品
二、锚喷支护1施工前,应通过现场试验或类比法,确定合理的锚喷支护参数
2锚喷作业的机械设备,应布置在围岩稳定或已经支护的安全地段
3喷射机、注浆器等设备,应在使用前进行安全检查,并在洞外进行密封性能和耐压试验,满足安全要求后方可使用
4喷射作业面,应采取综合防尘措施降低粉尘浓度,采用湿喷混凝土
有条件时,可设置防尘水幕
5岩石渗水较强的地段,喷射混凝土之前应排出渗水
喷后钻排水孔,防止喷层脱落伤人
6凡锚杆孔的直径大于设计规定的数值时,不得安装锚杆
7锚喷工作结束后,应指定专人检查锚喷质量,若喷层有脱落、变形、厚度不够等情况,应及时查明情况及时处理
8砂浆锚杆灌注浆液时,应遵守下列规定:(1)作业前应检查注浆罐、输料管、注浆管是否完好
(2)注浆罐有效容积应不小于0
02m3,其耐压力不应小于0
8Mpa(8kg/cm2),使用前应进行耐压试验
(3)作业开始(或中途停止时间超过30min)时,应用水或0
6水灰比的纯水泥浆润滑注浆罐及管路
(4)注浆工作风压应逐渐升高
(5)输料管应连接紧密,不得有回折
(6)注浆罐与注浆管的操作人员应相互配合,连续进行注浆作业,罐内储料应保持在罐体容积的三分之一左右
9喷射机、注浆器、水箱、油泵等设备,应安装压力表和安全阀,使用过程中如
