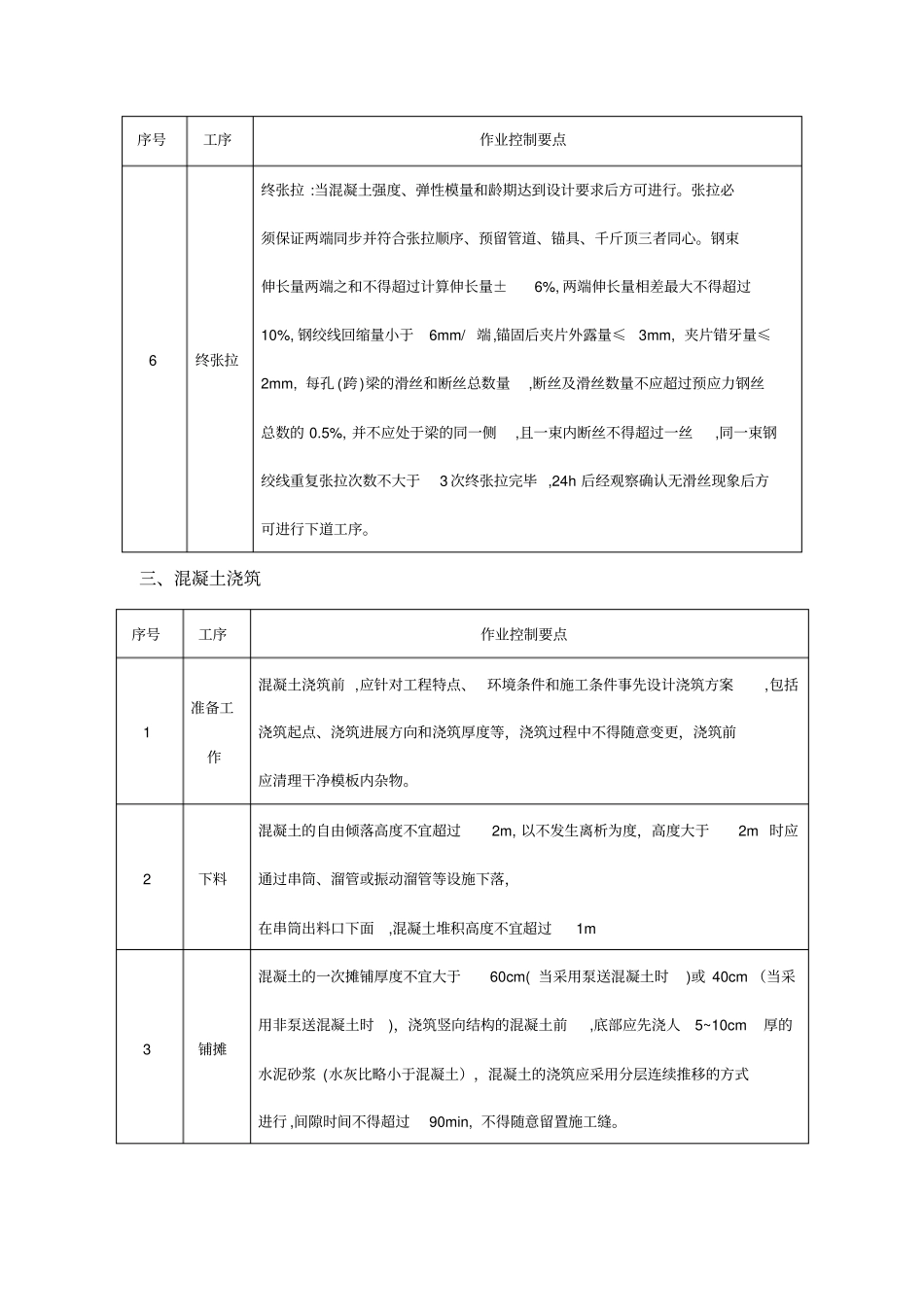

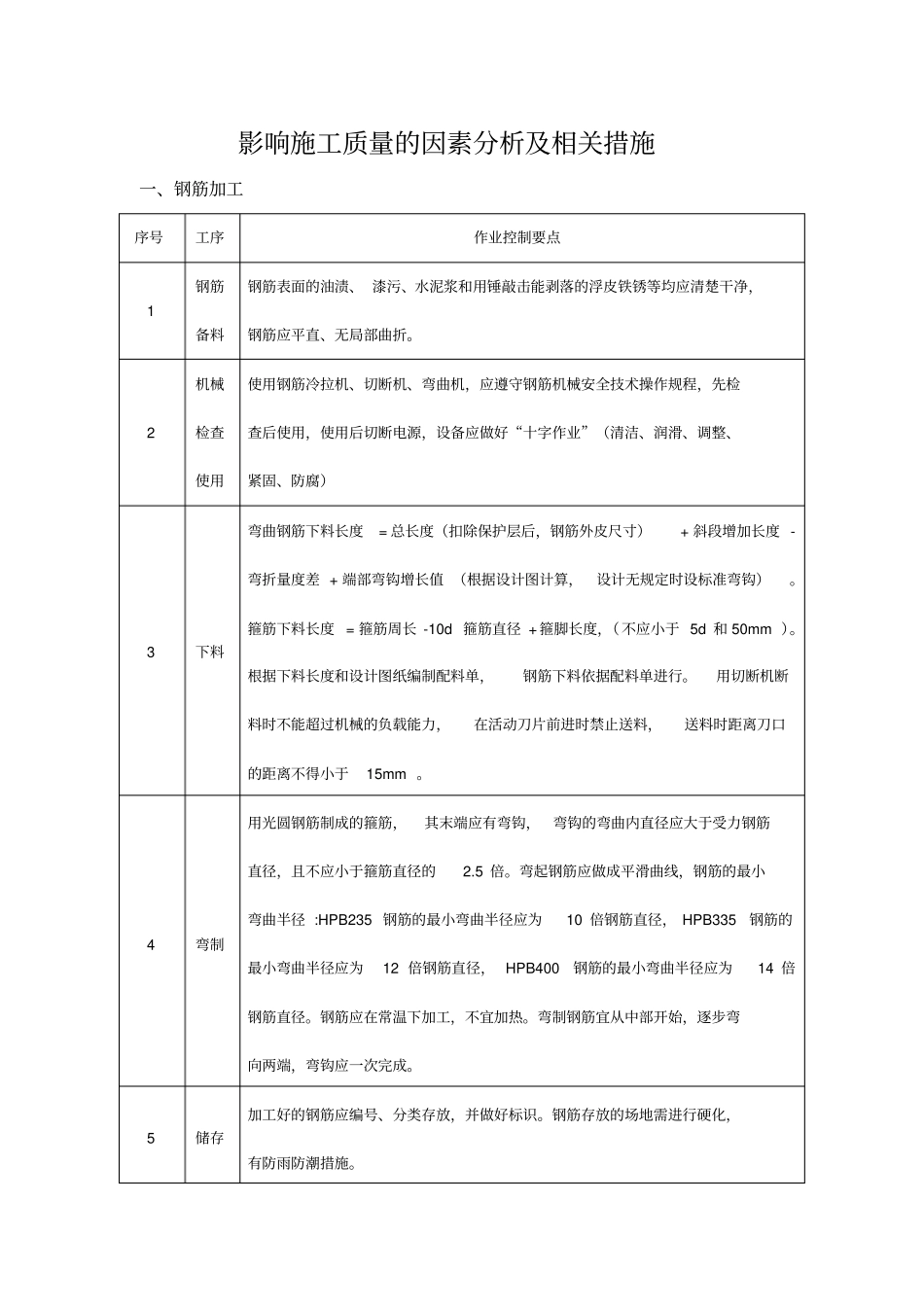

影响施工质量的因素分析及相关措施一、钢筋加工序号工序作业控制要点1钢筋备料钢筋表面的油渍、漆污、水泥浆和用锤敲击能剥落的浮皮铁锈等均应清楚干净,钢筋应平直、无局部曲折
2机械检查使用使用钢筋冷拉机、切断机、弯曲机,应遵守钢筋机械安全技术操作规程,先检查后使用,使用后切断电源,设备应做好“十字作业”(清洁、润滑、调整、紧固、防腐)3下料弯曲钢筋下料长度=总长度(扣除保护层后,钢筋外皮尺寸)+斜段增加长度-弯折量度差+端部弯钩增长值(根据设计图计算,设计无规定时设标准弯钩)
箍筋下料长度=箍筋周长-10d箍筋直径+箍脚长度,(不应小于5d和50mm)
根据下料长度和设计图纸编制配料单,钢筋下料依据配料单进行
用切断机断料时不能超过机械的负载能力,在活动刀片前进时禁止送料,送料时距离刀口的距离不得小于15mm
4弯制用光圆钢筋制成的箍筋,其末端应有弯钩,弯钩的弯曲内直径应大于受力钢筋直径,且不应小于箍筋直径的2
弯起钢筋应做成平滑曲线,钢筋的最小弯曲半径:HPB235钢筋的最小弯曲半径应为10倍钢筋直径,HPB335钢筋的最小弯曲半径应为12倍钢筋直径,HPB400钢筋的最小弯曲半径应为14倍钢筋直径
钢筋应在常温下加工,不宜加热
弯制钢筋宜从中部开始,逐步弯向两端,弯钩应一次完成
5储存加工好的钢筋应编号、分类存放,并做好标识
钢筋存放的场地需进行硬化,有防雨防潮措施

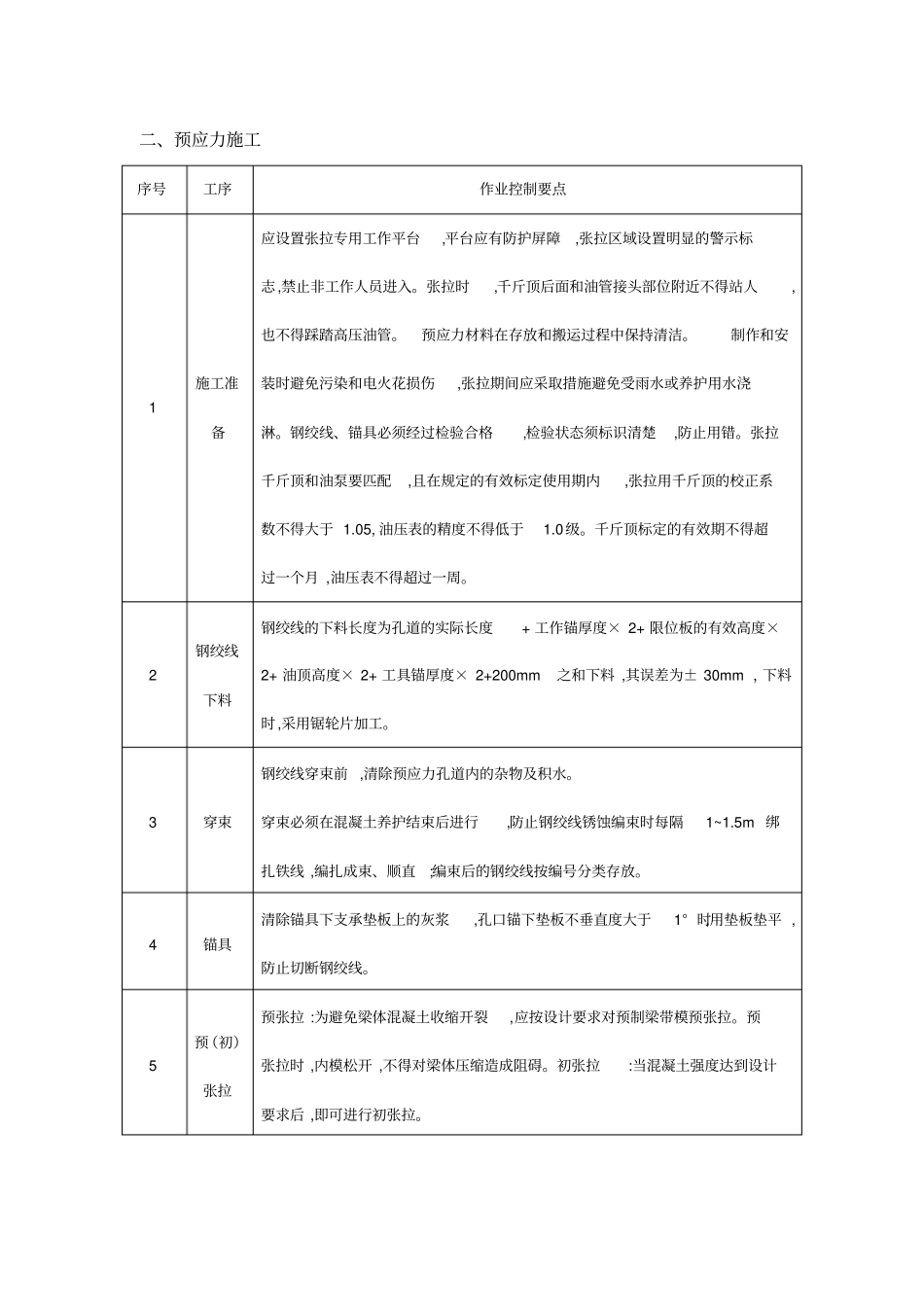

二、预应力施工序号工序作业控制要点1施工准备应设置张拉专用工作平台,平台应有防护屏障,张拉区域设置明显的警示标志,禁止非工作人员进入
张拉时,千斤顶后面和油管接头部位附近不得站人,也不得踩踏高压油管
预应力材料在存放和搬运过程中保持清洁
制作和安装时避免污染和电火花损伤,张拉期间应采取措施避免受雨水或养护用水浇淋
钢绞线、锚具必须经过检验合格,检验状态须标识清楚,防止用错
张拉千斤顶和油泵要匹配,且在规定的
