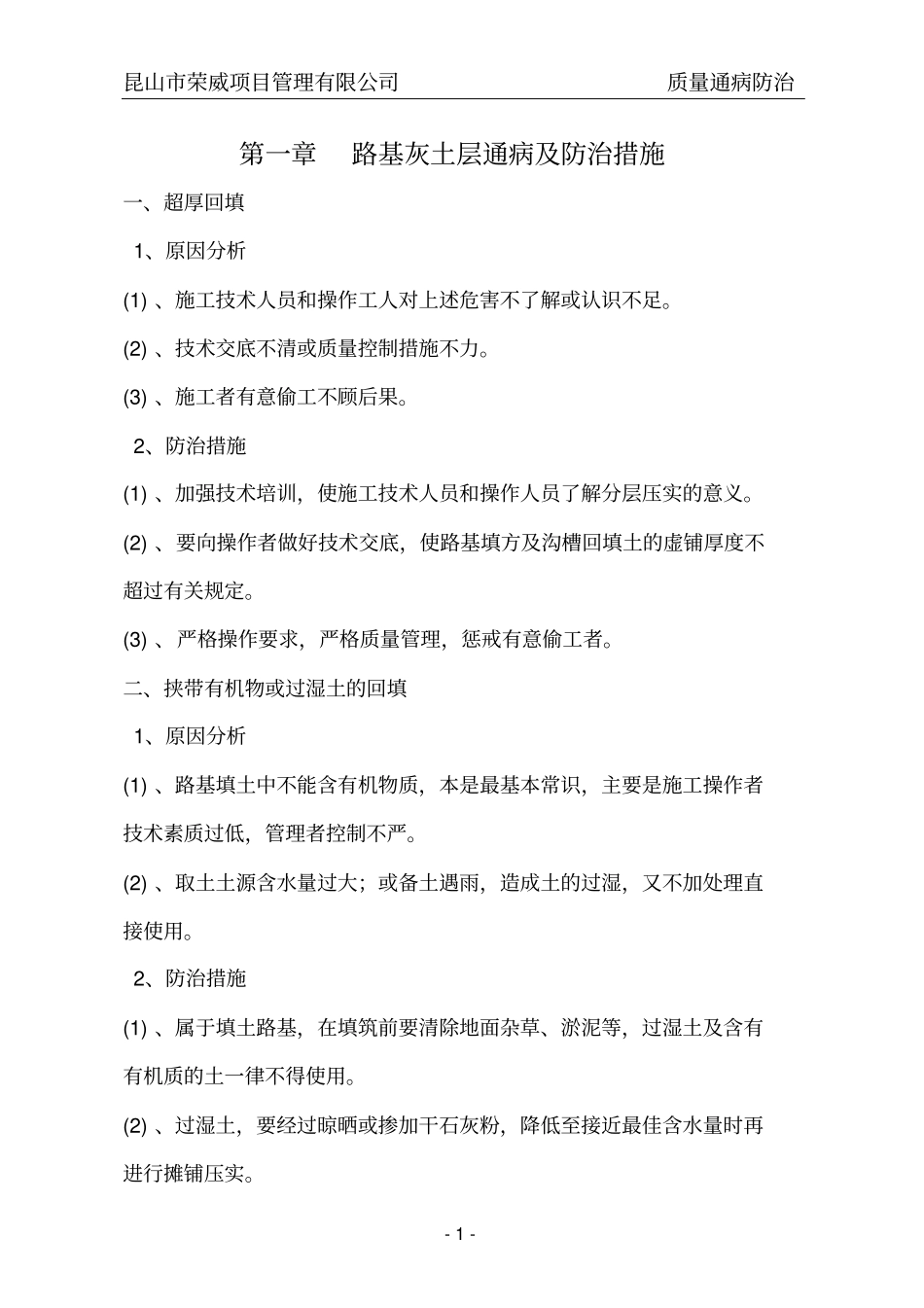

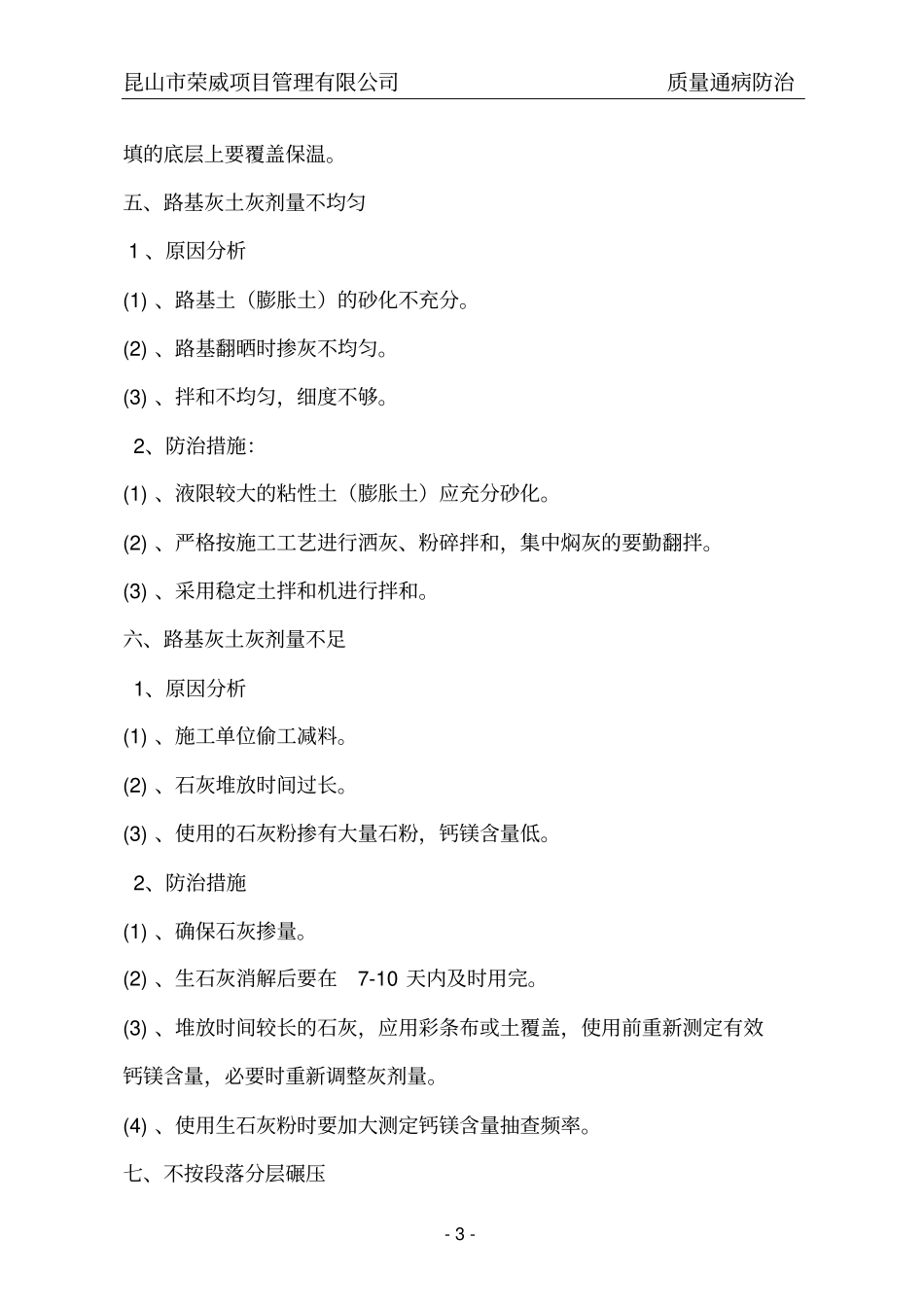

昆山市荣威项目管理有限公司质量通病防治-1-第一章路基灰土层通病及防治措施一、超厚回填1、原因分析(1)、施工技术人员和操作工人对上述危害不了解或认识不足。(2)、技术交底不清或质量控制措施不力。(3)、施工者有意偷工不顾后果。2、防治措施(1)、加强技术培训,使施工技术人员和操作人员了解分层压实的意义。(2)、要向操作者做好技术交底,使路基填方及沟槽回填土的虚铺厚度不超过有关规定。(3)、严格操作要求,严格质量管理,惩戒有意偷工者。二、挟带有机物或过湿土的回填1、原因分析(1)、路基填土中不能含有机物质,本是最基本常识,主要是施工操作者技术素质过低,管理者控制不严。(2)、取土土源含水量过大;或备土遇雨,造成土的过湿,又不加处理直接使用。2、防治措施(1)、属于填土路基,在填筑前要清除地面杂草、淤泥等,过湿土及含有有机质的土一律不得使用。(2)、过湿土,要经过晾晒或掺加干石灰粉,降低至接近最佳含水量时再进行摊铺压实。昆山市荣威项目管理有限公司质量通病防治-2-(3)、提高施工操作者的技术素质,对路基填土加强管理。三、带水回填1、原因分析(1)、由于地下水位高于路基,又无降水措施。(2)、排水沟内蓄满积水,未进行抽排,使得路基上的水位无法下降。(3)、由于路基平整度较差、无横坡或倒坡是使雨水无法排出。2、防治措施(1)如排除积水有困难,也要将淤泥清楚干净,在分层回填砂砾,在最佳含水量下进行夯实。。(2)、应提前进行路基的降水工作,排水沟里的积水要及时抽排。(3)、路基横坡及平整度要符合要求,无法排出的要用人工进行排除。四、回填冻块土和在冻槽上回填l、原因分析(1)、技术交底不清,质量管理不严。冬施措施未加规定。(2)、槽底或已经夯实的下层,未连续回填又不覆盖或覆盖不利,造成受冻。2、防治措施(1)、施工管理人员应向操作工人做好技术交底;同时要严格管理,不得违章操作。(2)、要按规范要求,不得回填冻土。要掏挖堆存土下层不冻土回填,如堆存土全部冻结或过湿,应换土回填。(3)、回填的路槽如受冻,应清除冻层后回填。在暂时停顿或隔夜继续回昆山市荣威项目管理有限公司质量通病防治-3-填的底层上要覆盖保温。五、路基灰土灰剂量不均匀1、原因分析(1)、路基土(膨胀土)的砂化不充分。(2)、路基翻晒时掺灰不均匀。(3)、拌和不均匀,细度不够。2、防治措施:(1)、液限较大的粘性土(膨胀土)应充分砂化。(2)、严格按施工工艺进行洒灰、粉碎拌和,集中焖灰的要勤翻拌。(3)、采用稳定土拌和机进行拌和。六、路基灰土灰剂量不足1、原因分析(1)、施工单位偷工减料。(2)、石灰堆放时间过长。(3)、使用的石灰粉掺有大量石粉,钙镁含量低。2、防治措施(1)、确保石灰掺量。(2)、生石灰消解后要在7-10天内及时用完。(3)、堆放时间较长的石灰,应用彩条布或土覆盖,使用前重新测定有效钙镁含量,必要时重新调整灰剂量。(4)、使用生石灰粉时要加大测定钙镁含量抽查频率。七、不按段落分层碾压昆山市荣威项目管理有限公司质量通病防治-4-1、原因分析(1)、不按分段、水平、分层技术要求回填,而是随高就低,层厚不一的胡乱回填。(2)、无法碾压的边角部位,放任不管。2、防治措施(1)、要按规范要求,分段、水平、分层回填,段落的端头每层倒退台阶长度不小于1m,在接填下一段时碾轮要与上一段碾压过的端头重迭。(2)、槽边弯曲不齐的,应将槽边切齐,使碾轮靠边碾压;对于检查井周或其他构筑物附近的边角部位,应用动力夯或人力夯夯实。八、灰土碾压后表面松散1、原因分析(1)、灰土表层含水量较低,不能压实。(2)、灰土表层冻坏松散。(3)、冬季覆盖土内水分下渗,使底基层表面吸水而涨松。(4)、灰剂量不足或石灰失效过期。2、防治措施:(1)、高温干燥气候,碾压过程中应适当洒水。(2)、做好灰土过冬的防冻措施。(3)、冬季灰土施工完成后可采用含水量较小、透水性小的土作为覆盖层,且碾压密实。(4)、严把石灰原材关。九、灰土表面起皮昆山市荣威项目管理有限公司质量通病防治-5-1、原因分析(1)、灰土含水量过大或过小。(2)、为调整高程而贴补薄层。(3)、碾压未按先轻后重的原则,碾压机具不足,碾压不及时。(4)、灰土拌和不均匀。2、防...
