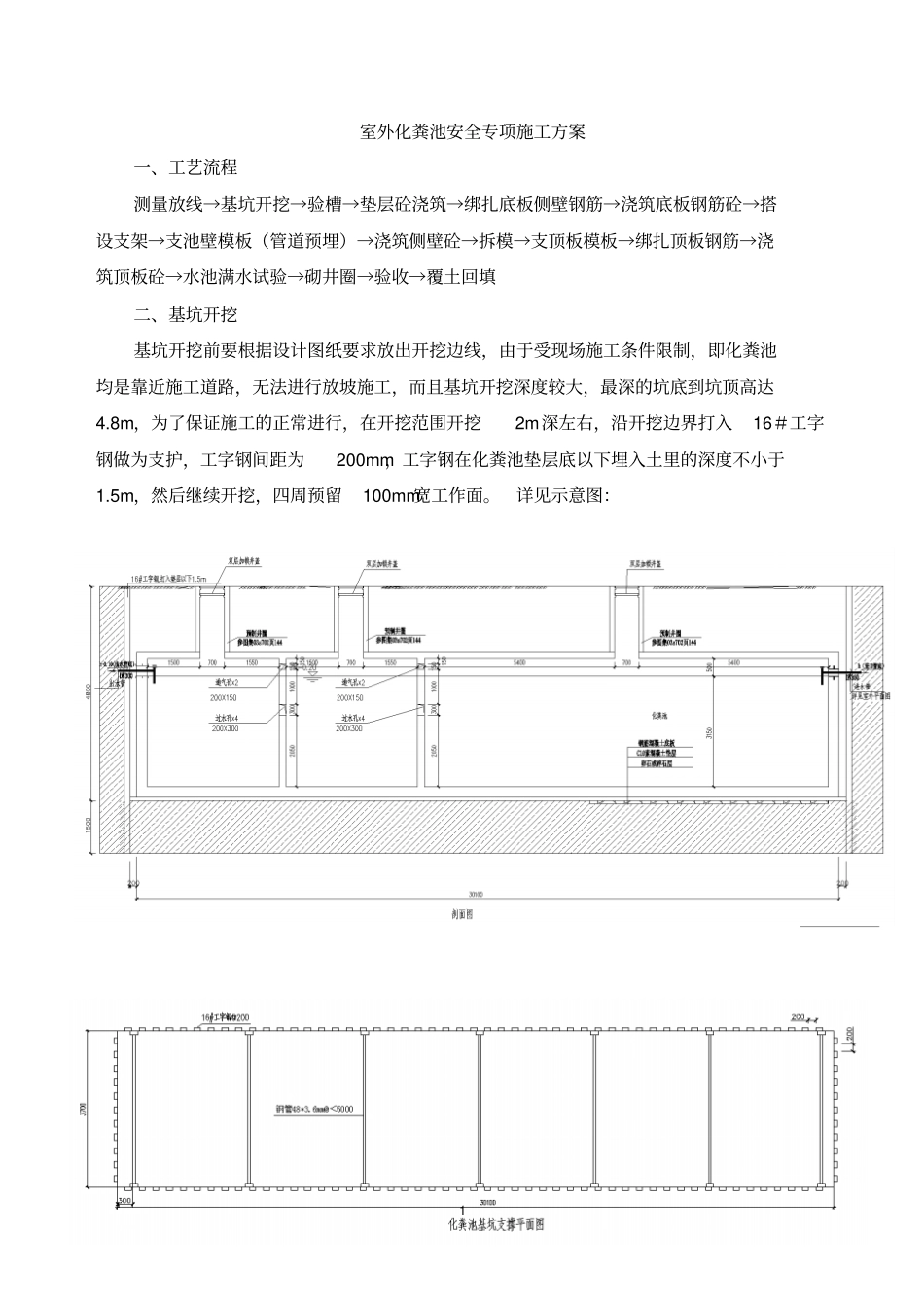

1室外化粪池安全专项施工方案一、工艺流程测量放线→基坑开挖→验槽→垫层砼浇筑→绑扎底板侧壁钢筋→浇筑底板钢筋砼→搭设支架→支池壁模板(管道预埋)→浇筑侧壁砼→拆模→支顶板模板→绑扎顶板钢筋→浇筑顶板砼→水池满水试验→砌井圈→验收→覆土回填二、基坑开挖基坑开挖前要根据设计图纸要求放出开挖边线,由于受现场施工条件限制,即化粪池均是靠近施工道路,无法进行放坡施工,而且基坑开挖深度较大,最深的坑底到坑顶高达4
8m,为了保证施工的正常进行,在开挖范围开挖2m深左右,沿开挖边界打入16#工字钢做为支护,工字钢间距为200mm,工字钢在化粪池垫层底以下埋入土里的深度不小于1
5m,然后继续开挖,四周预留100mm宽工作面

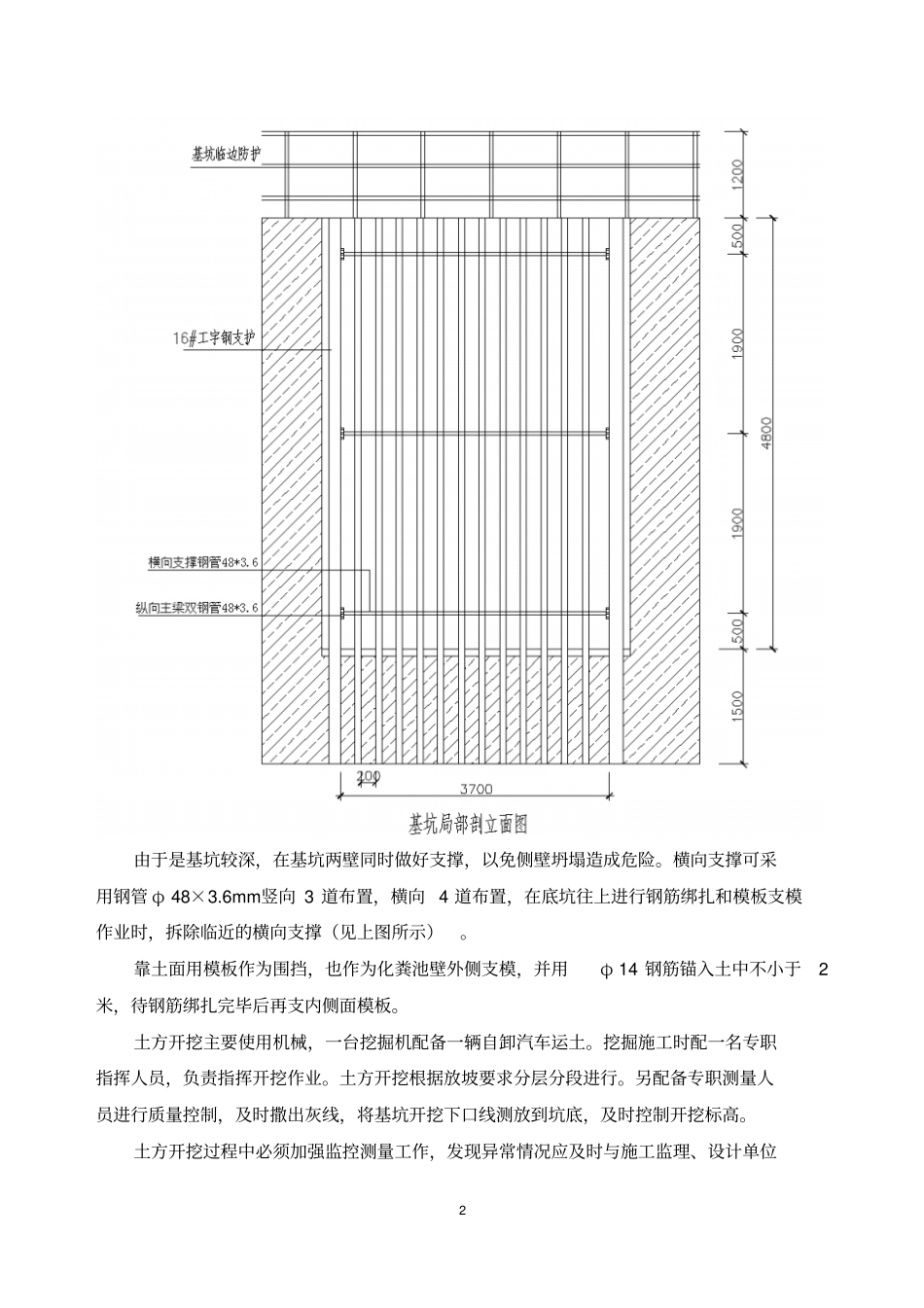

详见示意图:2由于是基坑较深,在基坑两壁同时做好支撑,以免侧壁坍塌造成危险
横向支撑可采用钢管φ48×3
6mm竖向3道布置,横向4道布置,在底坑往上进行钢筋绑扎和模板支模作业时,拆除临近的横向支撑(见上图所示)
靠土面用模板作为围挡,也作为化粪池壁外侧支模,并用φ14钢筋锚入土中不小于2米,待钢筋绑扎完毕后再支内侧面模板
土方开挖主要使用机械,一台挖掘机配备一辆自卸汽车运土
挖掘施工时配一名专职指挥人员,负责指挥开挖作业
土方开挖根据放坡要求分层分段进行
另配备专职测量人员进行质量控制,及时撒出灰线,将基坑开挖下口线测放到坑底,及时控制开挖标高
土方开挖过程中必须加强监控测量工作,发现异常情况应及时与施工监理、设计单位3联系,采取切实可行的在效措施,以确保高边坡安全
机械开挖至基底标高以上300mm后,采用人工清底,以消除对原土的扰动
基坑施工过程中,需在坡顶设置钢管护栏,做好临边防护工作(见上图所示)
土方运输考虑到场区内土方平衡的因素,挖出的土方均运至响应化粪池临近的空地上,以备预留堆放回填用土方
基坑开挖完成后,会同监理进行质量检查验收,做好验槽资料
