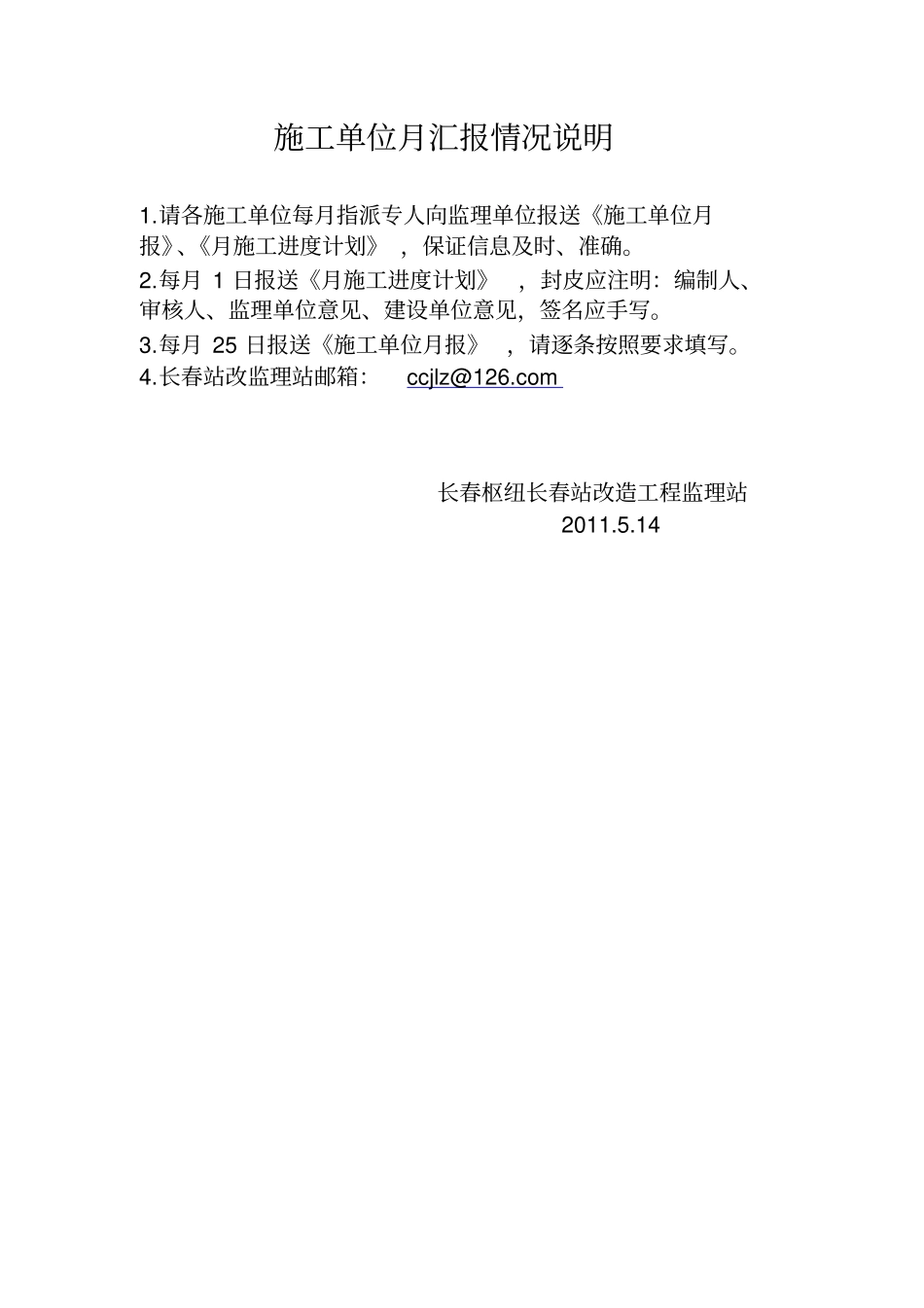

施工单位月汇报情况说明1
请各施工单位每月指派专人向监理单位报送《施工单位月报》、《月施工进度计划》,保证信息及时、准确
每月1日报送《月施工进度计划》,封皮应注明:编制人、审核人、监理单位意见、建设单位意见,签名应手写
每月25日报送《施工单位月报》,请逐条按照要求填写
长春站改监理站邮箱:ccjlz@126
com长春枢纽长春站改造工程监理站2011

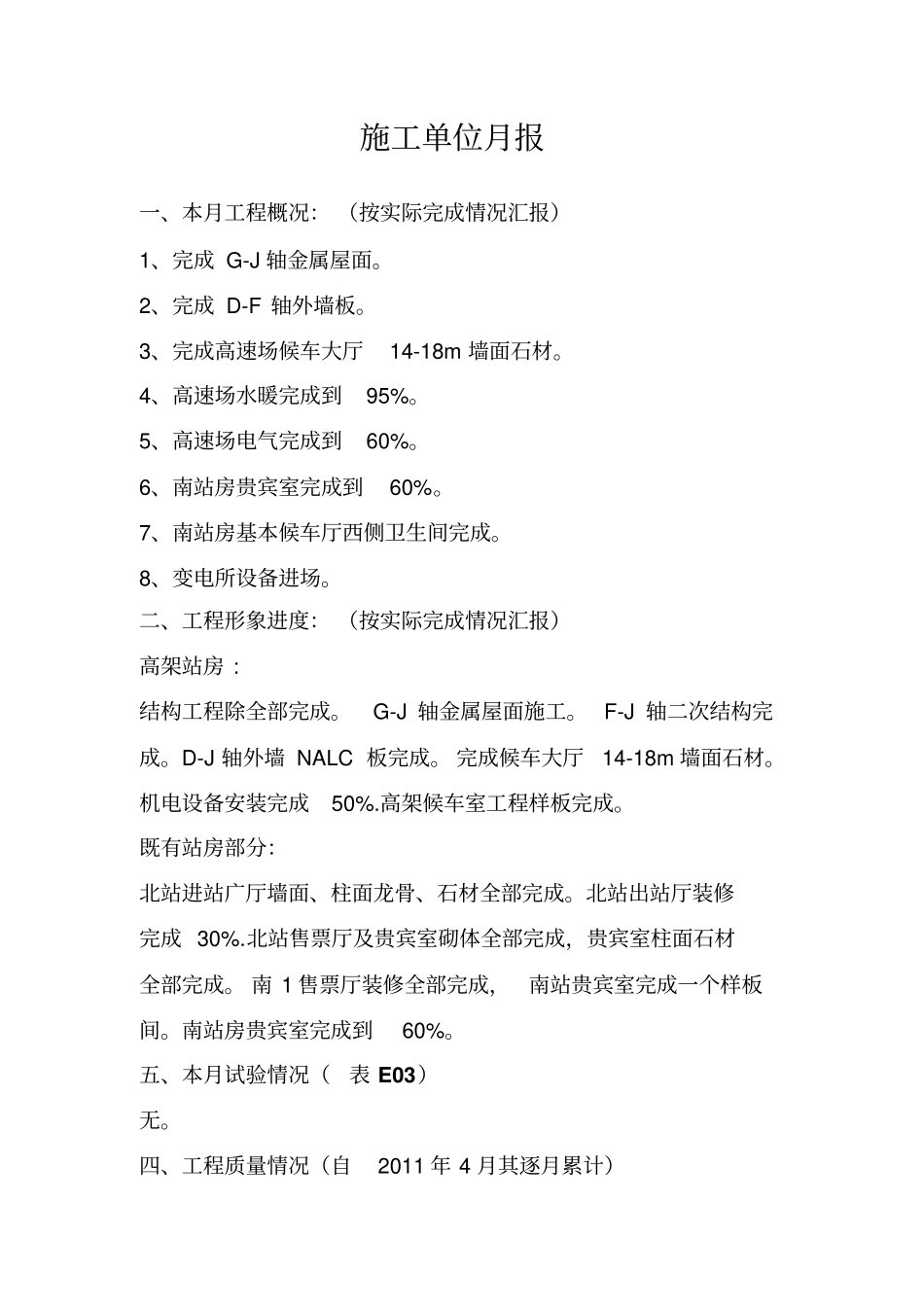

14施工单位月报一、本月工程概况:(按实际完成情况汇报)1、完成G-J轴金属屋面
2、完成D-F轴外墙板
3、完成高速场候车大厅14-18m墙面石材
4、高速场水暖完成到95%
5、高速场电气完成到60%
6、南站房贵宾室完成到60%
7、南站房基本候车厅西侧卫生间完成
8、变电所设备进场
二、工程形象进度:(按实际完成情况汇报)高架站房:结构工程除全部完成
G-J轴金属屋面施工
F-J轴二次结构完成
D-J轴外墙NALC板完成
完成候车大厅14-18m墙面石材
机电设备安装完成50%
高架候车室工程样板完成
既有站房部分:北站进站广厅墙面、柱面龙骨、石材全部完成
北站出站厅装修完成30%
北站售票厅及贵宾室砌体全部完成,贵宾室柱面石材全部完成
南1售票厅装修全部完成,南站贵宾室完成一个样板间
南站房贵宾室完成到60%
五、本月试验情况(表E03)无

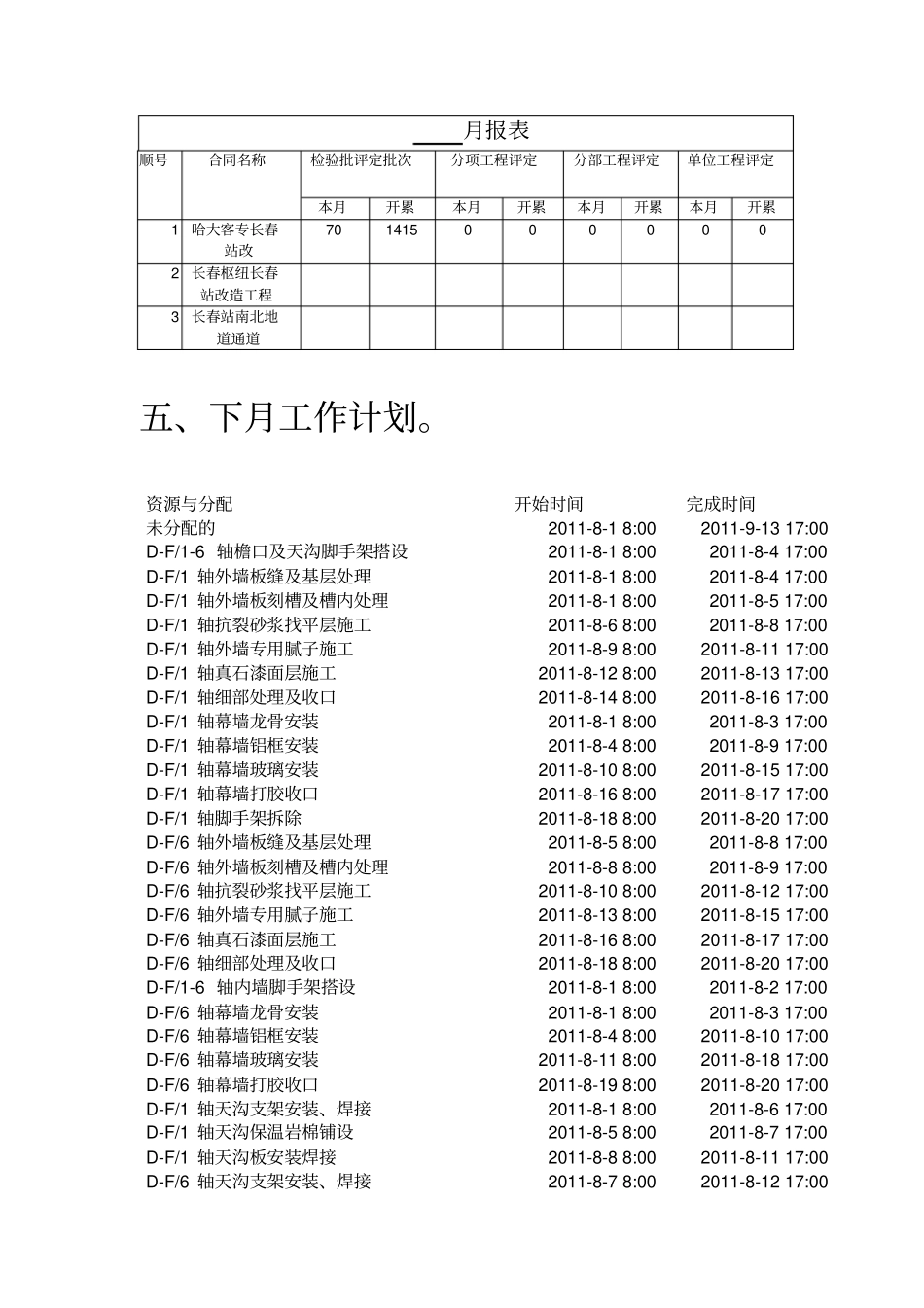

四、工程质量情况(自2011年4月其逐月累计)月报表顺号合同名称检验批评定批次分项工程评定分部工程评定单位工程评定本月开累本月开累本月开累本月开累1哈大客专长春站改7014150000002长春枢纽长春站改造工程3长春站南北地道通道五、下月工作计划
资源与分配开始时间完成时间未分配的2011-8-18:002011-9-1317:00D-F/1-6轴檐口及天沟脚手架搭设2011-8-18:002011-8-417:00D-F/1轴外墙板缝及基层处理2011-8
