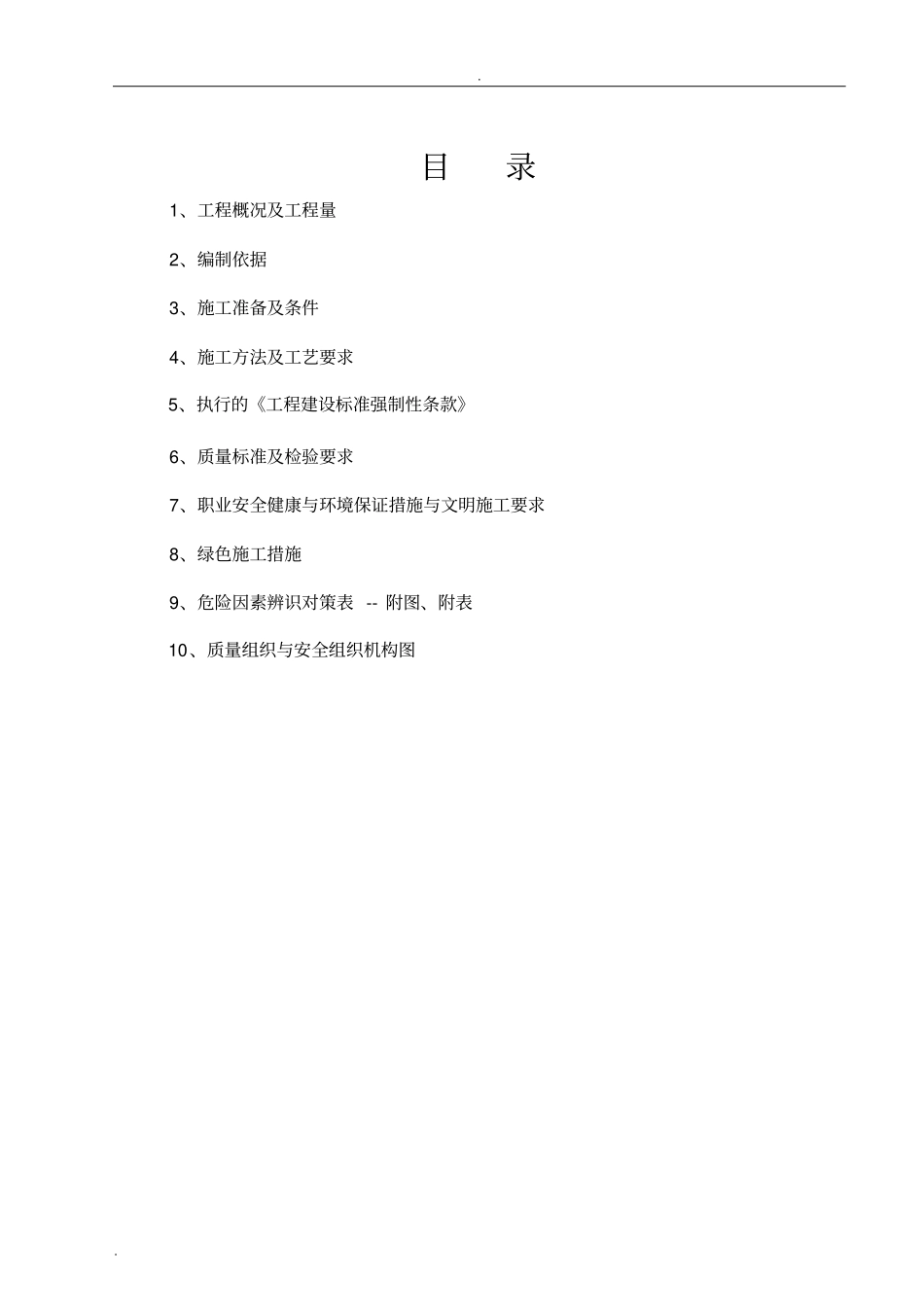

目录1、工程概况及工程量2、编制依据3、施工准备及条件4、施工方法及工艺要求5、执行的《工程建设标准强制性条款》6、质量标准及检验要求7、职业安全健康与环境保证措施与文明施工要求8、绿色施工措施9、危险因素辨识对策表--附图、附表10、质量组织与安全组织机构图
1工程概况及工程量1

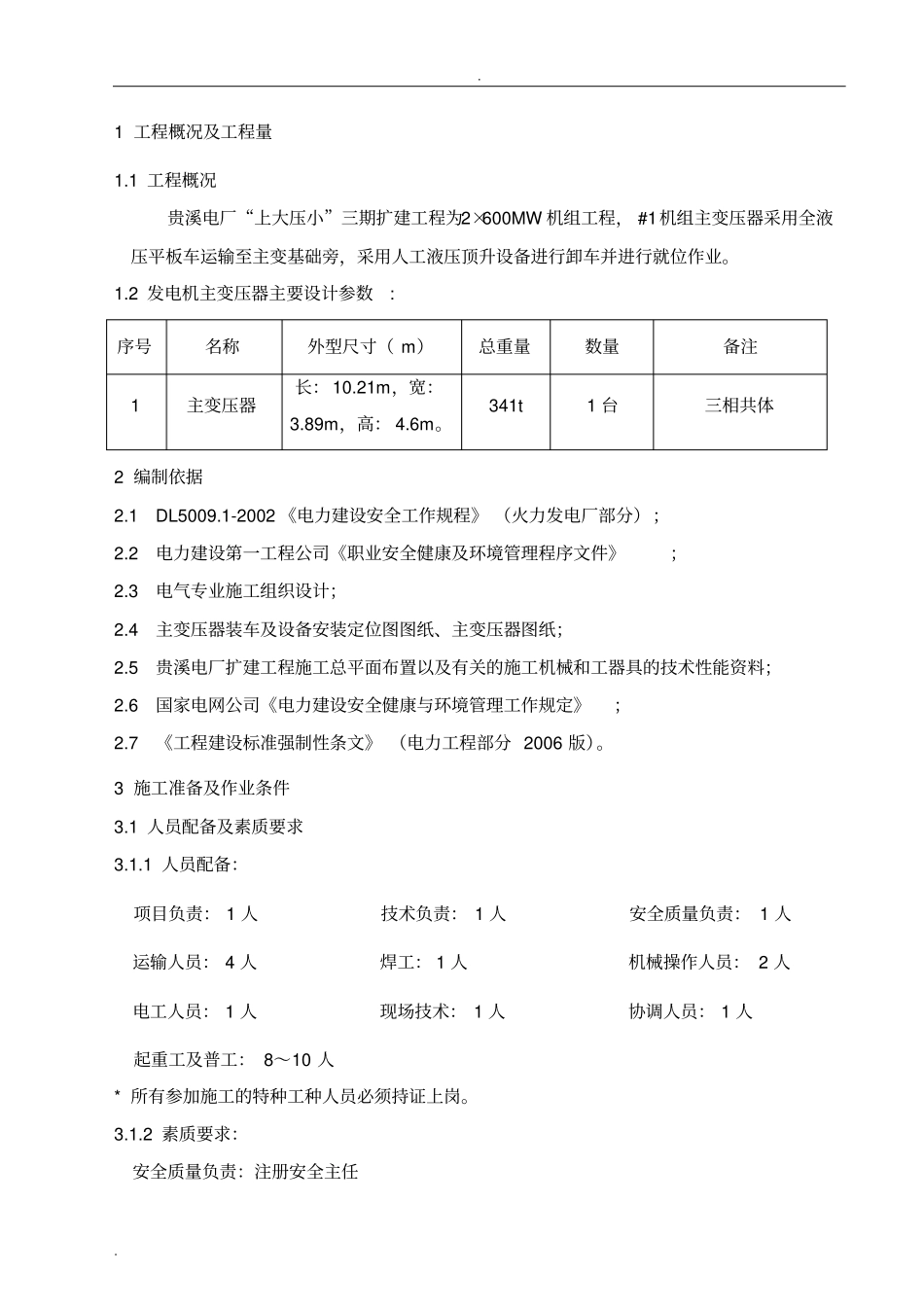

1工程概况贵溪电厂“上大压小”三期扩建工程为2×600MW机组工程,#1机组主变压器采用全液压平板车运输至主变基础旁,采用人工液压顶升设备进行卸车并进行就位作业
2发电机主变压器主要设计参数:序号名称外型尺寸(m)总重量数量备注1主变压器长:10
21m,宽:3
89m,高:4
341t1台三相共体2编制依据2
1DL5009
1-2002《电力建设安全工作规程》(火力发电厂部分);2
2电力建设第一工程公司《职业安全健康及环境管理程序文件》;2
3电气专业施工组织设计;2
4主变压器装车及设备安装定位图图纸、主变压器图纸;2
5贵溪电厂扩建工程施工总平面布置以及有关的施工机械和工器具的技术性能资料;2
6国家电网公司《电力建设安全健康与环境管理工作规定》;2
7《工程建设标准强制性条文》(电力工程部分2006版)
3施工准备及作业条件3
1人员配备及素质要求3
1人员配备:项目负责:1人技术负责:1人安全质量负责:1人运输人员:4人焊工:1人机械操作人员:2人电工人员:1人现场技术:1人协调人员:1人起重工及普工:8~10人*所有参加施工的特种工种人员必须持证上岗
2素质要求:安全质量负责:注册安全主任
安装工:有电气安装经验的熟练技术工人起重工:能独立指挥,有丰富吊装经验的技术工人技术人员:能全面负责该项目的技术工作并能编写作业计划3

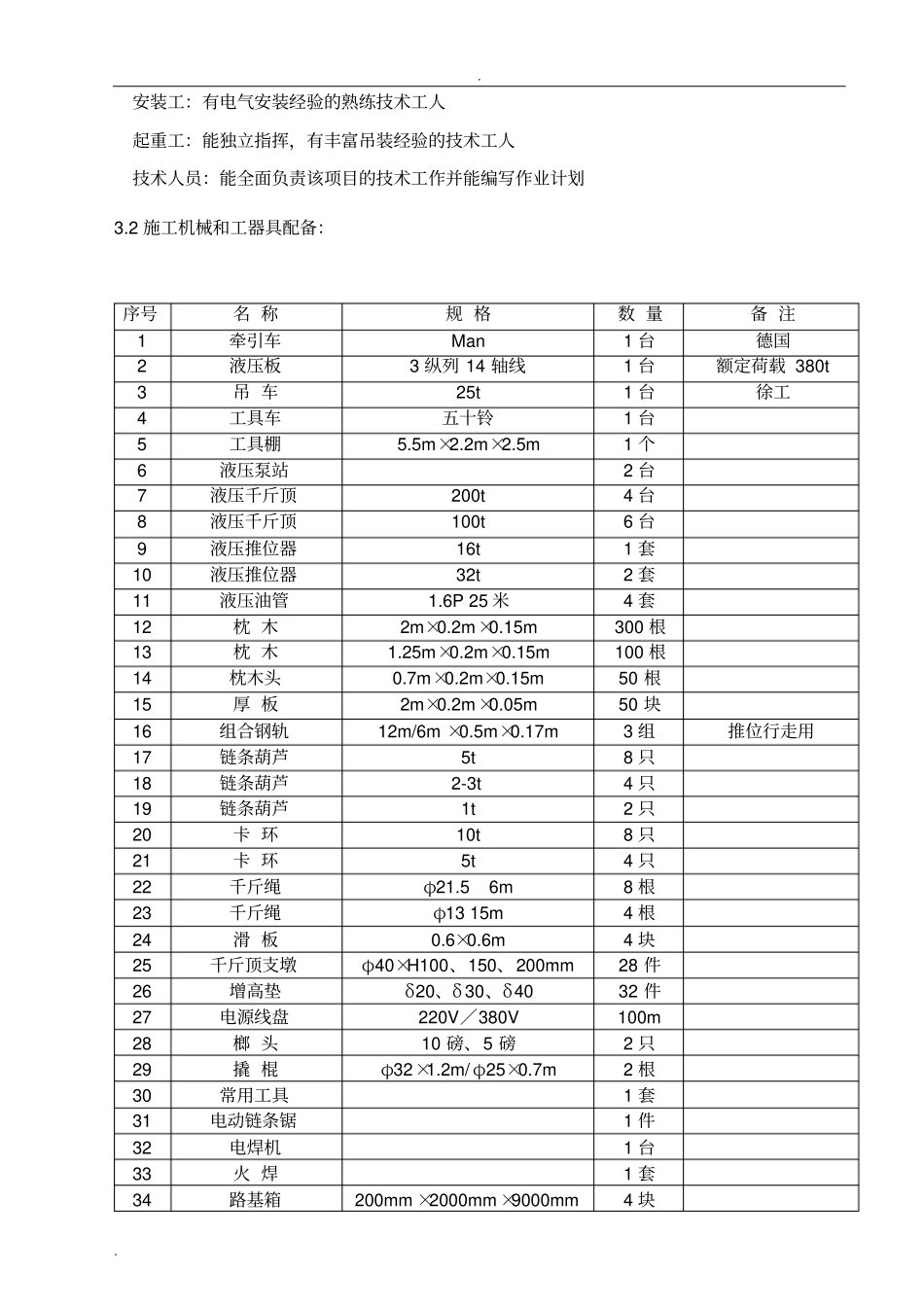

2施工机械和工器具配备:序号名称规格数量备注1牵引车Man1台德国2液压板3纵列14轴线1台额定荷载380t3吊车25t1台徐工
