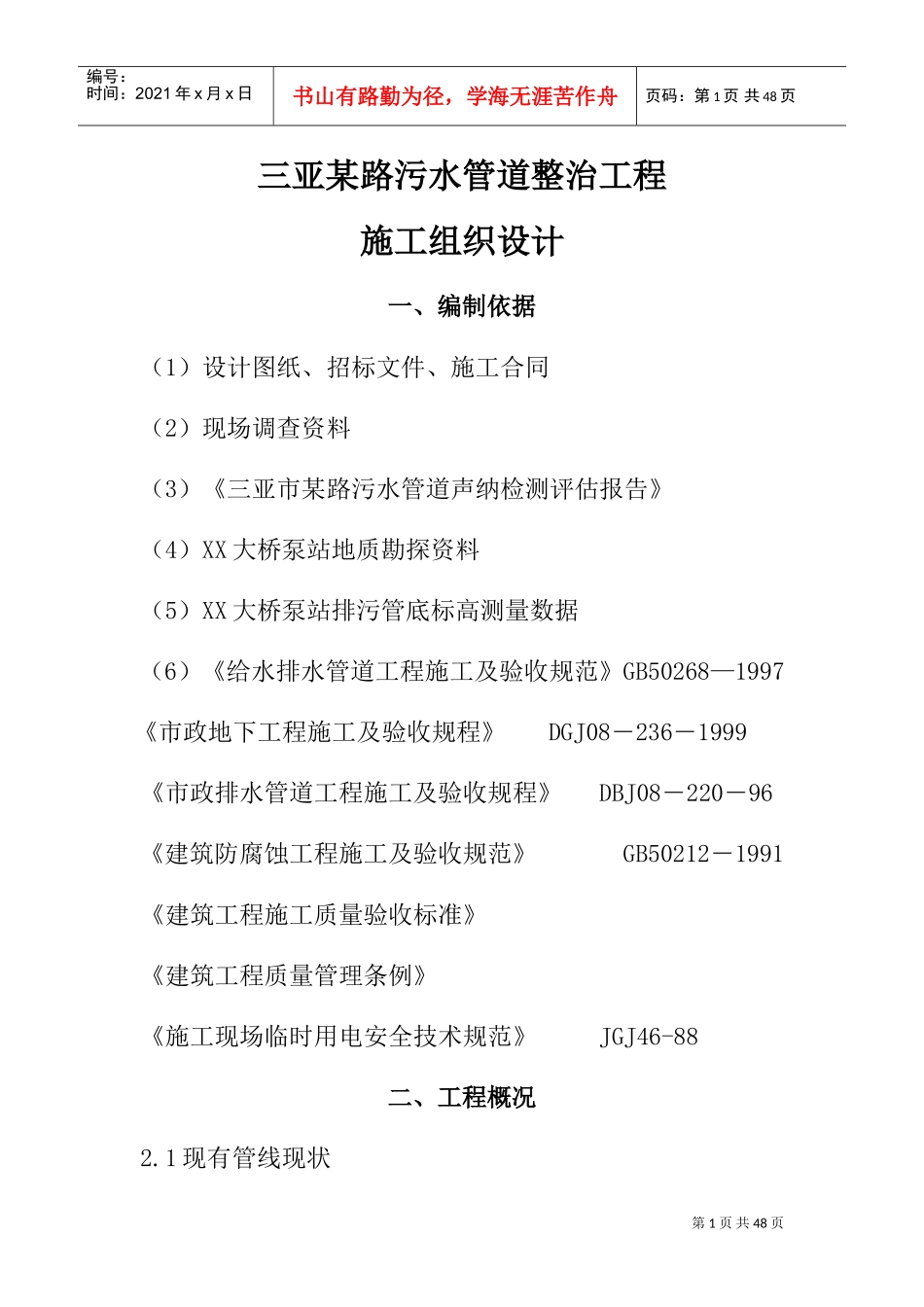

第1页共48页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共48页三亚某路污水管道整治工程施工组织设计一、编制依据(1)设计图纸、招标文件、施工合同(2)现场调查资料(3)《三亚市某路污水管道声纳检测评估报告》(4)XX大桥泵站地质勘探资料(5)XX大桥泵站排污管底标高测量数据(6)《给水排水管道工程施工及验收规范》GB50268—1997《市政地下工程施工及验收规程》DGJ08―236―1999《市政排水管道工程施工及验收规程》DBJ08―220―96《建筑防腐蚀工程施工及验收规范》GB50212―1991《建筑工程施工质量验收标准》《建筑工程质量管理条例》《施工现场临时用电安全技术规范》JGJ46-88二、工程概况2

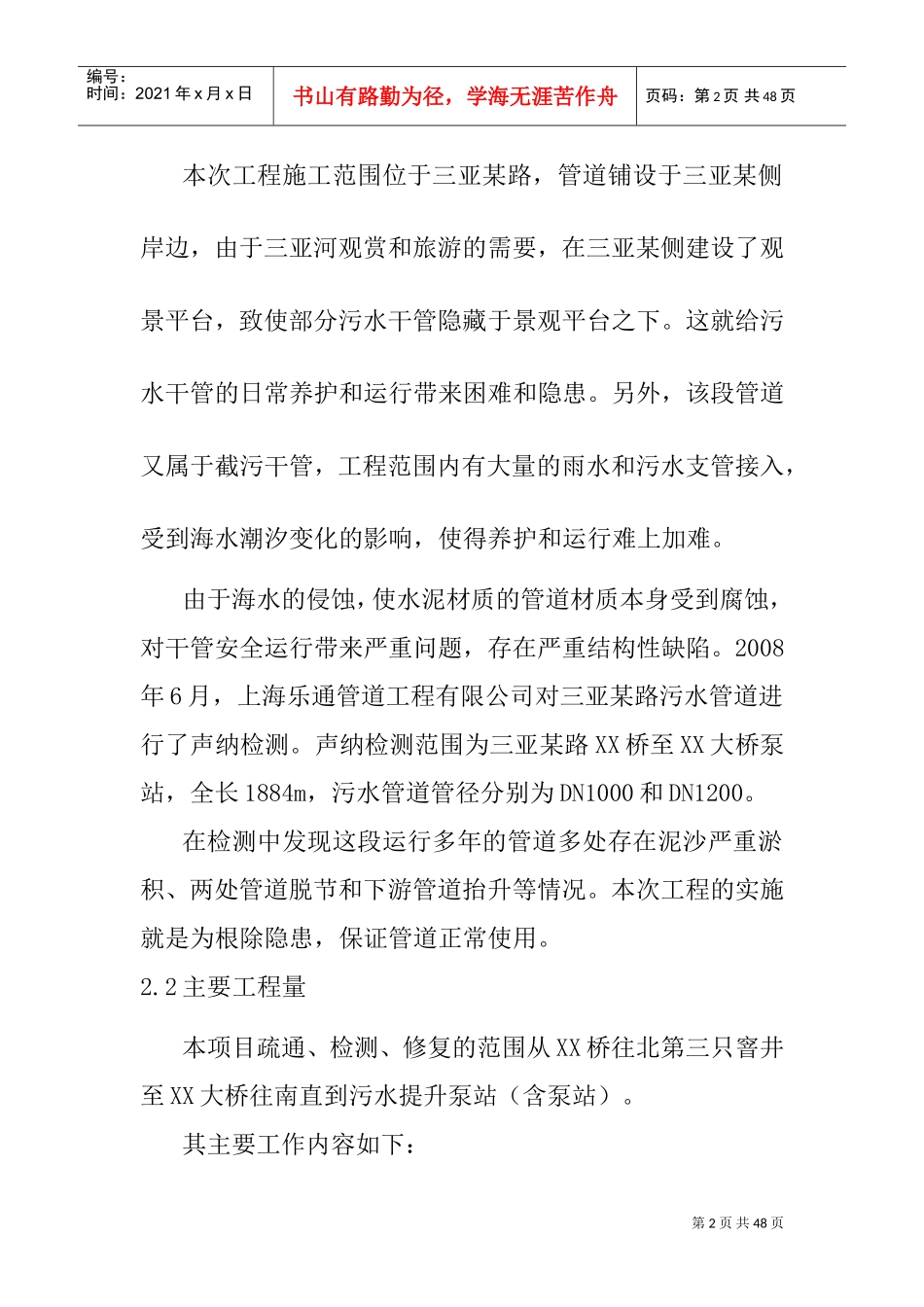

1现有管线现状第2页共48页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共48页本次工程施工范围位于三亚某路,管道铺设于三亚某侧岸边,由于三亚河观赏和旅游的需要,在三亚某侧建设了观景平台,致使部分污水干管隐藏于景观平台之下
这就给污水干管的日常养护和运行带来困难和隐患
另外,该段管道又属于截污干管,工程范围内有大量的雨水和污水支管接入,受到海水潮汐变化的影响,使得养护和运行难上加难
由于海水的侵蚀,使水泥材质的管道材质本身受到腐蚀,对干管安全运行带来严重问题,存在严重结构性缺陷
2008年6月,上海乐通管道工程有限公司对三亚某路污水管道进行了声纳检测
声纳检测范围为三亚某路XX桥至XX大桥泵站,全长1884m,污水管道管径分别为DN1000和DN1200
在检测中发现这段运行多年的管道多处存在泥沙严重淤积、两处管道脱节和下游管道抬升等情况
本次工程的实施就是为根除隐患,保证管道正常使用

2主要工程量本项目疏通、检测、修复的范围从XX桥往北第三只窨井至XX大桥往南直到污水提升泵站(含泵站)
