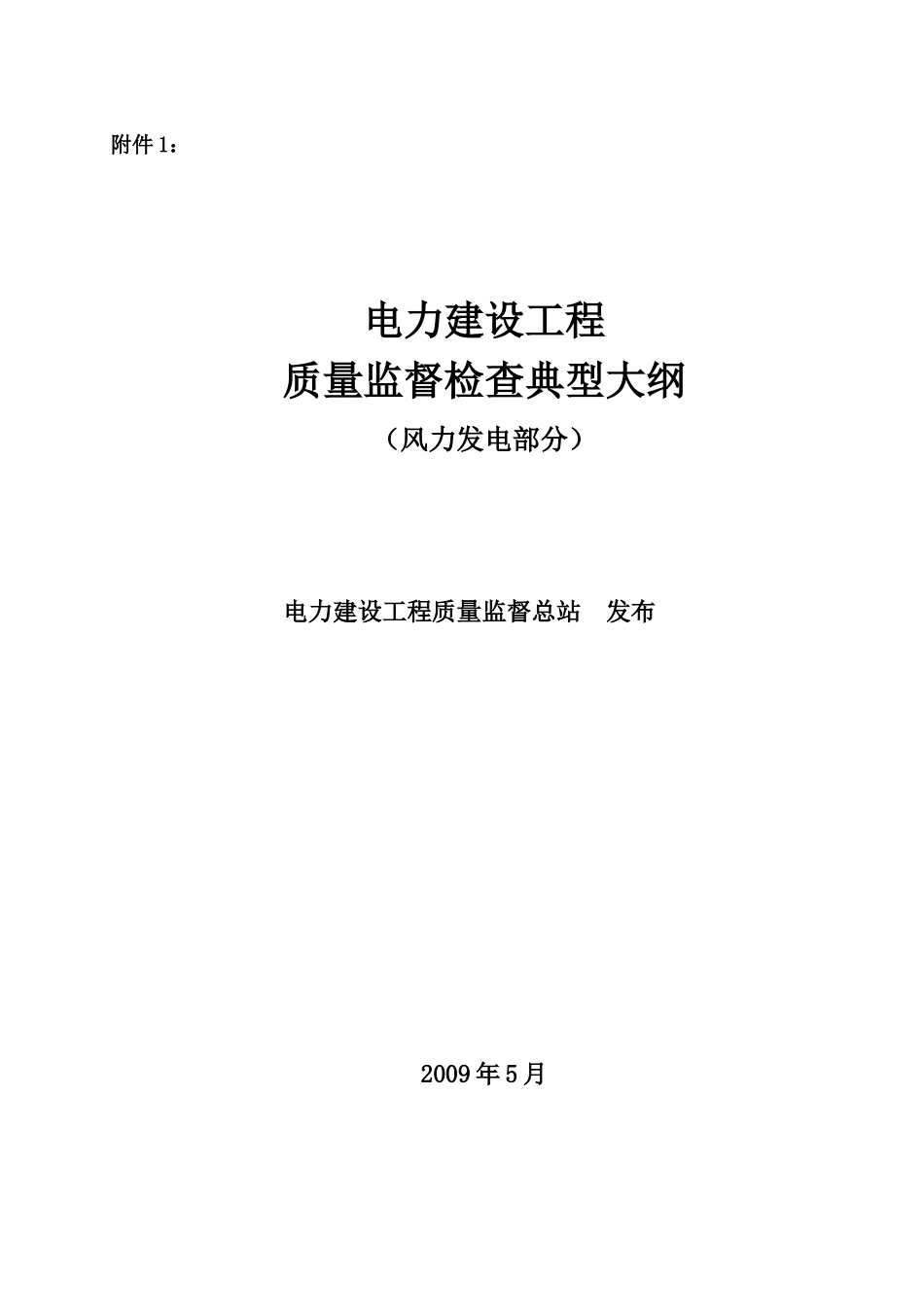

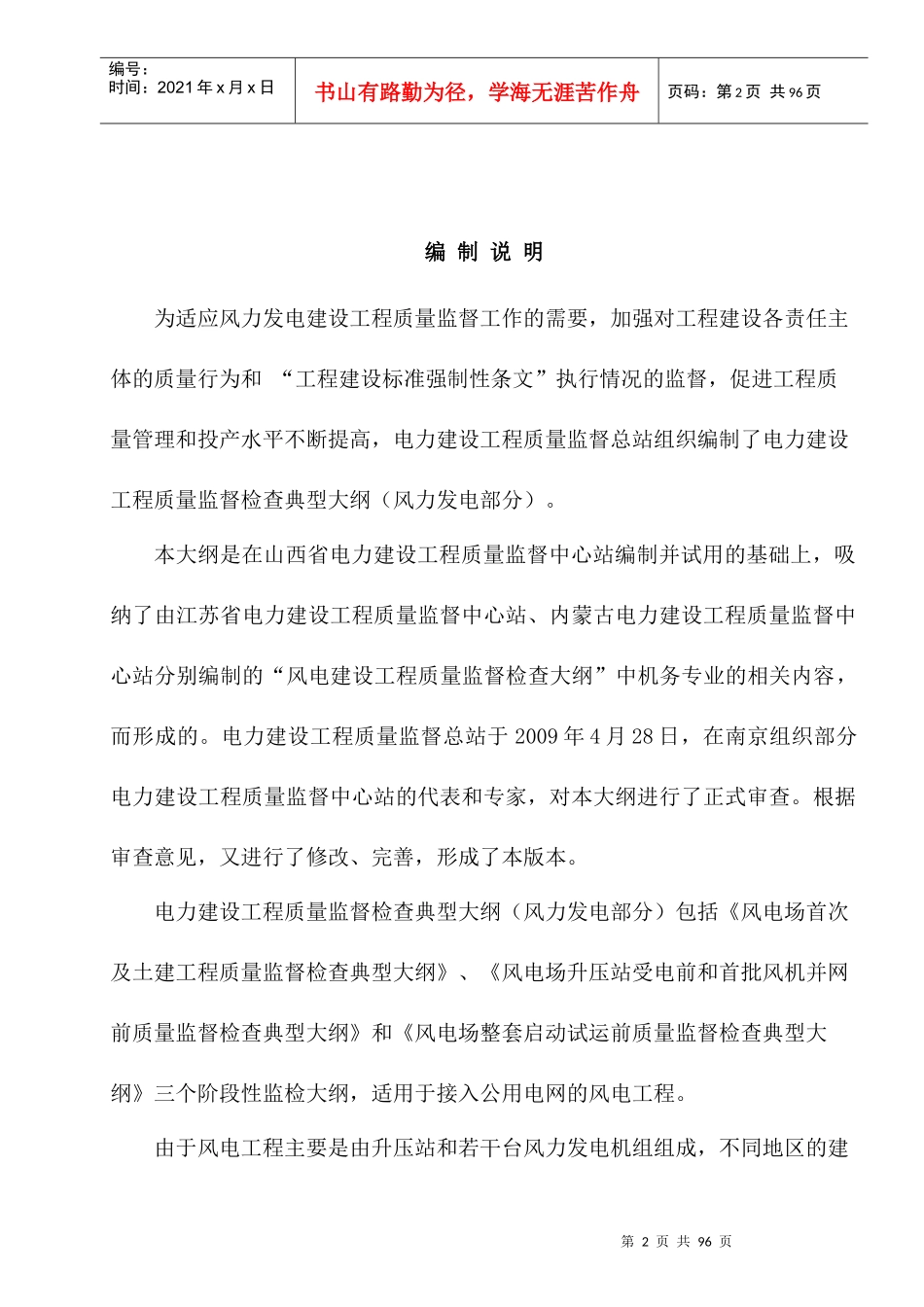

附件1:电力建设工程质量监督检查典型大纲(风力发电部分)电力建设工程质量监督总站发布2009年5月第2页共96页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共96页编制说明为适应风力发电建设工程质量监督工作的需要,加强对工程建设各责任主体的质量行为和“工程建设标准强制性条文”执行情况的监督,促进工程质量管理和投产水平不断提高,电力建设工程质量监督总站组织编制了电力建设工程质量监督检查典型大纲(风力发电部分)
本大纲是在山西省电力建设工程质量监督中心站编制并试用的基础上,吸纳了由江苏省电力建设工程质量监督中心站、内蒙古电力建设工程质量监督中心站分别编制的“风电建设工程质量监督检查大纲”中机务专业的相关内容,而形成的
电力建设工程质量监督总站于2009年4月28日,在南京组织部分电力建设工程质量监督中心站的代表和专家,对本大纲进行了正式审查
根据审查意见,又进行了修改、完善,形成了本版本
电力建设工程质量监督检查典型大纲(风力发电部分)包括《风电场首次及土建工程质量监督检查典型大纲》、《风电场升压站受电前和首批风机并网前质量监督检查典型大纲》和《风电场整套启动试运前质量监督检查典型大纲》三个阶段性监检大纲,适用于接入公用电网的风电工程

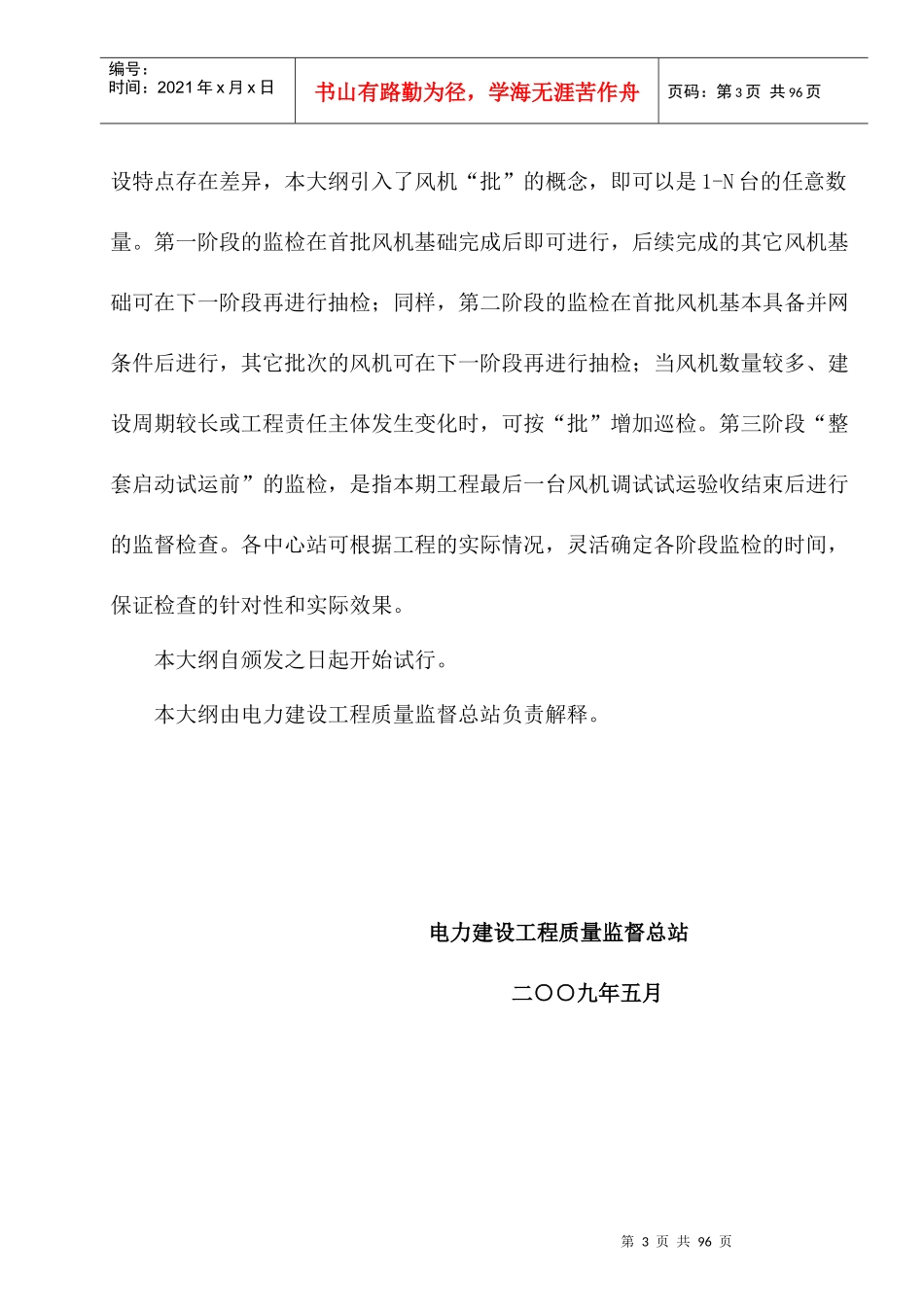

由于风电工程主要是由升压站和若干台风力发电机组组成,不同地区的建第3页共96页第2页共96页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共96页设特点存在差异,本大纲引入了风机“批”的概念,即可以是1-N台的任意数量
第一阶段的监检在首批风机基础完成后即可进行,后续完成的其它风机基础可在下一阶段再进行抽检;同样,第二阶段的监检在首批风机基本具备并网条件后进行,其它批次的风机可在下一阶段再进行抽检;当风机数量较多、建设周期较长或工程责任主体发生变化时,可按“批”增加巡检
第三阶段“整套启动试运
