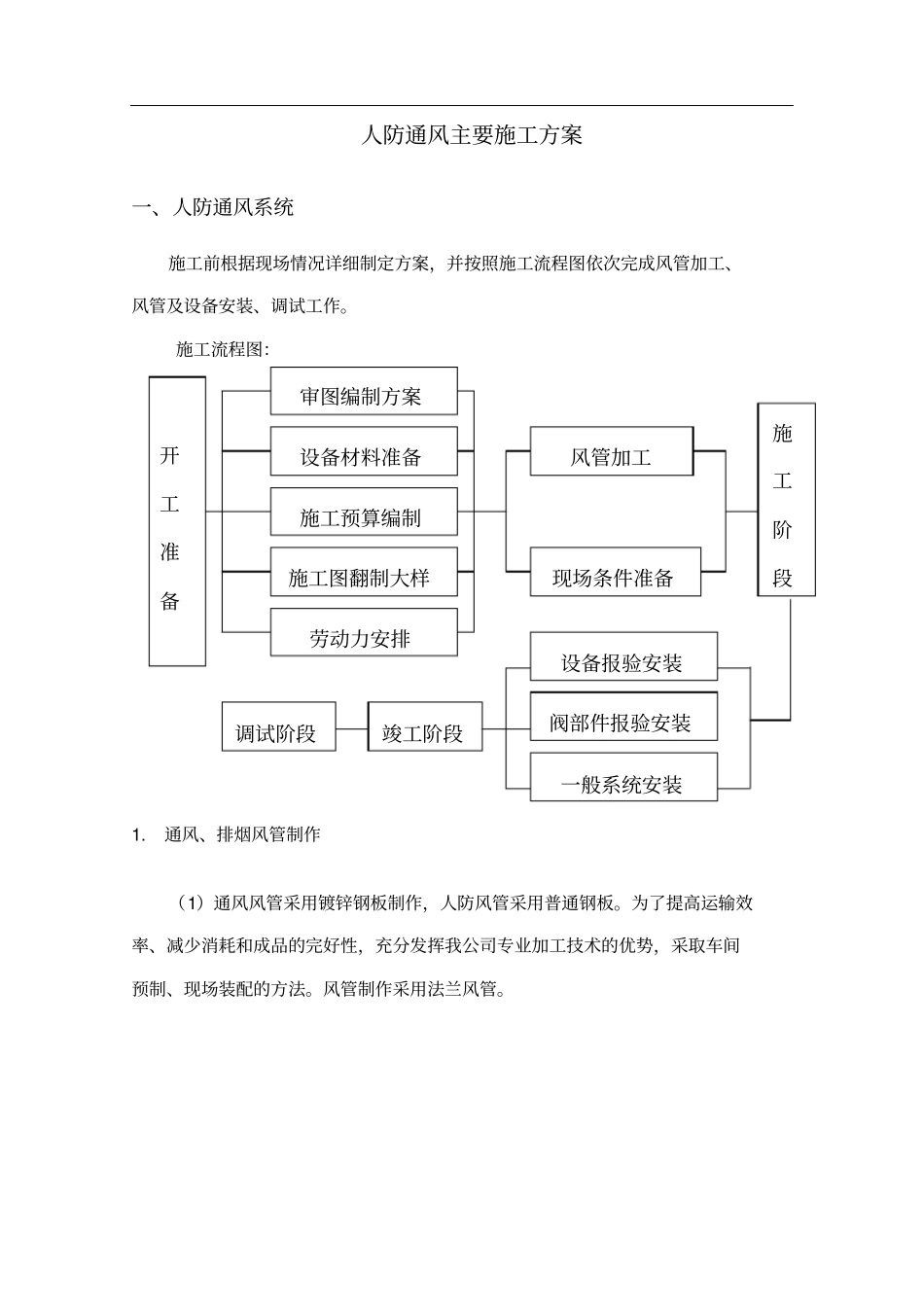

人防通风主要施工方案一、人防通风系统施工前根据现场情况详细制定方案,并按照施工流程图依次完成风管加工、风管及设备安装、调试工作
施工流程图:1
通风、排烟风管制作(1)通风风管采用镀锌钢板制作,人防风管采用普通钢板

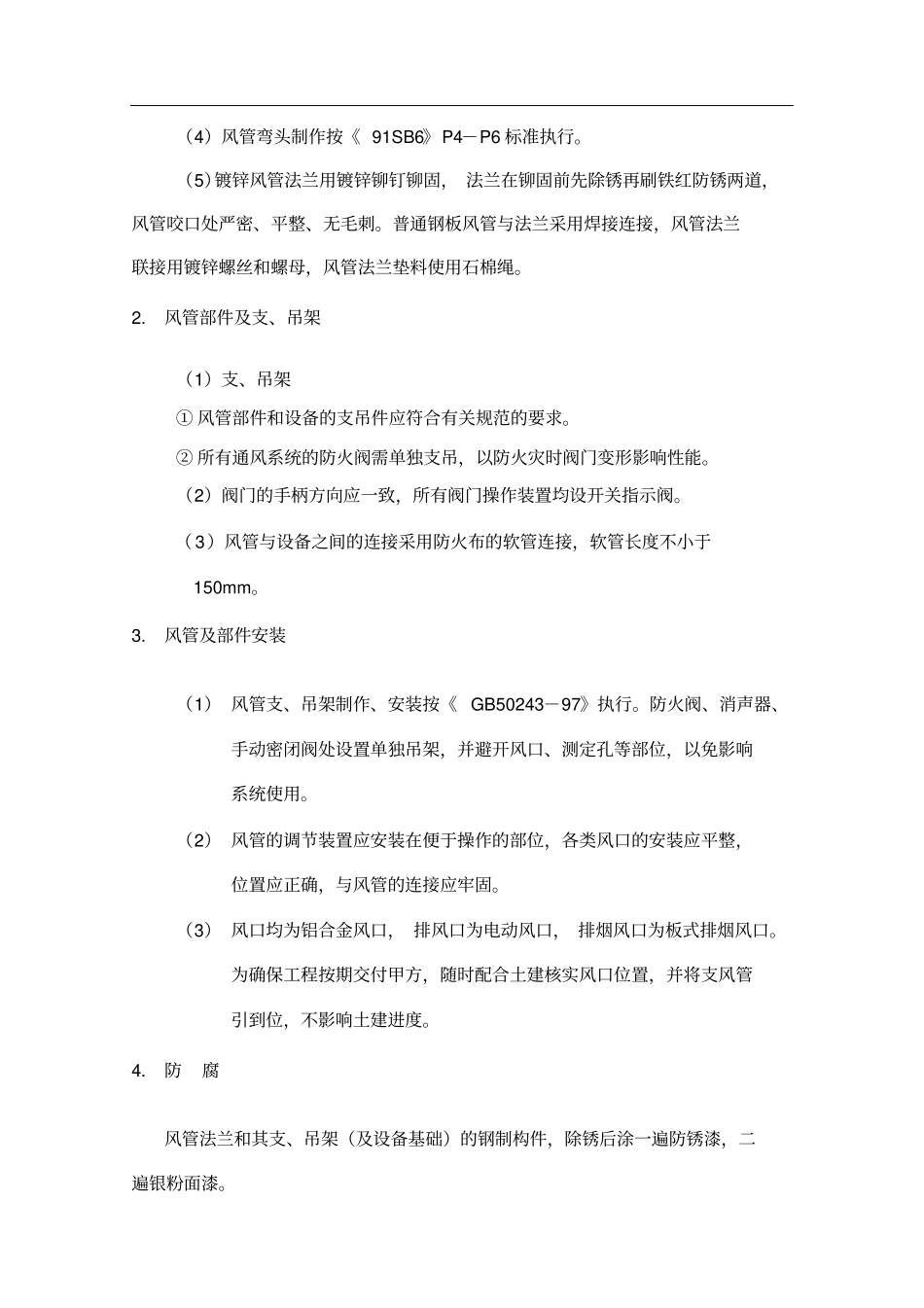

为了提高运输效率、减少消耗和成品的完好性,充分发挥我公司专业加工技术的优势,采取车间预制、现场装配的方法
风管制作采用法兰风管
开工准备施工阶段审图编制方案设备材料准备竣工阶段阀部件报验安装一般系统安装施工图翻制大样风管加工现场条件准备劳动力安排施工预算编制设备报验安装调试阶段镀锌钢板风管制作工艺流程如下:普通钢板风管制作工艺流程如下:(2)不保温风管大边>630mm,长度1200mm时加角钢腰箍一道
(3)风管的支管与干管相接处为三通分路,当支管与干管的底面(或项面)相距<150mm,做成弧形三通,相距在150mm以上者做成插管式三通,连接要严密

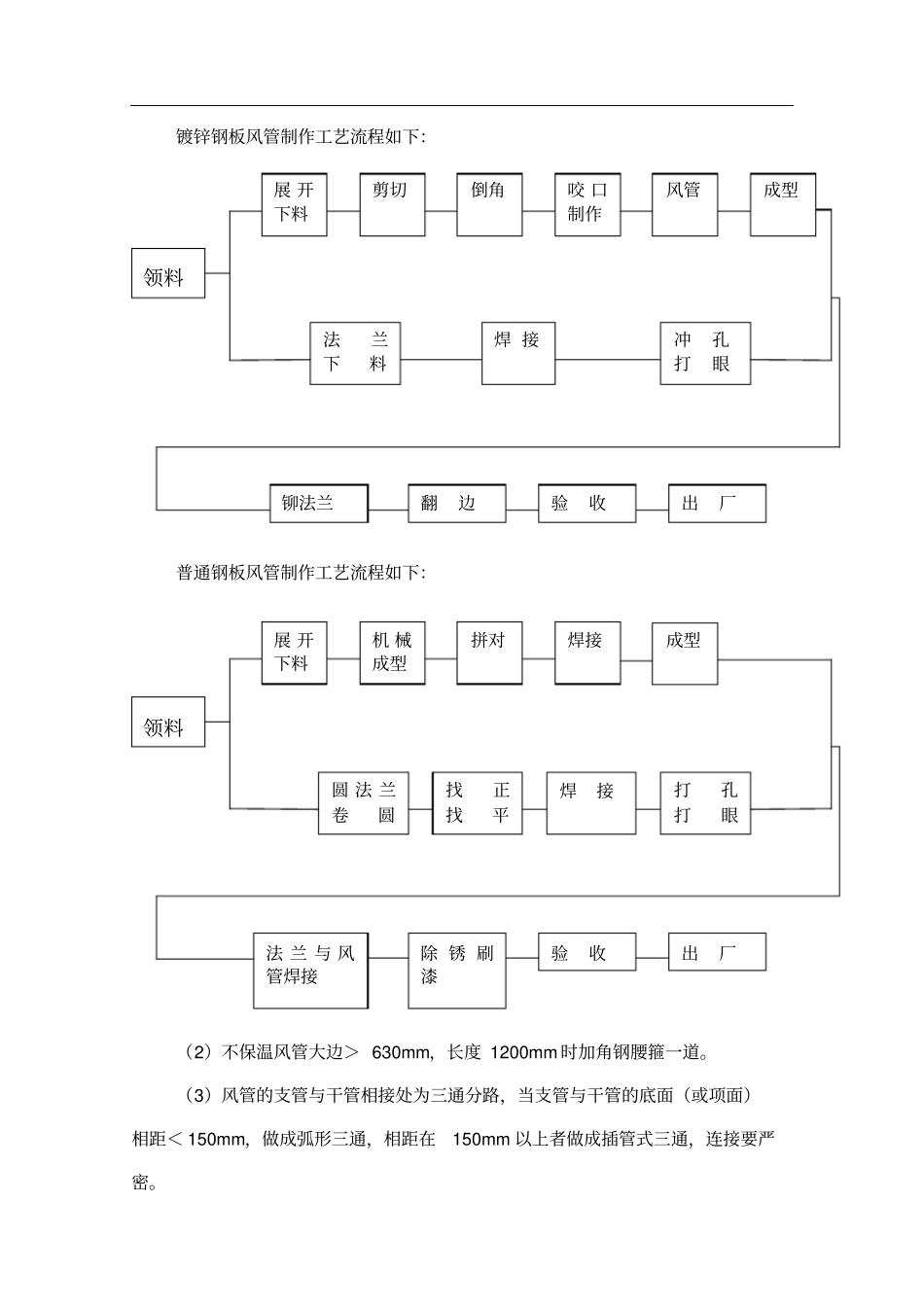

领料铆法兰冲孔打眼焊接法兰下料成型风管咬口制作倒角剪切展开下料翻边验收出厂领料法兰与风管焊接成型焊接拼对机械成型展开下料圆法兰卷圆找正找平焊接打孔打眼除锈刷漆验收出厂(4)风管弯头制作按《91SB6》P4-P6标准执行
(5)镀锌风管法兰用镀锌铆钉铆固,法兰在铆固前先除锈再刷铁红防锈两道,风管咬口处严密、平整、无毛刺
普通钢板风管与法兰采用焊接连接,风管法兰联接用镀锌螺丝和螺母,风管法兰垫料使用石棉绳
风管部件及支、吊架(1)支、吊架①风管部件和设备的支吊件应符合有关规范的要求
②所有通风系统的防火阀需单独支吊,以防火灾时阀门变形影响性能
(2)阀门的手柄方向应一致,所有阀门操作装置均设开关指示阀
(3)风管与设备之间的连接采用防火布的软管连接,软管长度不小于150mm
风管及部件安装(1)风管支、吊架制作、安装按《GB50243-97》执行
防火阀、消声器、手动密闭阀处设置单独吊架,并避开风口、测定孔等部位
