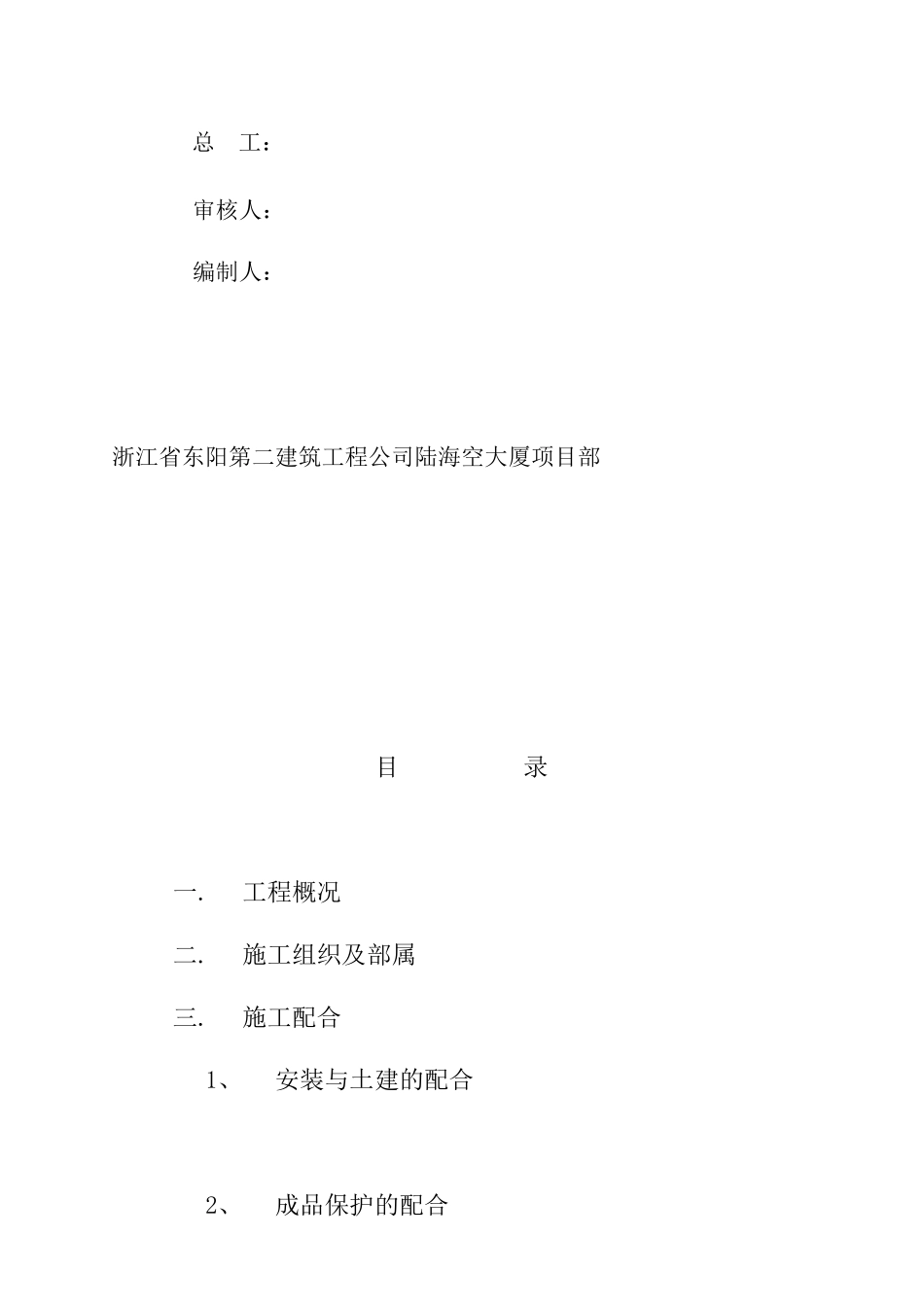

上海陆海空大厦电气工程安装施工组织设计总工:审核人:编制人:浙江省东阳第二建筑工程公司陆海空大厦项目部目录一
施工组织及部属三
施工配合1、安装与土建的配合2、成品保护的配合3、安装与业主单位的配合四、施工进度计划和要求A、电气工程B、设备工程]五、工程管理加强措施六、主要设计组织措施七、质量保证措施与安全措施一、工程概况陆海空大厦工程位于上海崂山西路1002号,由华东设计院设计,其中人防部分由新华设计院设计
二、施工组织及部署1、本工程安装工程工作面大,分项工程多,技术要求高等特点,项目部设立安装科,协调各项工作,人员如下:安装负责:安装质量员:安装施工员:安装施工人员必须持证上岗,操作工人半数以上有操作证
2、根据施工合同的要求,承担合同中的义务,按合同中承包的内容,组织人员对安装工程的进度、质量、安全等工作实施监管
3、根据设计要求,全面熟悉图纸,做好自审、联审、会审,开好技术交底会
4、根据工程的特点,备好施工机具、材料等,主要机械设备如下表:序号机械设备名称单位数量1电焊机台2弯管机台3套丝机台4气割设备套5切割机台6阀门试验台台7试压泵台8水试验气囊套主要材料如下表:序号材料名称单位数量备注1焊管KM进场时间具体根据进度实际安排2镀锌管KM3电线管KM4电线KM5桥架KM6电缆KM7KM8KM9KM本工程所需材料严格按照ISO9002质量认证体系中物质采购程序来操作,以保证进场材料的质量,不合格产品材料严禁进场使用
5、劳动力计划:主体结构预埋阶段,劳力配备根据施工进度计划,及时调配、组织,投入20人左右,主体工程到四层,地下室部分管线开始进场安装,劳动力逐步增加,投入50人左右,到安装高峰劳动力投入100人左右
6、施工总平面布置(附总平面图)三、施工配合1、安装与土建的配合1)在施工前,施工配合要在总体协调下进行,首先要进行设计图纸中有关土建与安
